Grzegórzki Park


Nowe mieszkania w Centrum Krakowa

Inwestycja idąca w parze z nowoczesnym stylem życia. To jedna z trzech naszych propozycji na nowe mieszkania w centrum Krakowa, co gwarantuje przyszłym mieszkańcom komfort życia, a pobliskie Rondo Mogilskie umożliwia szybkie dotarcie do najważniejszych miejsc w Krakowie. Doskonała lokalizacja, a także wysoki standard wykończenia zaspokoi nawet tych szczególnie wymagających.

UWAGA! Zmiana lokalizacji Biura Sprzedaży Grzegórzki Park!
Biuro Sprzedaży Grzegórzki Park zostało przeniesione do nowego biura przy Alei Pokoju 18, w  budynku biurowym Alfa, w kompleksie Fabryczna Office Park. Obsługa inwestycji Grzegórzki Park odbywa się w Biurze Sprzedaży Fabryczna City.


Jesteśmy do Państwa dyspozycji codziennie od poniedziałku do piątku w godzinach 8.00-17.00.  Z uwagi na trwającą epidemię, klientów przyjmujemy pojedynczo. Prosimy o kontakt z nami pod nr telefonu:

📞 +48 12 411 12 00



Zapraszamy na specjalną stronę inwestycji

www.grzegorzkipark.pl


Niekonwencjonalna architektura budynków umożliwiła stworzenie kaskadowego dziedzińca z zielenią oraz nowoczesnym placem zabaw dla dzieci, co tworzy idealne miejsce do relaksu w samym centrum miasta. Na uwagę zasługuje ponadto obecność wysokich przeszklonych lokali użytkowych, umożliwiająca mieszkańcom łatwe i szybkie zakupy.

Zapraszamy do zapoznania się  z aktualną listą nowych mieszkań do sprzedaży oraz wykazem lokali do wynajęcia. Mieszkania są funkcjonalnie rozplanowane oraz posiadają optymalnie wykorzystaną przestrzeń użytkową. Sami mogą Państwo zdecydować się albo na mieszkanie z osobną kuchnią albo z aneksem kuchennym, zyskując dodatkowy pokój.
Na stronie www.grzegorzkipark.pl można zapisać wybrane mieszkania do wirtualnego notatnika, w którym można gromadzić mieszkania, które się Państwu spodobały.

  • Grzegórzki park to nowe mieszkania blisko Centrum Krakowa - ich cena sprawia, że są świetną inwestycją na lata.
  • To świetna inwestycja dla rodziny zainteresowanej mieszkaniem w dzielnicy Kraków - Czyżyny - Grzegórzki znajdują się pomiędzy tą dzielnicą a Centrum.
  • Osoby poszukujące nowe mieszkania w Kraków - Podgórze będą zainteresowani Naszymi mieszkaniami w osiedlu Wiślane Tarasy 2.0



Zachęcamy również do odwiedzania nas na Facebook'u: www.facebook.com/GrzegorzkiPark.Krakow





Folder Grzegórzki Park do pobrania:

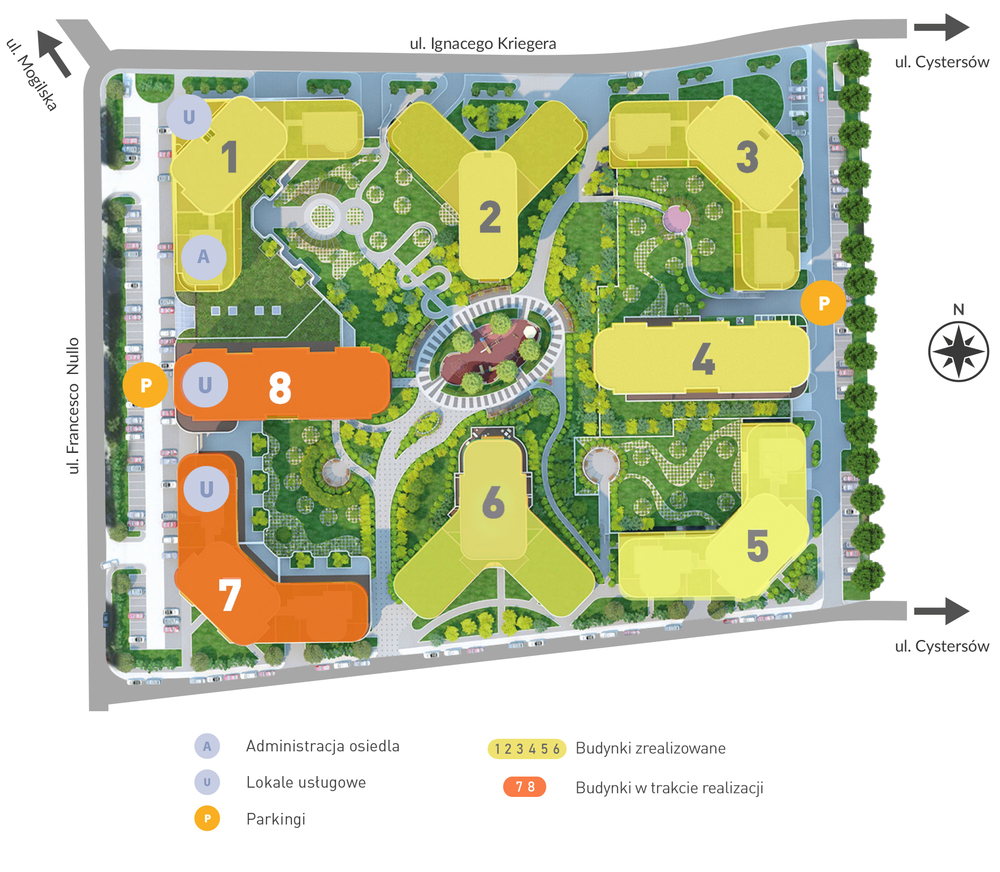

Grzegórzki Park - plan osiedla

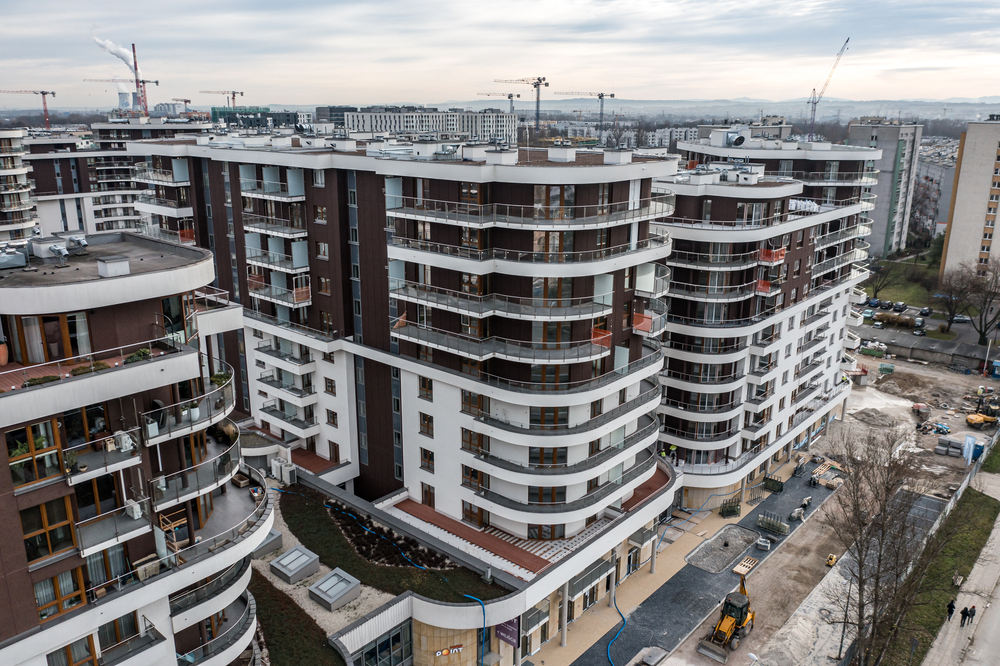

Budynek nr 7 zrealizowany
Odbiory trwają!

Dziesięciopiętrowy budynek, w którym zaprojektowano 110 mieszkań o powierzchni od 38,36 do 132,35 m2, od 1-4 pokoi. Na poziomie -1 i -2 będzie znajduje się garaż wielostanowiskowy z wydzielonymi miejscami postojowymi oraz komórkami lokatorskimi. Na parterze zaprojektowane są lokale usługowe. Elewacja budynku, jak w poprzednich etapach, wykończona zostanie szkłem, kamieniem i aluminium, co stanowić będzie spójną całość. Zakończenie budowy planowane jest na I/II kw. 2022 r.


Kliknij na wiersz zawierający dane apartamentu lub mieszkania, aby zobaczyć jego rzut.
Klikając na nazwę kolumny możesz posortować listę układając np. od największego do najmniejszego mieszkania lub od najtańszego do najdroższego.
Zapoznaj się z przykładowymi aranżacjami mieszkań podczas WIRTUALNEGO SPACERU 3D, klikając w odpowiednią ikonę.
Mieszkania powtarzalne na różnych kondygnacjach prezentowane są w różnych stylach wykończenia wnętrz.

Nr
Inwestycja
Budynek
Piętro
Powierzchnia *
Pokoje
Status
Cena **
34 Grzegórzki Park Budynek A7 1 55,50 m2 2 Zarezerwowane 777 000 zł

* - Powierzchnia podana w m2 szacunkowo. Dokładny obmiar przy odbiorze mieszkania.
** - Wszystkie ceny w PLN brutto.
STANOWISKO POSTOJOWE pojedyncze 50.000 zł brutto
STANOWISKO POSTOJOWE podwójne 80.000 zł brutto
Komórka lokatorska 4.000 zł/m2 brutto


Budynek nr 8 zrealizowany
Odbiory trwają!

Dziesięciopiętrowy budynek, w którym zaprojektowano 126 mieszkań o powierzchni od 28 do 76,46 m2, od 1-3 pokoi. Na poziomie -1 i -2 znajduje się się garaż wielostanowiskowy z wydzielonymi miejscami postojowymi oraz komórkami lokatorskimi. Na parterze znajdują się lokale usługowe.  Elewacja budynku, jak w poprzednich etapach, wykończona zostanie szkłem, kamieniem i aluminium, co stanowispójną całość.


Kliknij na wiersz zawierający dane apartamentu lub mieszkania, aby zobaczyć jego rzut.
Klikając na nazwę kolumny możesz posortować listę układając np. od największego do najmniejszego mieszkania lub od najtańszego do najdroższego.

Nr
Inwestycja
Budynek
Piętro
Powierzchnia *
Pokoje
Status
Cena **
119 Grzegórzki Park Budynek A8 9 35,88 m2 1 Zarezerwowane 538 200 zł
125 Grzegórzki Park Budynek A8 10 35,78 m2 1 Zarezerwowane 565 324 zł
2 Grzegórzki Park Budynek A8 1 36,26 m2 1 Zarezerwowane 485 884 zł
21 Grzegórzki Park Budynek A8 4 36,12 m2 1 Wolne 498 456 zł
57 Grzegórzki Park Budynek A8 10 36,25 m2 1 Wolne 583 625 zł
62 Grzegórzki Park Budynek A8 0 75,13 m2 3 Zarezerwowane 1 051 820 zł
66 Grzegórzki Park Budynek A8 0 34,56 m2 1 Zarezerwowane 459 648 zł
7 Grzegórzki Park Budynek A8 1 53,80 m2 1 Wolne 699 400 zł
9 Grzegórzki Park Budynek A8 2 36,14 m2 1 Zarezerwowane 491 504 zł

* - Powierzchnia podana w m2 szacunkowo. Dokładny obmiar przy odbiorze mieszkania.
** - Wszystkie ceny w PLN brutto.
STANOWISKO POSTOJOWE pojedyncze 50.000 zł brutto
STANOWISKO POSTOJOWE podwójne 80.000 zł brutto
Komórka lokatorska 4.000 zł/m2 brutto

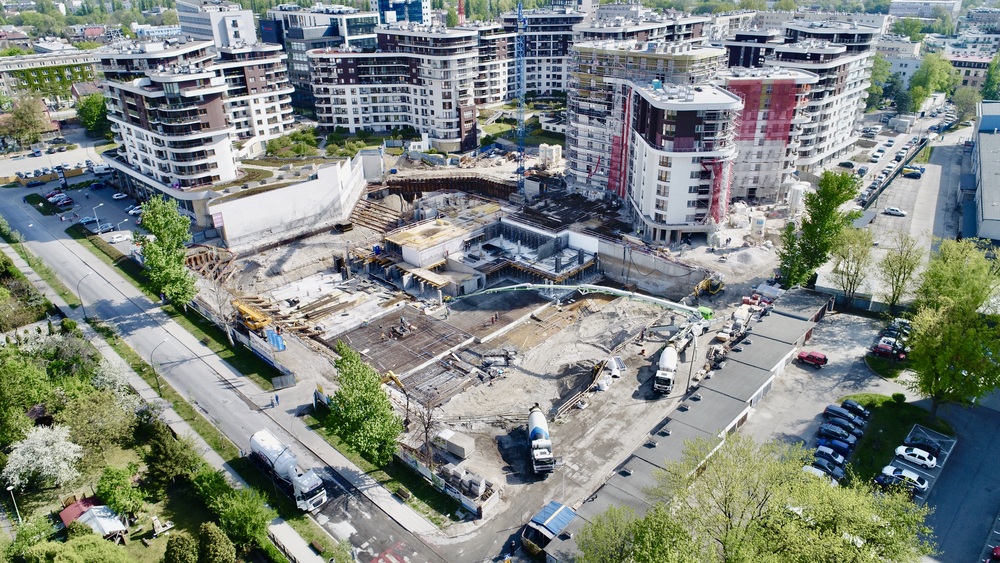

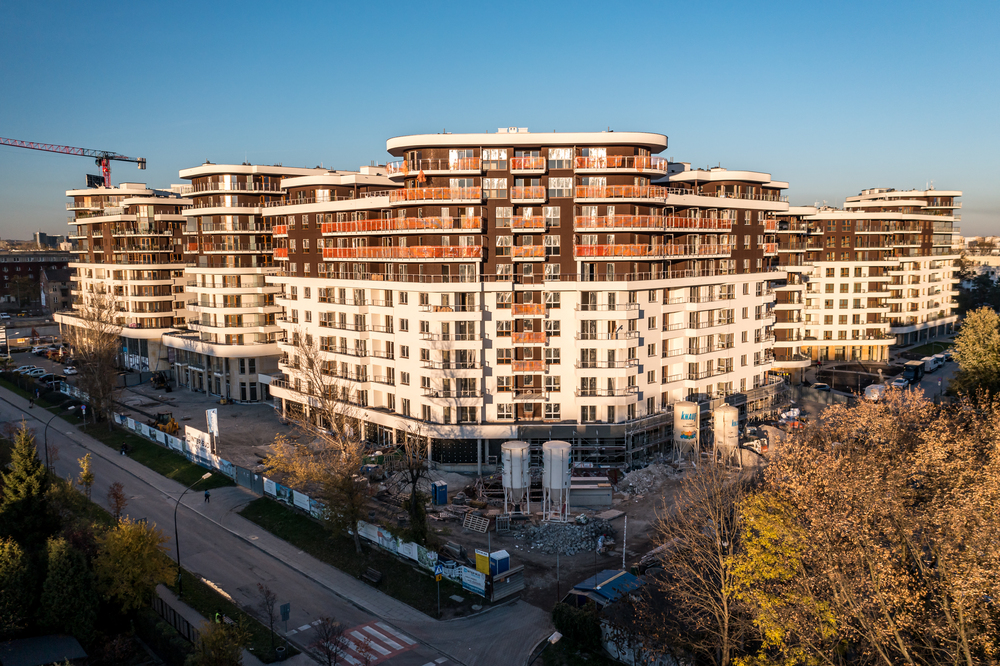

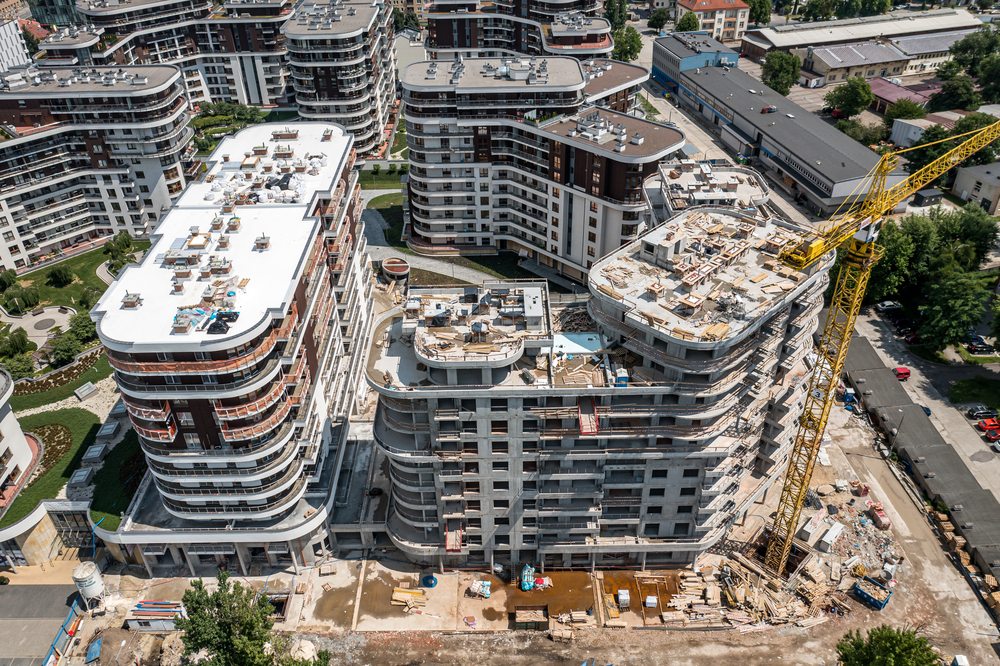

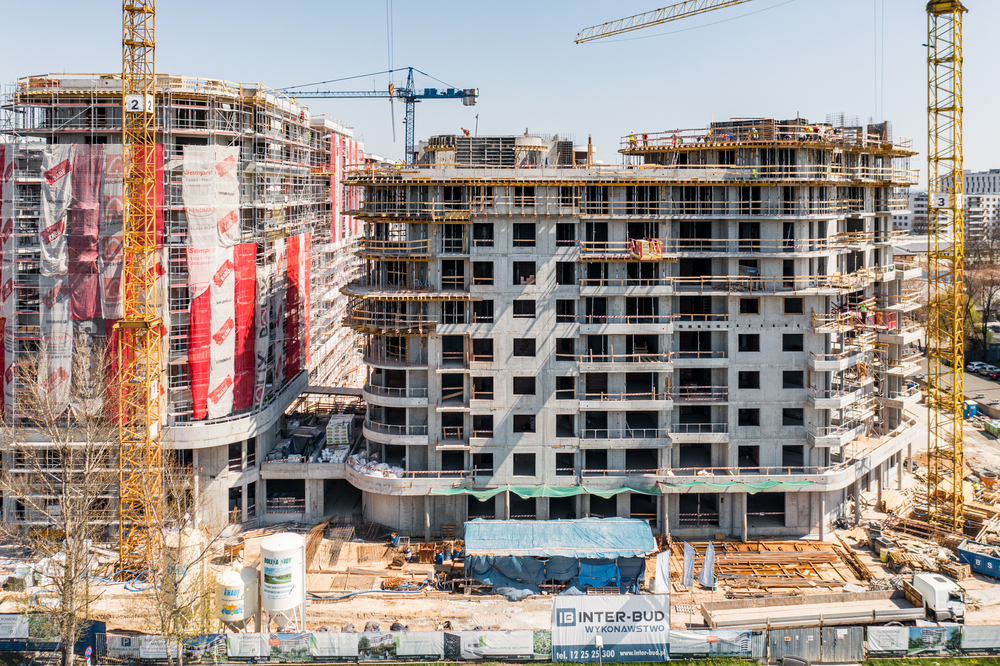

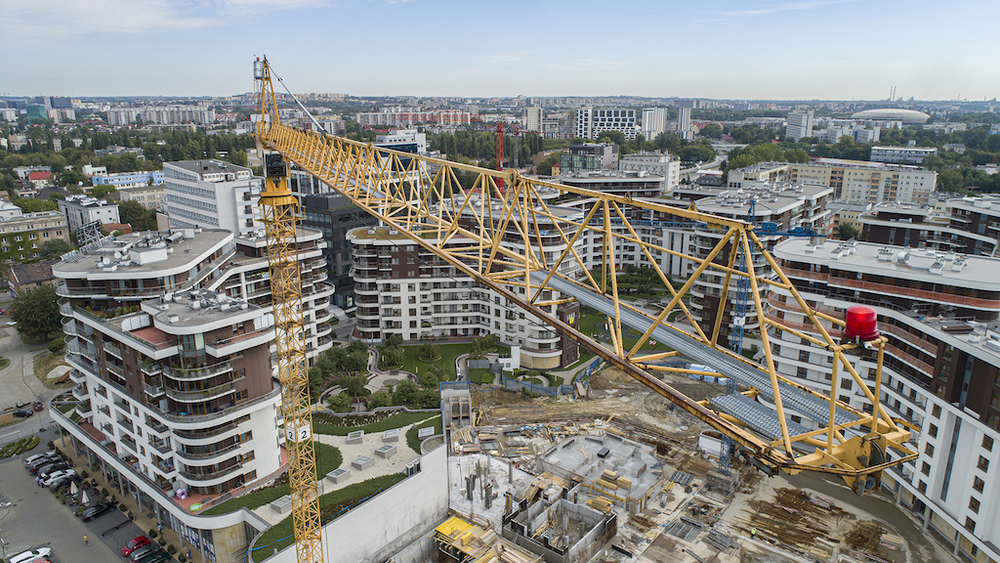

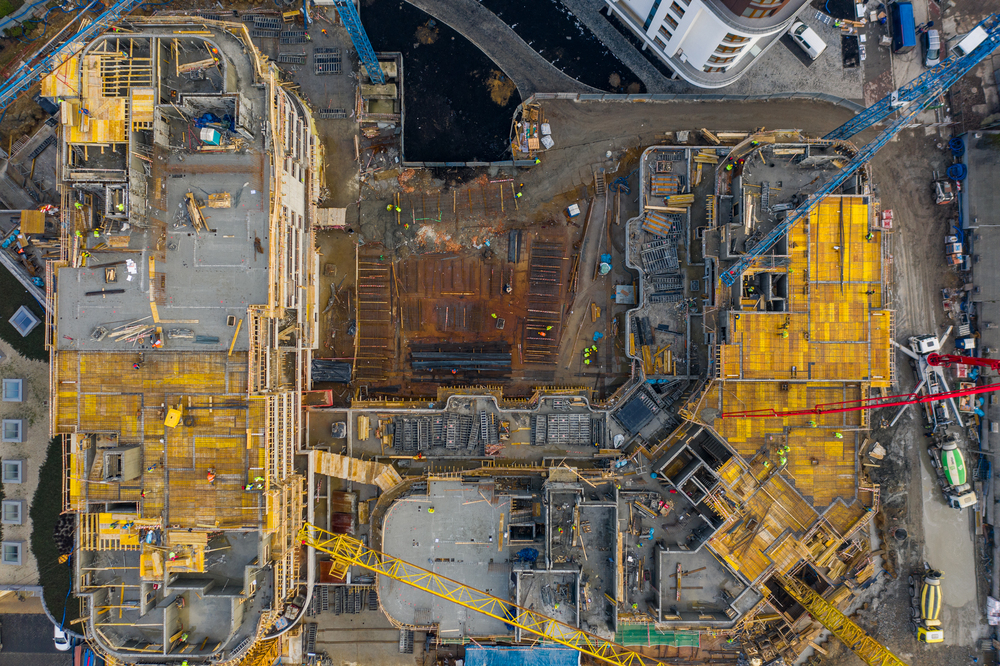

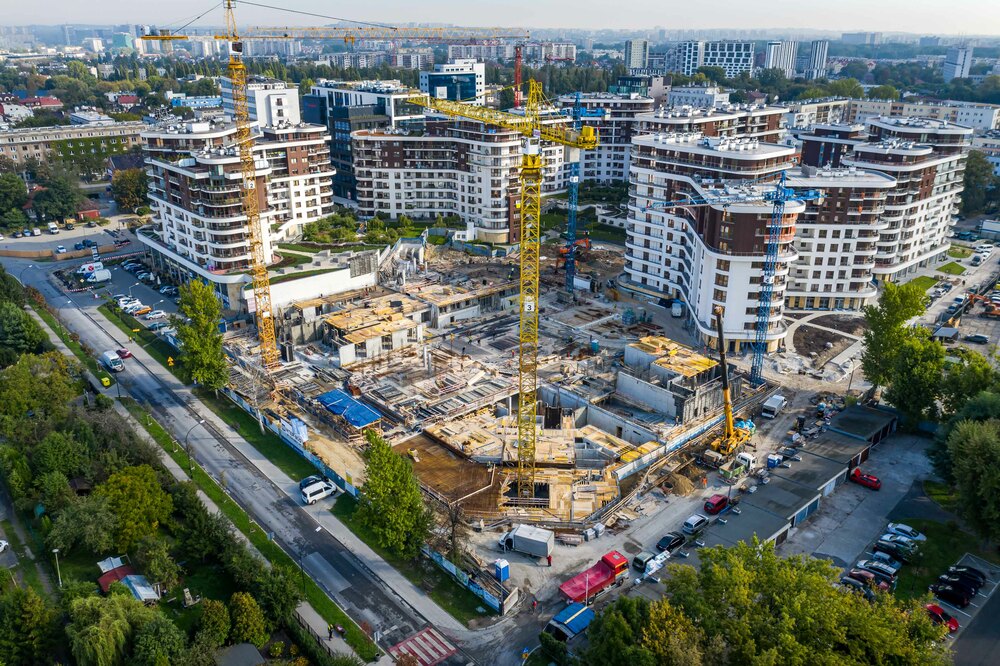

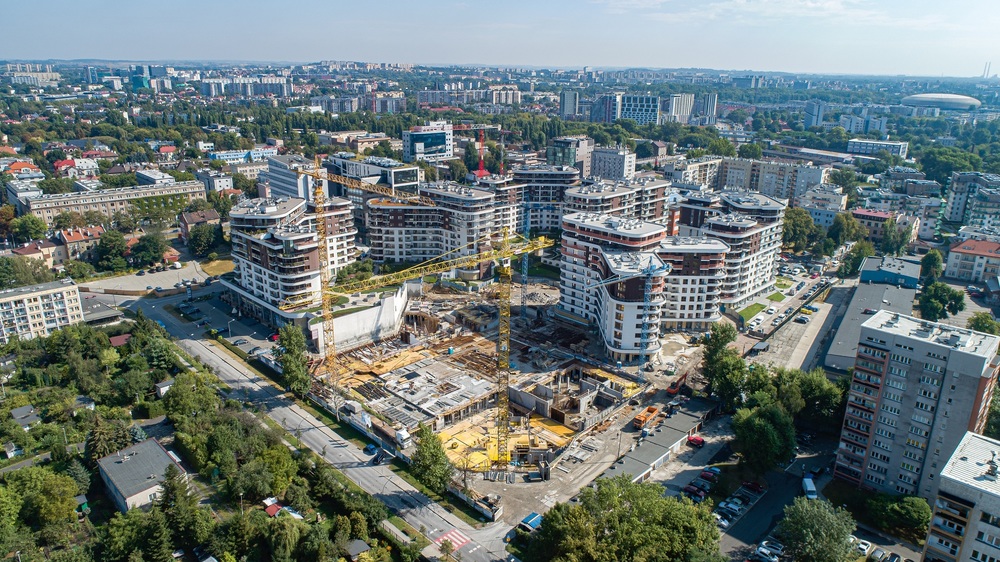

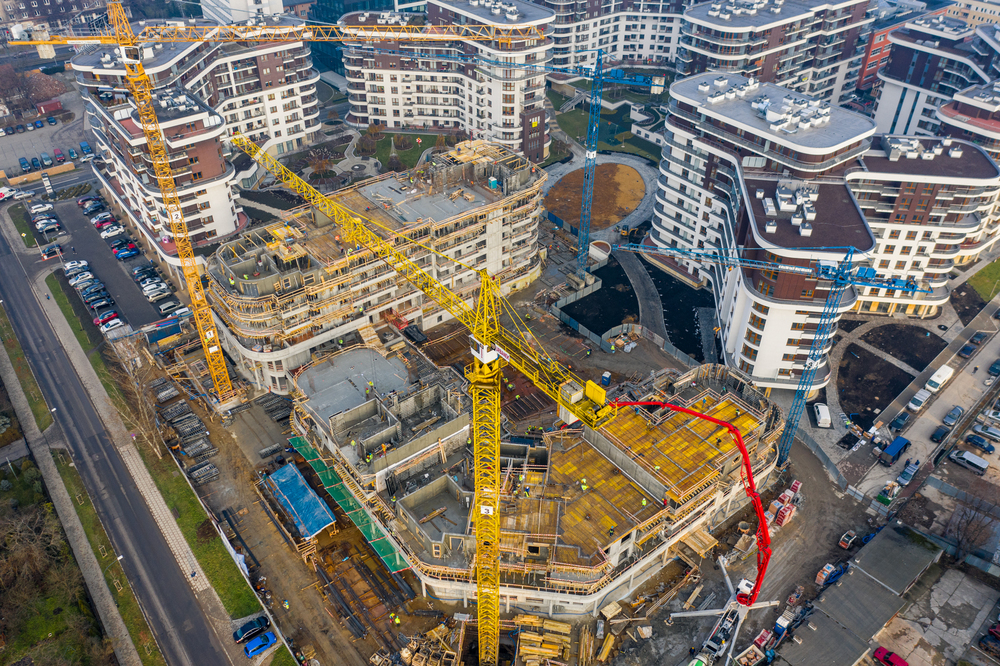

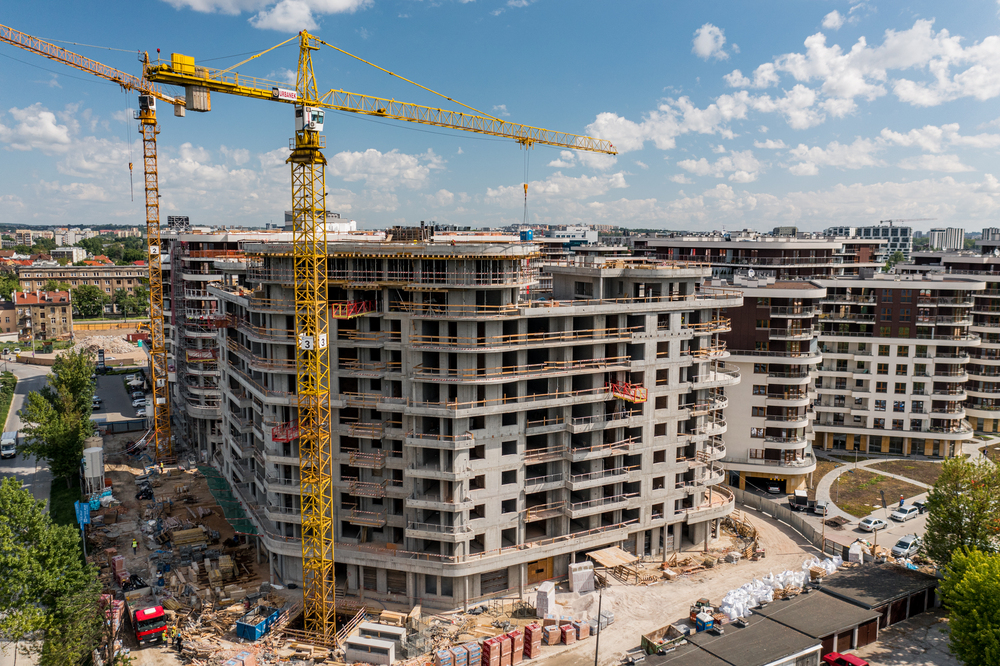

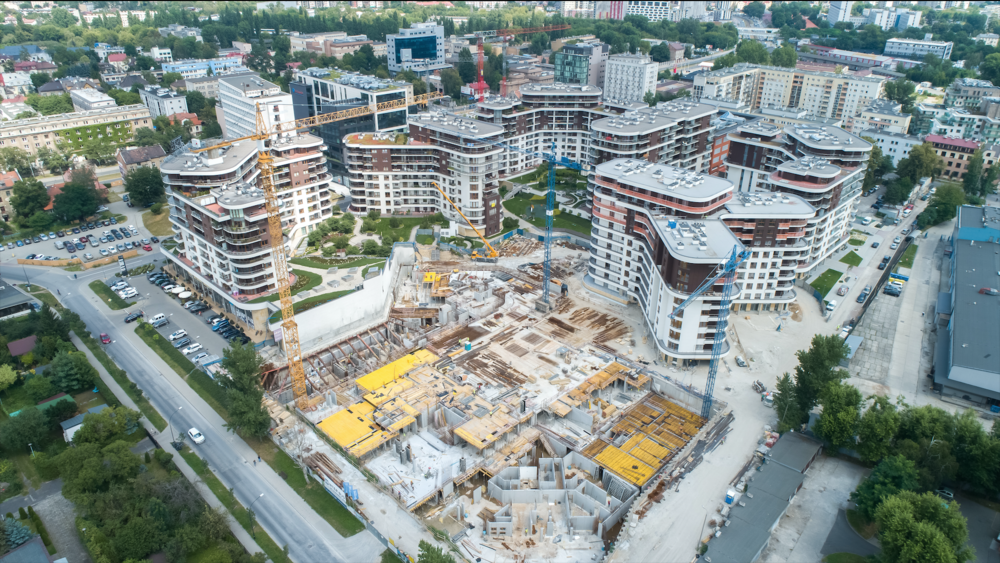

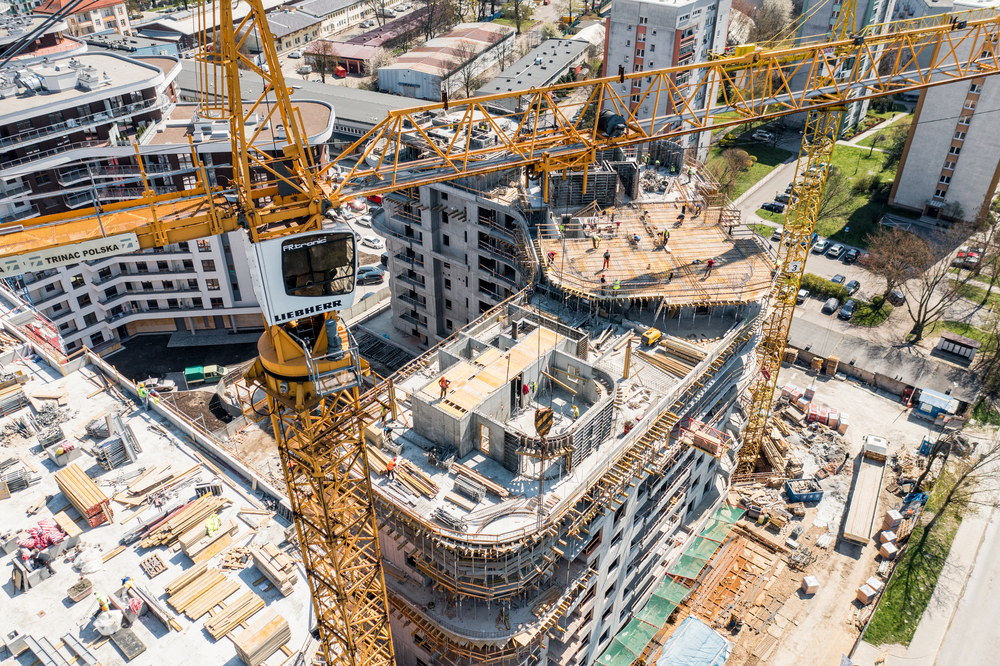

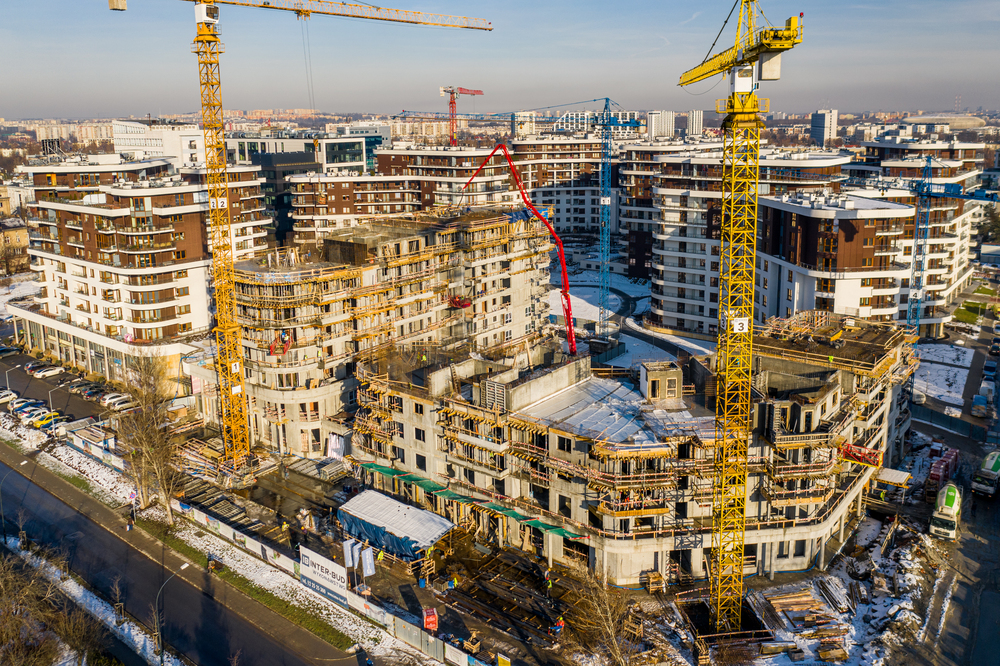

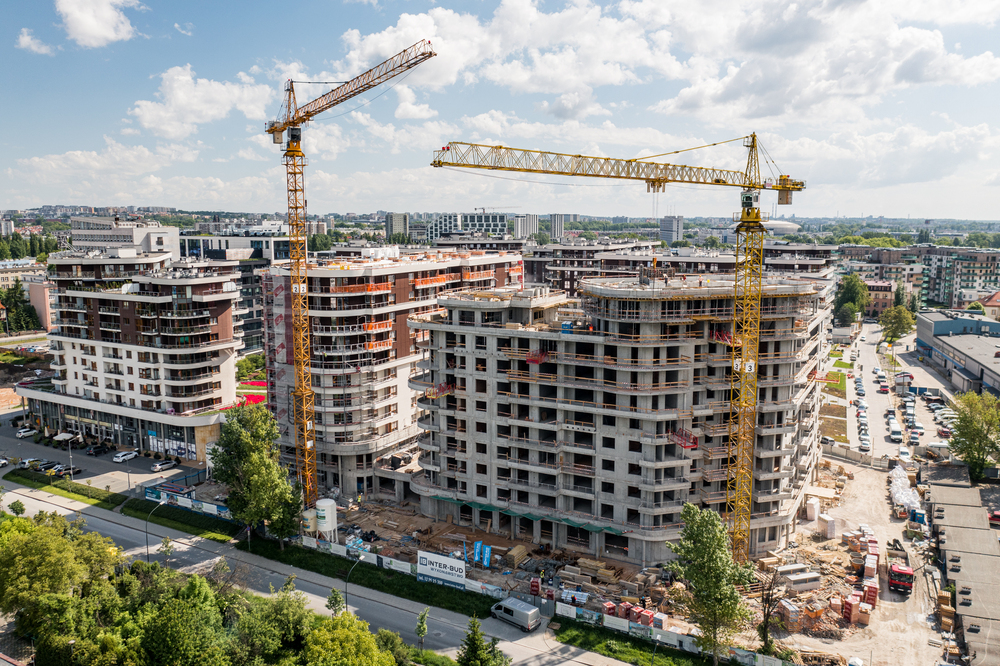

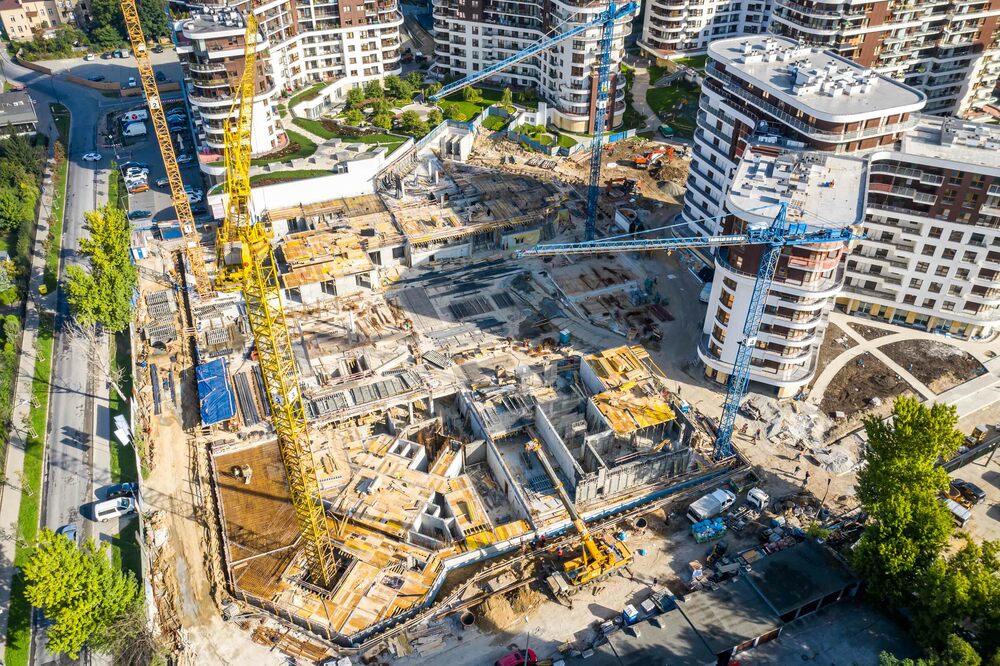

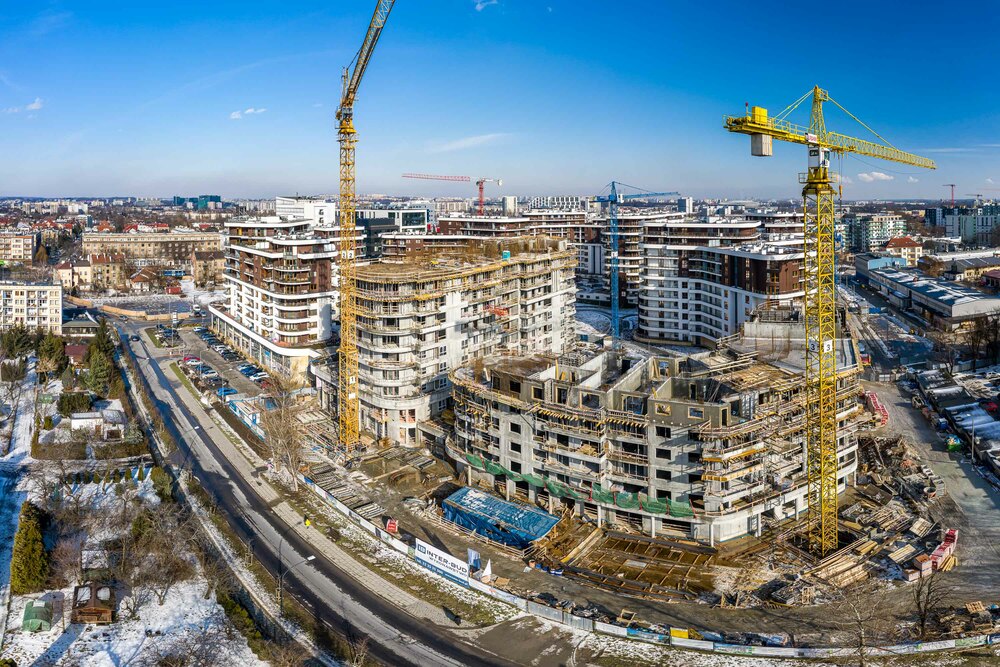

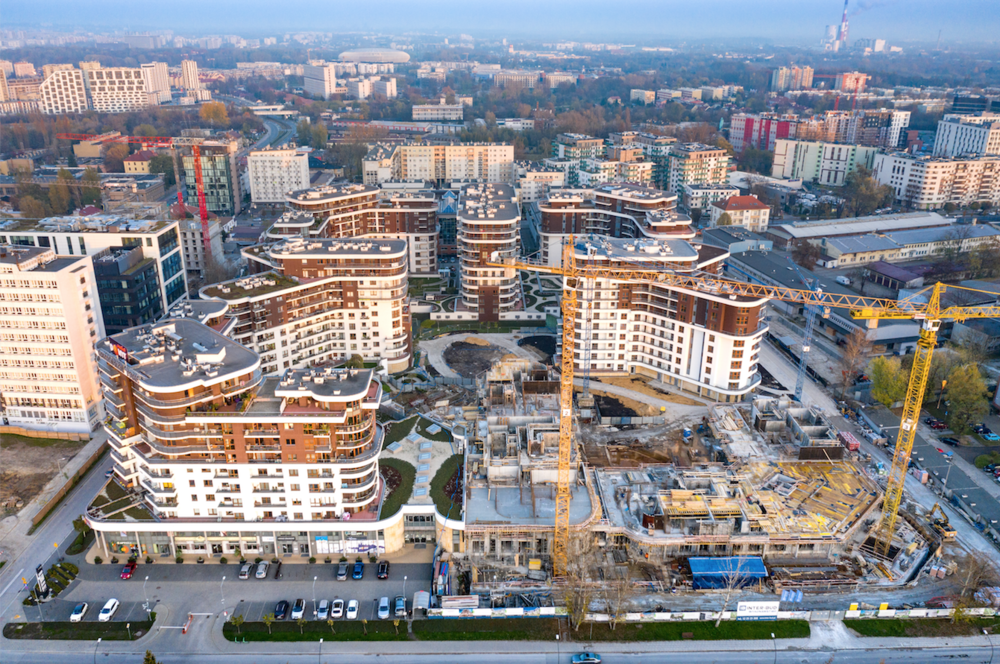

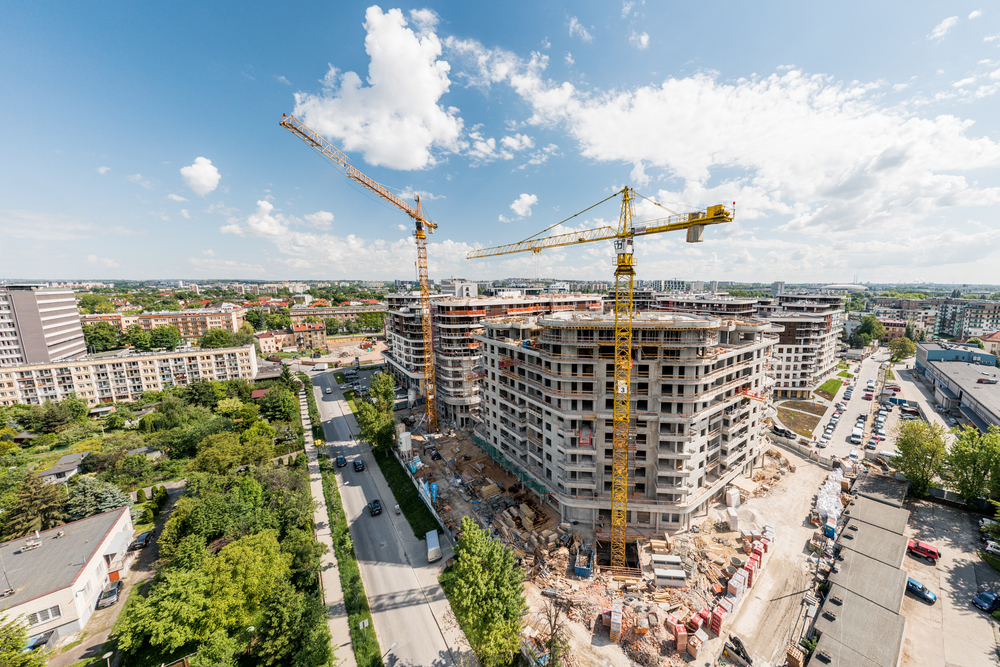

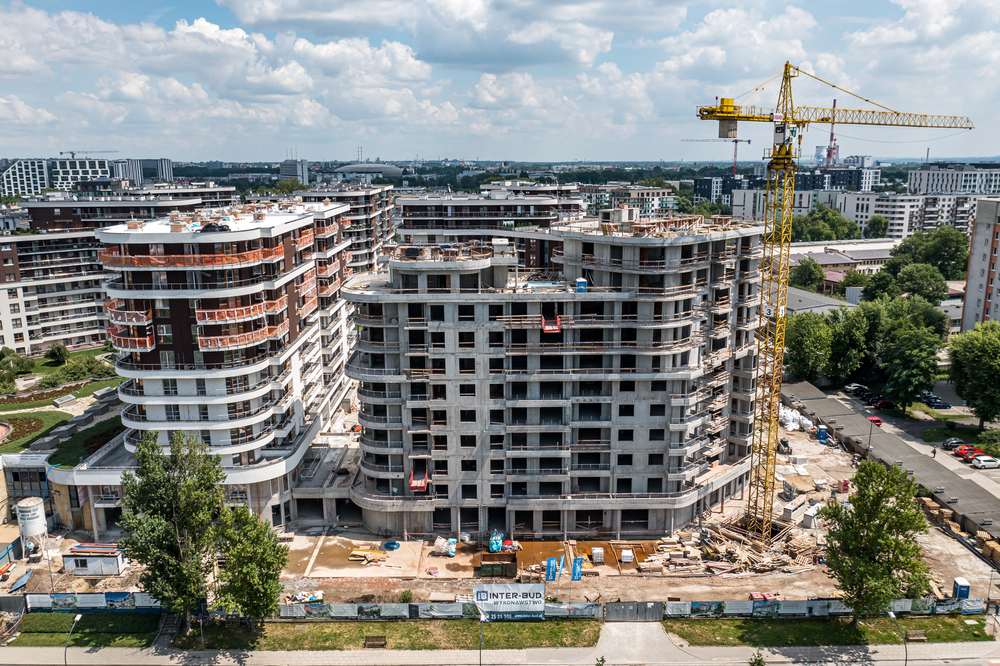

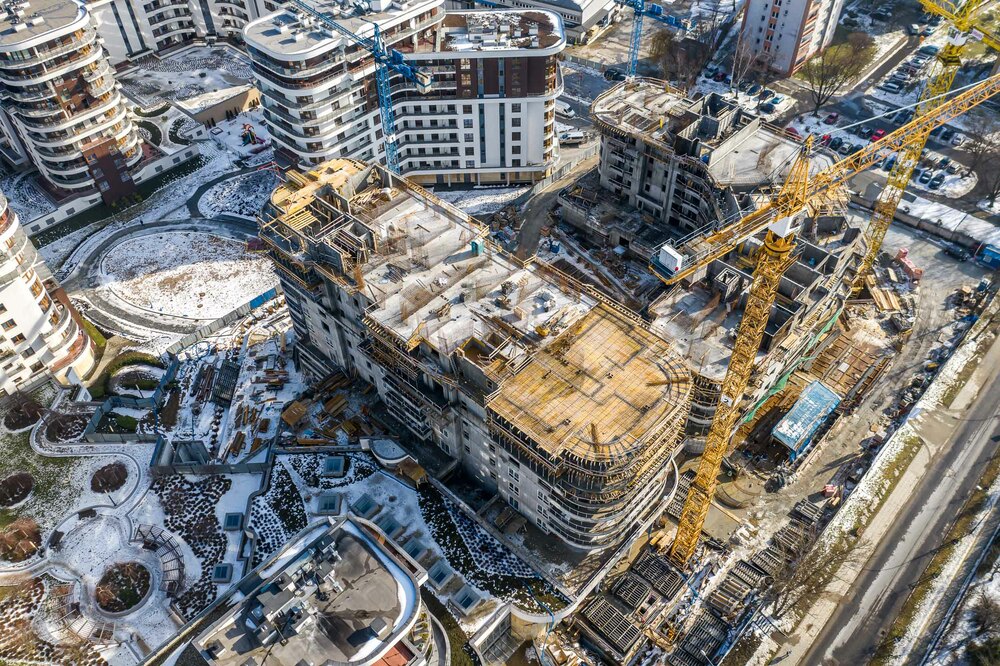

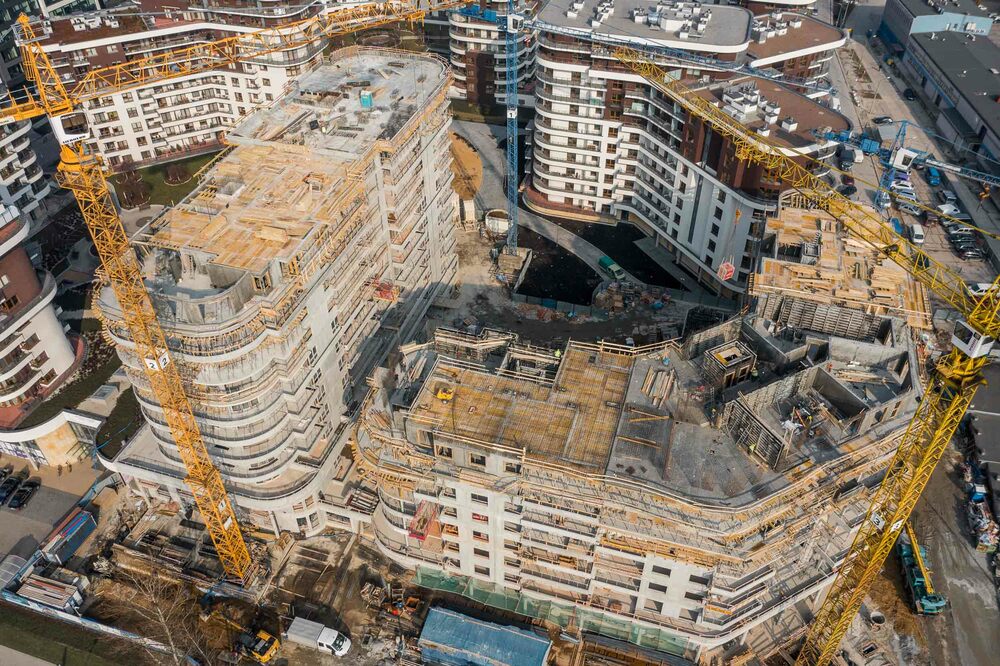

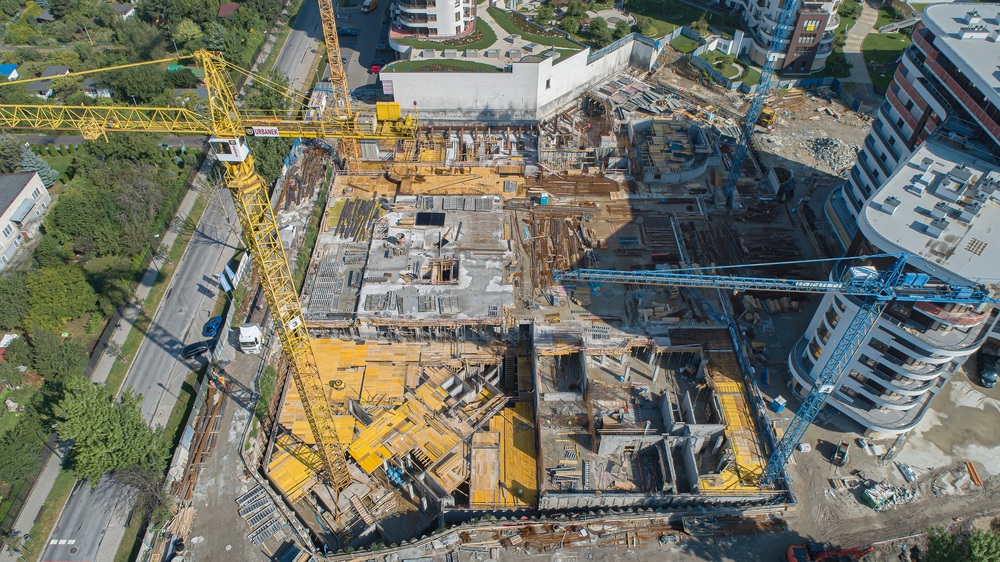

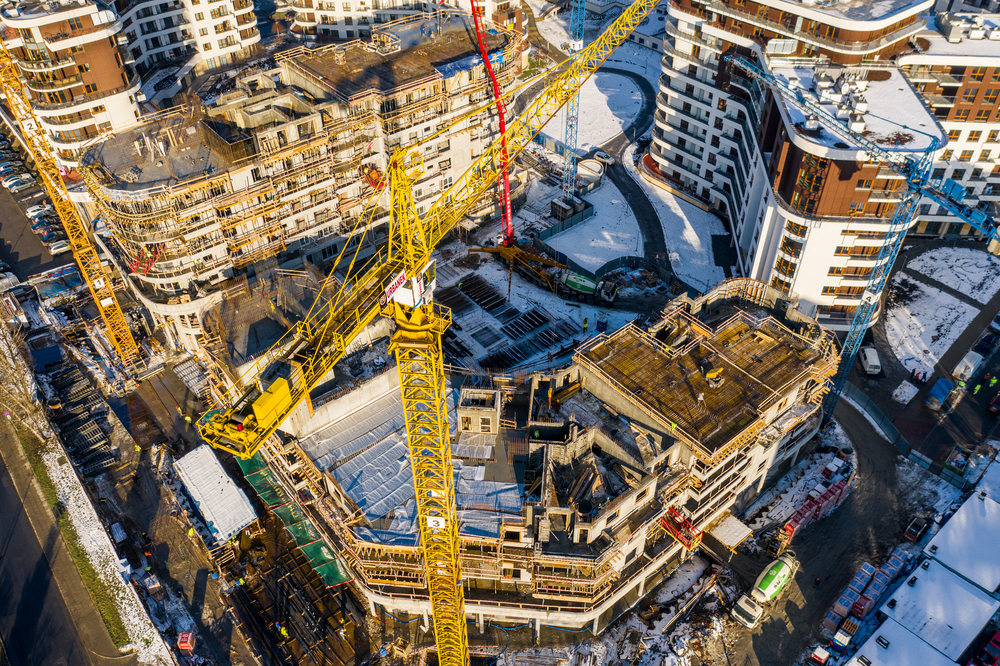

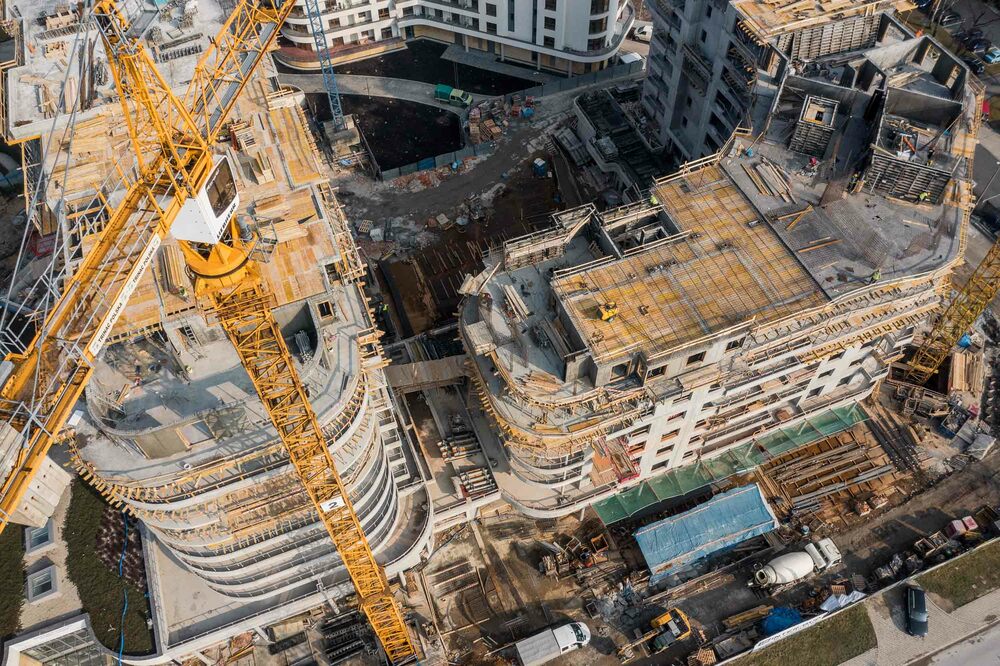

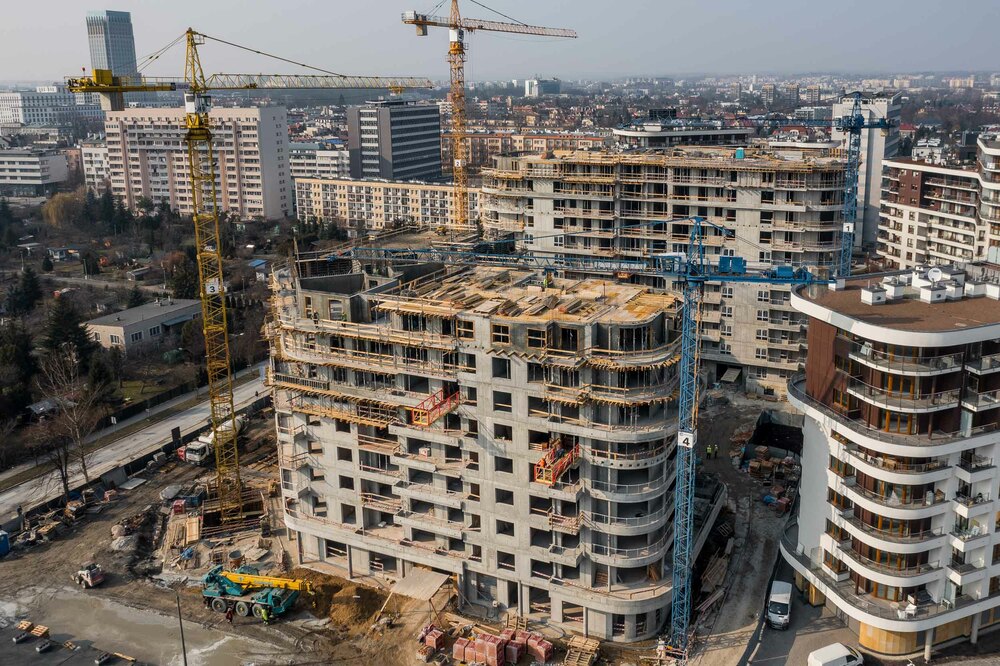

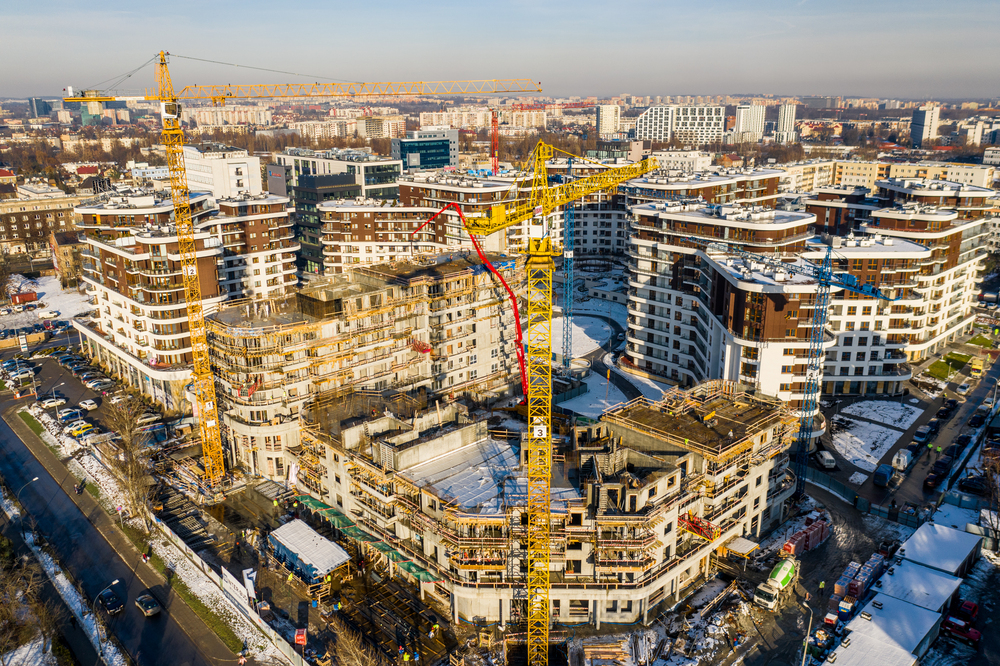

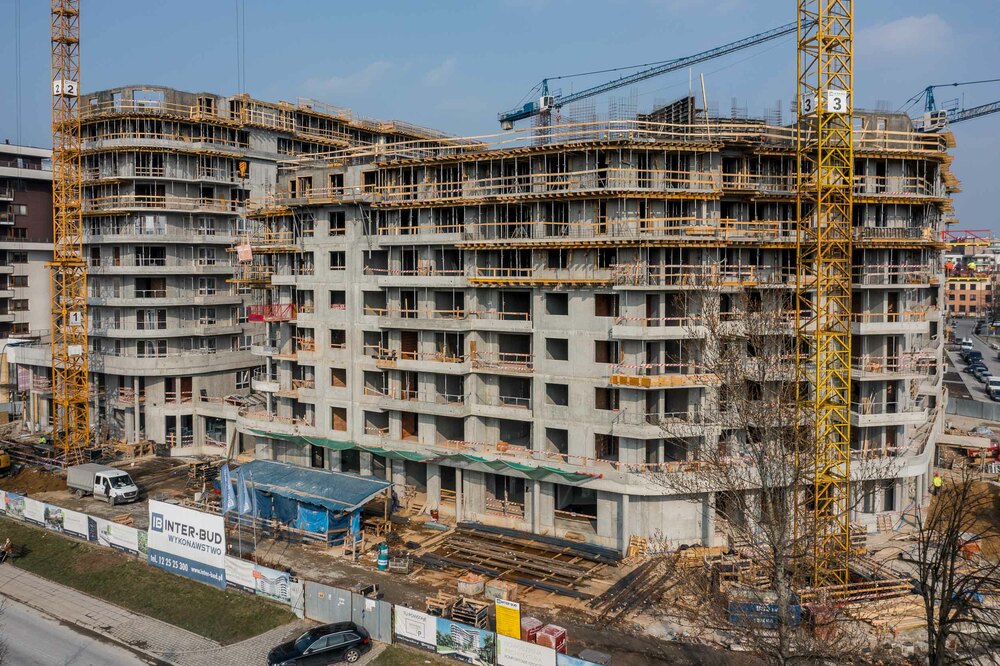

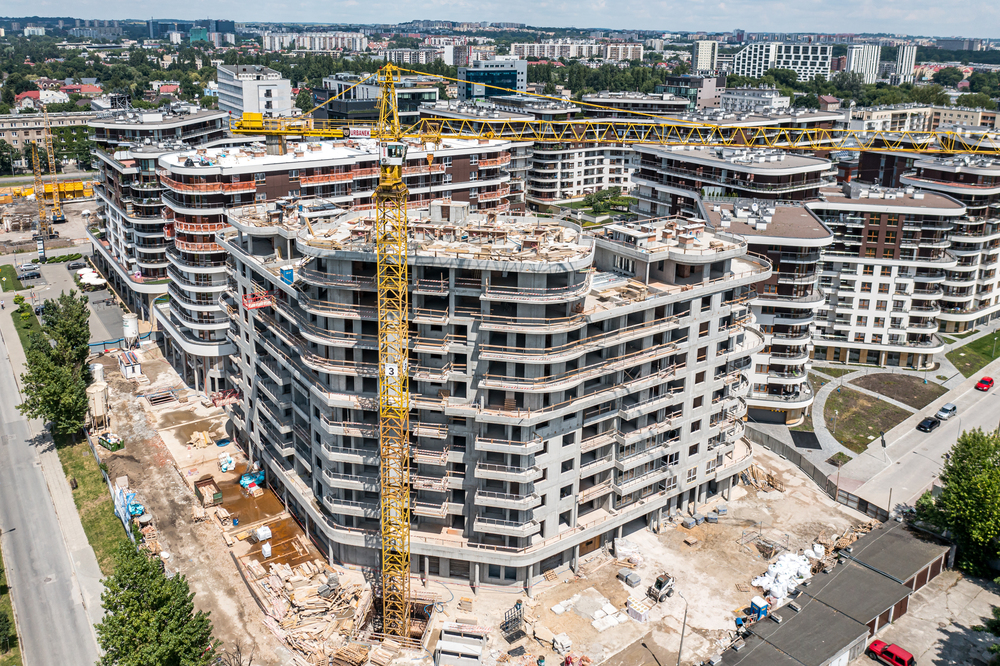

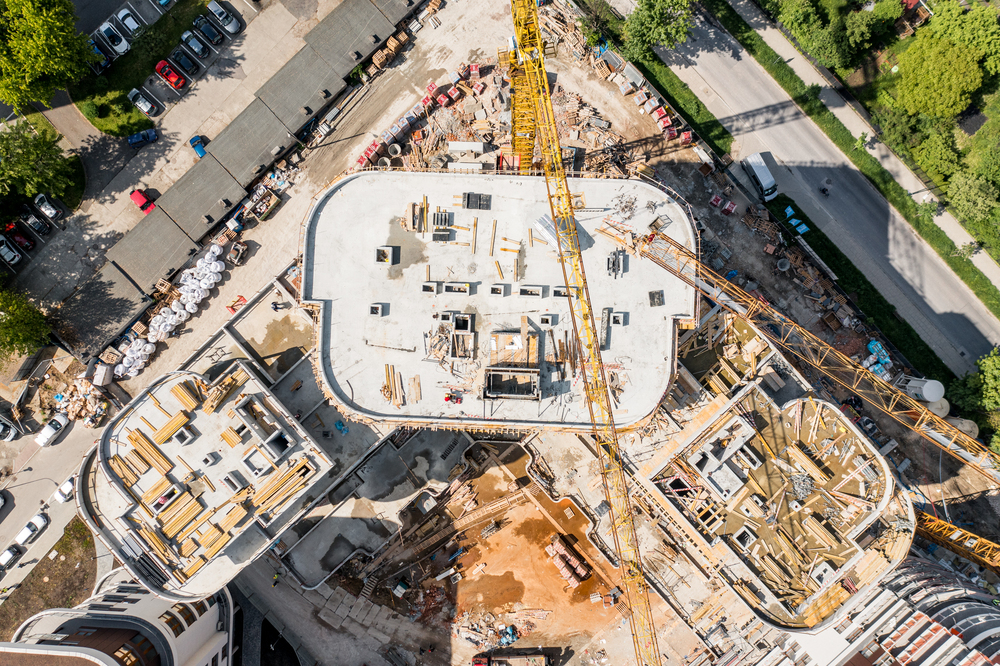

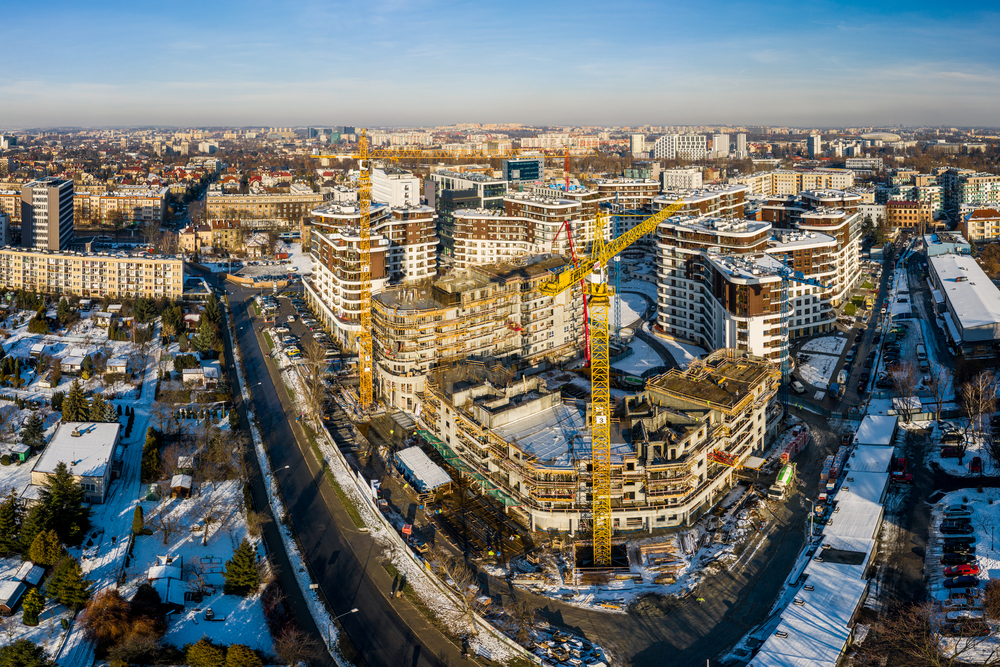

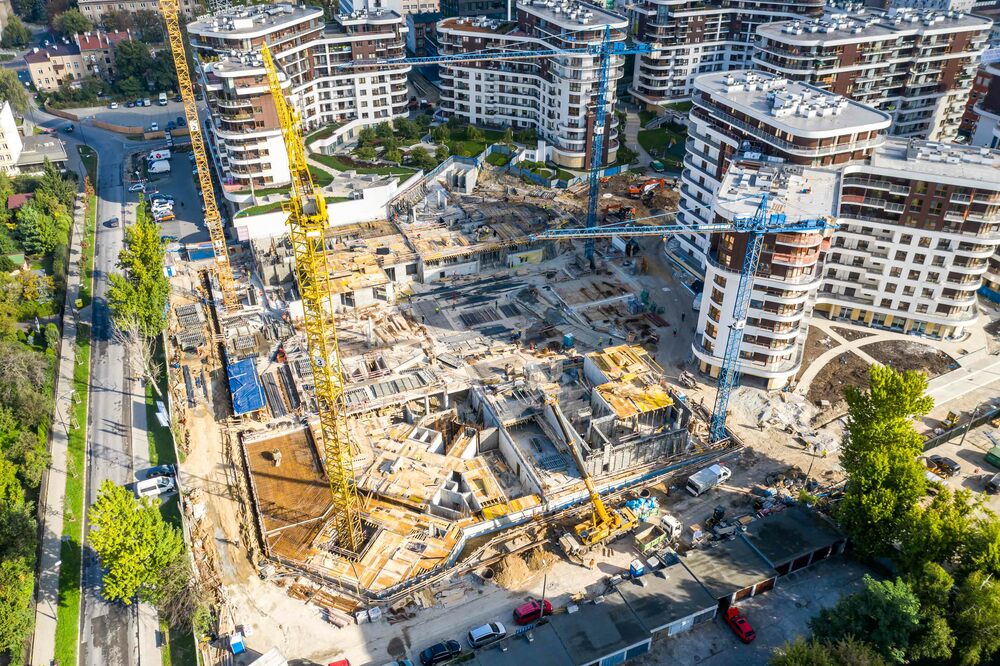

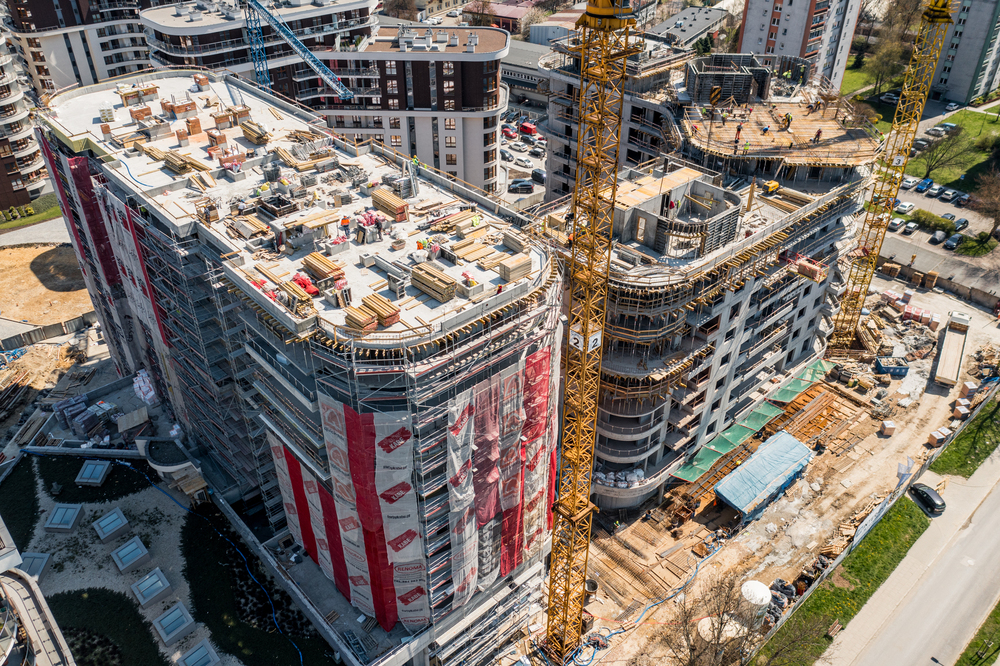

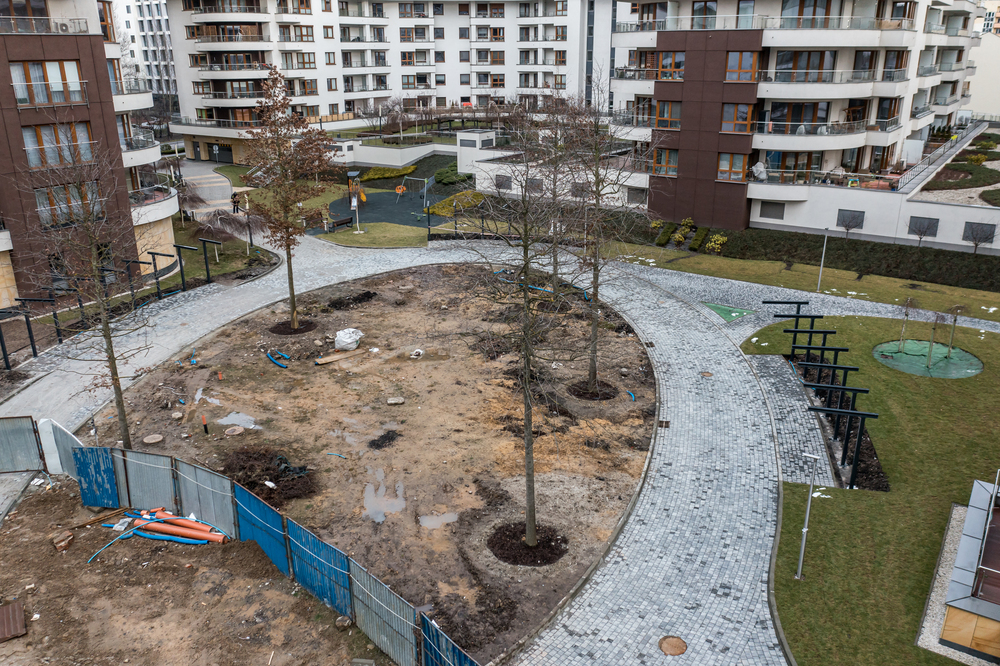

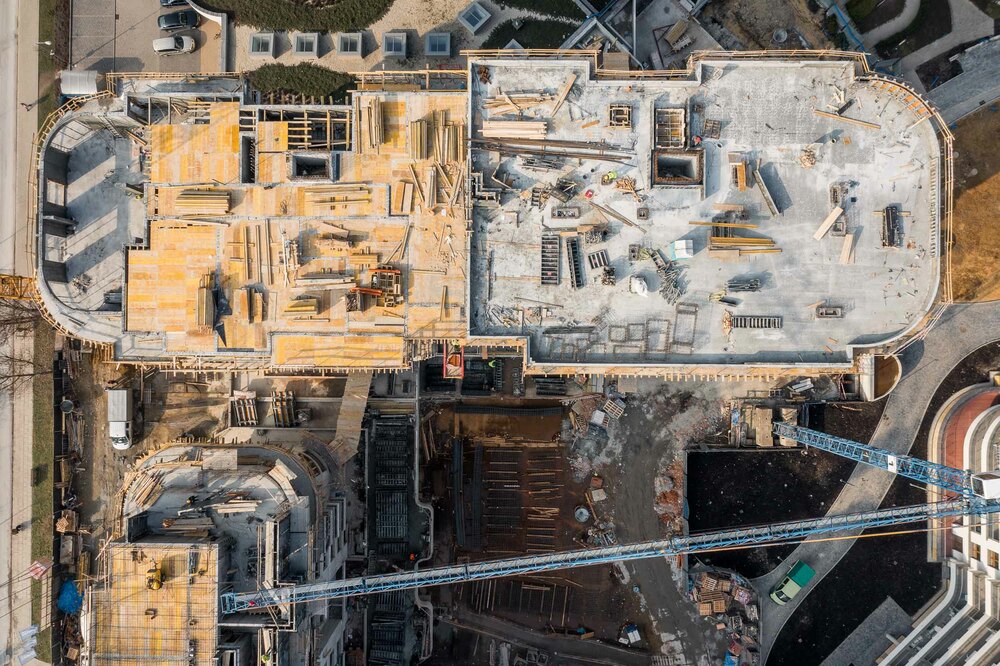

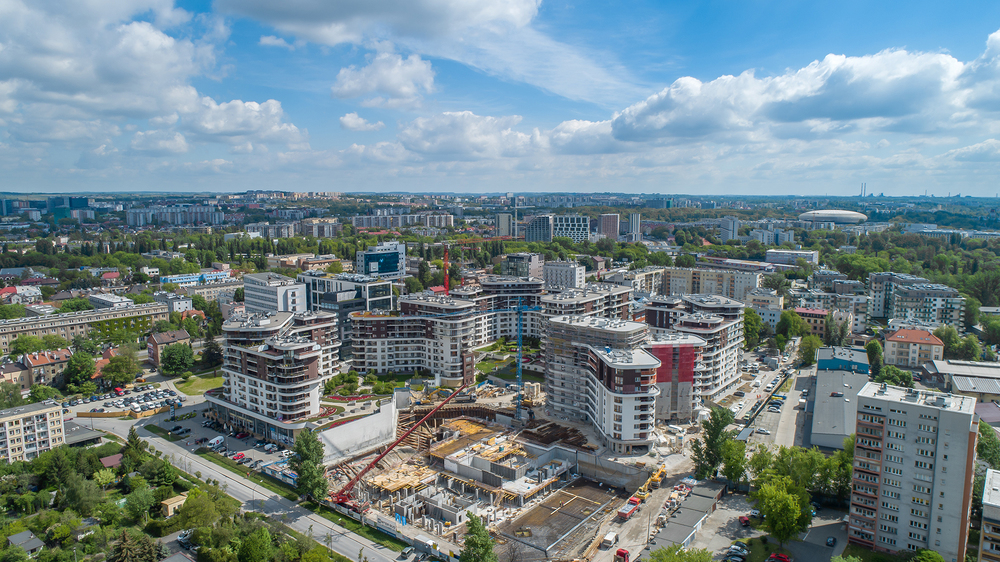

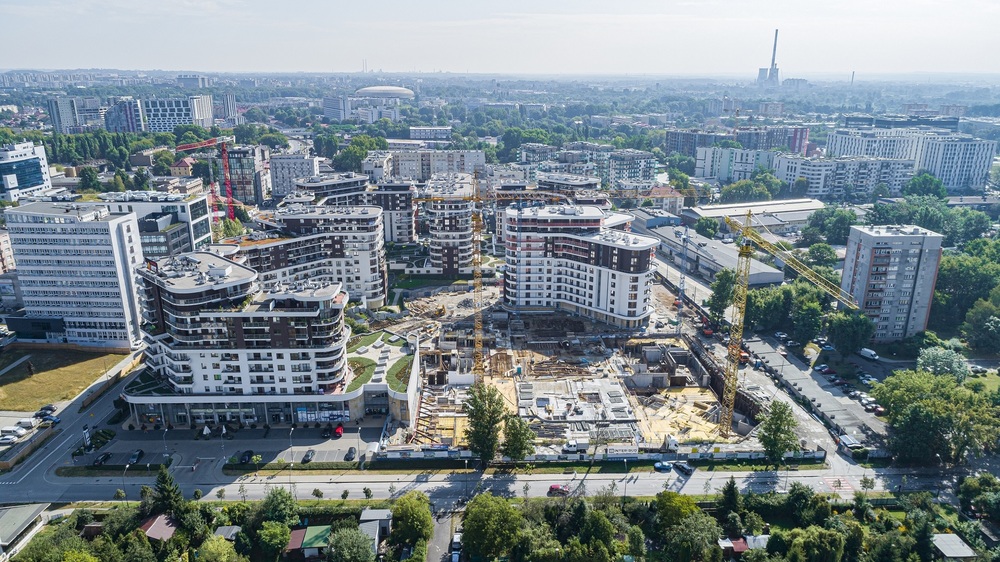

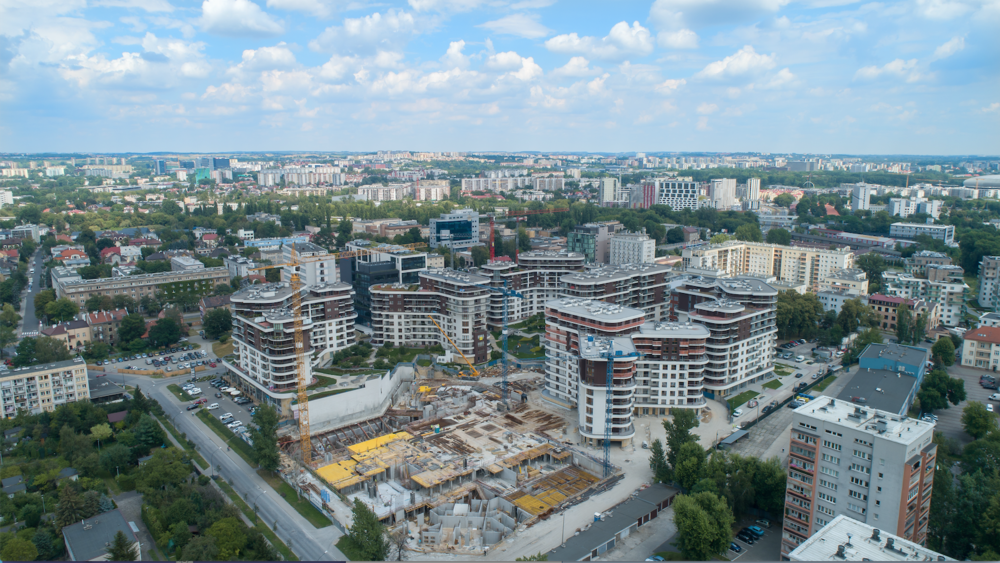

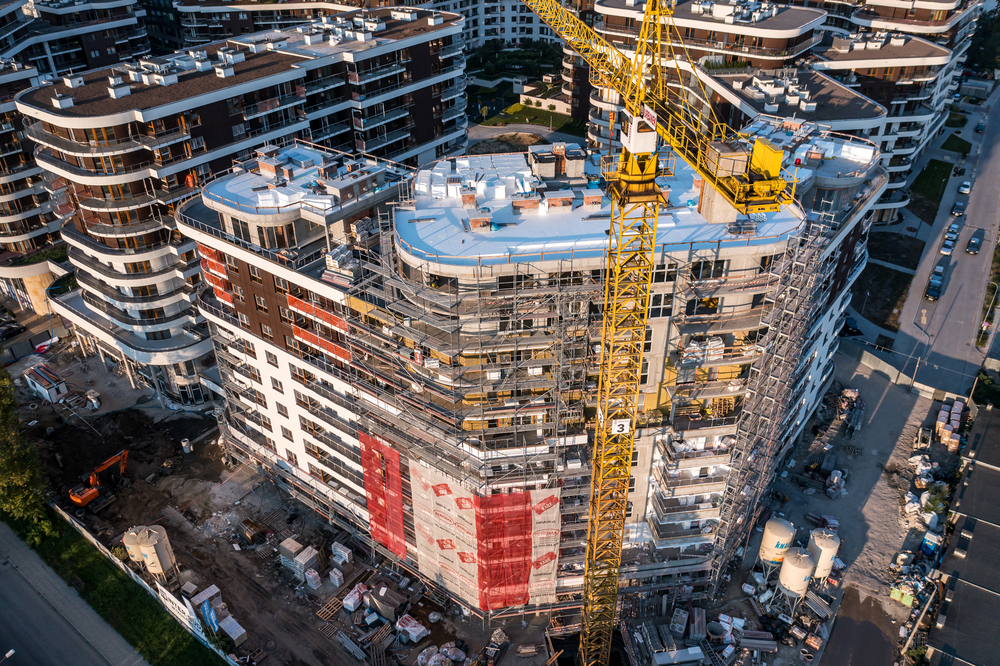

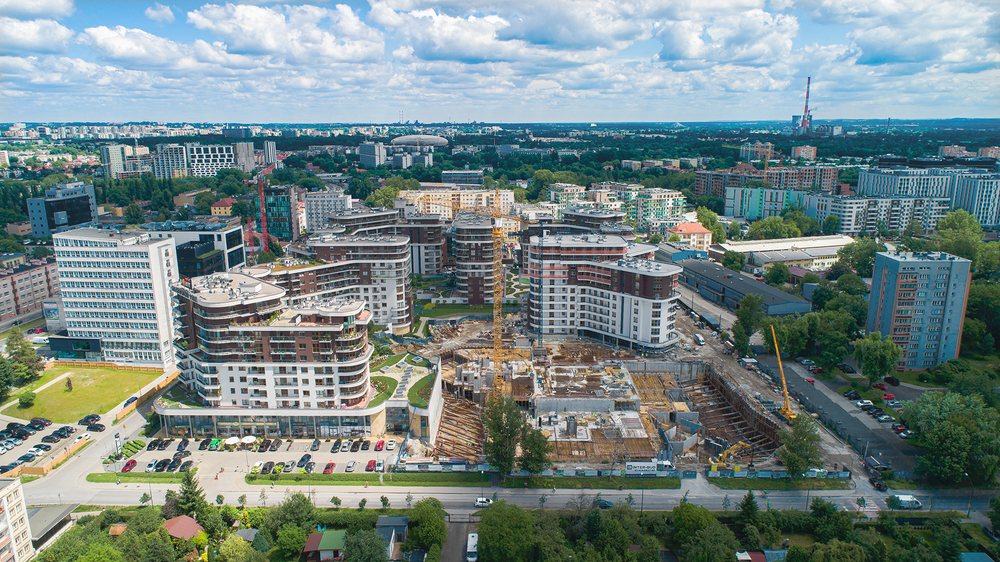

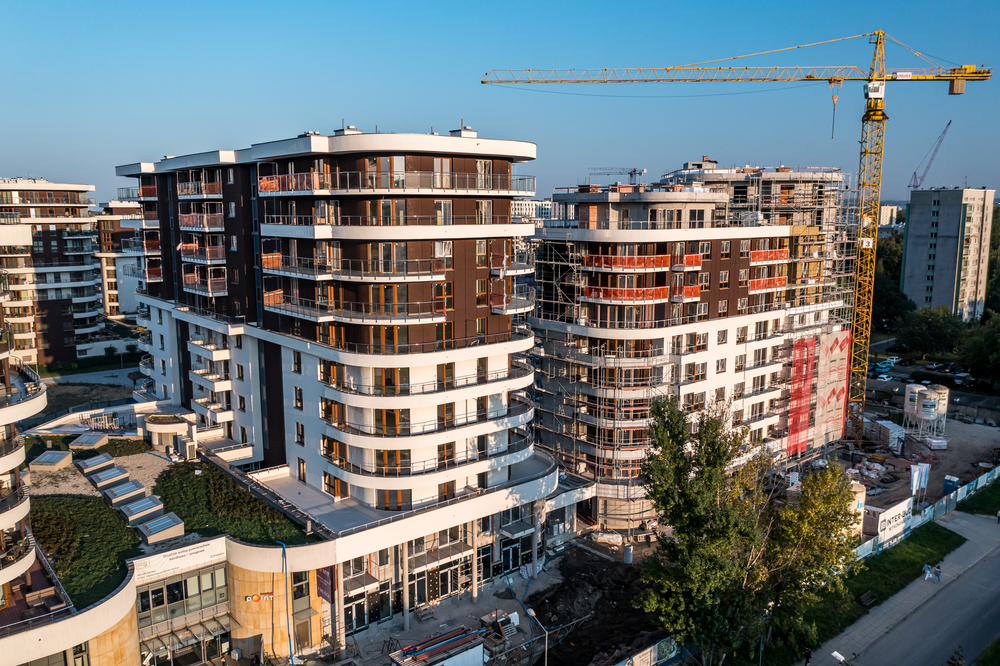

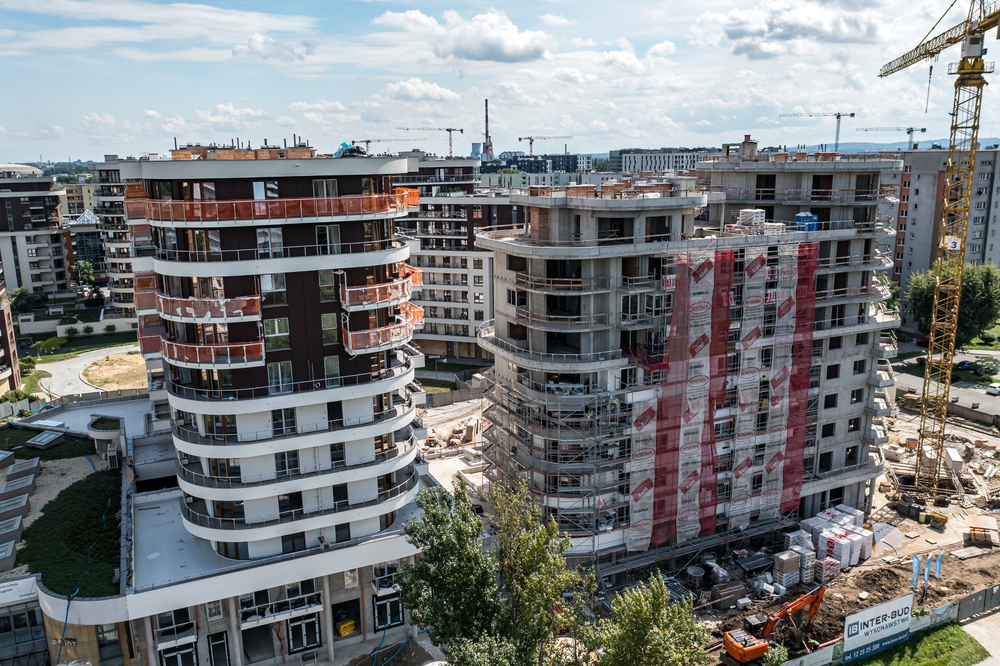

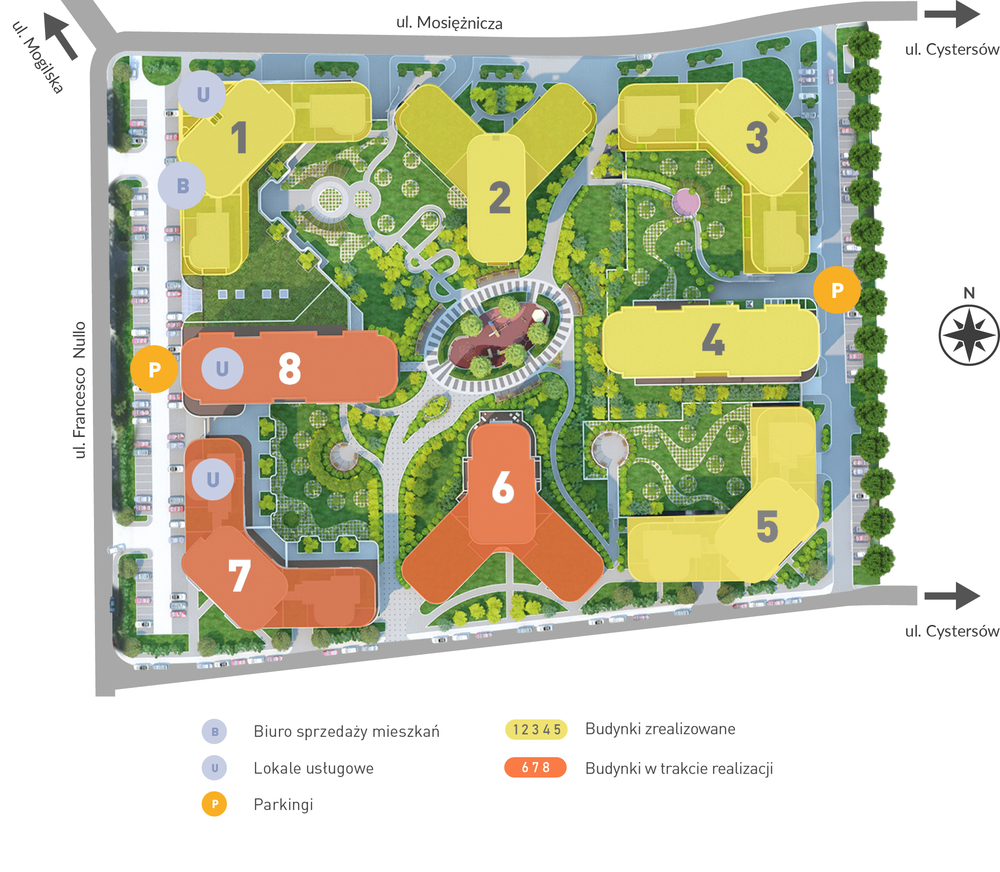

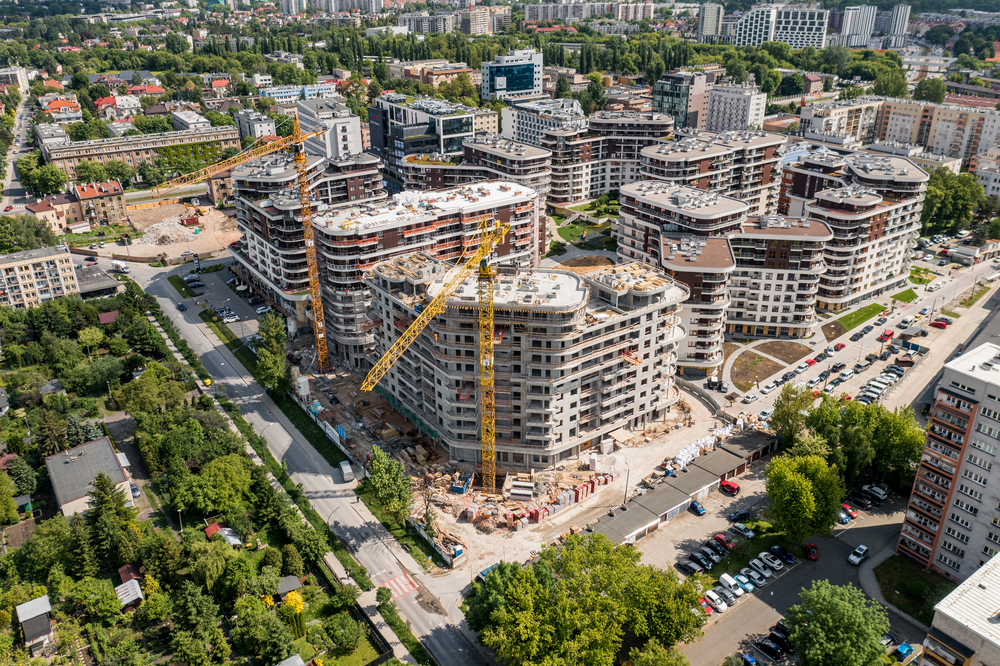

Grzegórzki Park - galeria zdjęć

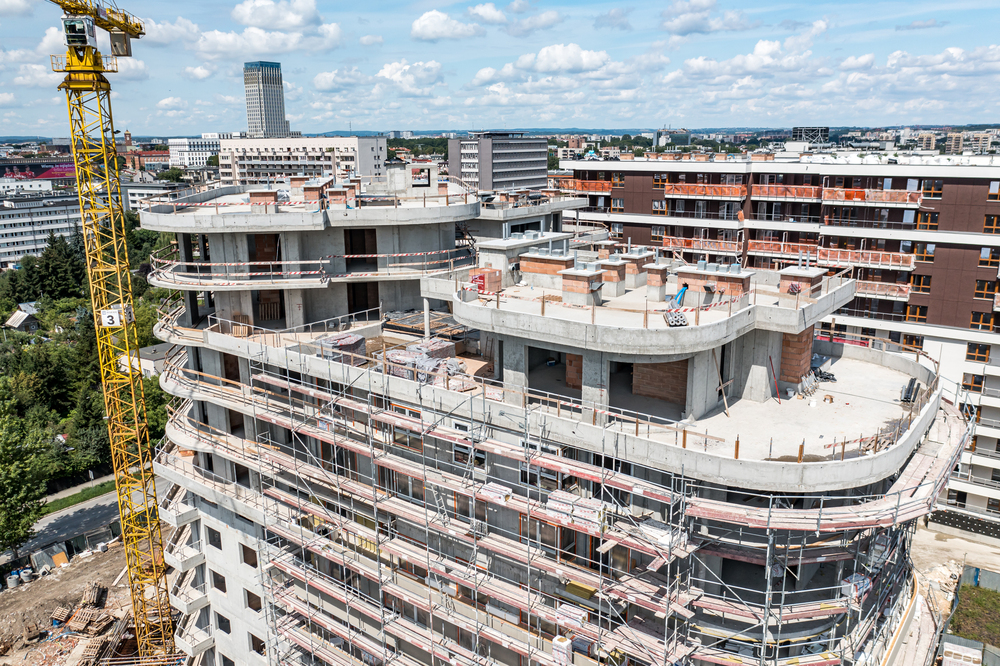

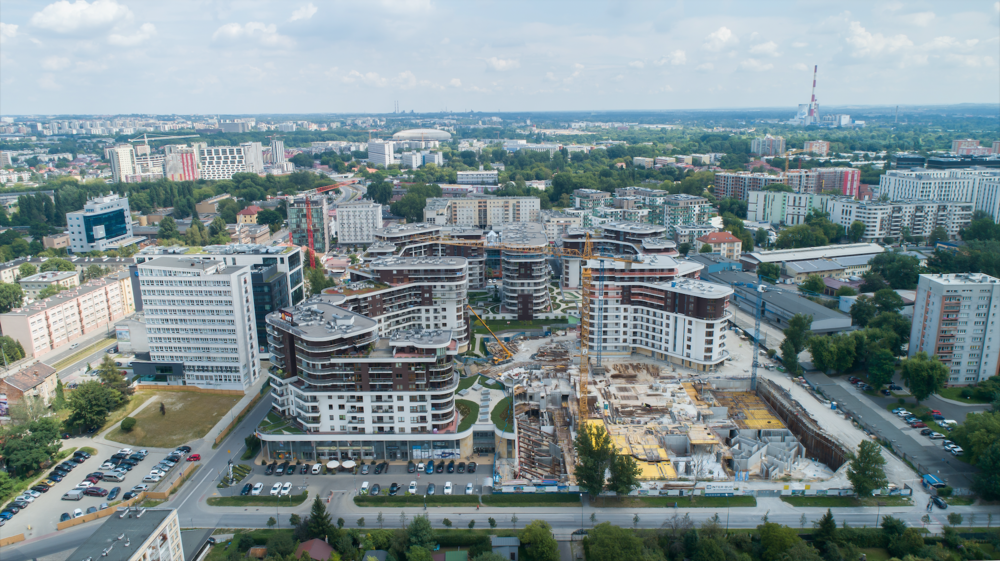

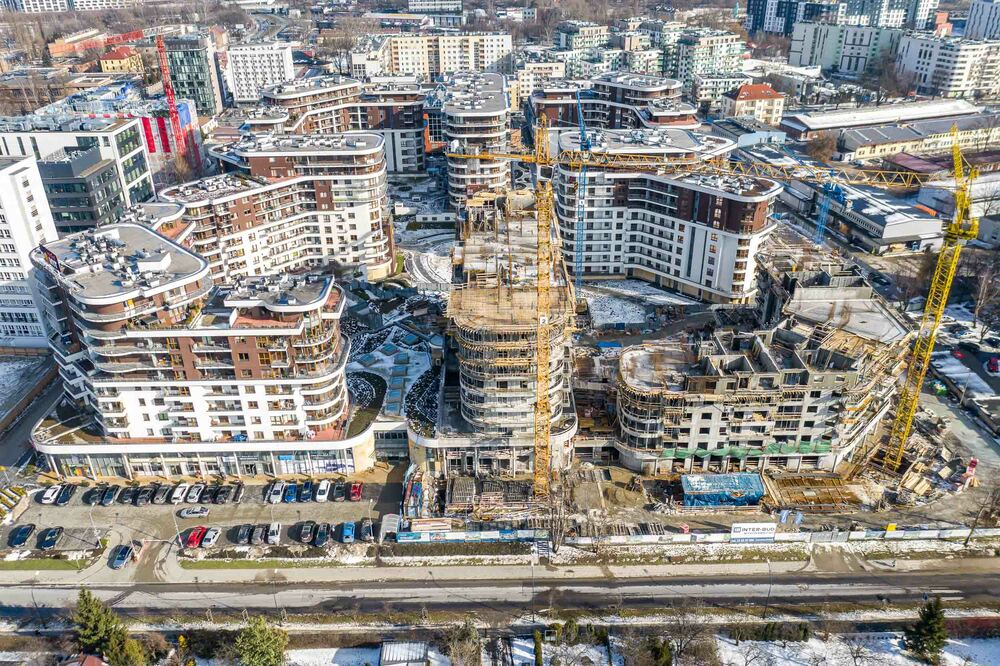

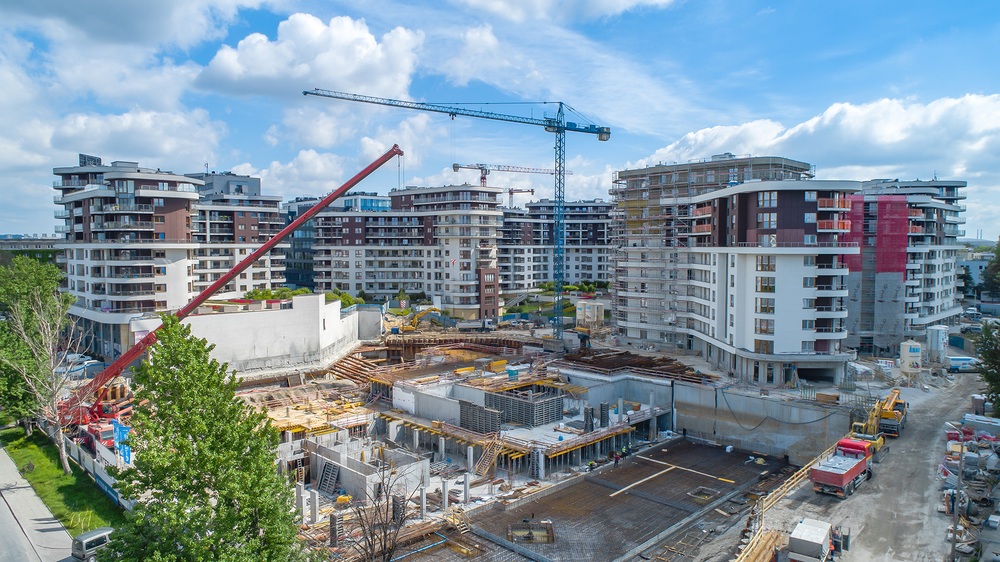

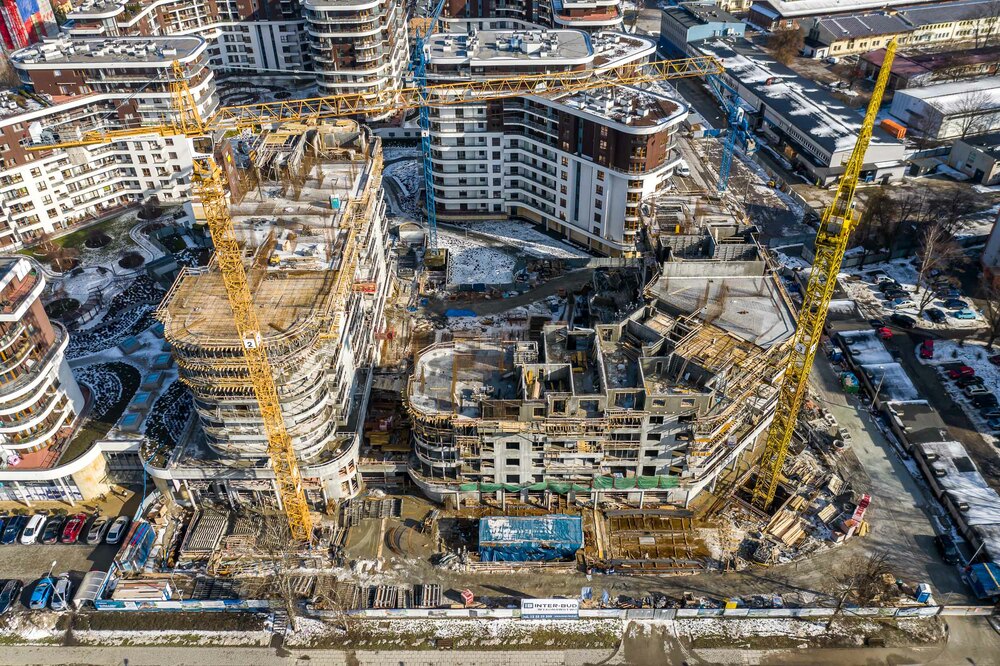

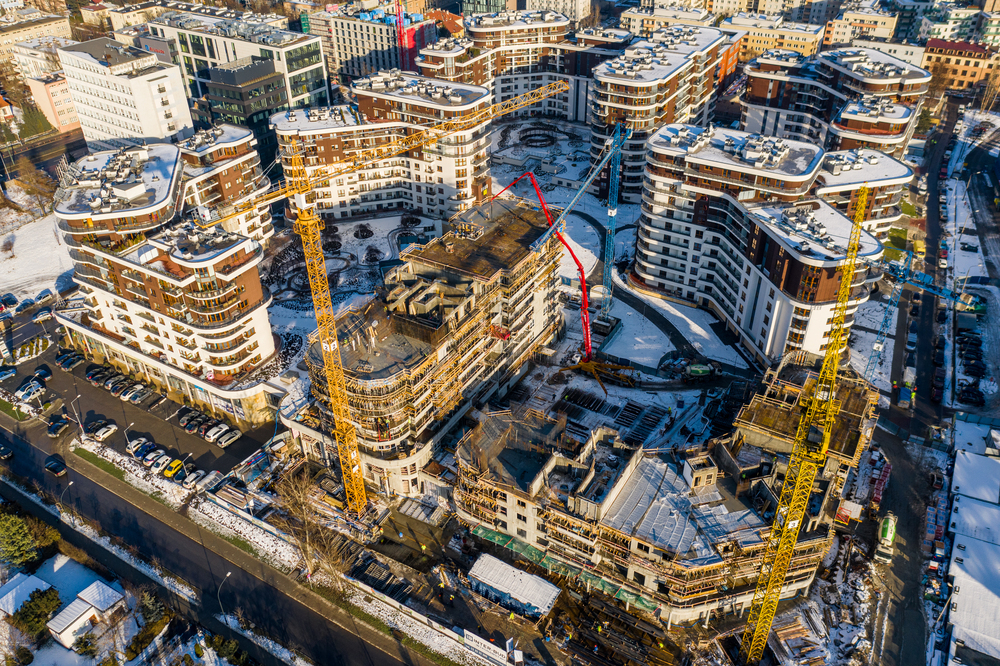

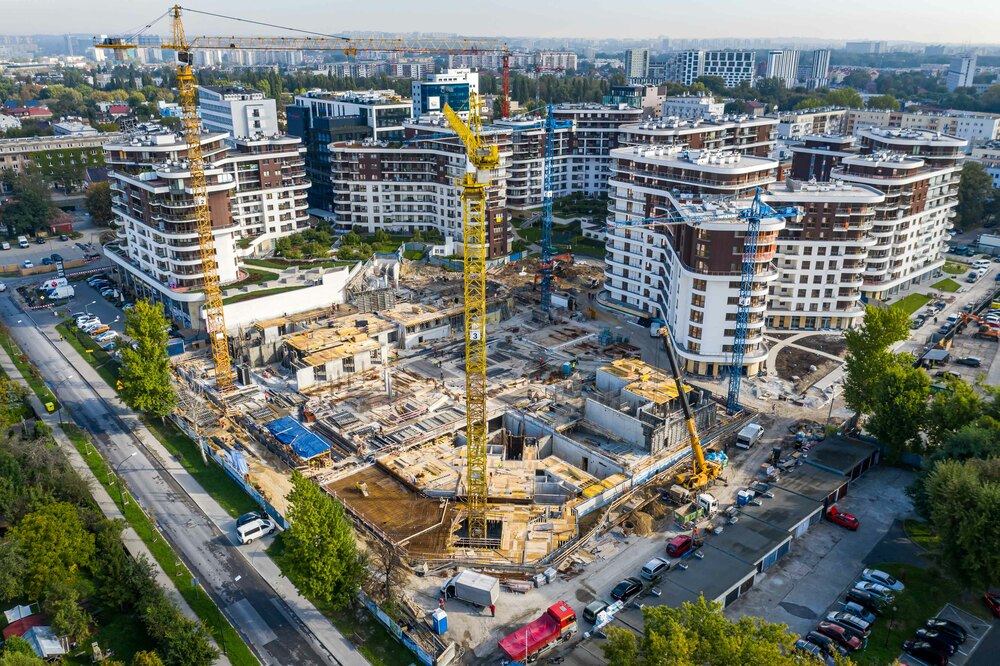

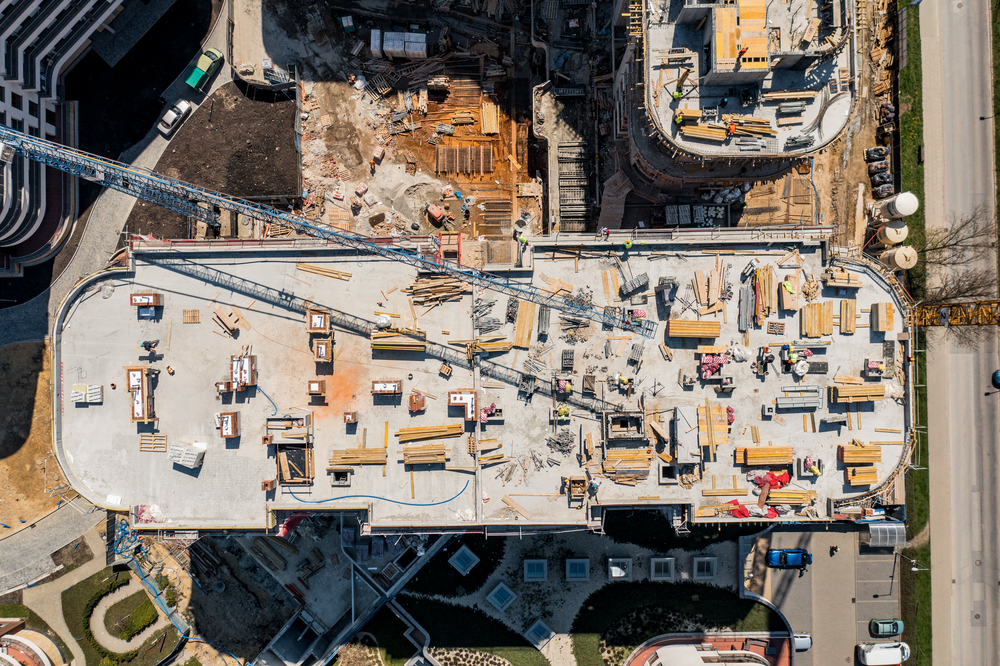

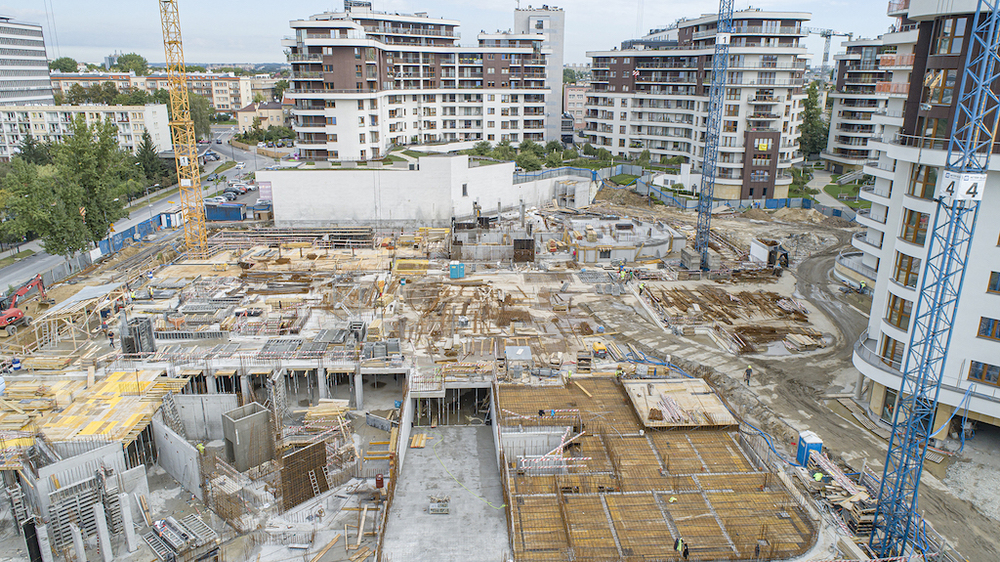

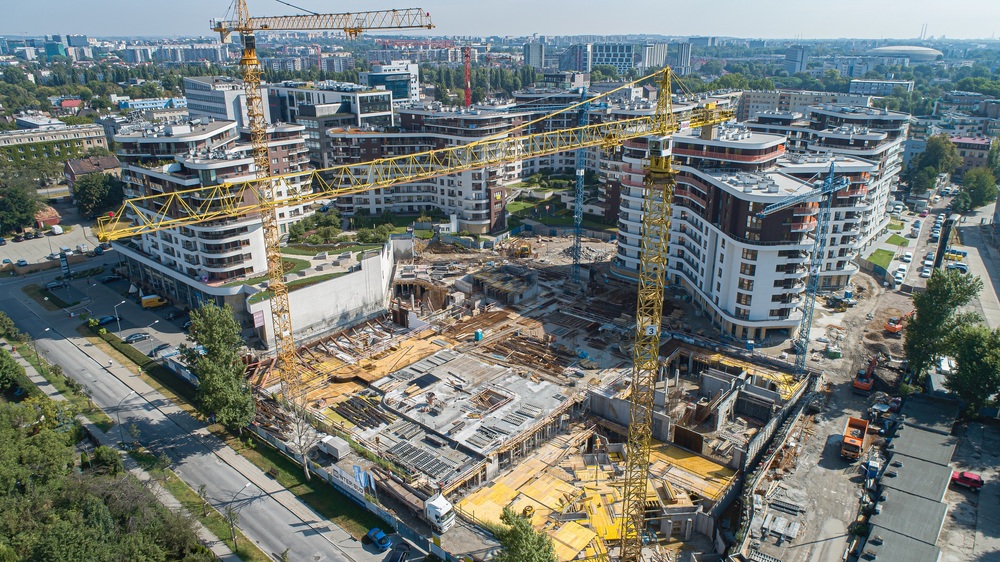

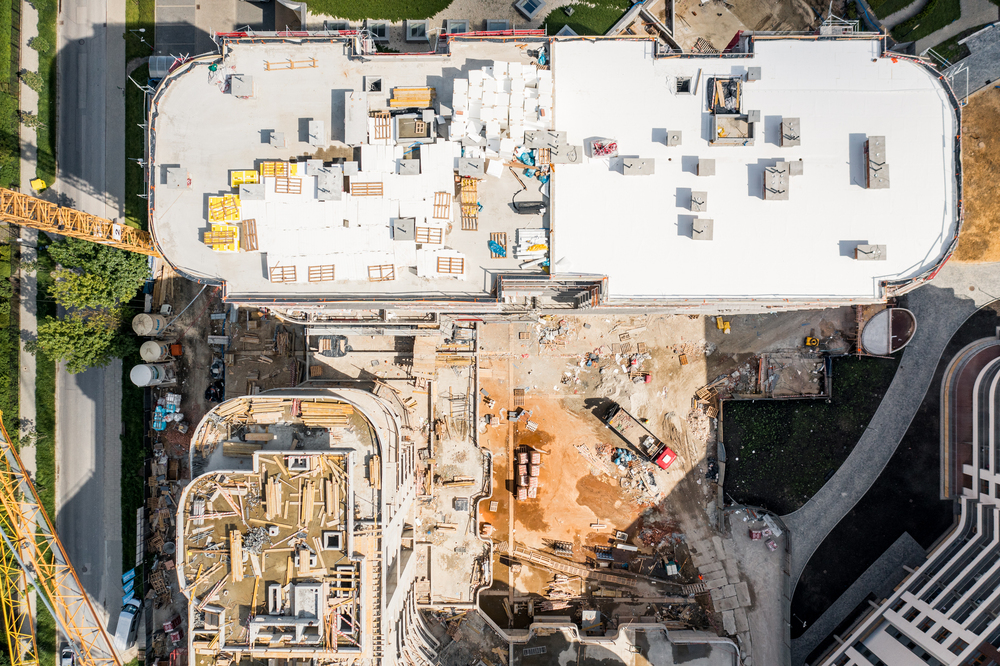

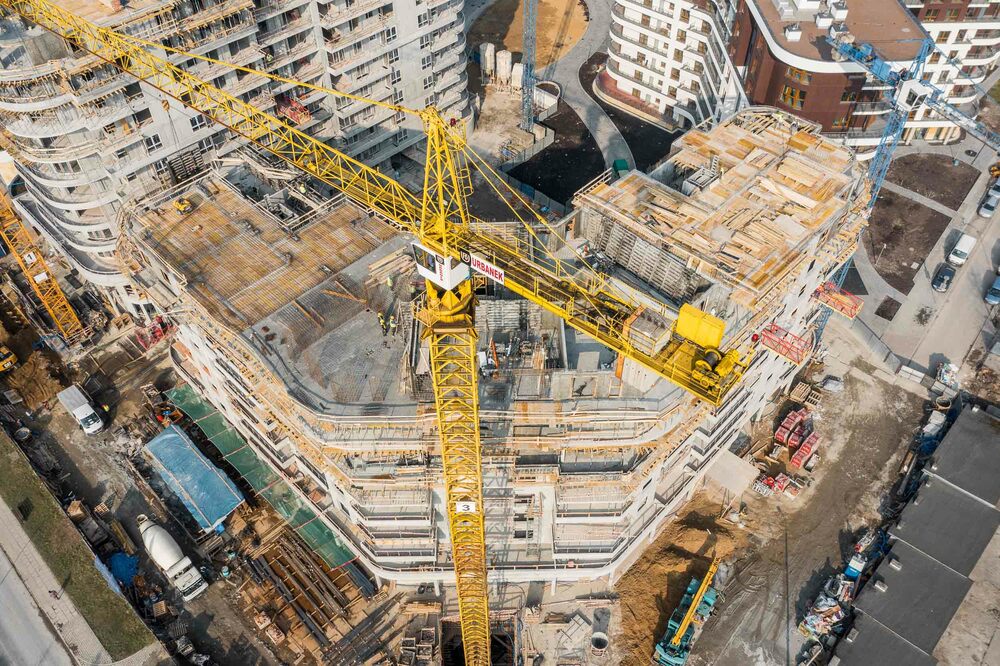

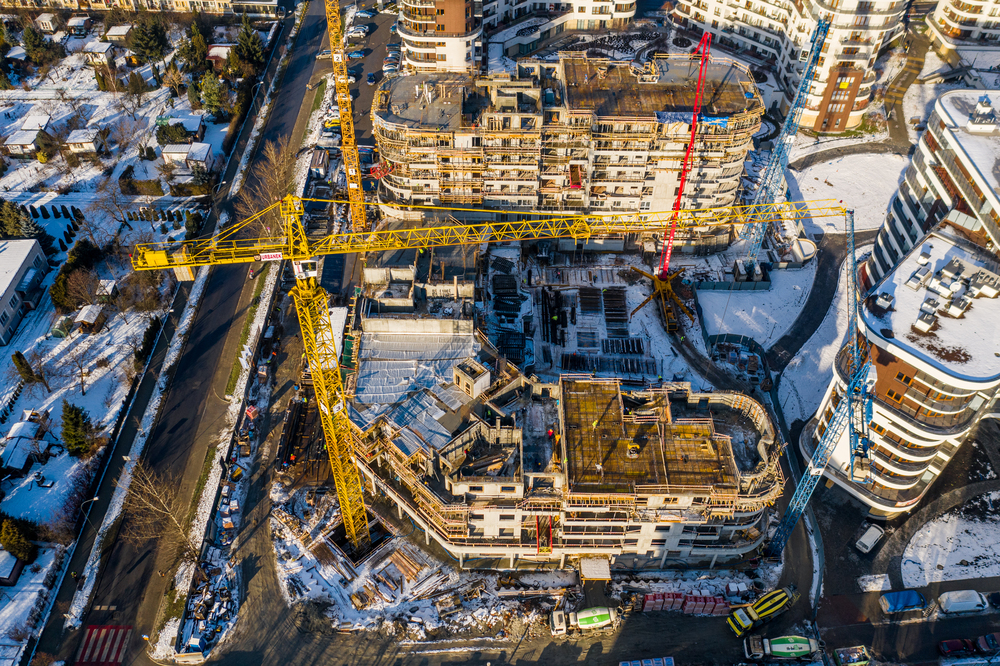

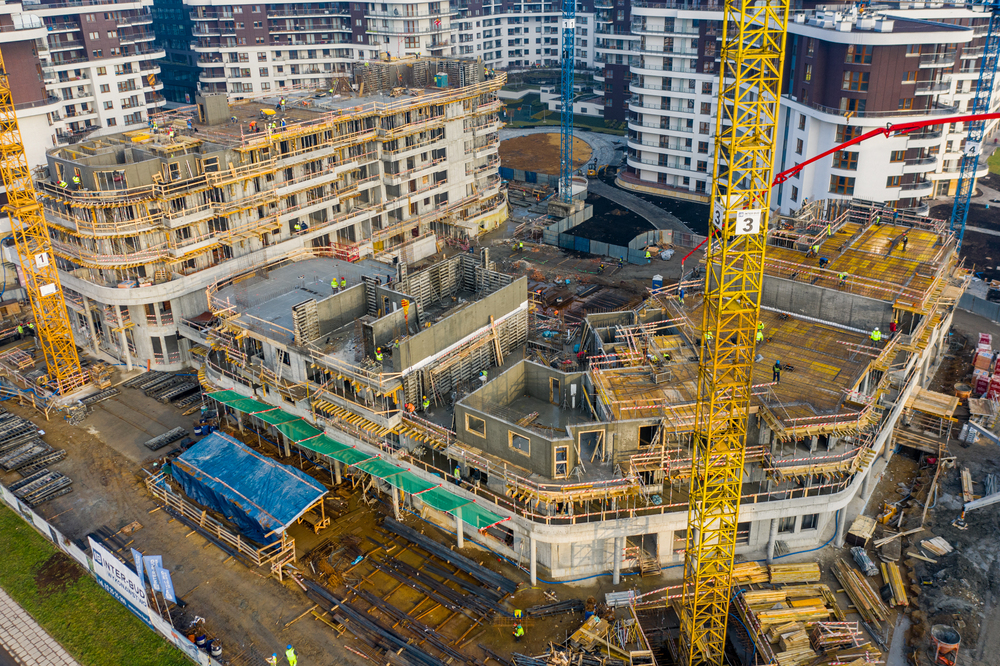

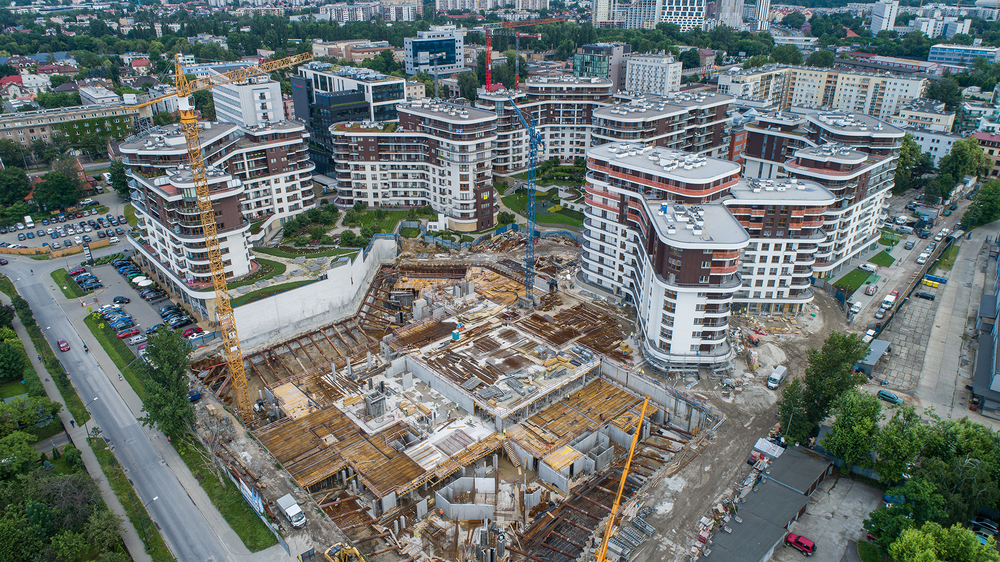

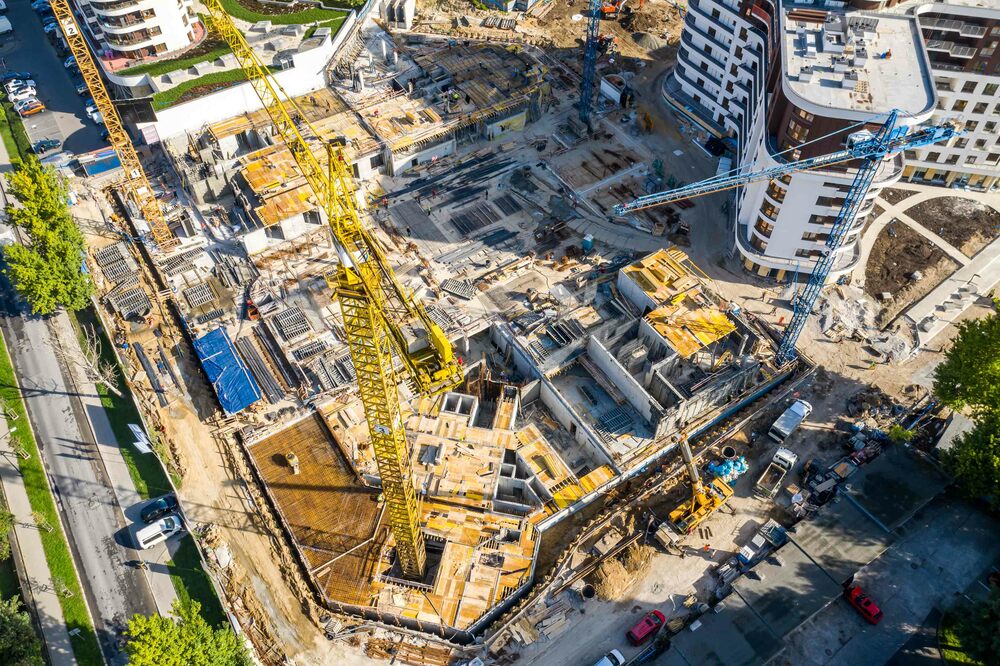

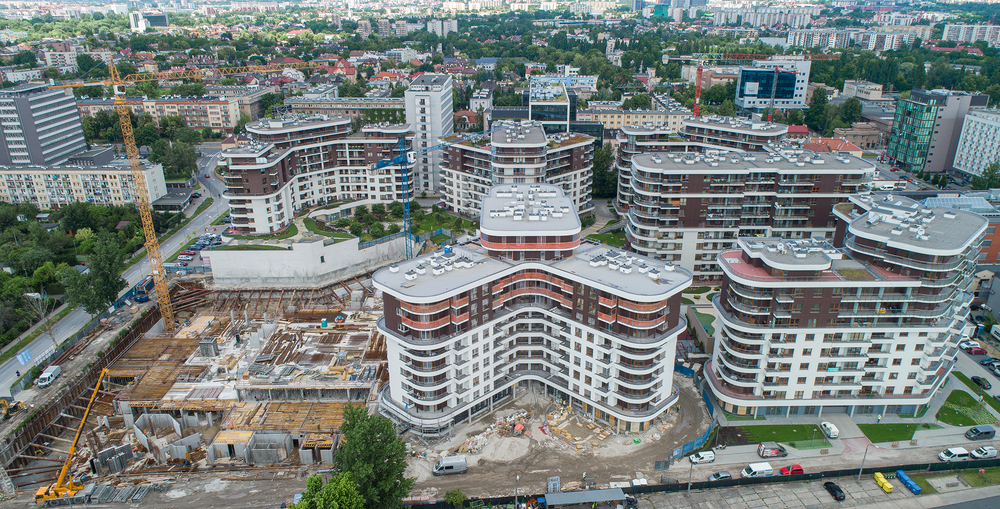

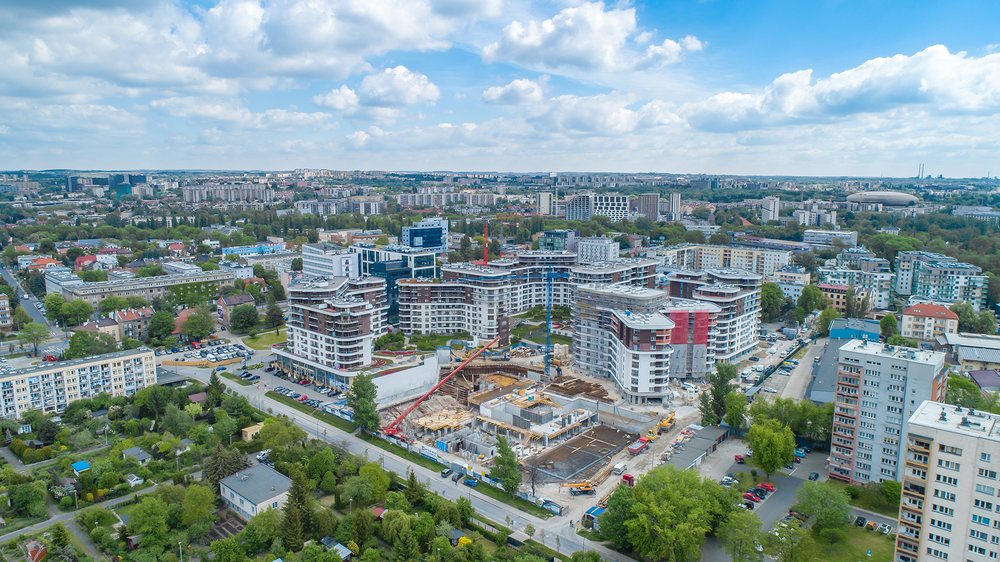

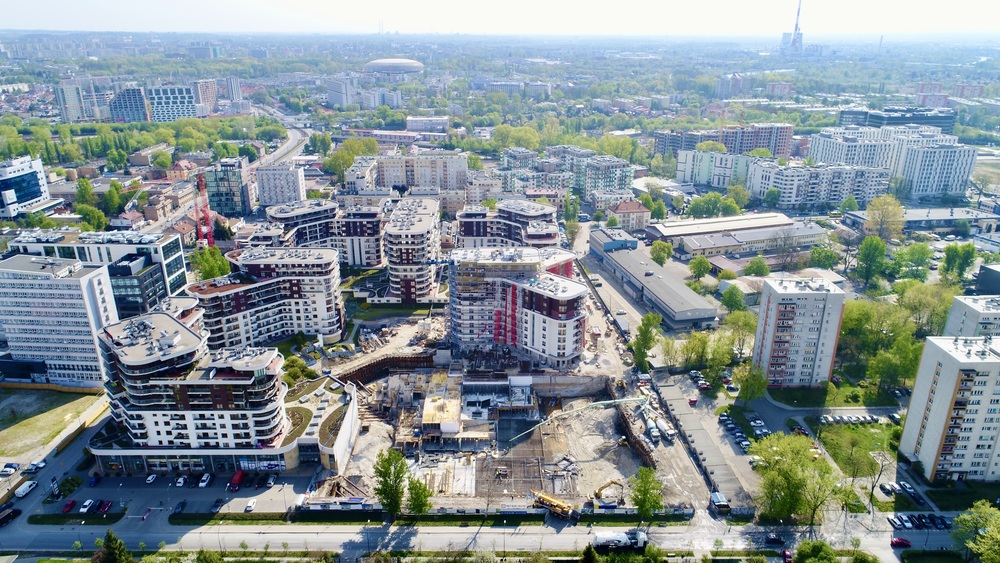

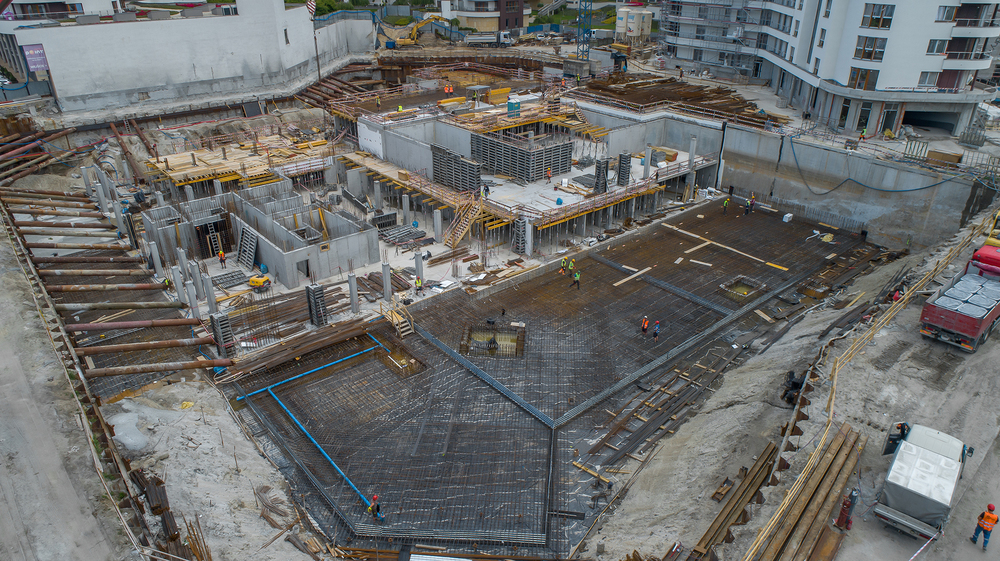

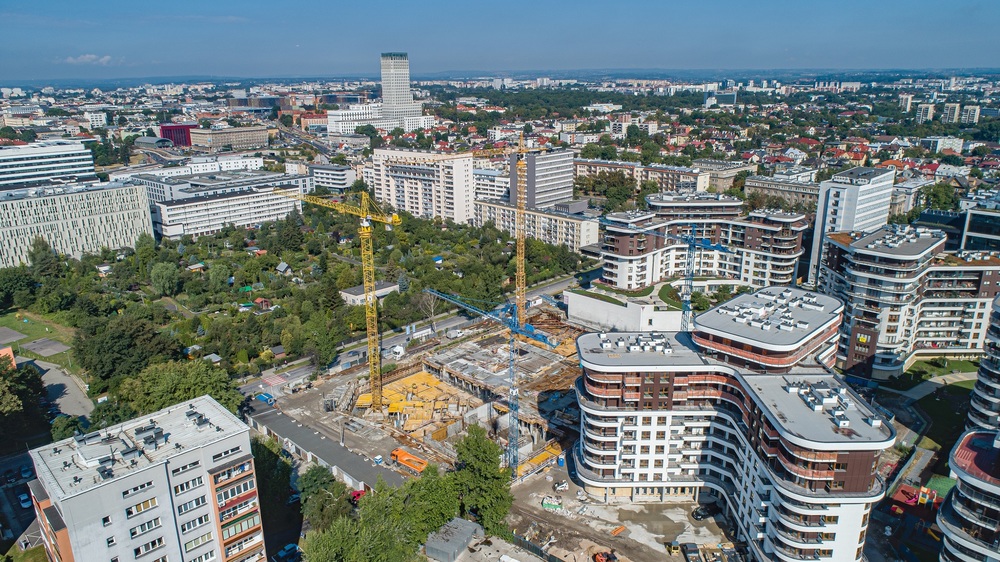

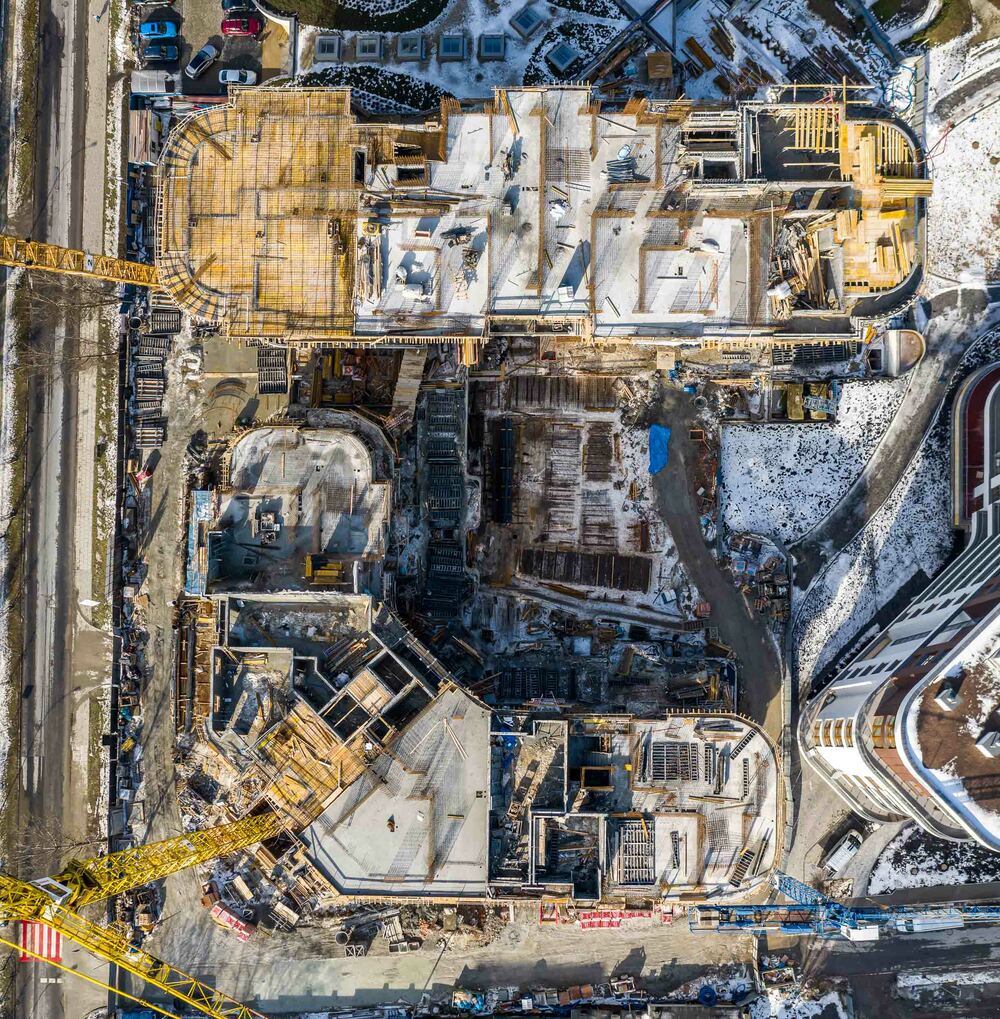

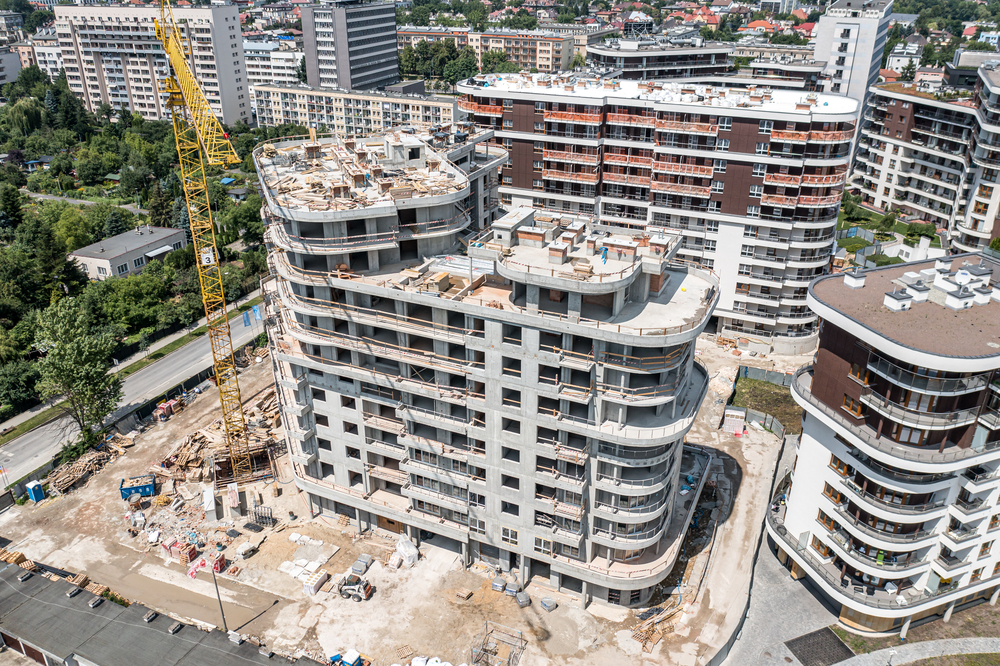

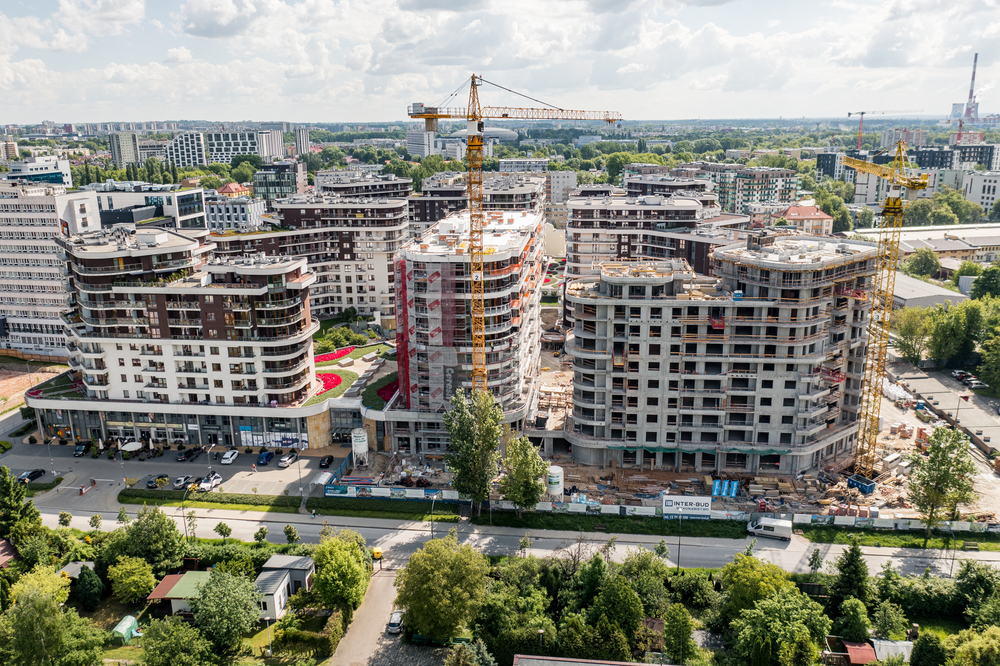

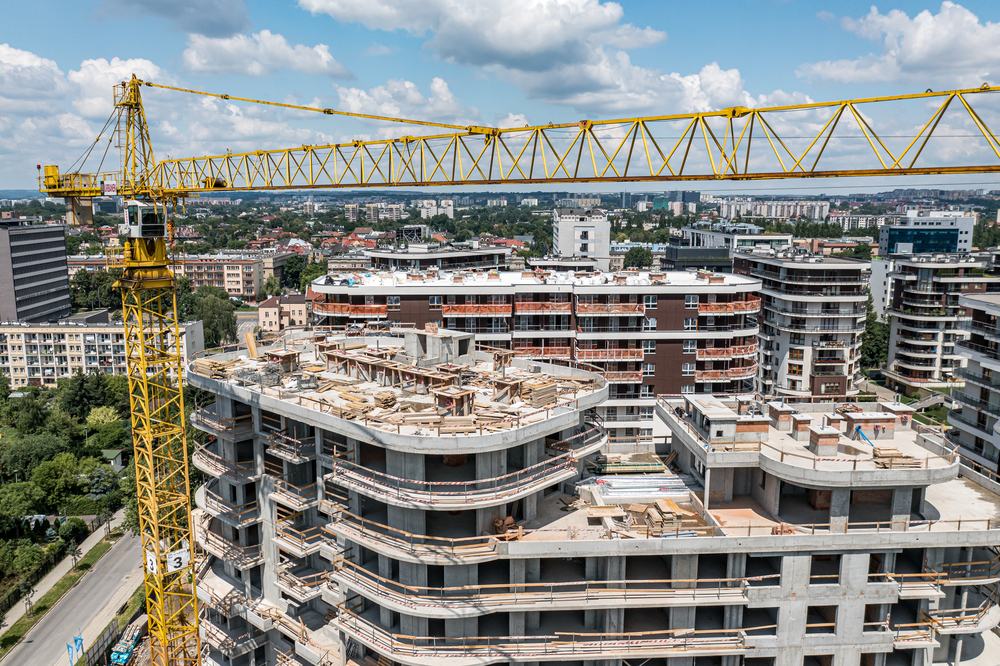

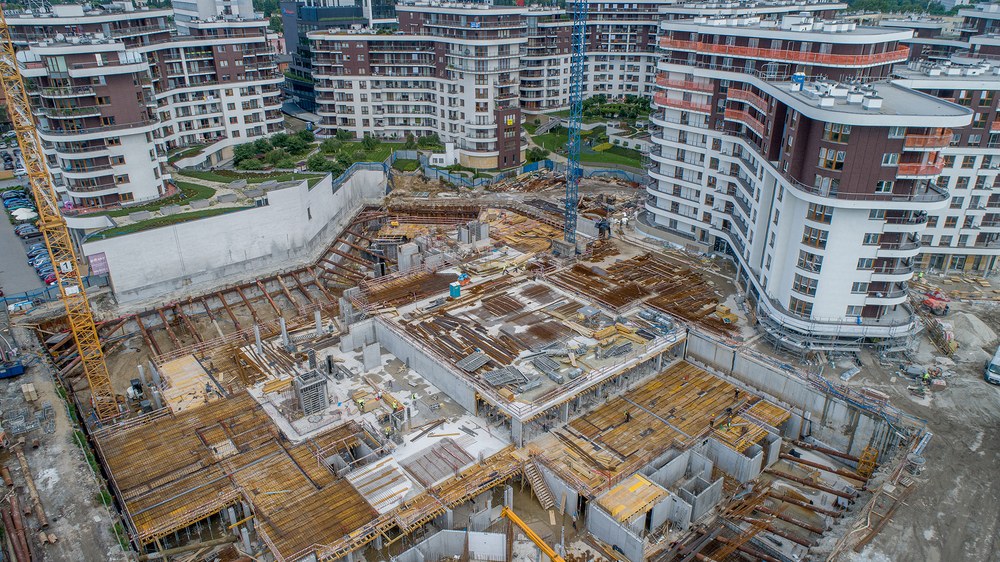

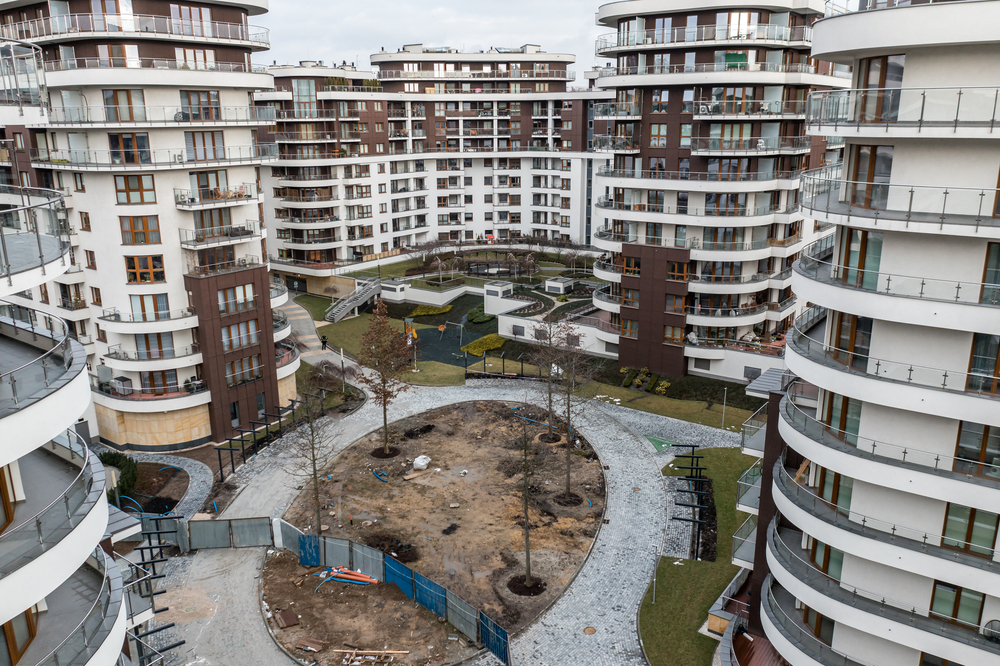

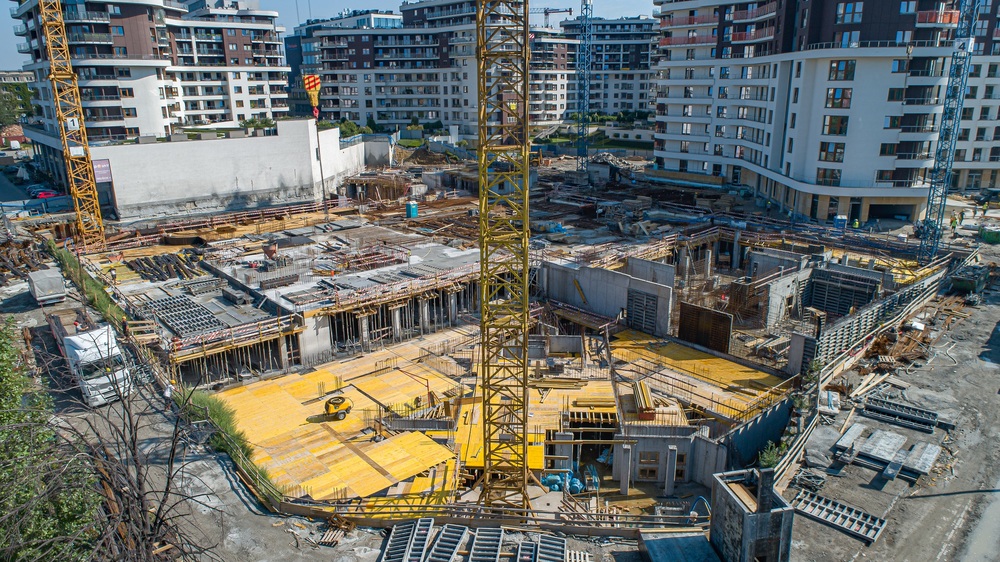

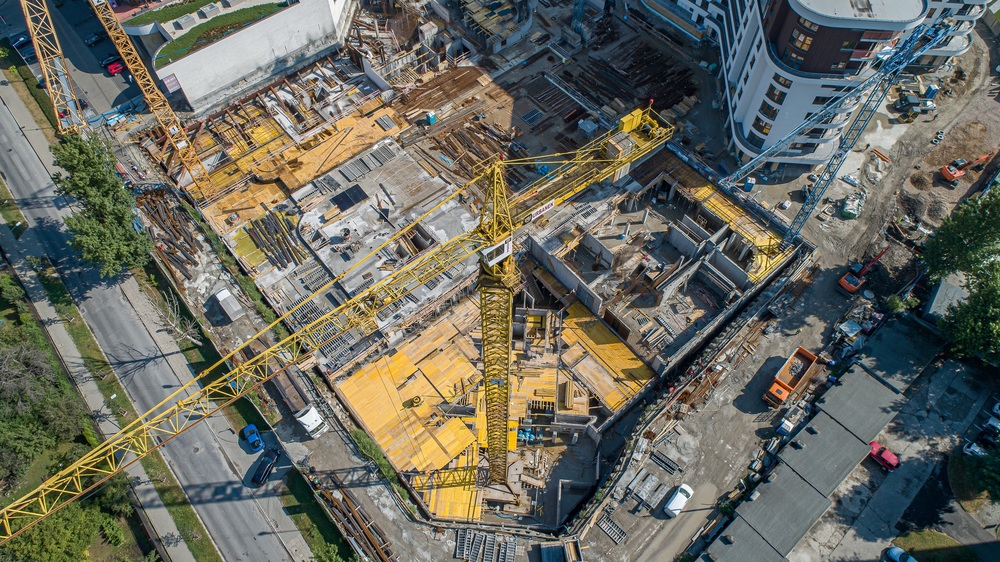

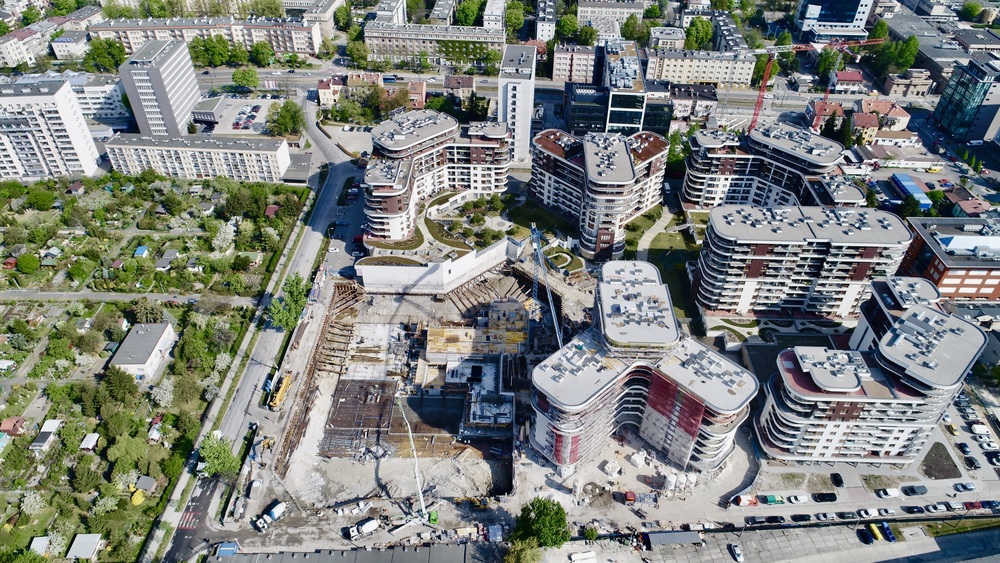

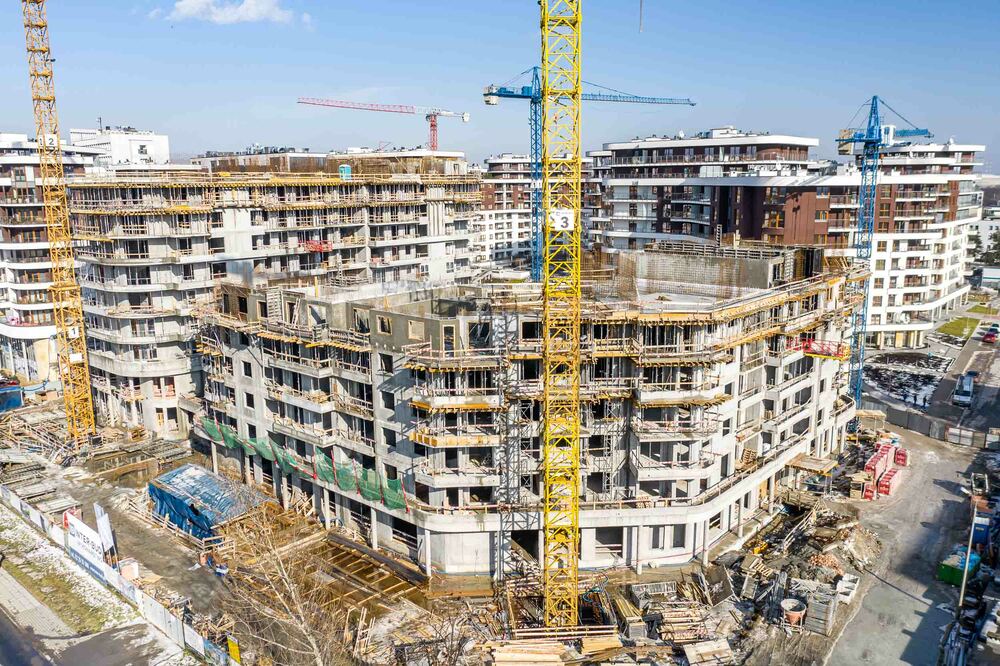

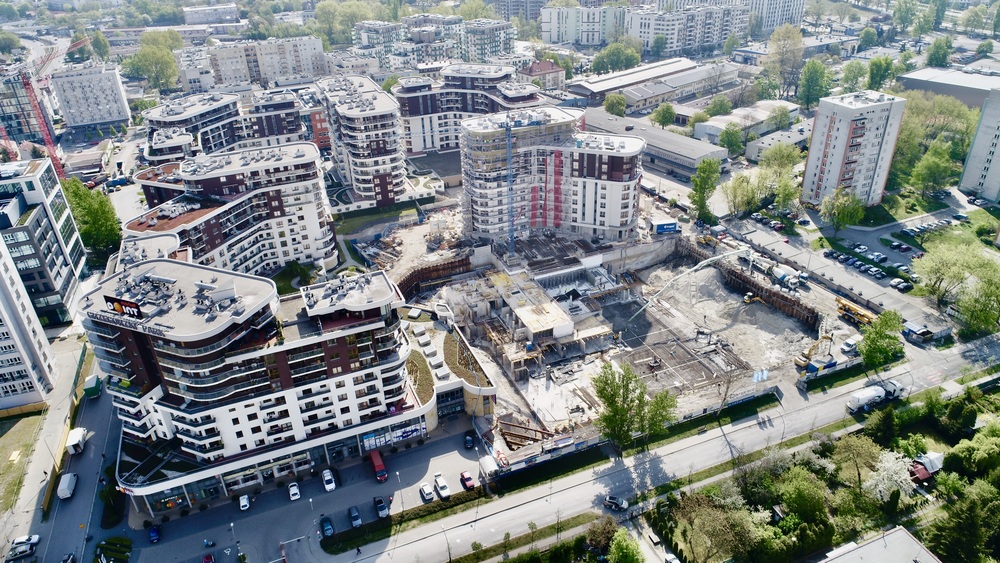

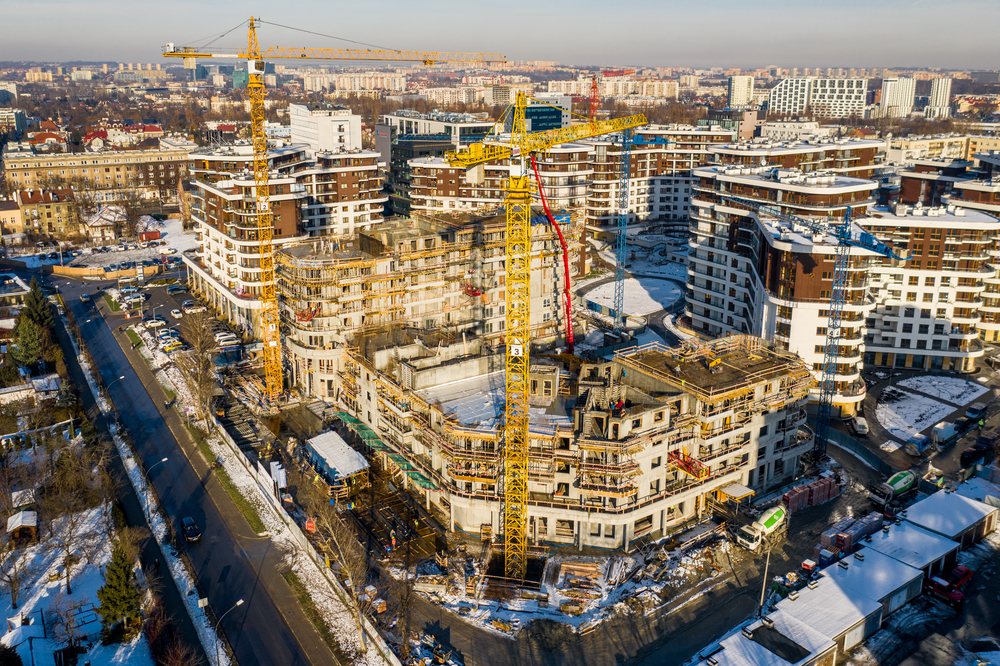

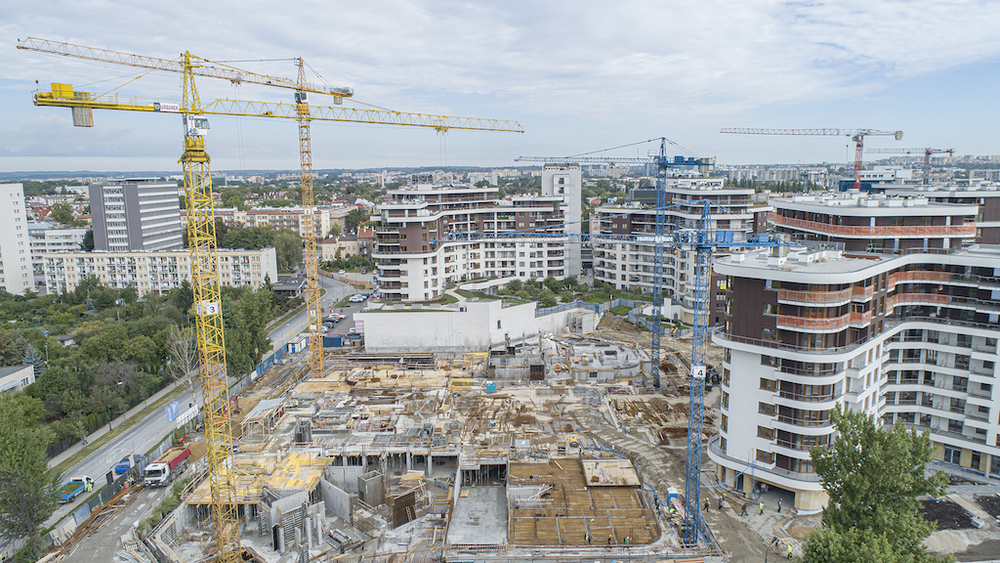

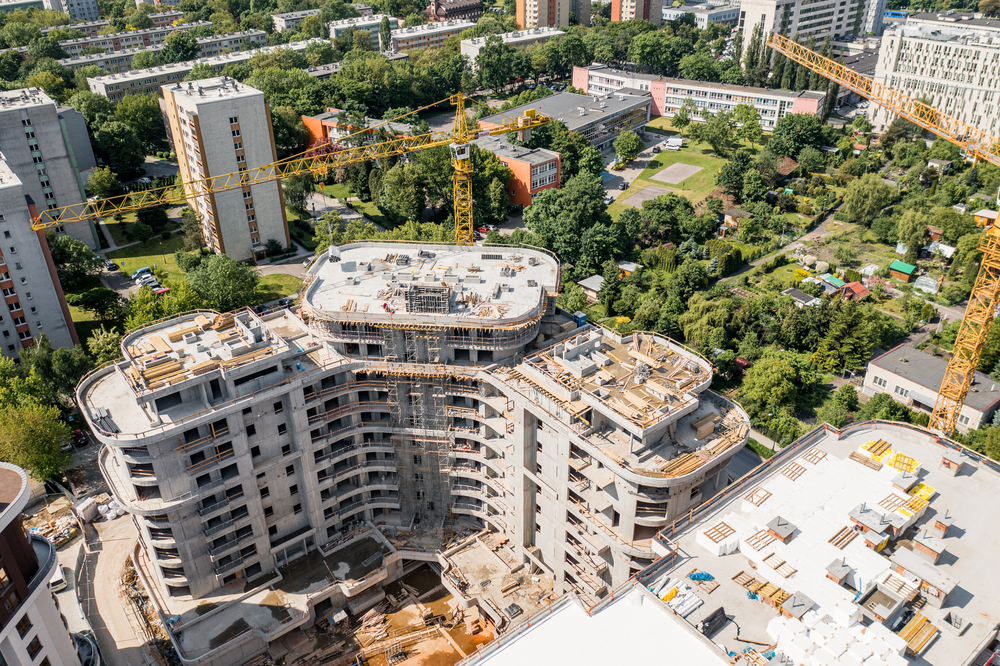

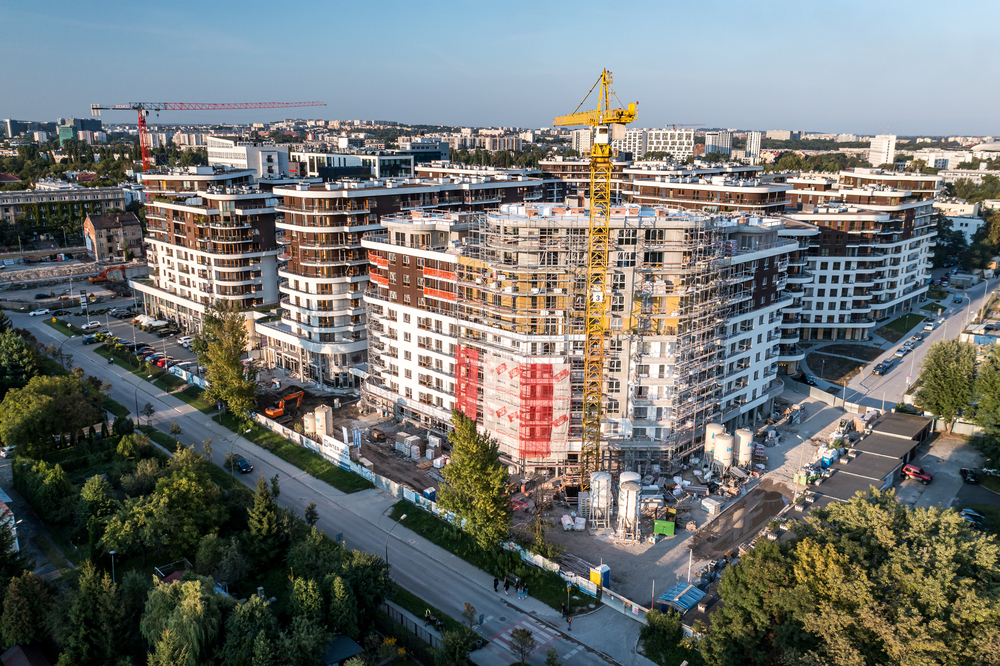

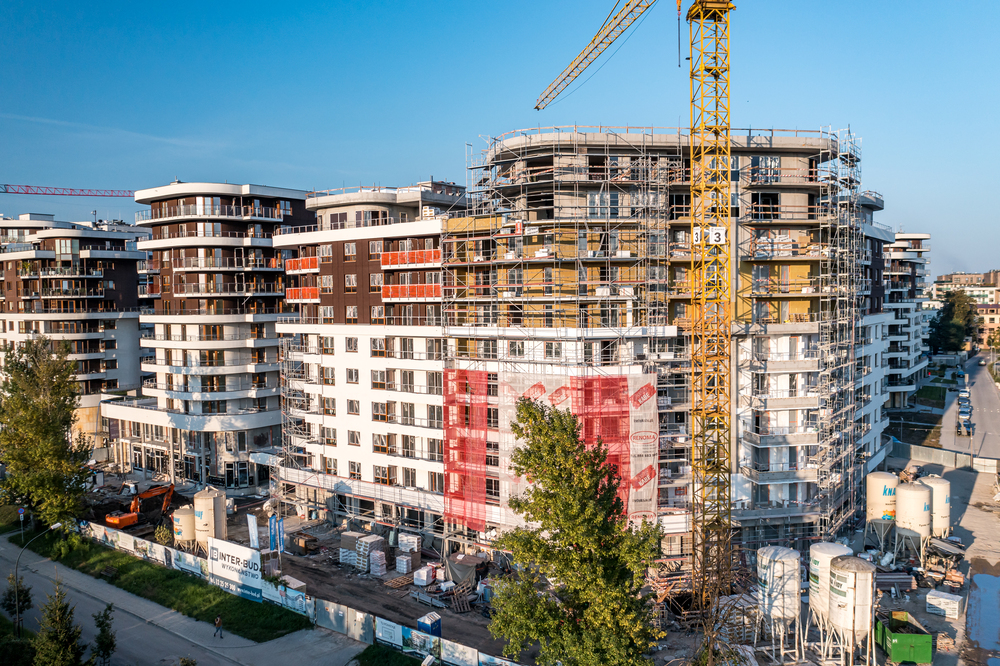

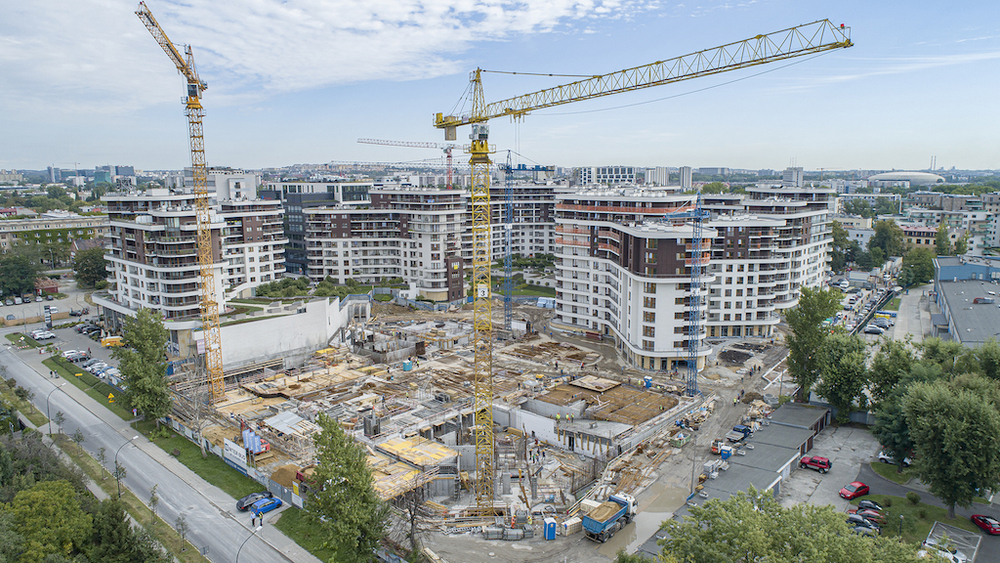

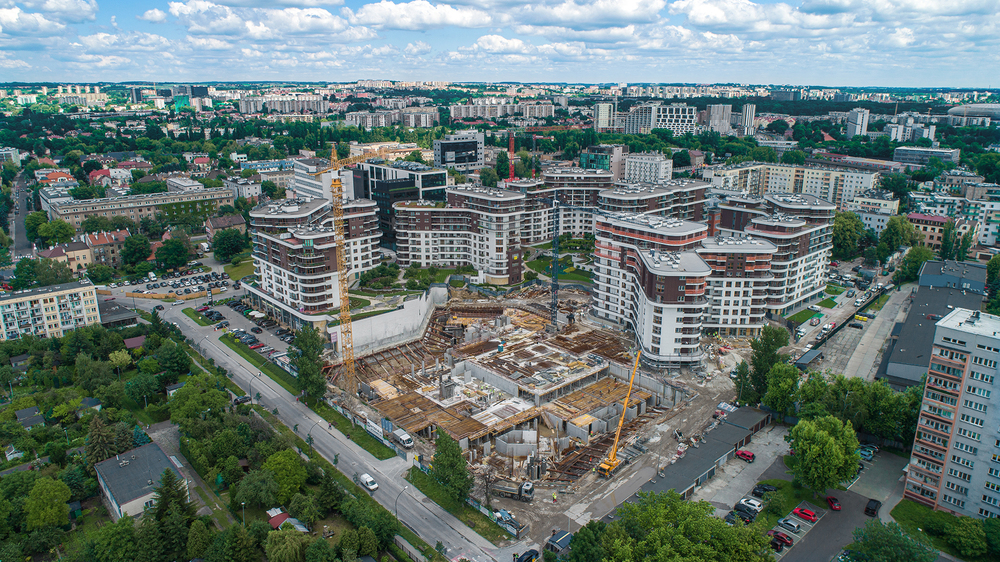

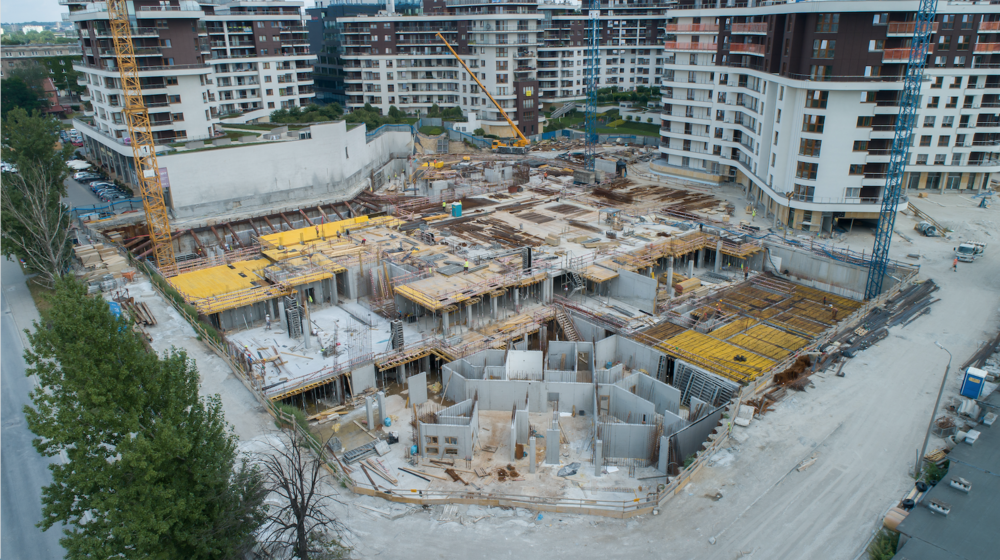

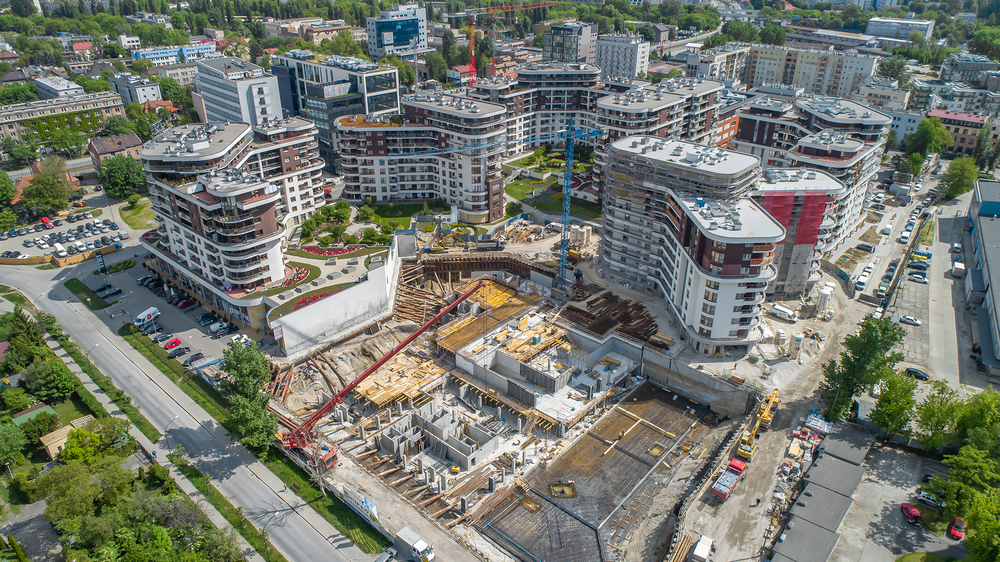

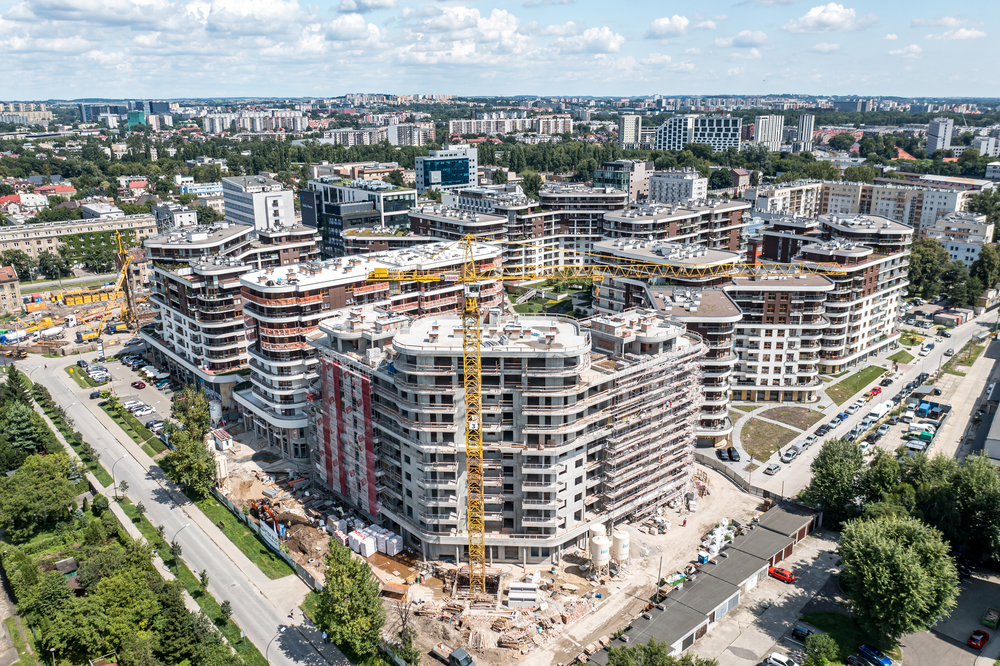

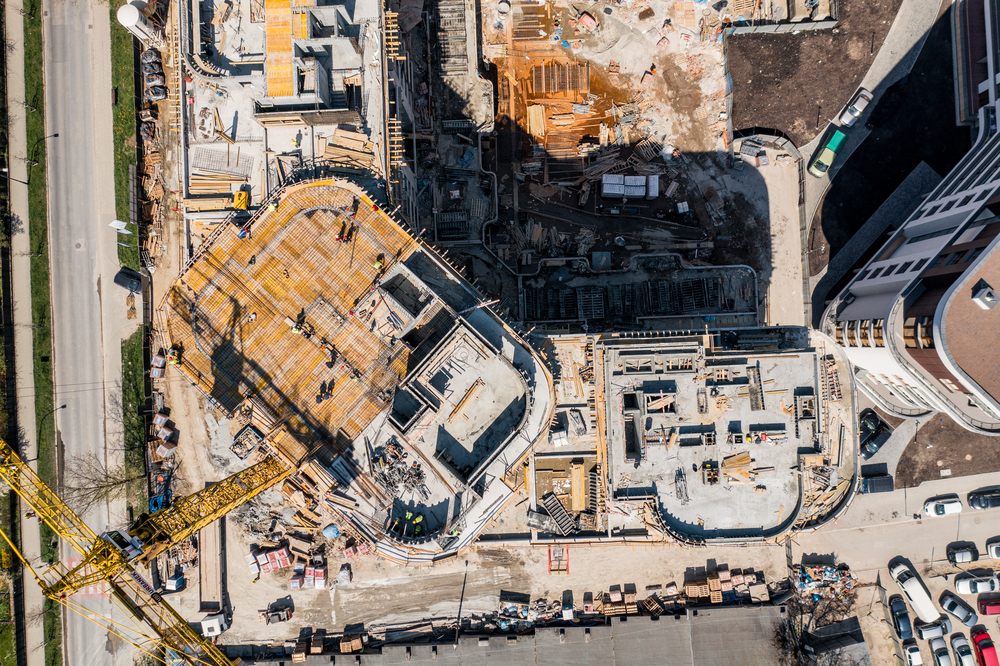

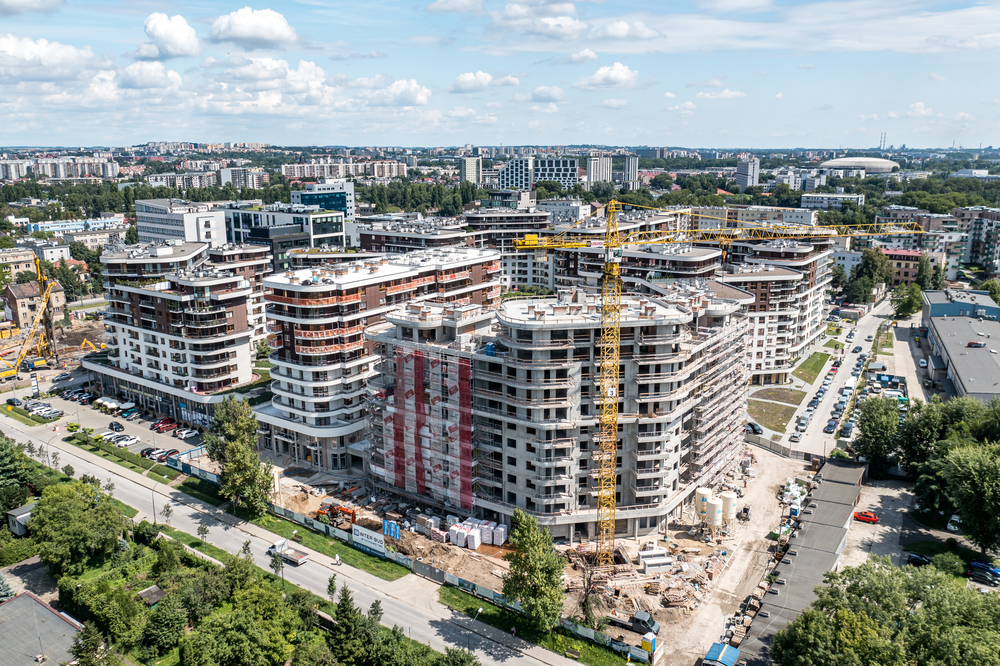

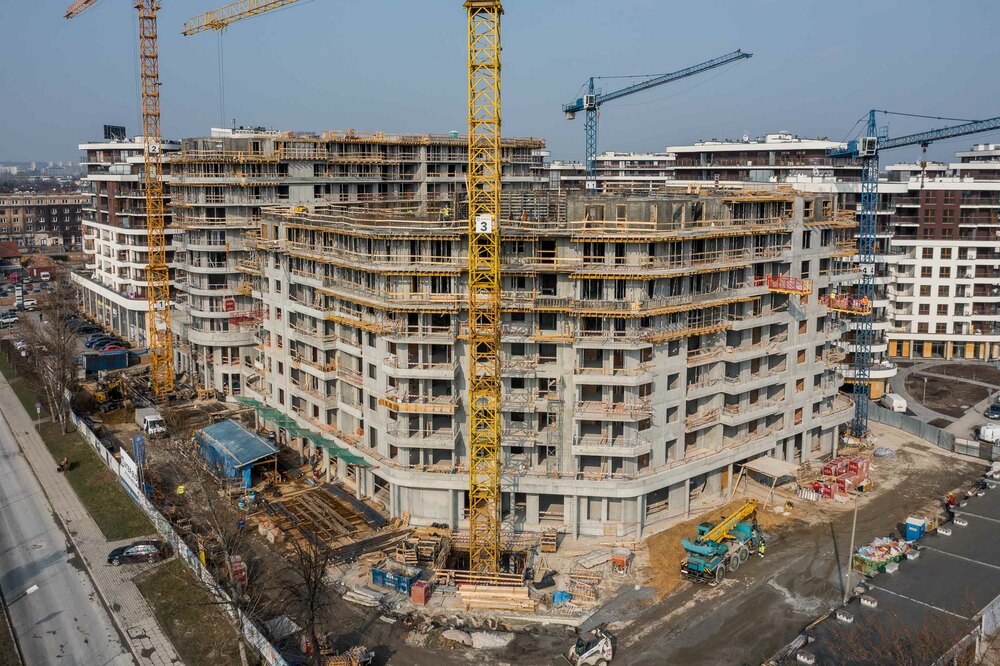

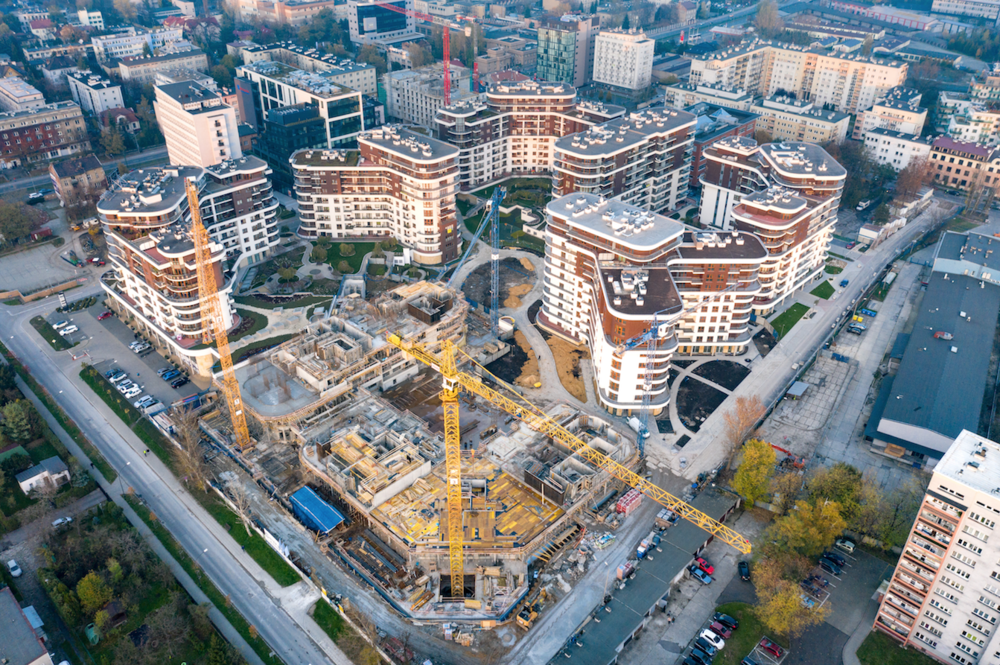

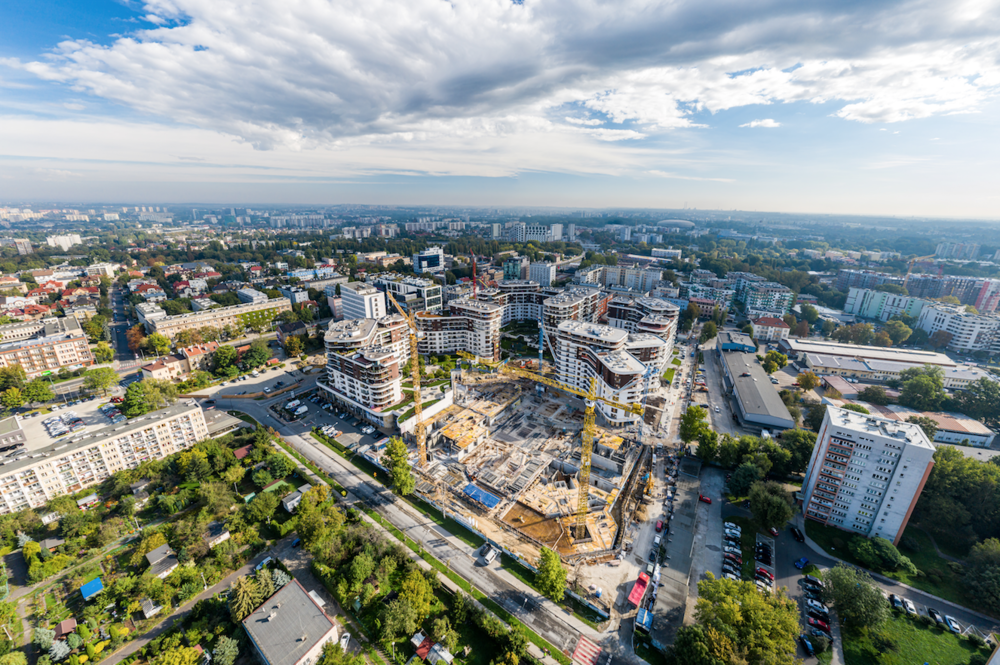

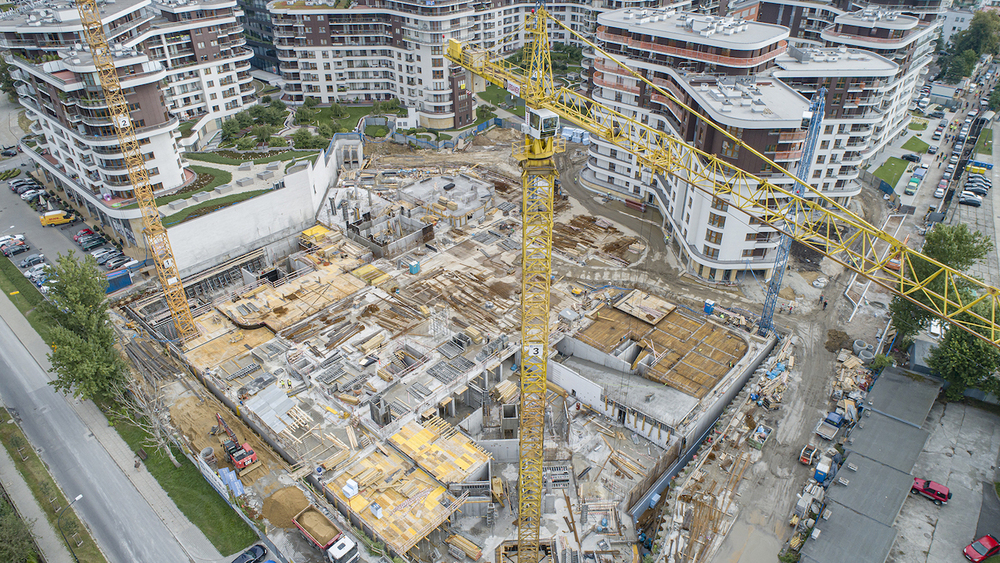

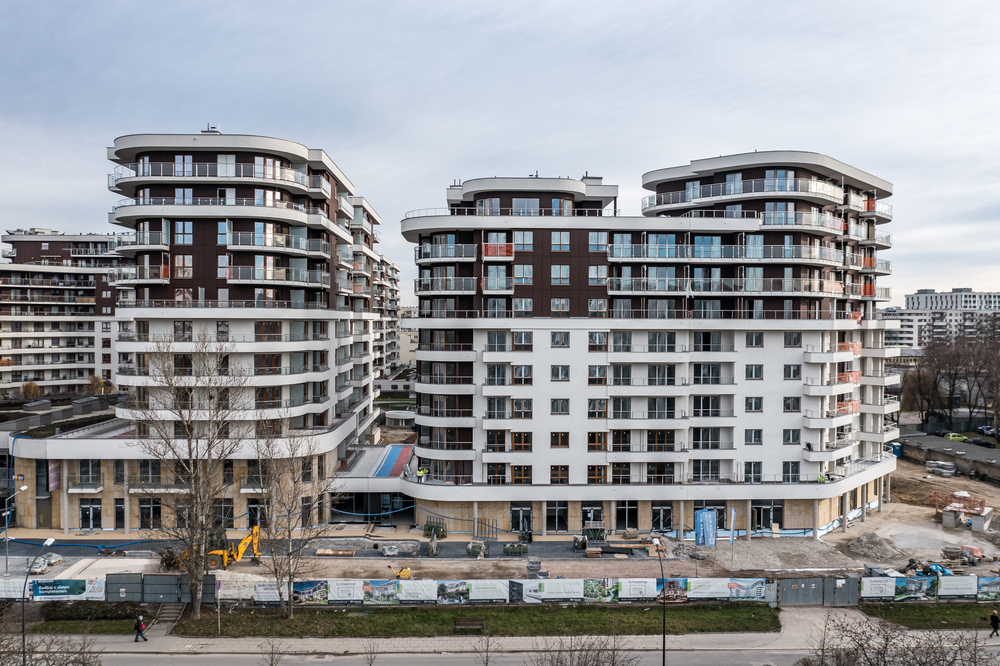

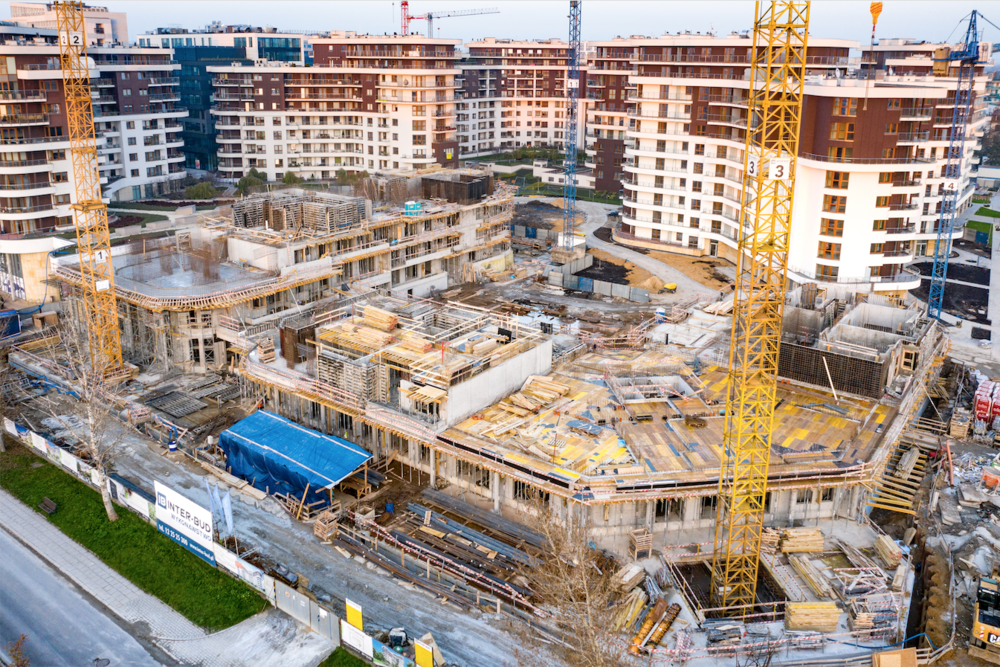

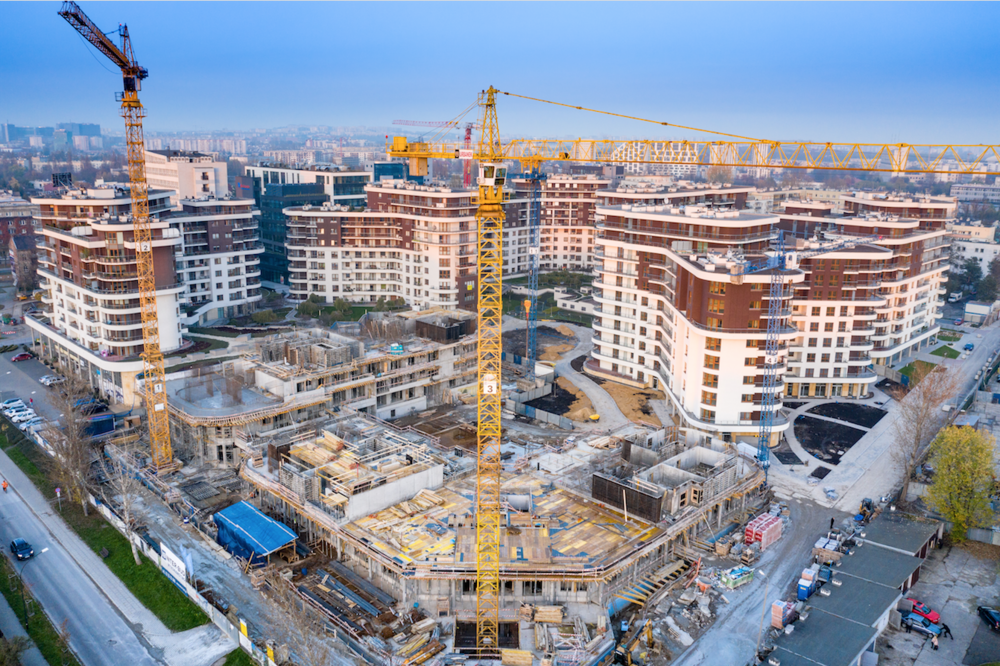

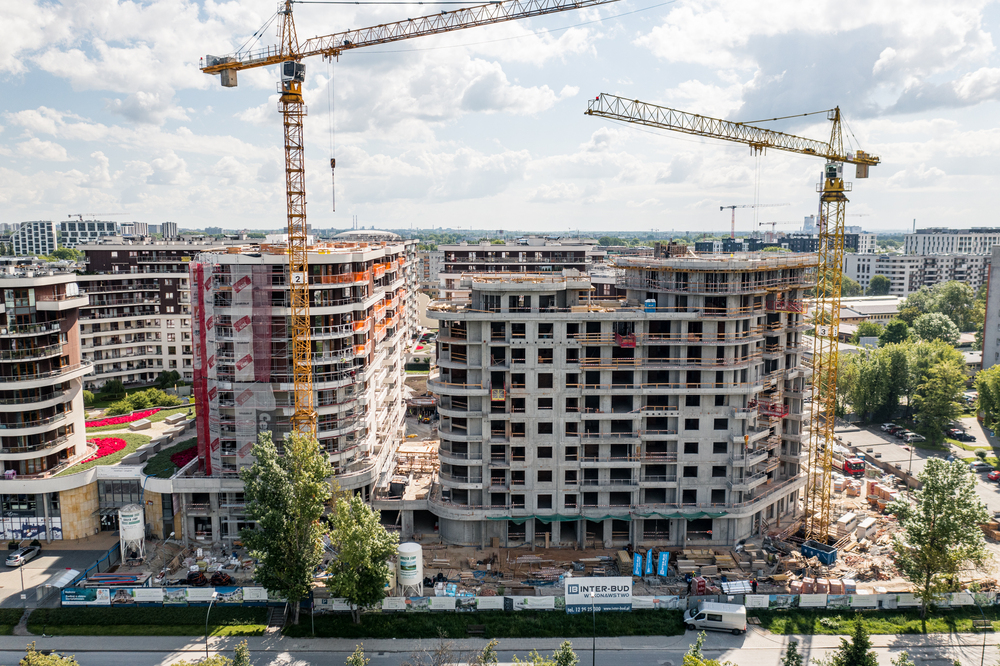

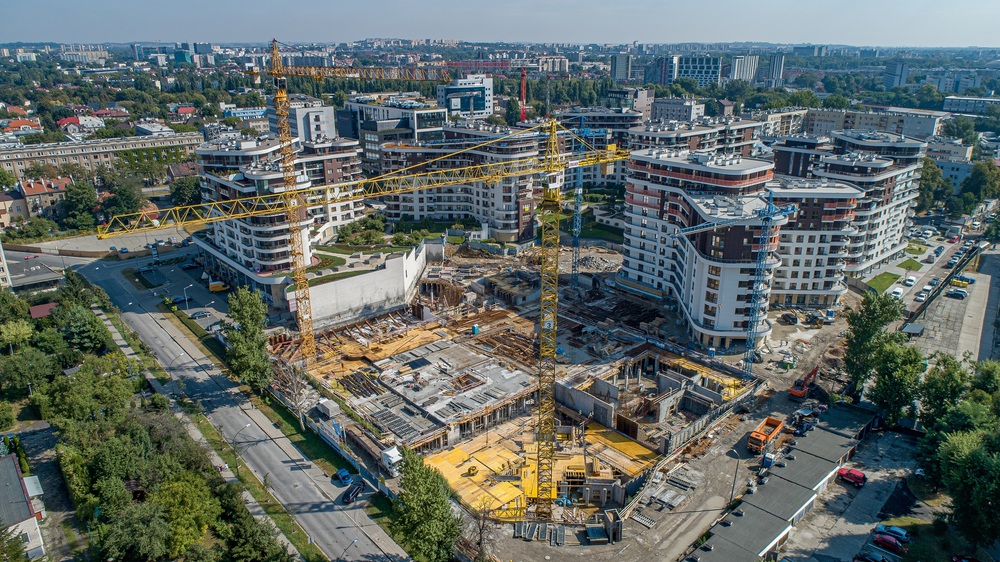

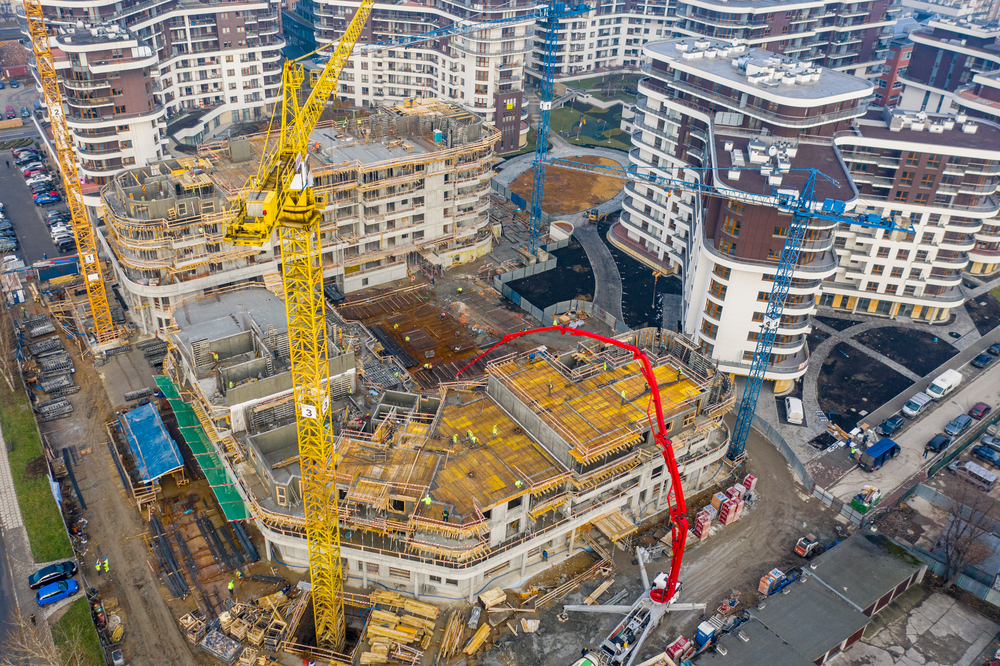

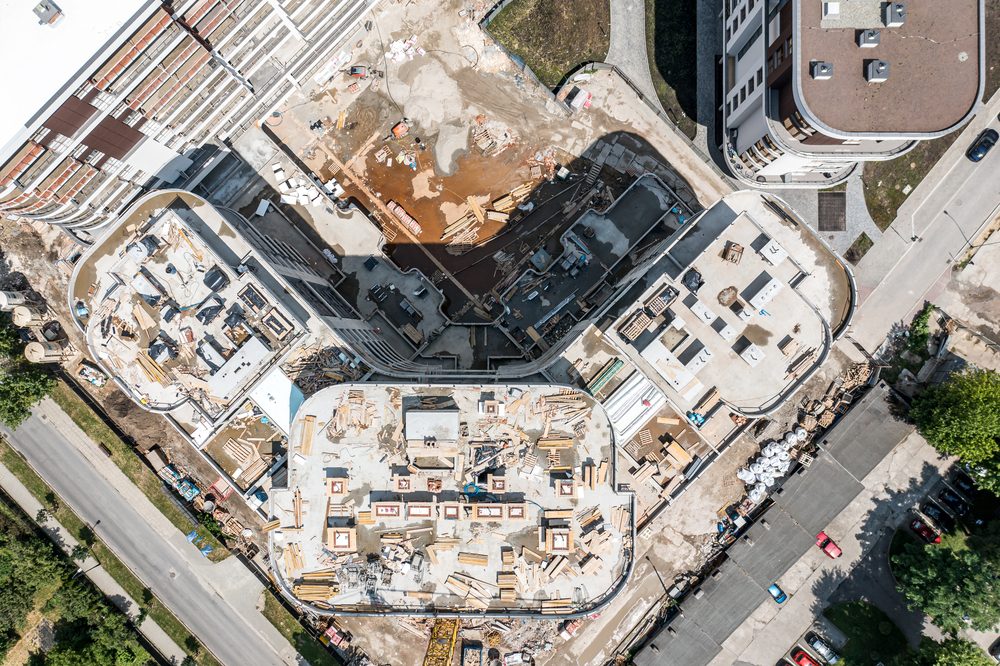

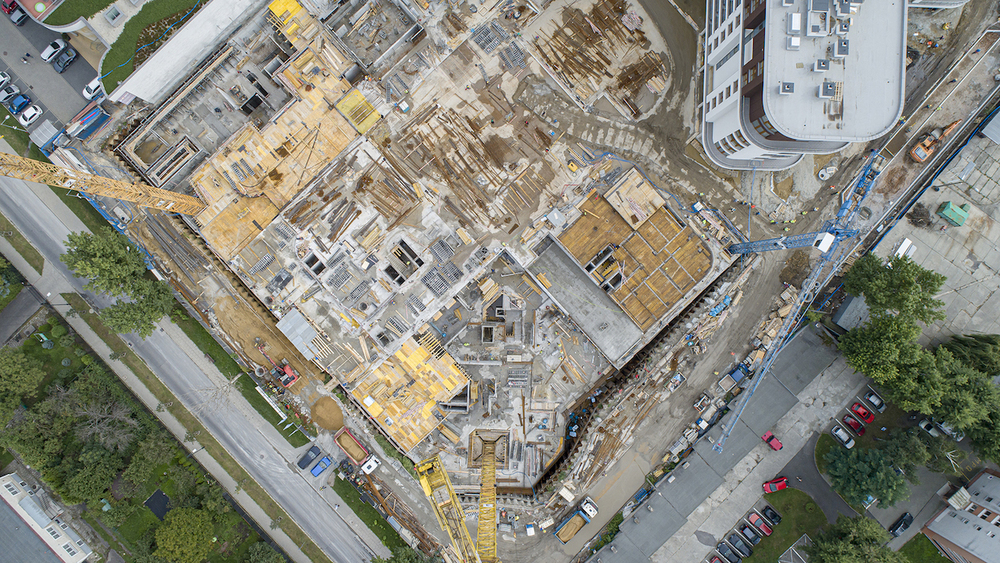

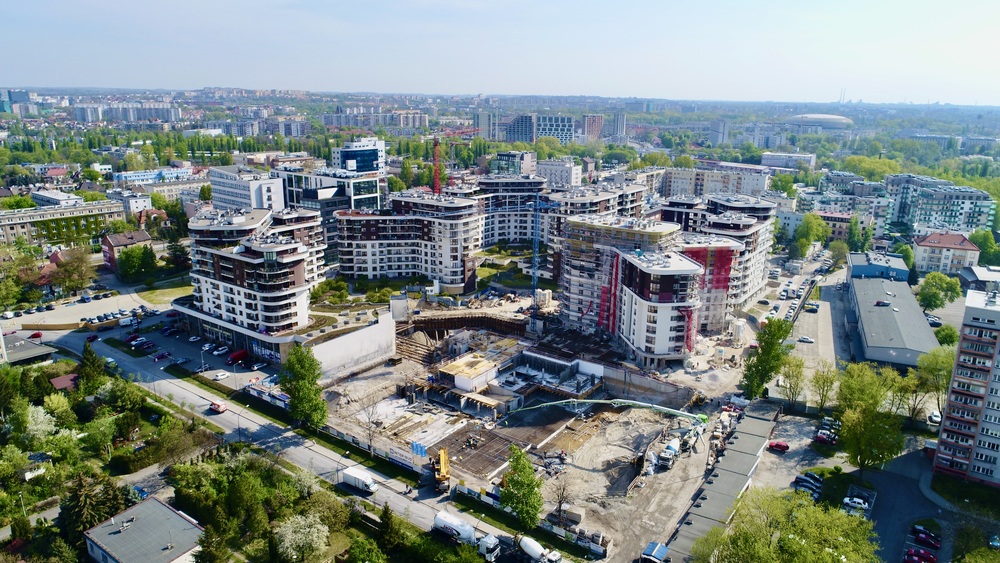

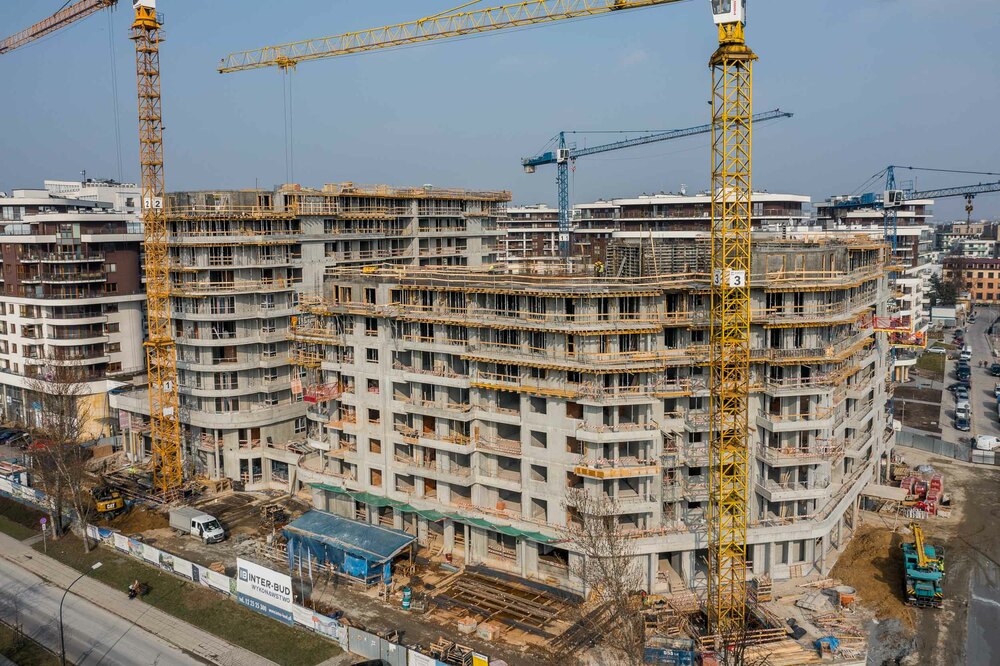

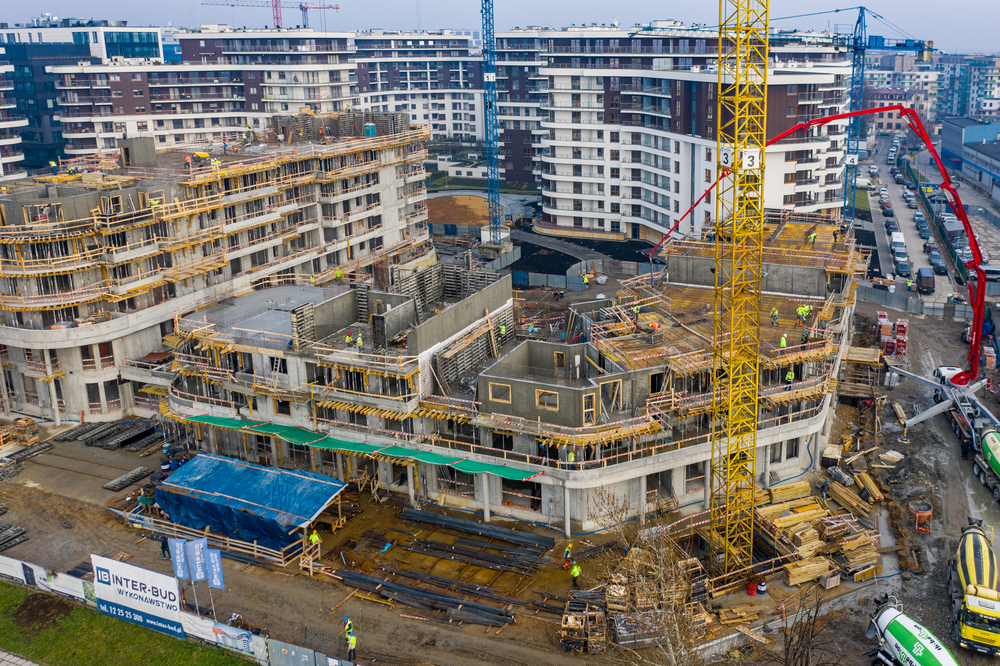

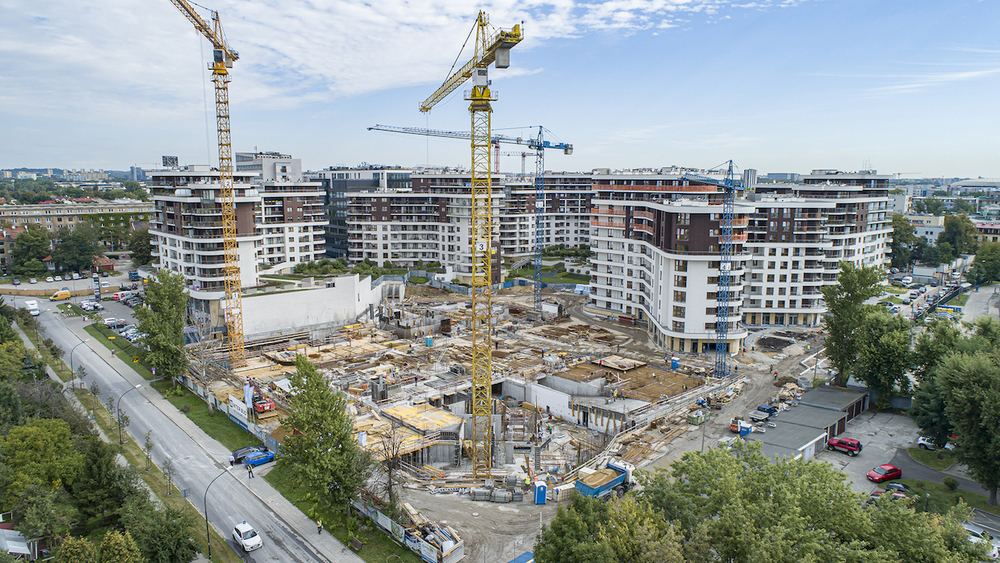

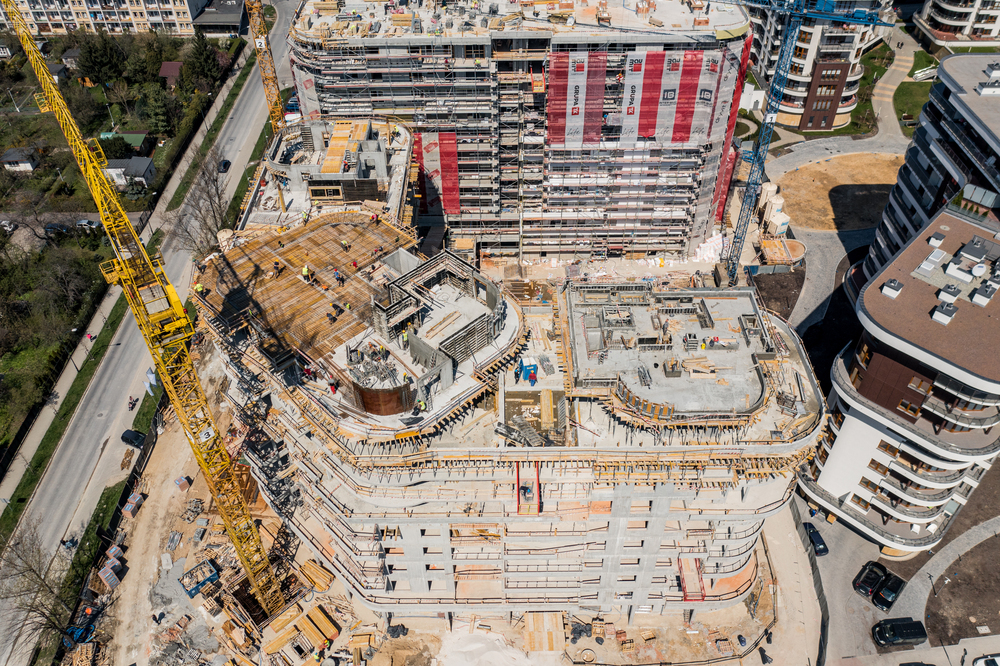

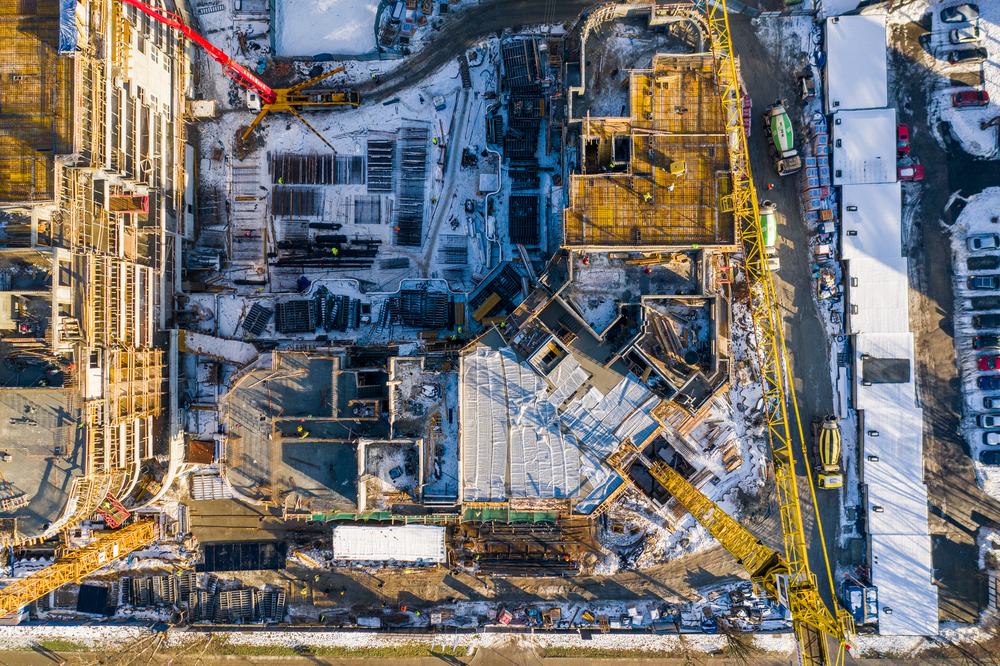

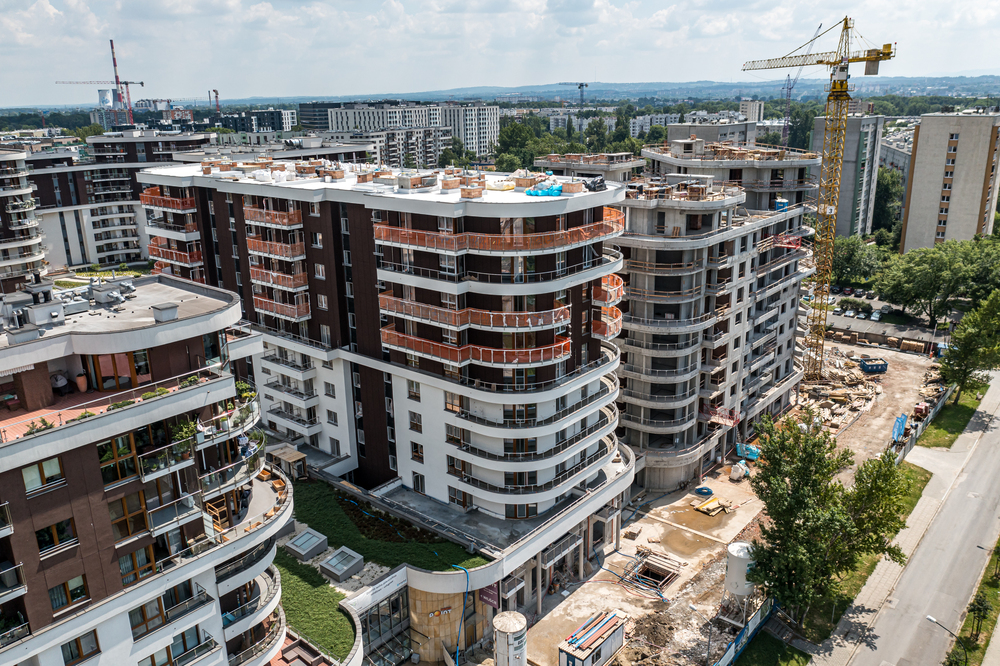

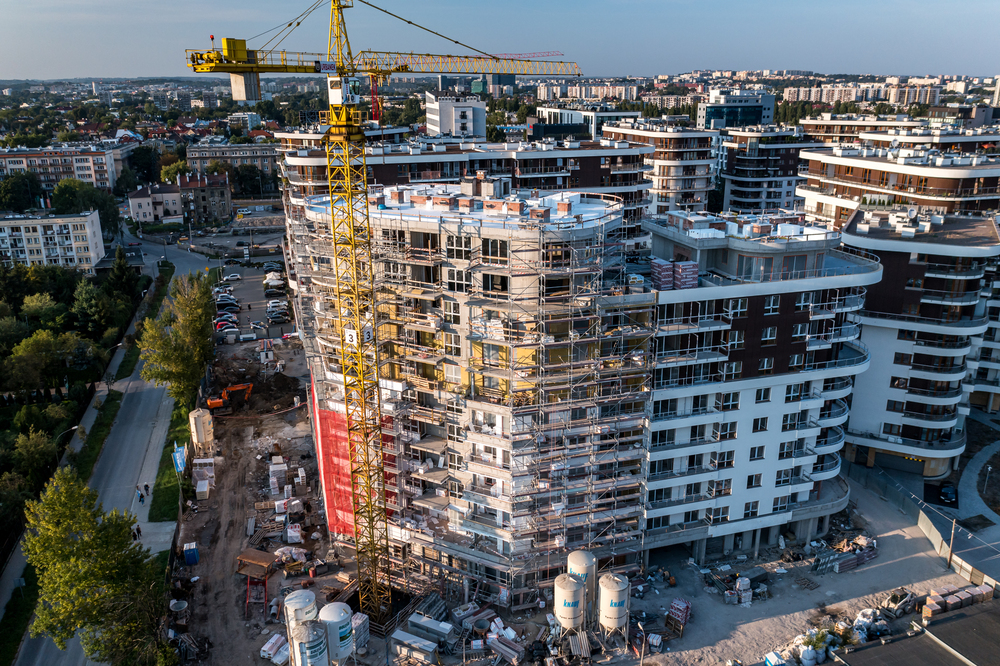

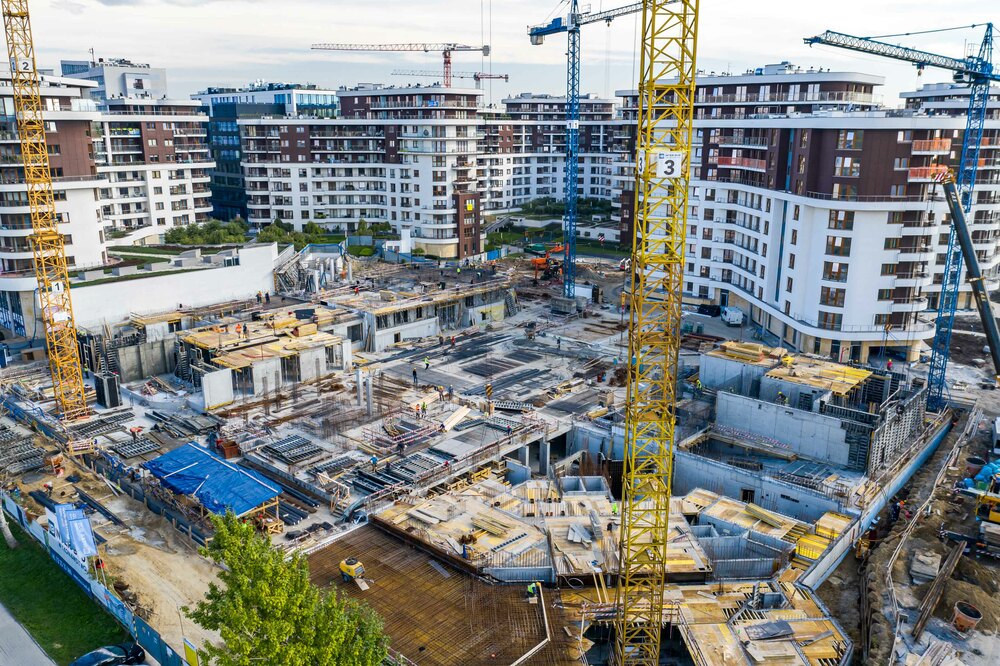

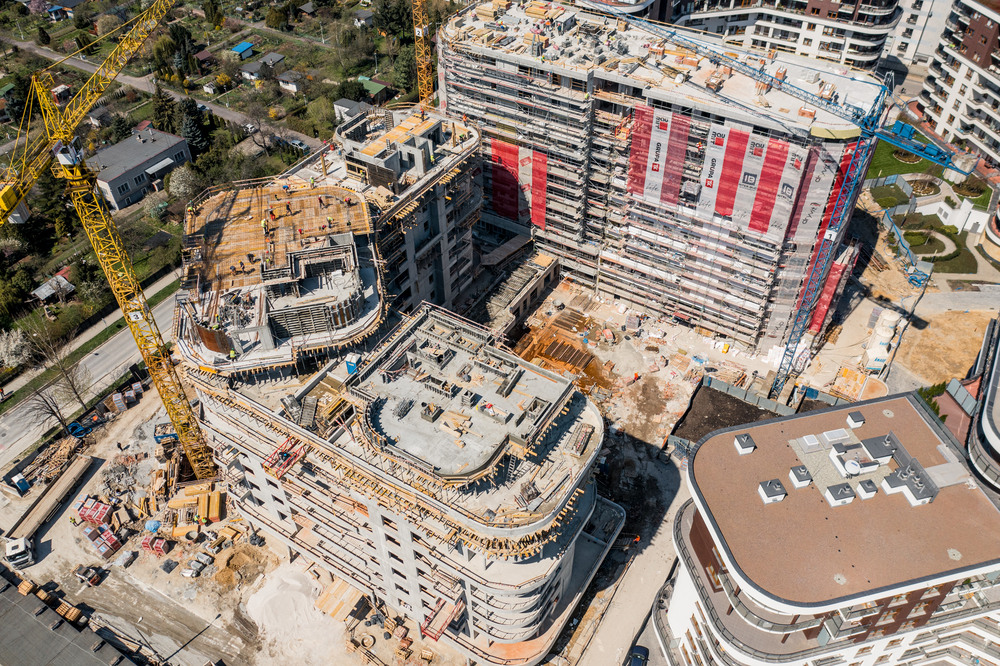

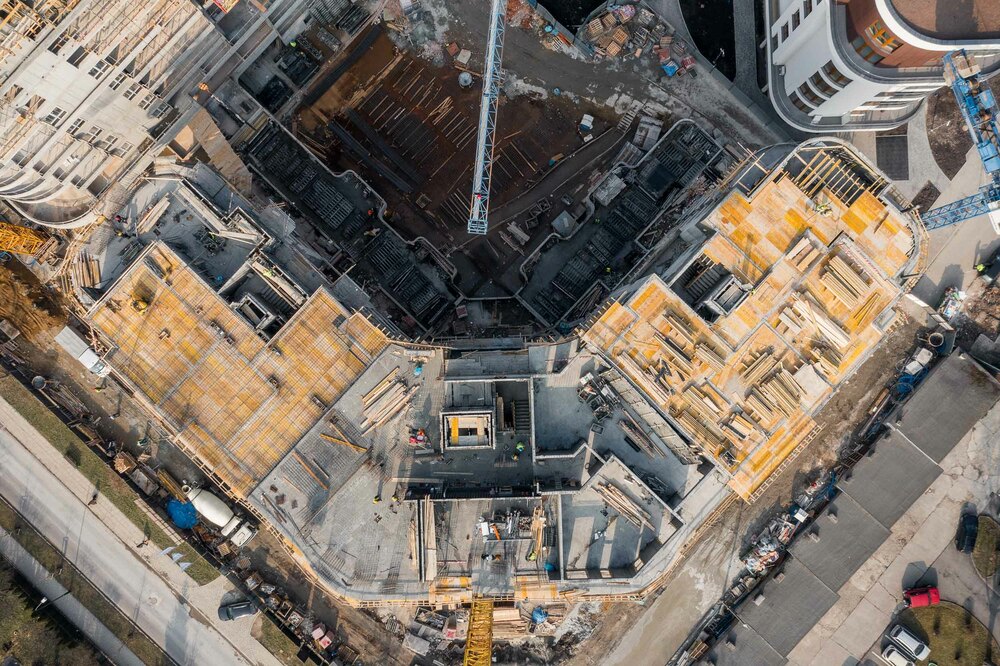

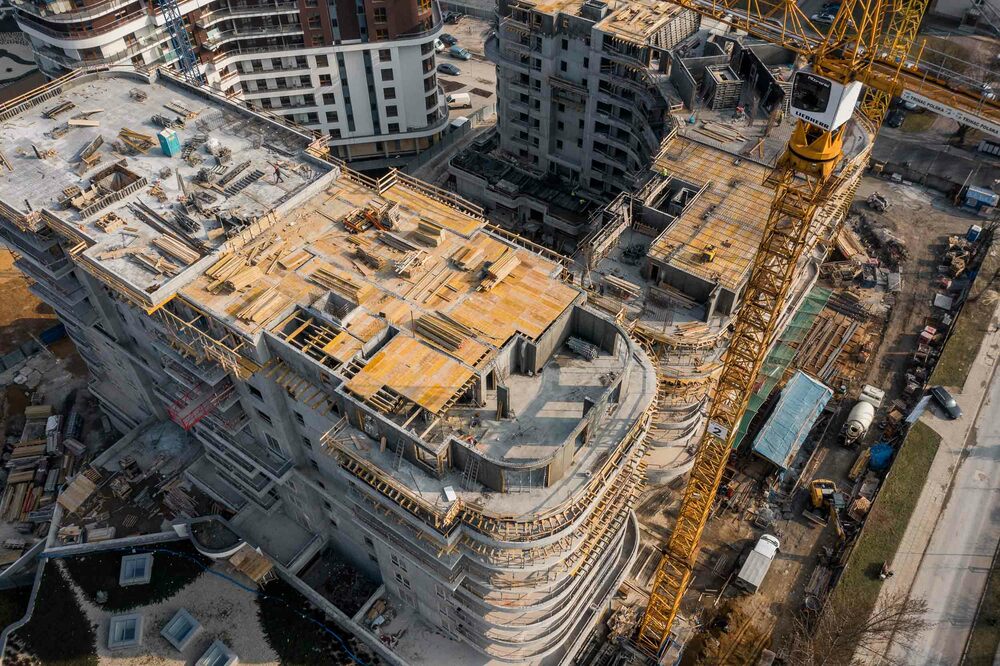

Stan zaawansowania robót na dzień 10.03.2022

Prace przebiegają terminowo.

Budynek A7

  • budynek jest przygotowywany do odbioru,
  • trwają prace wykończeniowe malowanie na korytarzach, płytnki w korytarzach, deski na tarasach, zabudowy meblowe w częściach wspólnych
  • zagospodarowanie terenu wokół, zieleń 80%



Budynek A8

Budowa zostala zakończona, trwają odniory mieszkań

Stan zaawansowania robót na dzień 04.02.2022

Prace przebiegają terminowo

Budynek 7

  • tynki 100%
  • wylewki 100%
  • elewacja 100%
  • instalacje 100%
  • trwają prace wykończeniowe malowanie na korytarzach, płytnki w korytarzach, deski na tarasach, zabudowy meblowe w częściach wspólnych
  • zagospodarowanie terenu wokół 70%



Budynek 8

Budowa zostala zakończona budynek zgłoszony do odbioru.

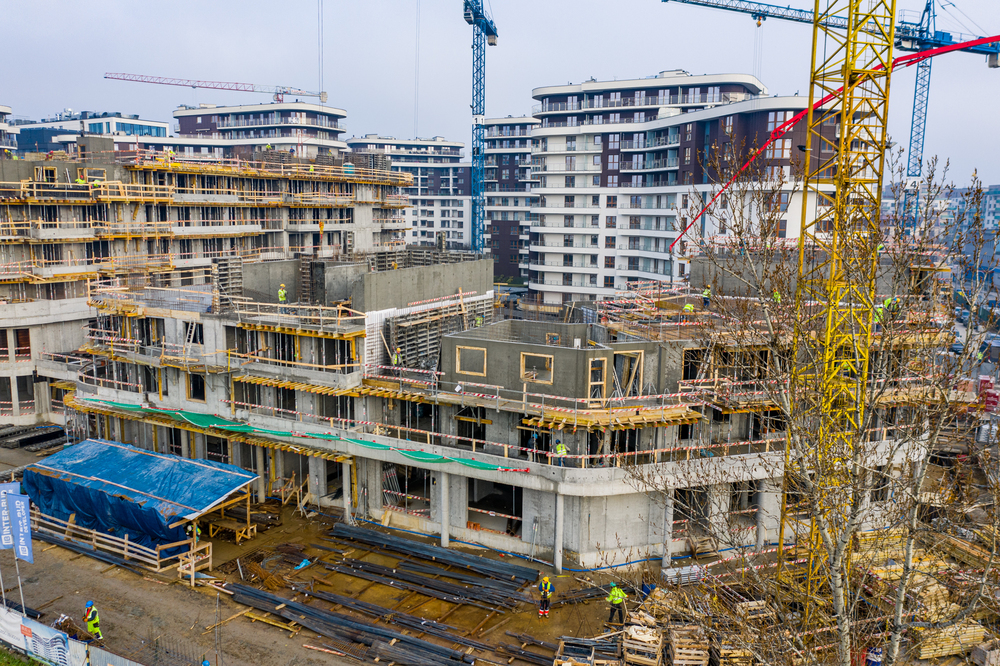

Stan zaawansowania robót na dzień 10.09.2021:

Budynek A7

  • stan surowy otwarty 100%
  • instalacje wod-kan 65%
  • instalacja wentylacji mechanicznej 65%
  • instalacja elektryczna 65%
  • ścianki działowe 100%
  • elewacja 30%
  • montaż stolarki okiennej 80%
  • tynki wewnętrzne 50%

Budynek A8

  • instalacja wod-kan 80%
  • instalacja elektryczna 75%
  • instalacja wentylacji mechanicznej 75%
  • montaż stolarki okiennej 100%
  • ścianki działowe 100%
  • tynki wewnętrzne 100%
  • elewacja 90%
  • wylewki 90%

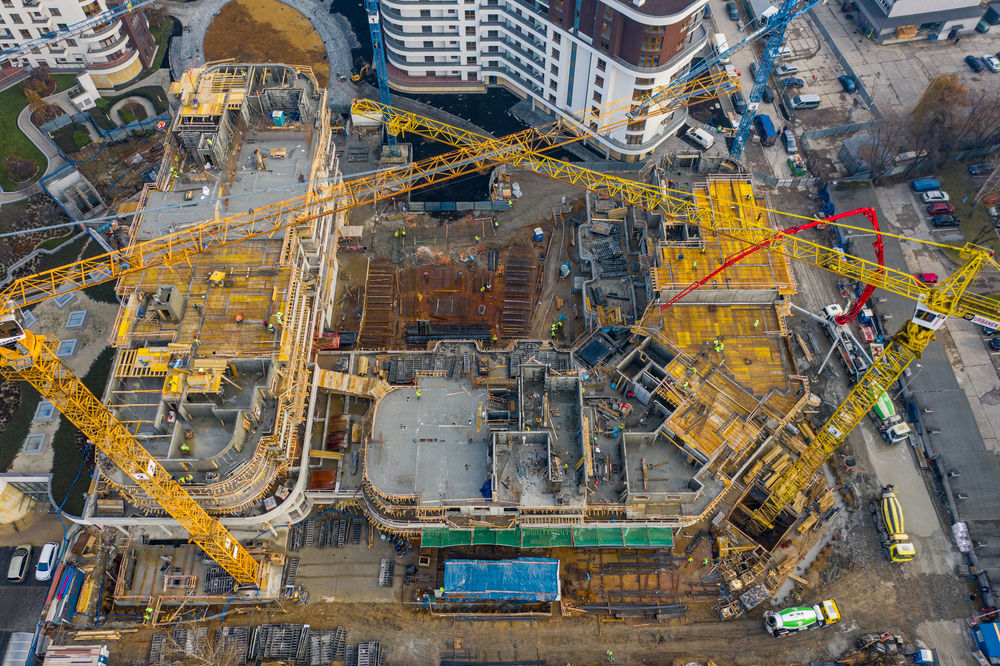

Stan zaawansowania robót na dzień 03.08.2021:

Budynek A7

  • stan surowy otwarty 100%
  • instalacje wod-kan 50%
  • instalacja wentylacji mechanicznej 50%
  • instalacja elektryczna 50%
  • ścianki działowe 90%
  • elewacja 20%
  • montaż stolarki okiennej 70%
  • tynki wewnętrzne 40%

Budynek A8

  • instalacja wod-kan 70%
  • instalacja elektryczna 60%
  • instalacja wentylacji mechanicznej 60%
  • montaż stolarki okiennej 95%
  • ścianki działowe 100%
  • tynki wewnętrzne 85%
  • elewacja 80%
  • wylewki 80%

Stan zaawansowania robót na dzień 28.04.2021:

Budynek A7

  • stan surowy otwarty 100%
  • instalacje wod-kan 40%
  • instalacja wentylacji mechanicznej 40%
  • instalacja elektryczna 40%
  • ścianki działowe 80%

Budynek A8

  • instalacja wod-kan 60%
  • instalacja elektryczna 50%
  • instalacja wentylacji mechanicznej 50%
  • montaż stolarki okiennej 90%
  • ścianki działowe 100%
  • tynki wewnętrzne 40%
  • elewacja 40%

Stan zaawansowania robót na dzień 27.03.2021:

Budynek A7

  • stan surowy otwarty 80%
  • instalacje wod-kan 30%
  • instalacja wentylacji mechanicznej 20%
  • instalacja elektryczna 20%
  • ścianki działowe 40%

Budynek A8

  • stan surowy otwarty 100%
  • instalacja wod-kan 50%
  • instalacja elektryczna 30%
  • instalacja wentylacji mechanicznej 30%
  • montaż stolarki okiennej 70%
  • ścianki działowe 80%

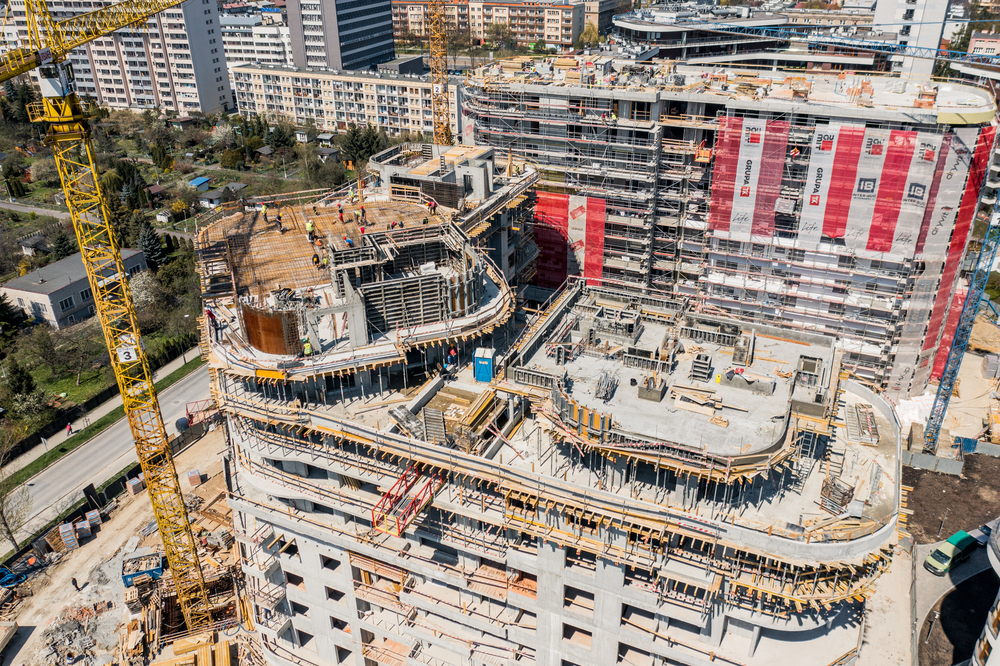

Stan zaawansowania robót na dzień 21.02.2021:

Budynek A7

  • stan surowy otwarty 60%
  • instalacje wod-kan 15%
  • instalacja wentylacji mechanicznej 5%
  • ścianki działowe 15%

Budynek A8

  • stan surowy otwarty 95%
  • instalacja wod-kan 30%
  • instalacja elektryczna 15%
  • instalacja wentylacji mechanicznej 10%
  • montaż stolarki okiennej 50%
  • ścianki działowe 60%

Stan zaawansowania robót na dzień 18.01.2021:

Budynek A6

  • Budynek odany do użytkowania, trwają odbiory mieszkań

Budynek A7

  • stan surowy otwarty 45%
  • instalacje wod-kan 10%
  • ścianki działowe 5%

Budynek A8

  • stan surowy otwarty 80%
  • instalacja wod-kan 20%
  • instalacja elektryczna 5%
  • montaż stolarki okiennej 20%
  • ścianki działowe 40%

Stan zaawansowania robót na dzień 16.12.2020:

Budynek A6

  • Budynek odany do użytkowania, trwają odbiory mieszkań

Budynek A7

  • stan surowy otwarty 30%
  • instalacje wod-kan 5%

Budynek A8

  • stan surowy otwarty 55%
  • instalacje wod-kan 5%

Stan zaawansowania robót na dzień 6.11.2020:

Budynek A6

  • Roboty instalacyjno- wykończeniowe 100%
  • Zagospodarowanie terenów wokół 99%

Budynek A7

  • stan surowy otwarty 15%

Budynek A8

  • stan surowy otwarty 30%

Stan zaawansowania robót na dzień 24.09.2020 r.

Prace przebiegają planowo.
Stan zaawansowania procentowo:

Budynek A6

  • Roboty instalacyjno- wykończeniowe 98%
  • Zagospodarowanie terenów wokół 80%

Budynek A7

  • roboty stanu zero 100%
  • roboty stanu ponad zero 5%

Budynek A8

  • roboty stanu zero 100%
  • roboty stanu ponad zero 10%

Stan zaawansowania robót na dzień 03.09.2020 r.

Prace przebiegają planowo.
Stan zaawansowania procentowo:

Budynek A6

  • Roboty elewacyjne 100%
  • Roboty instalacyjno- wykończeniowe 95%
  • Zagospodarowanie terenów wokół 25%

Budynek A7

  • roboty stanu zero 90%

Budynek A8

  • roboty stanu zero 98%

Stan zaawansowania robót na dzień 15.08.2020 r.

Prace przebiegają planowo.
Stan zaawansowania procentowo:

Budynek A6

  • Roboty elewacyjne 100%
  • Roboty instalacyjno- wykończeniowe 93%
  • Zagospodarowanie 10%

Budynek A7

  • roboty stanu zero 75%

Budynek A8

  • roboty stanu zero 95%

Stan zaawansowania robót na dzień 28.07.2020 r.

Prace przebiegają planowo.
Stan zaawansowania procentowo:

Budynek A6

  • Roboty elewacyjne 99%
  • Roboty instalacyjno- wykończeniowe 90%

Budynek A7

  • płyta fundamentowa (denna) 100%

Budynek A8

  • roboty stanu zero 90%

Stan zaawansowania robót na dzień 30.06.2020 r.

Prace przebiegają planowo.
Stan zaawansowania procentowo:

Budynek A6

  • Roboty elewacyjne 98%
  • Roboty instalacyjno- wykończeniowe 85%

Budynek A7

  • płyta fundamentowa (denna) 80%

Budynek A8

  • roboty stanu zero 80%

Stan zaawansowania robót na dzień 20.05.2020 r.

Prace przebiegają bez zakłóceń.
Stan zaawansowania prac procentowo:

Budynek A6

  • roboty elewacyjne 90%
  • Roboty instalacyjno- wykończeniowe 70%

Budynek A7

  • płyta fundamentowa (denna) 60%

Budynek A8

  • roboty stanu zero 60%

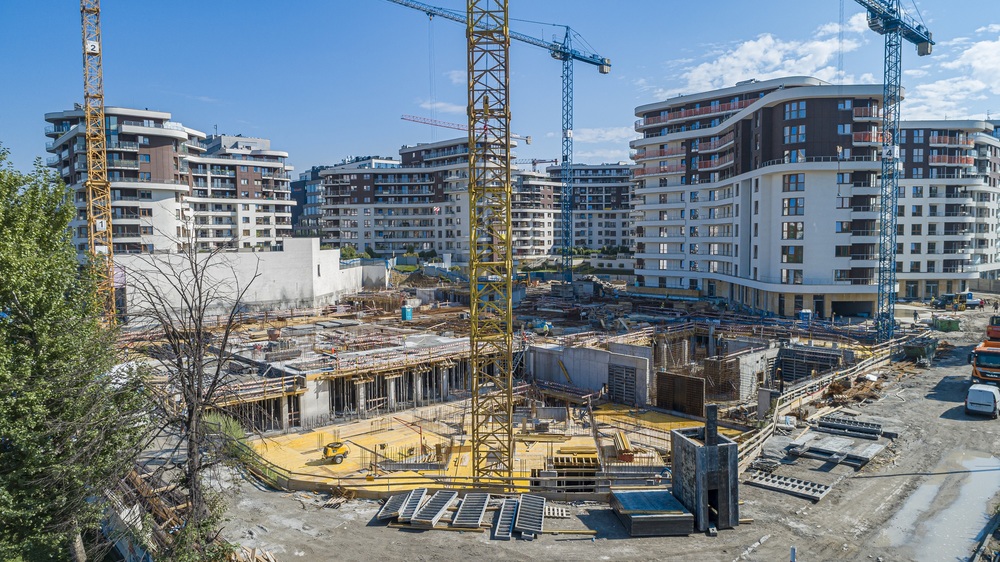

Stan zaawansowania robót na dzień 29.04.2020:

Prace budowlane prowadzone są na trzech budynkach:

  • Budynek A6 - roboty elewacyjne
  • Budynek A7 i A8 -roboty żelbetowe i ziemne stanu zero
