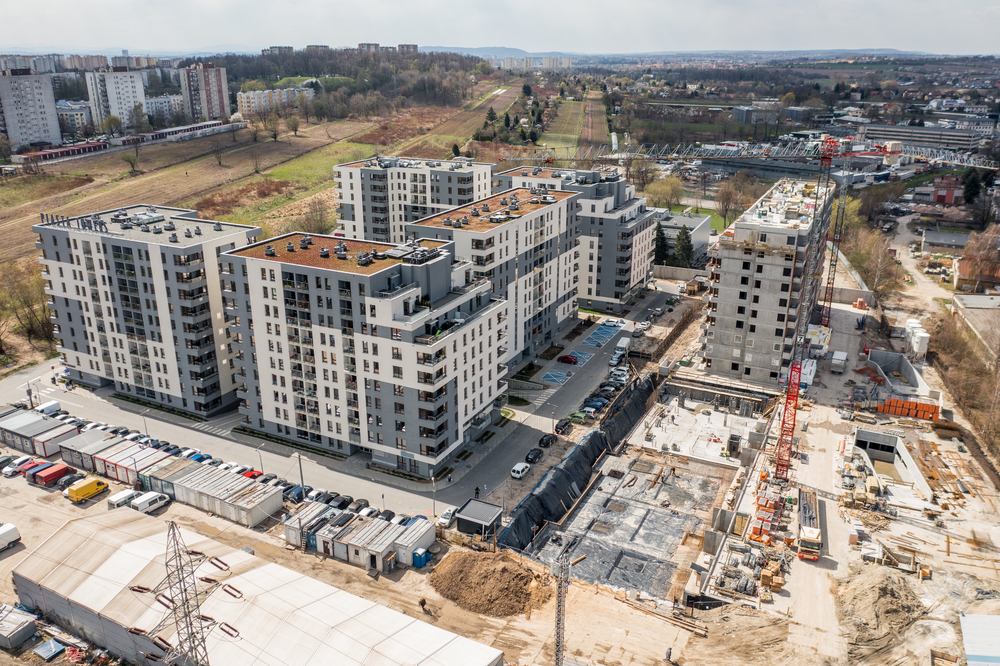

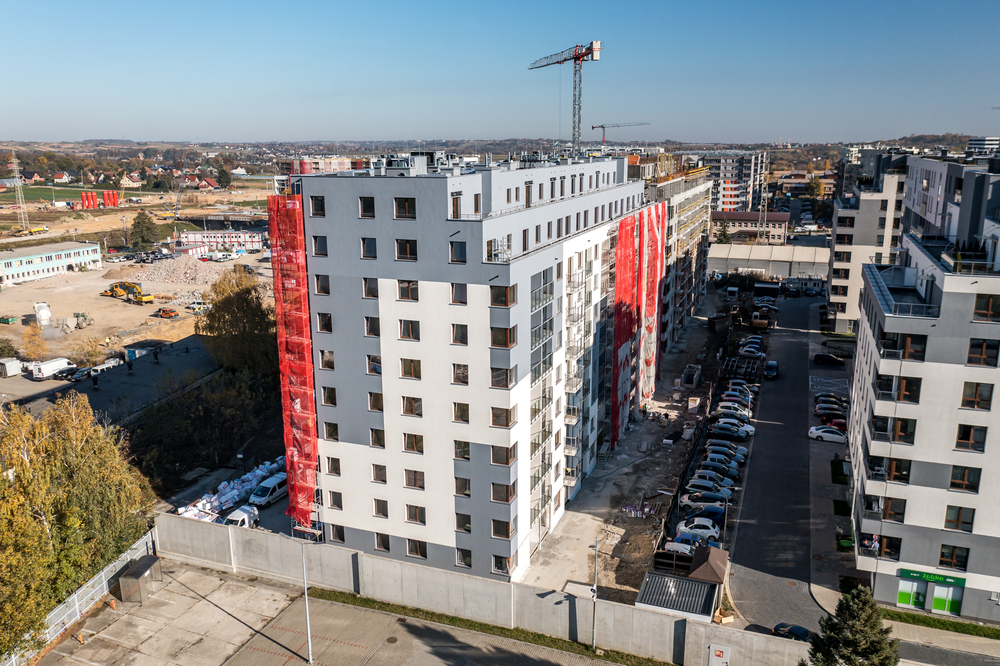

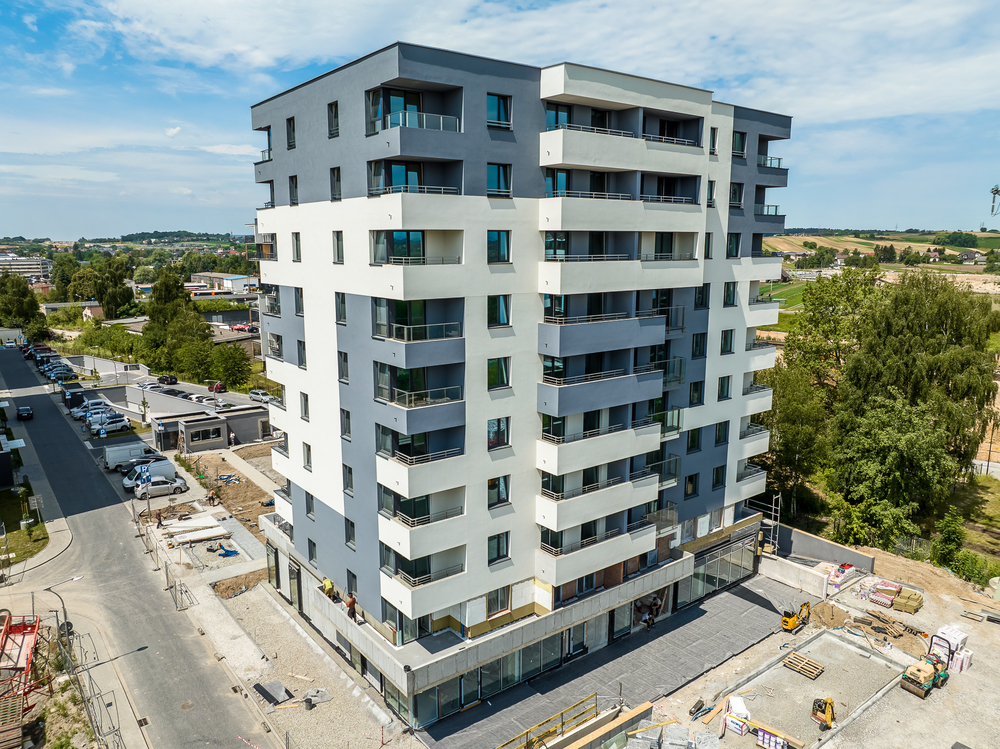

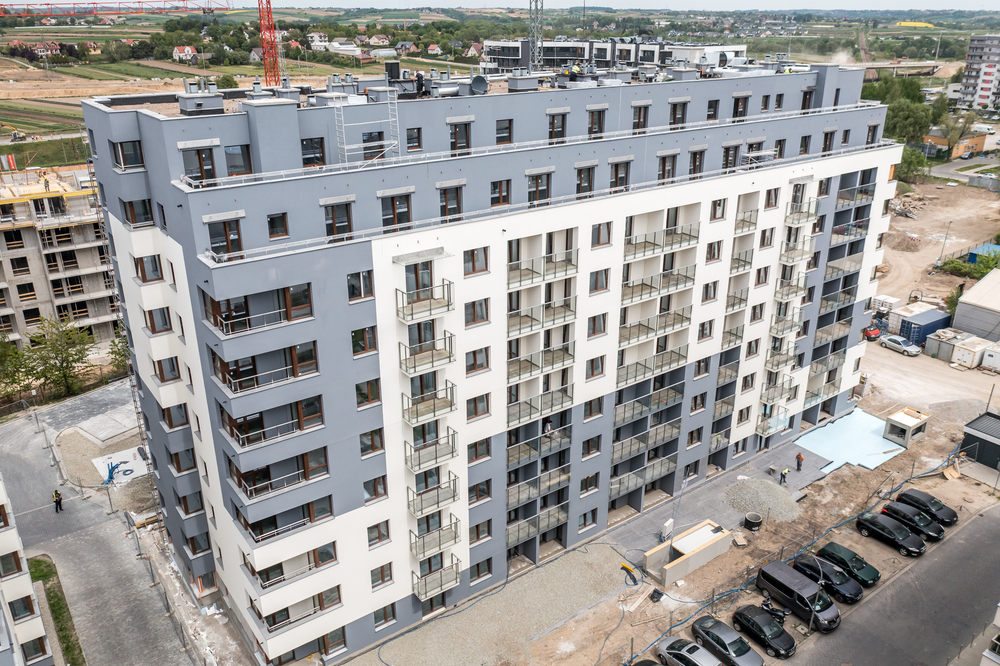

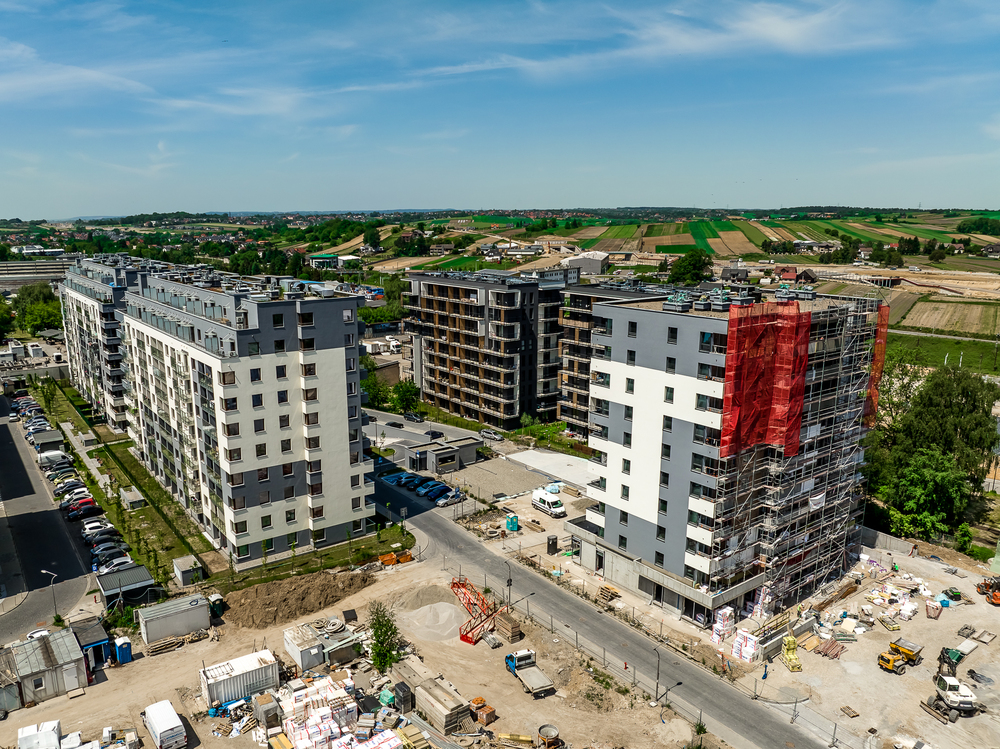

Piasta Towers
SPRZEDAŻ W BUDYNKU NR 7 TRWA!
Termin realizacji w tym roku!
Jesteśmy do Państwa dyspozycji codziennie od poniedziałku do piątku w godzinach 8.00-17.00. Z uwagi na trwającą epidemię, klientów przyjmujemy pojedynczo. Prosimy o kontakt z nami pod numerami telefonów:
📞 +48 12 267 62 06, +48 728 429 602, +48 728 430 695
e-mail: biuro@piastatowers.pl
Biuro Sprzedaży znajduje się na terenie inwestycji
na os. Bohaterów Września 84/1 - parter
- Opis inwestycji
- Lokalizacja i plan zagospodarowania
- Bud. 6 - mieszkania
- Bud. 7 - mieszkania
- Galeria

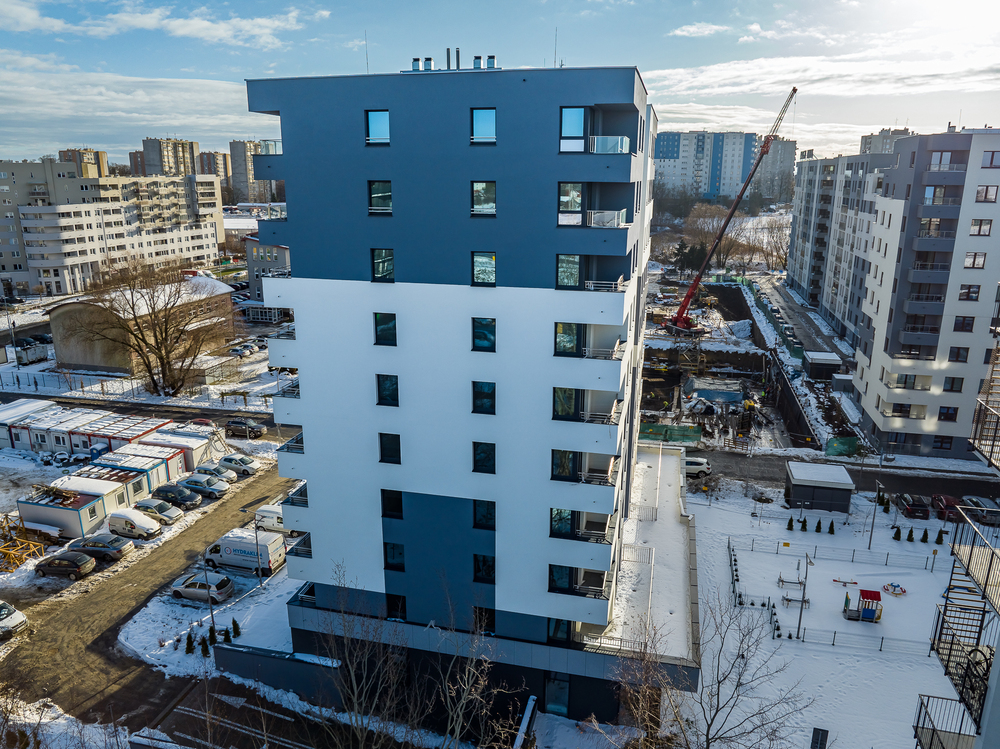

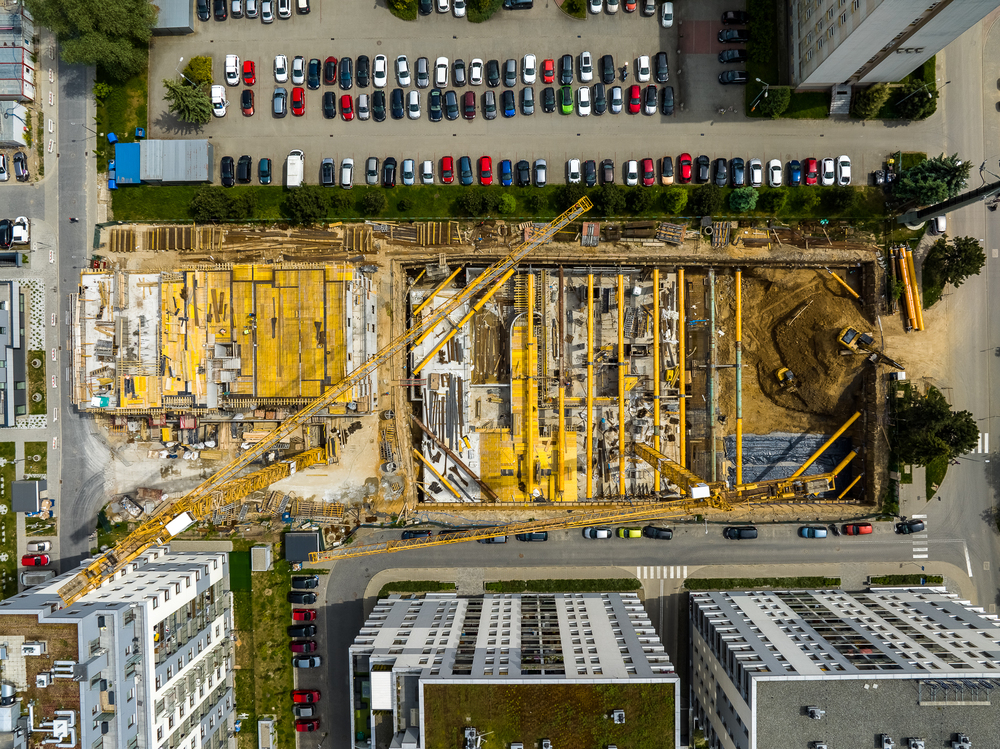

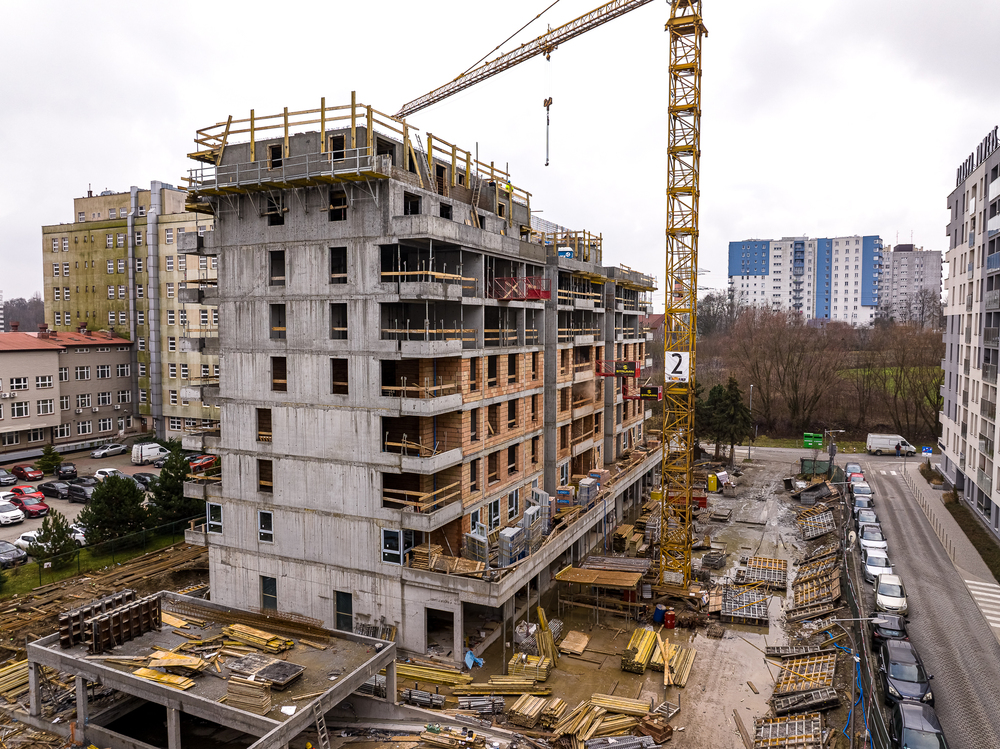

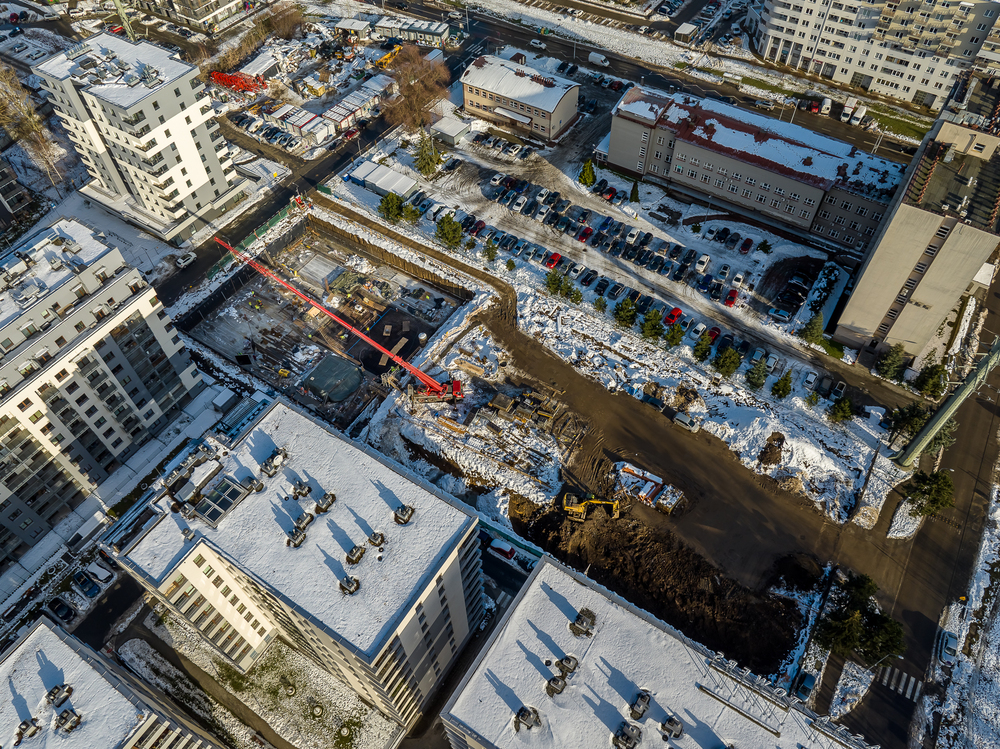

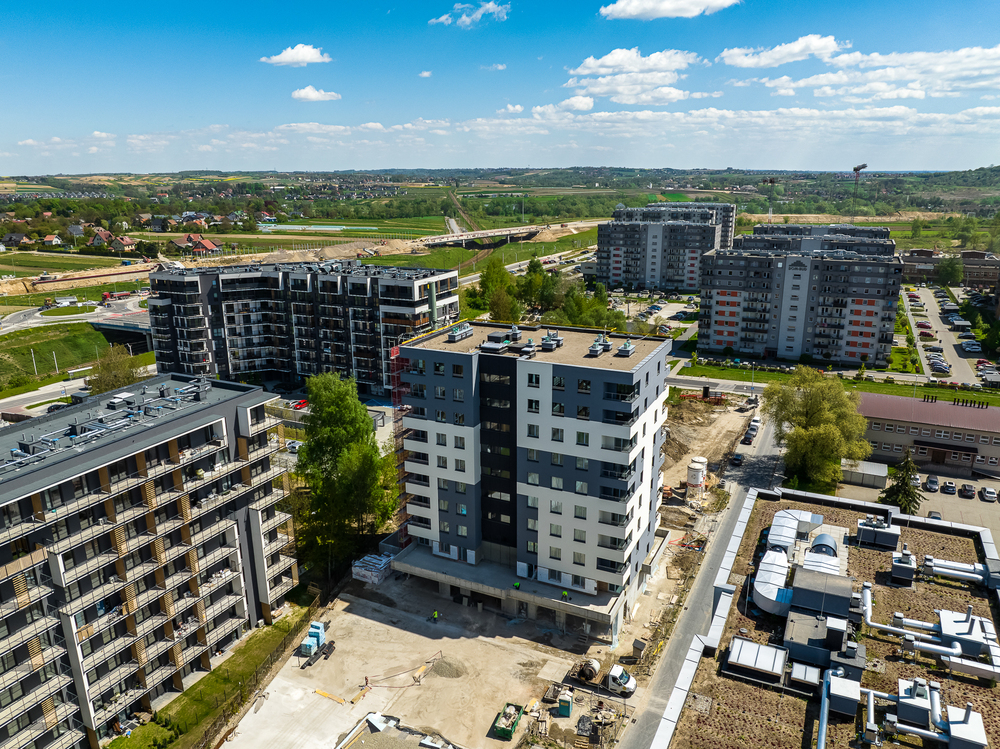

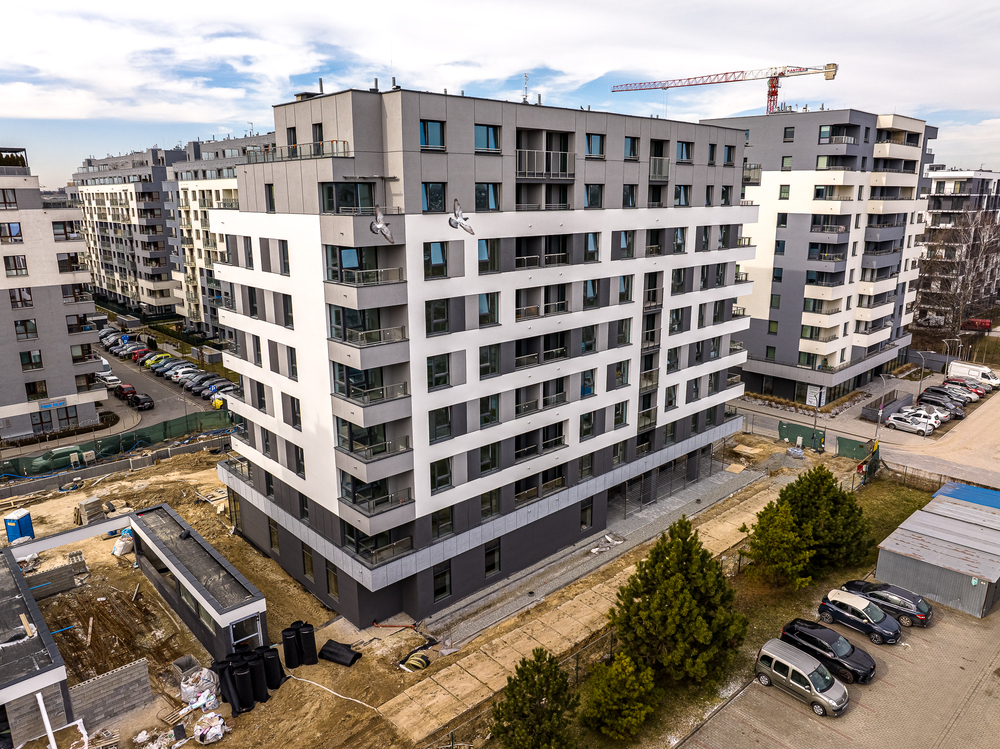

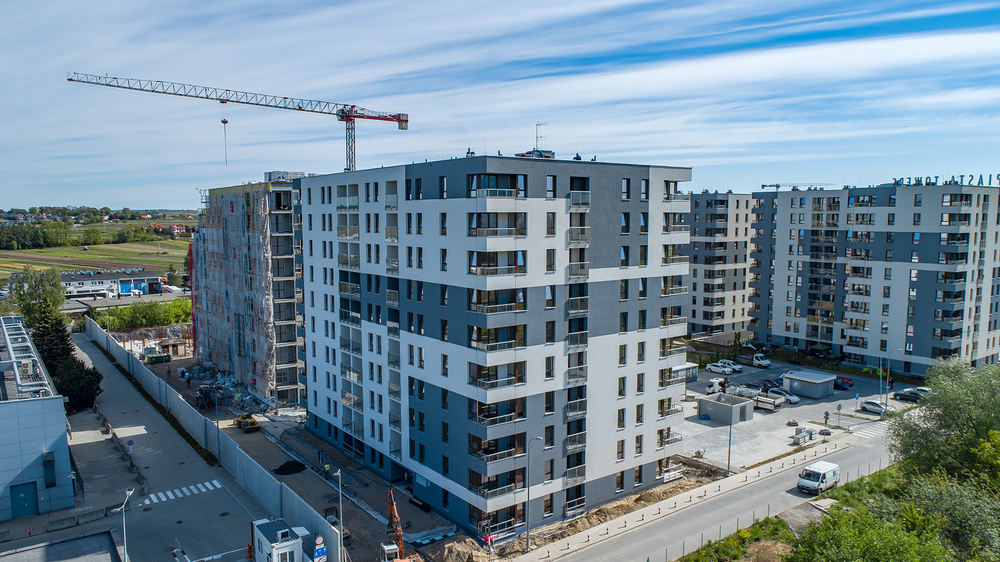

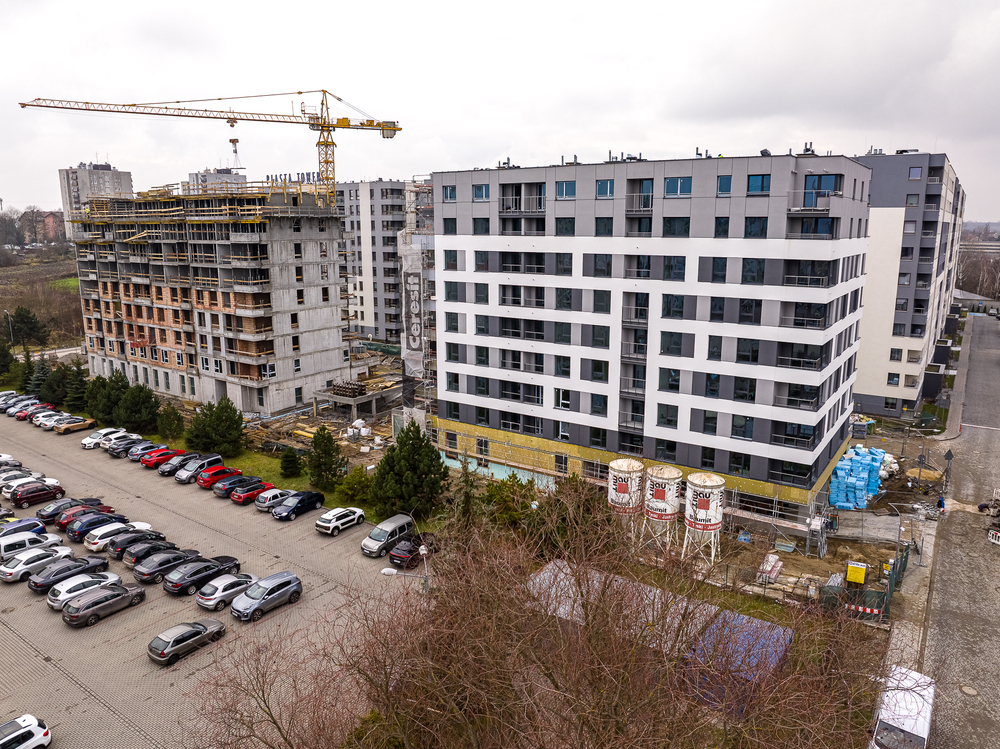

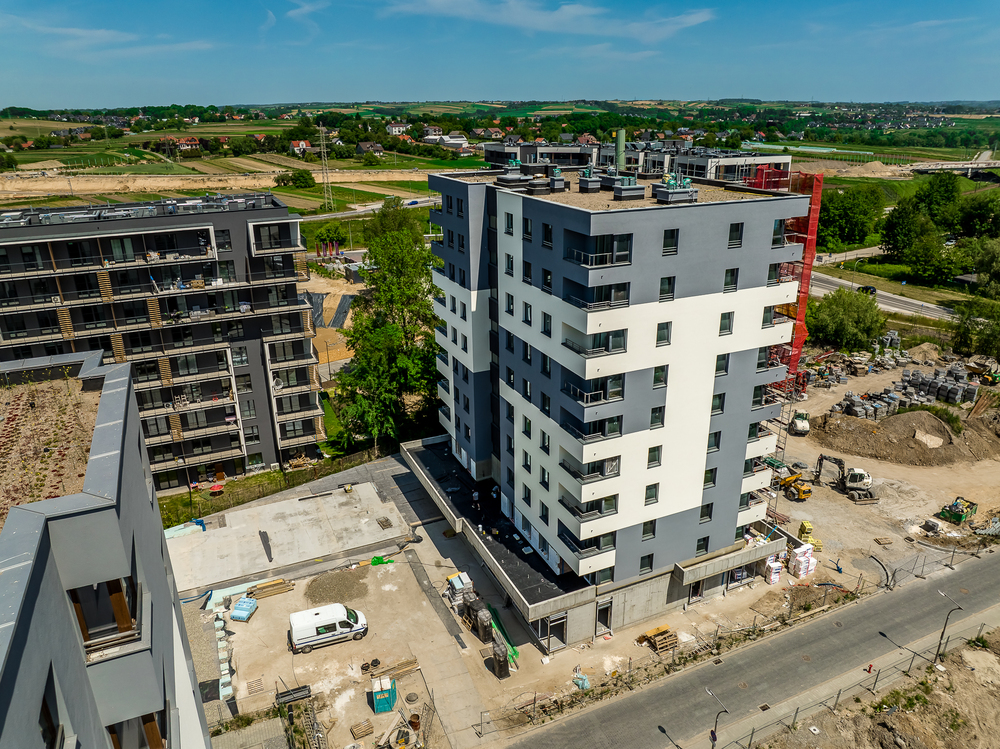

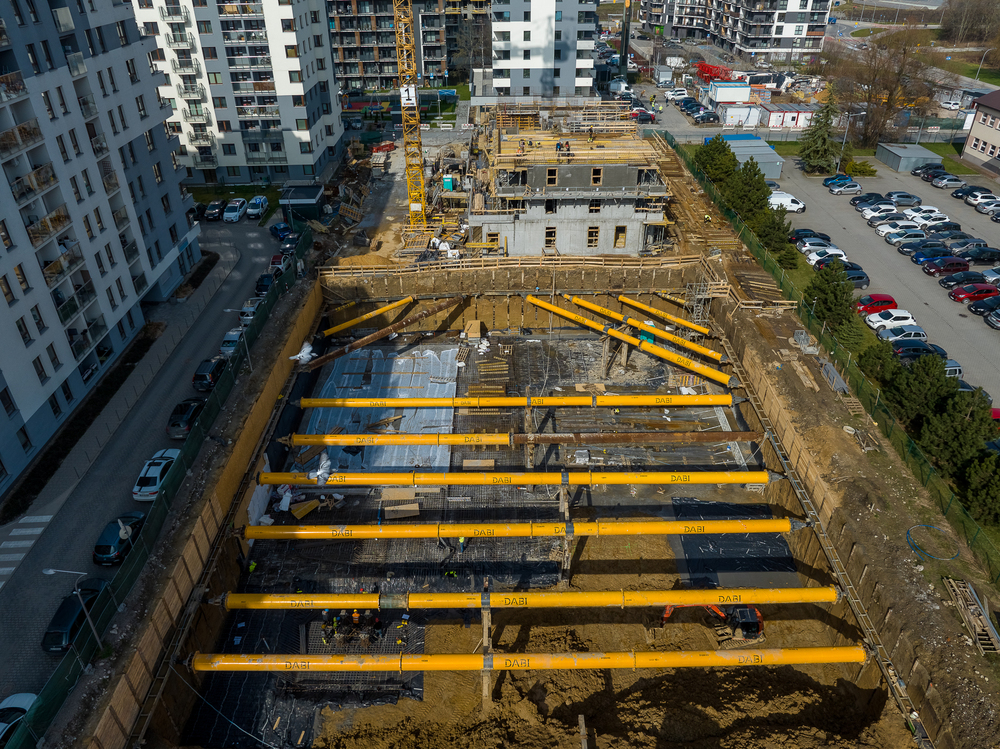

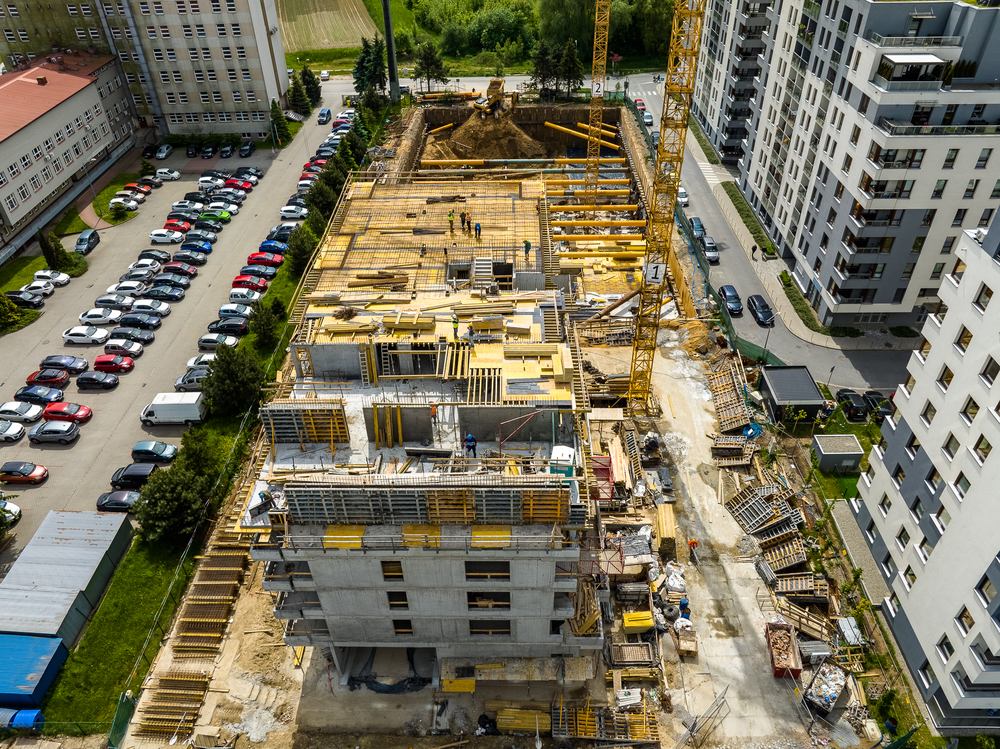

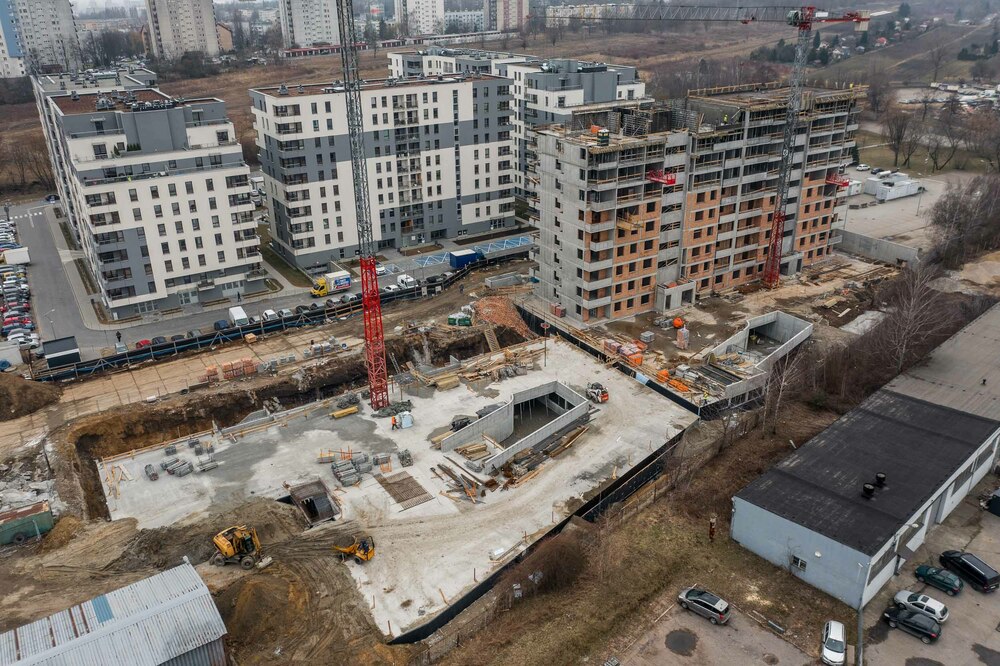

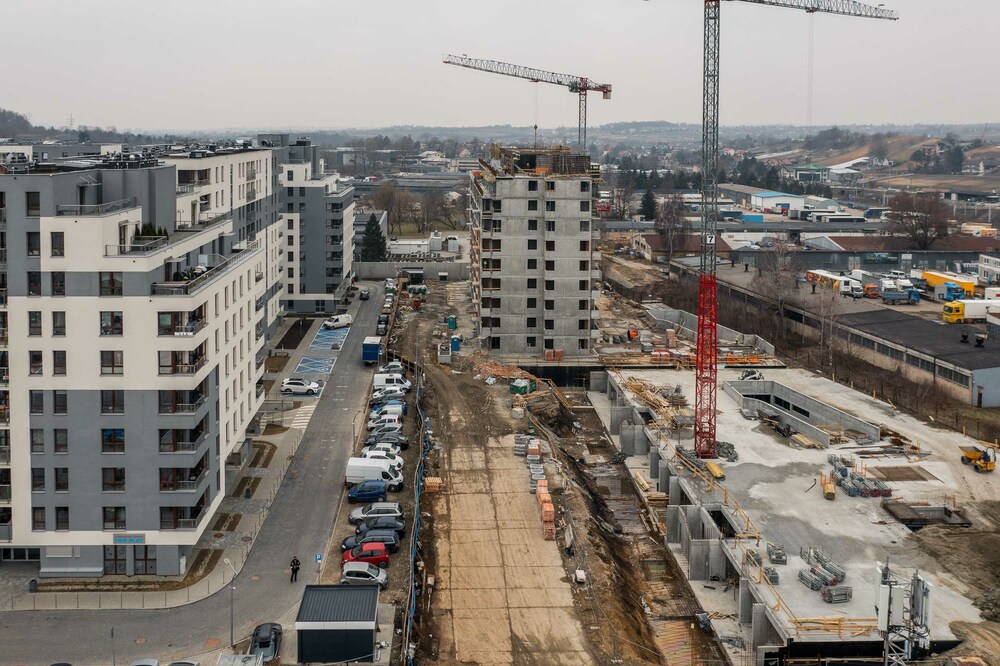

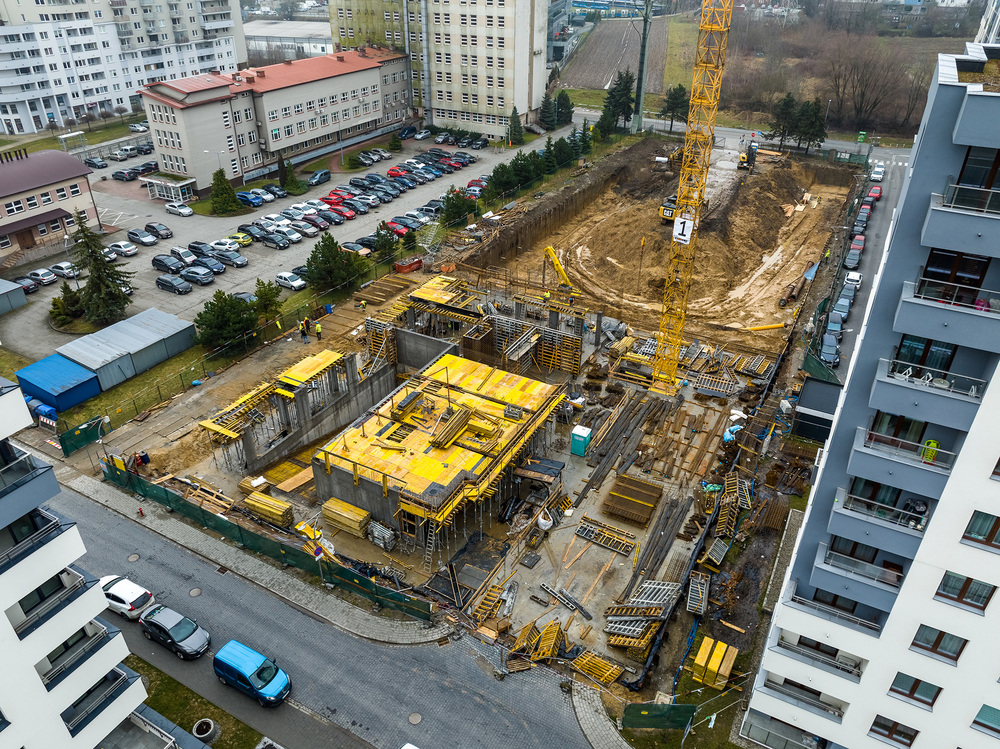

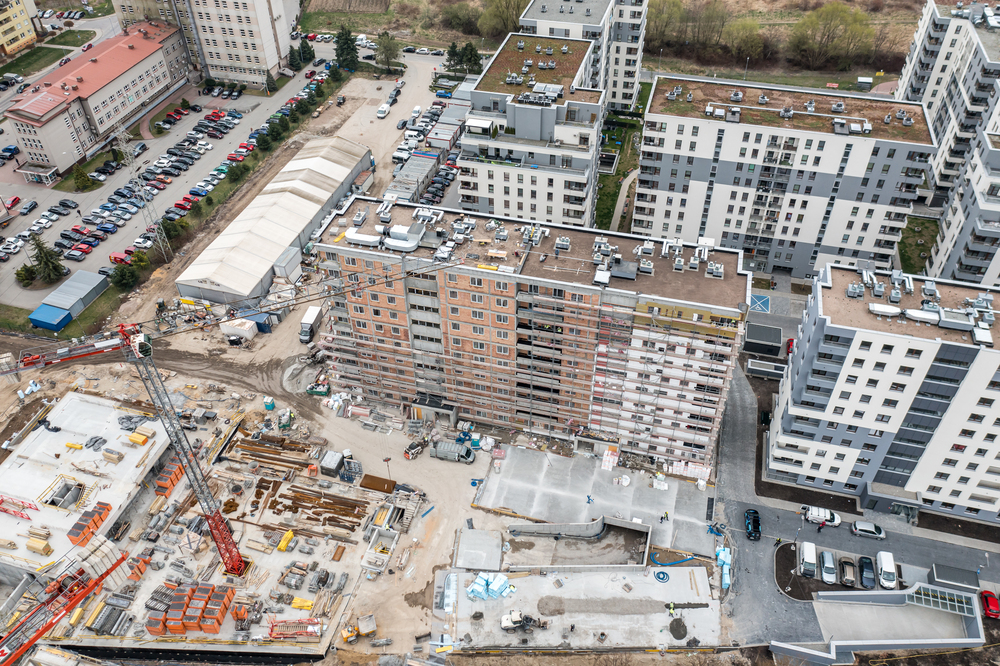

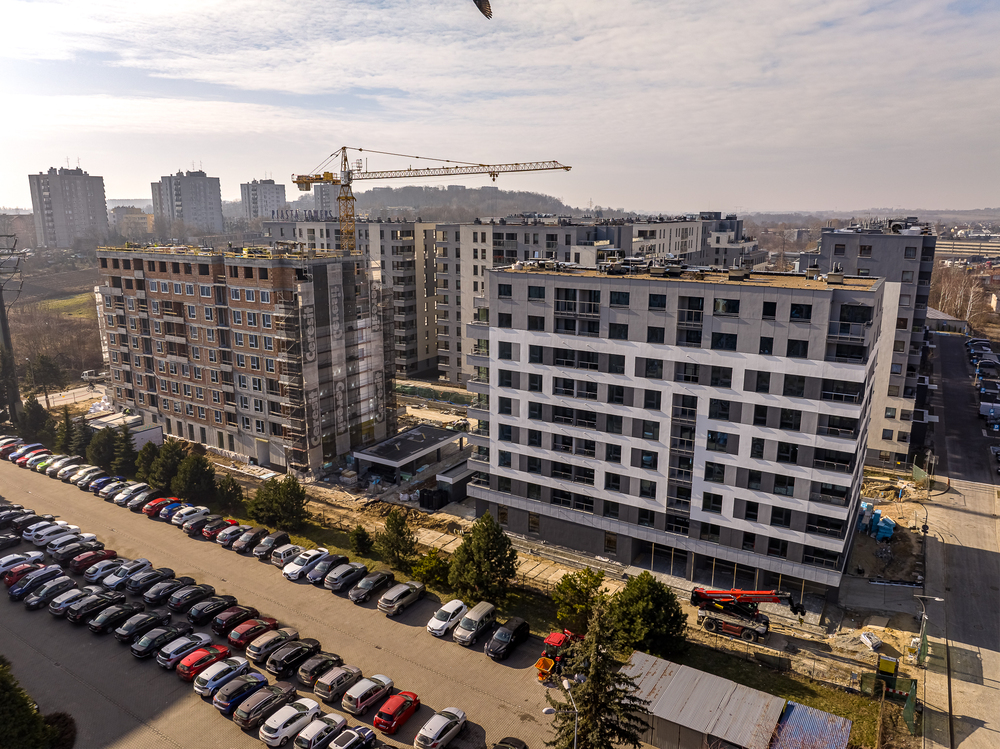

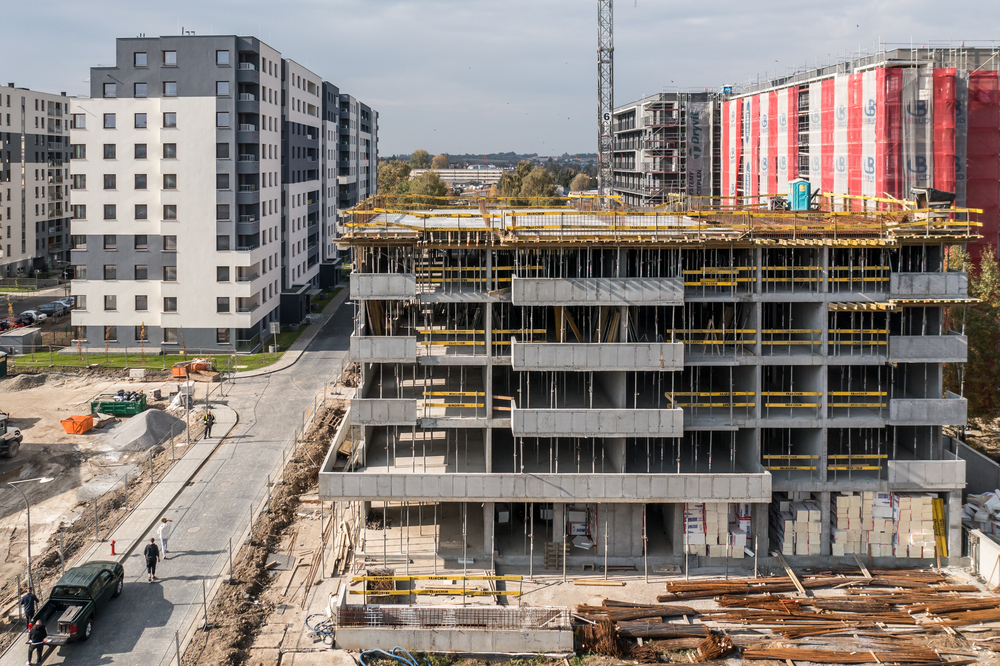

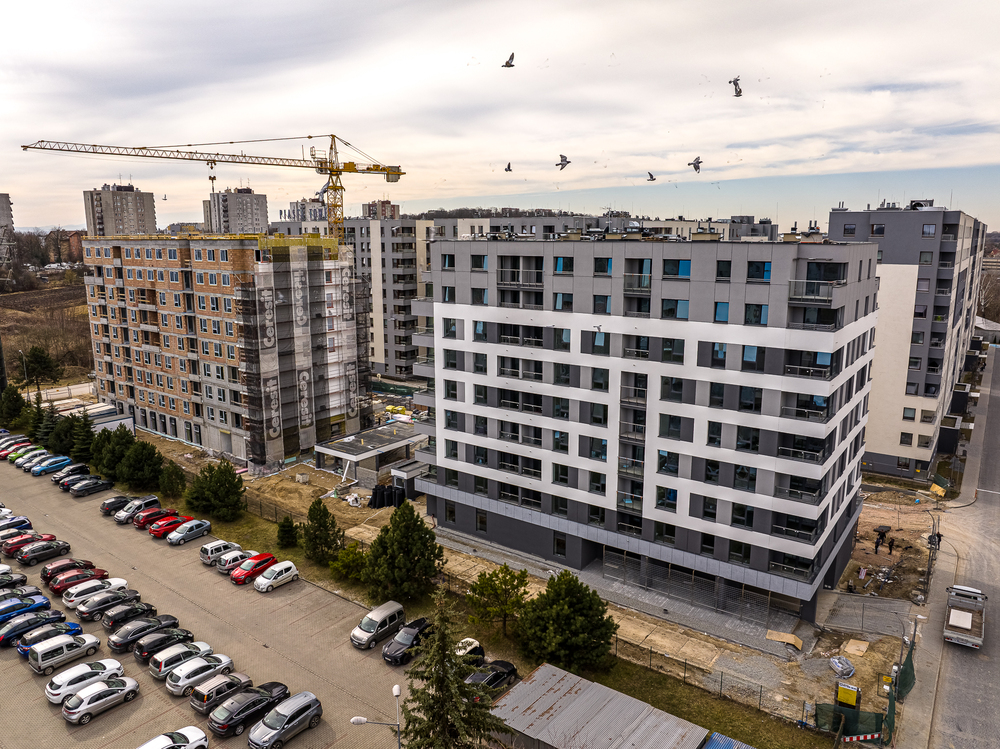

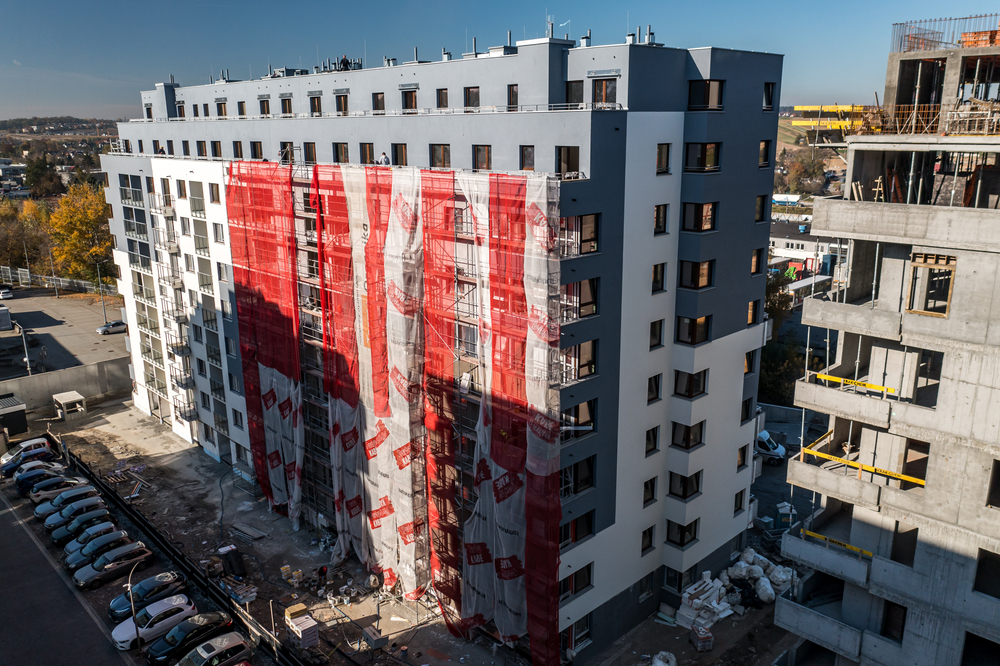

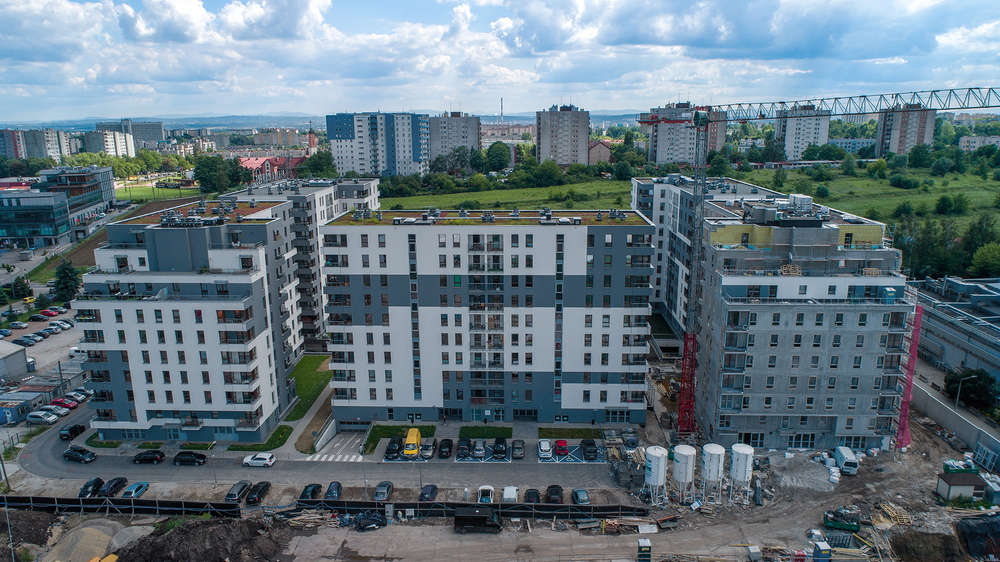

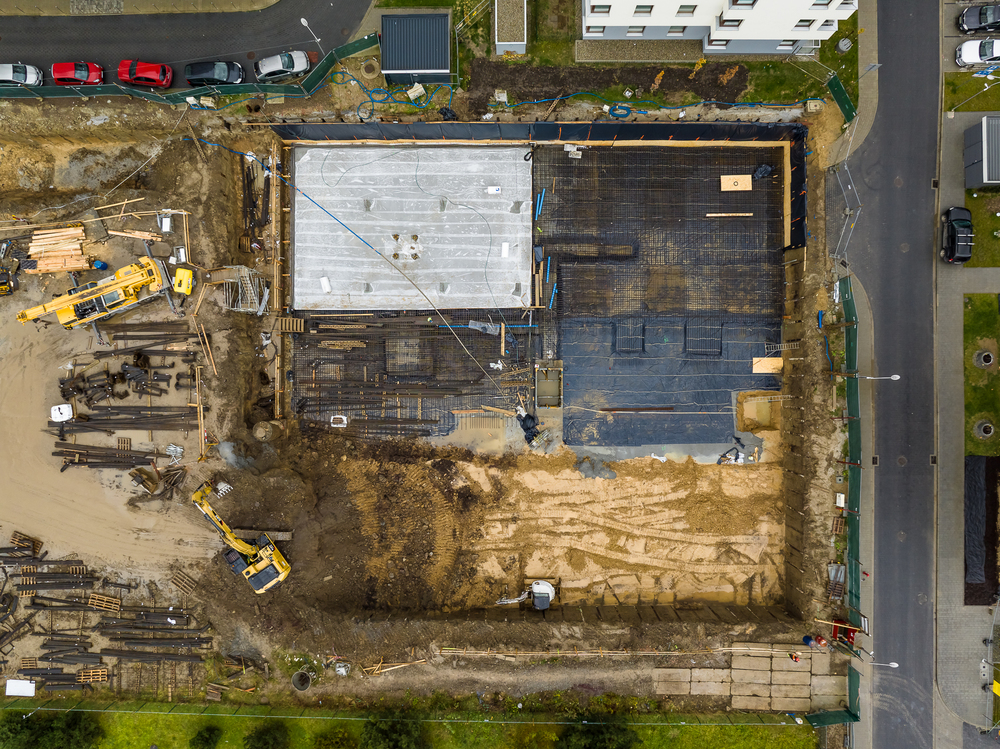

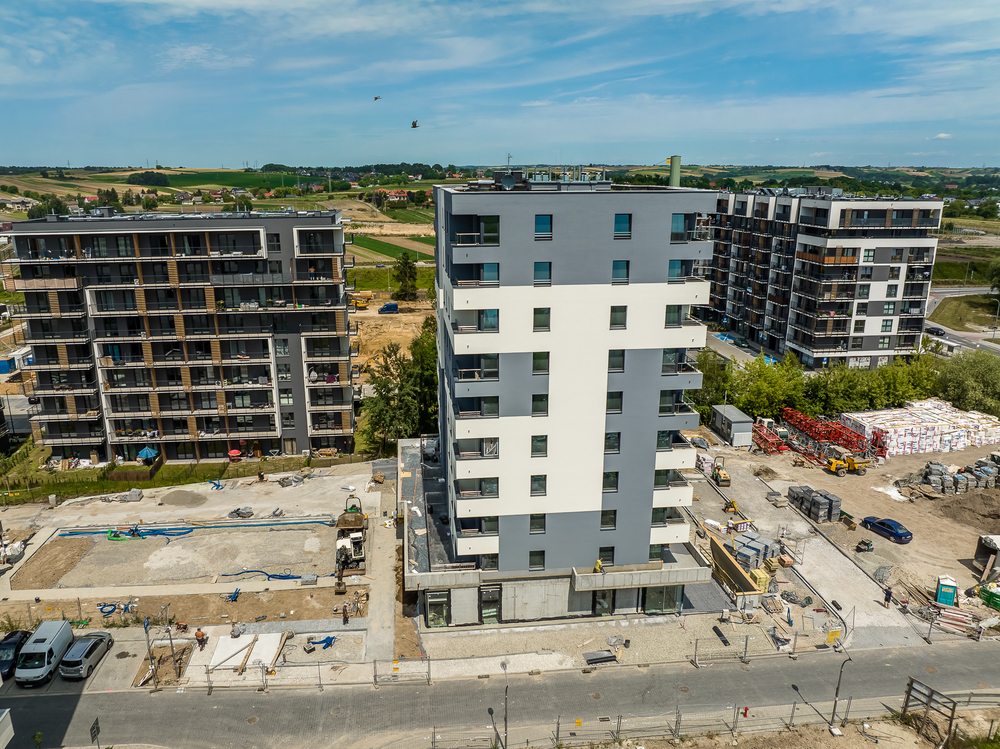

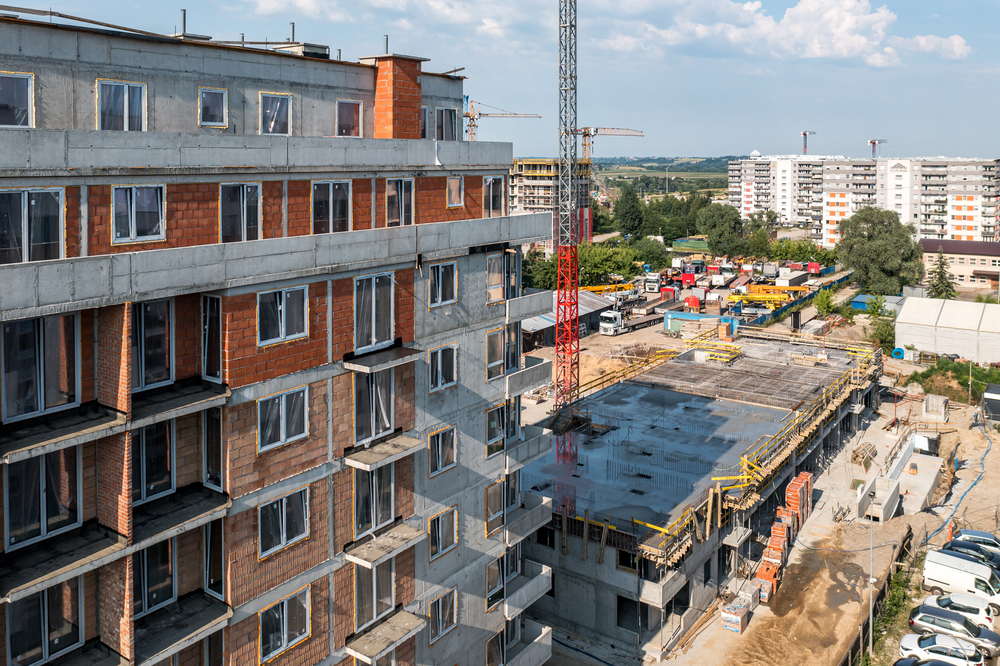

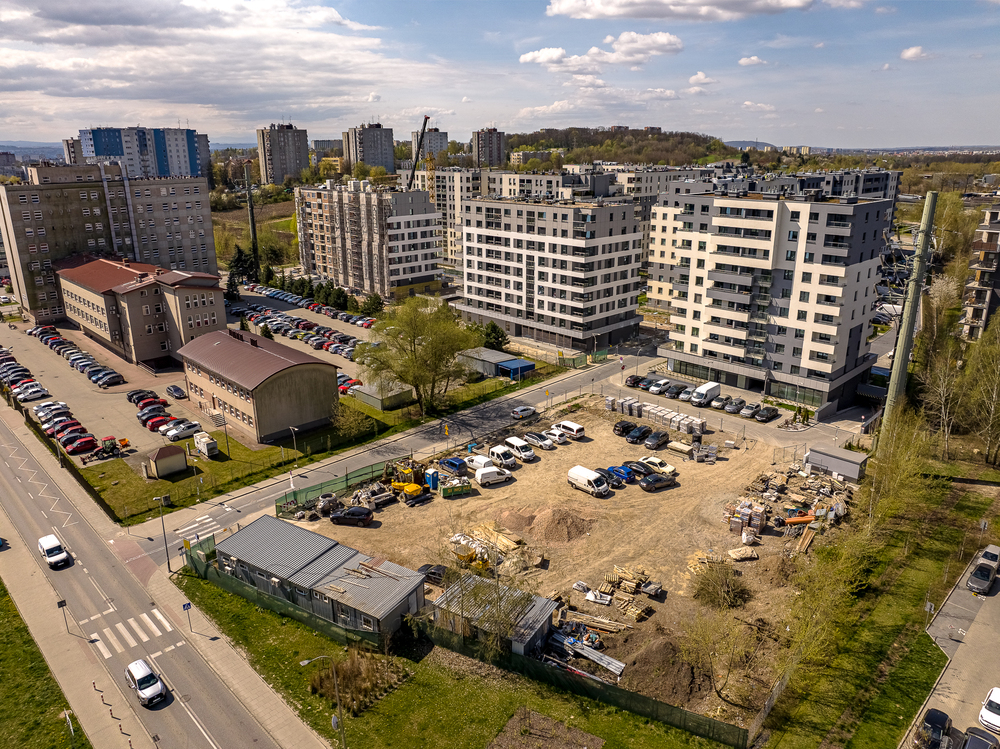

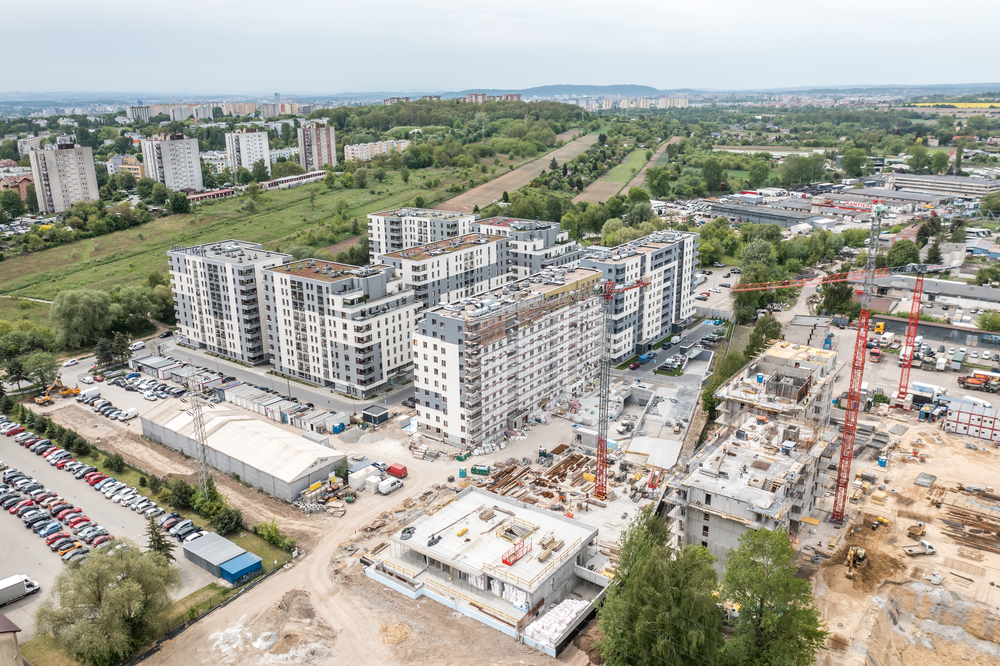

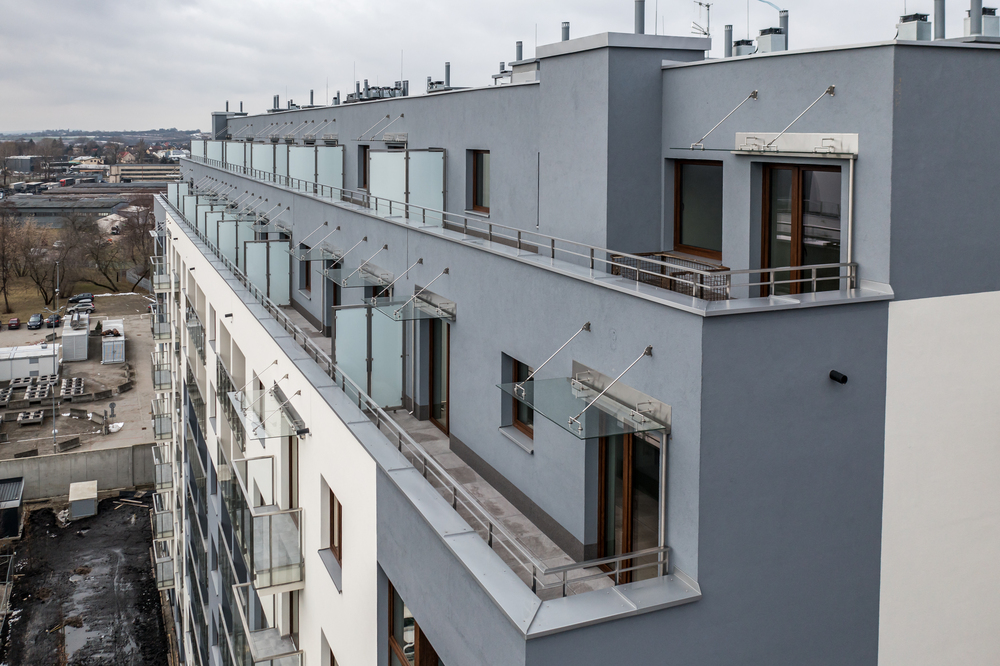

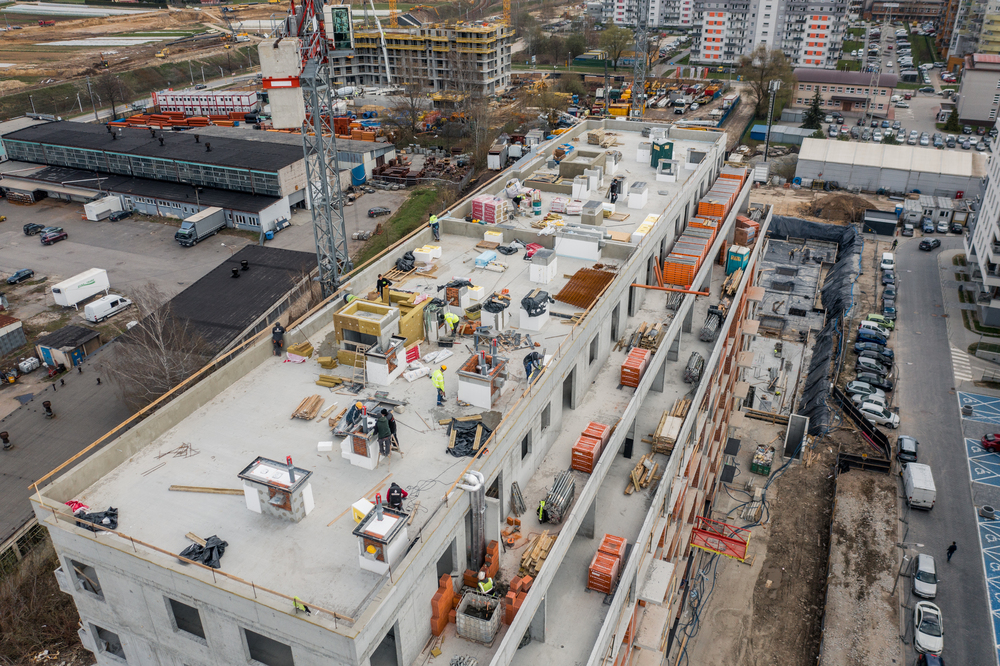

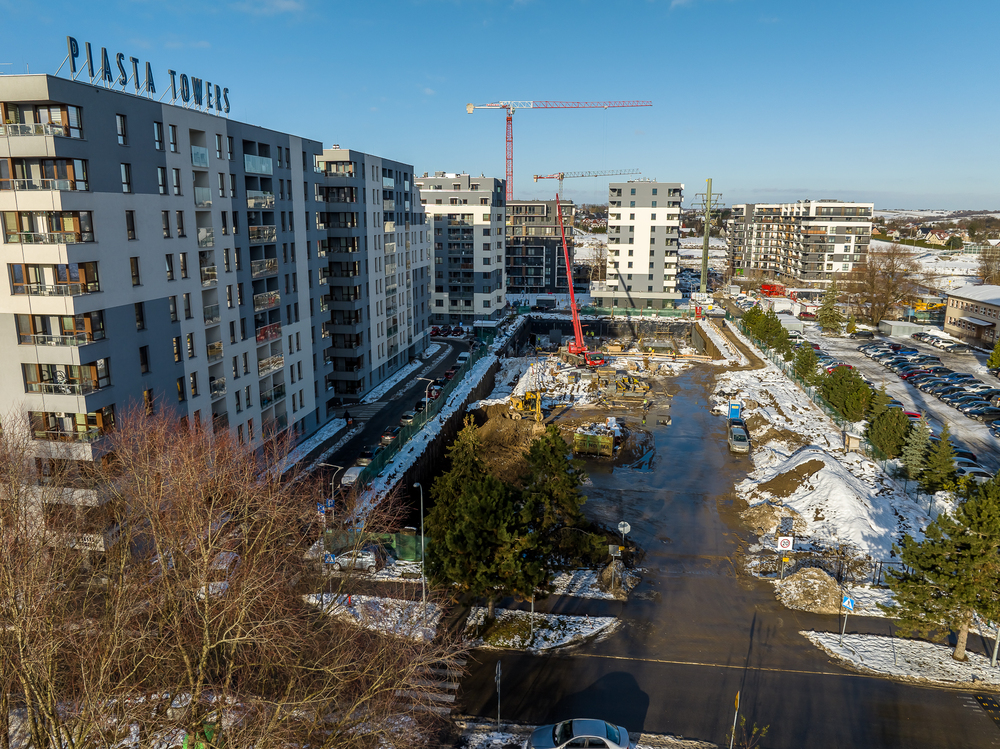

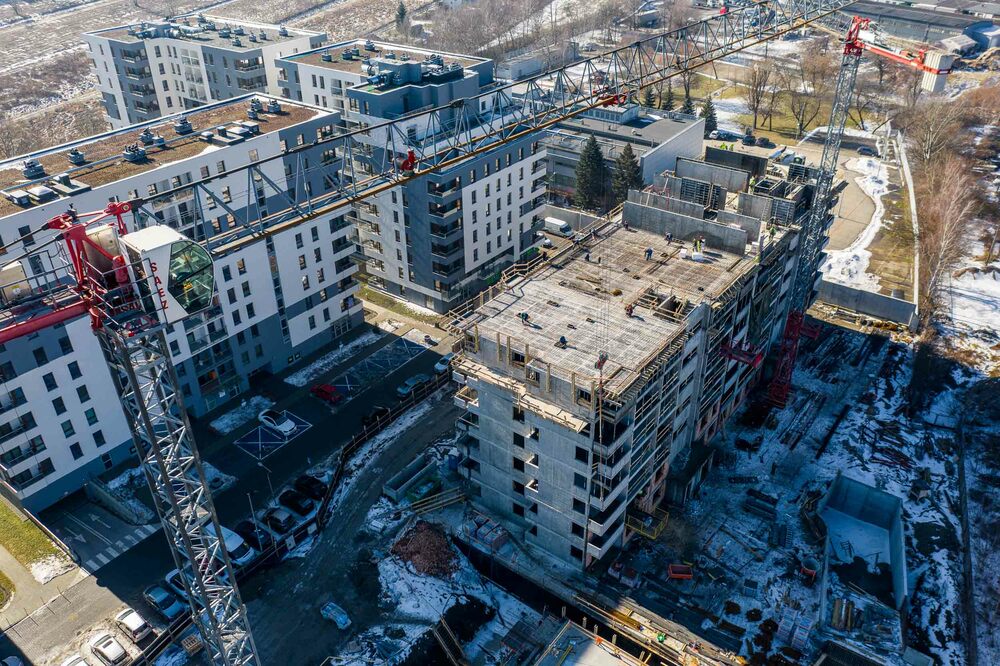

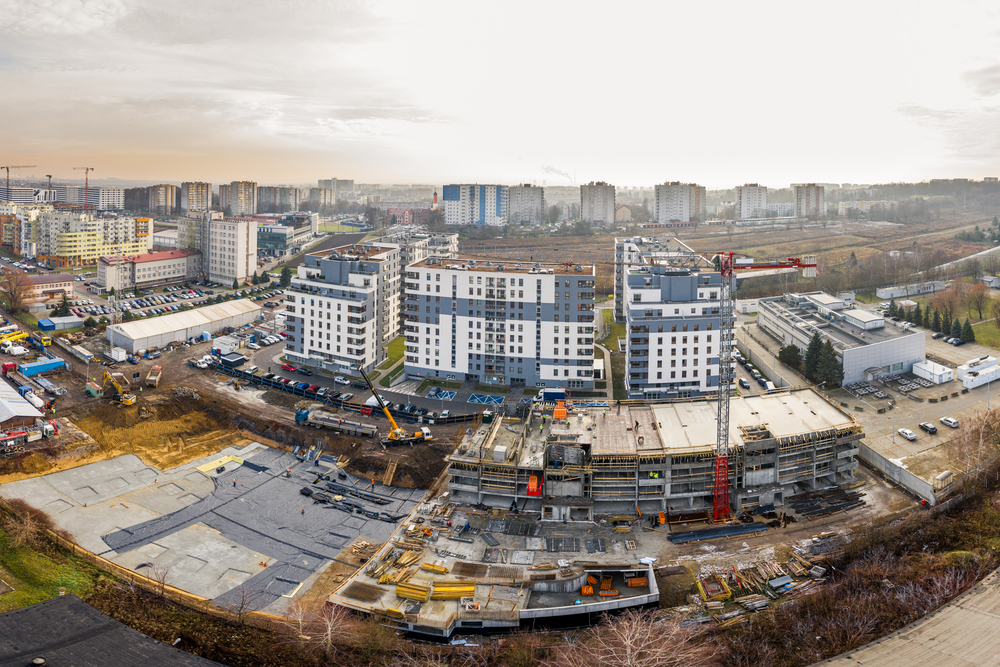

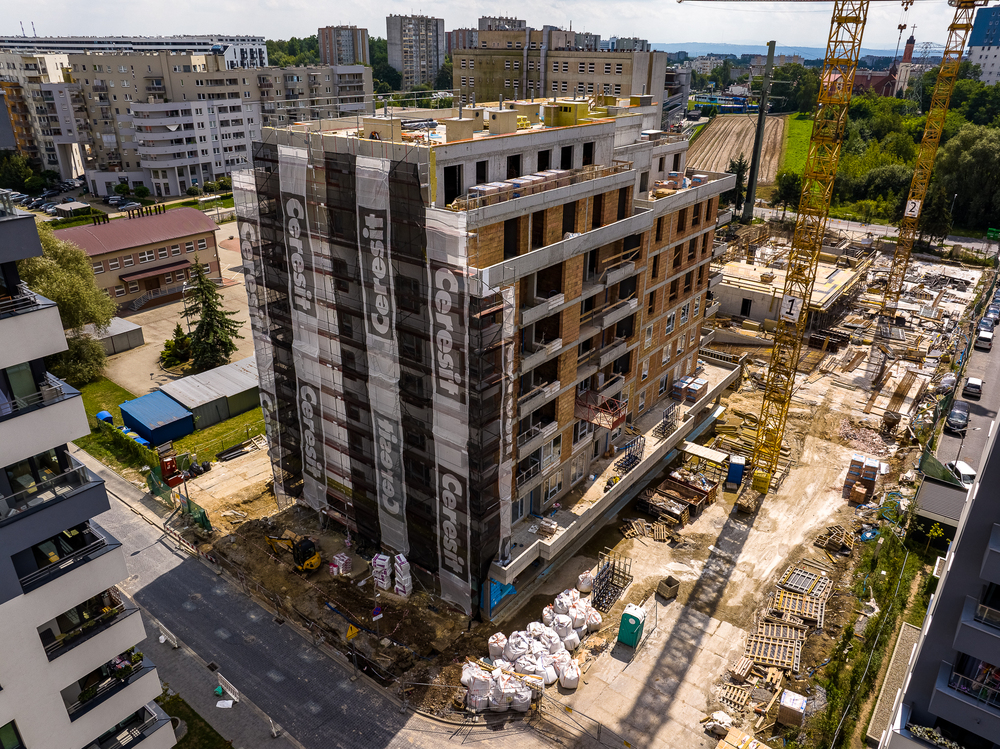

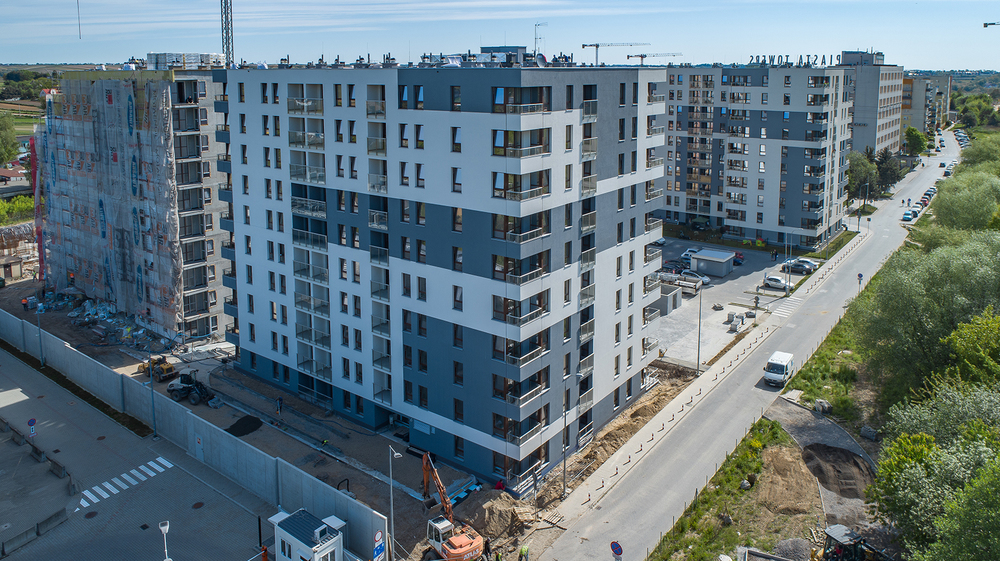

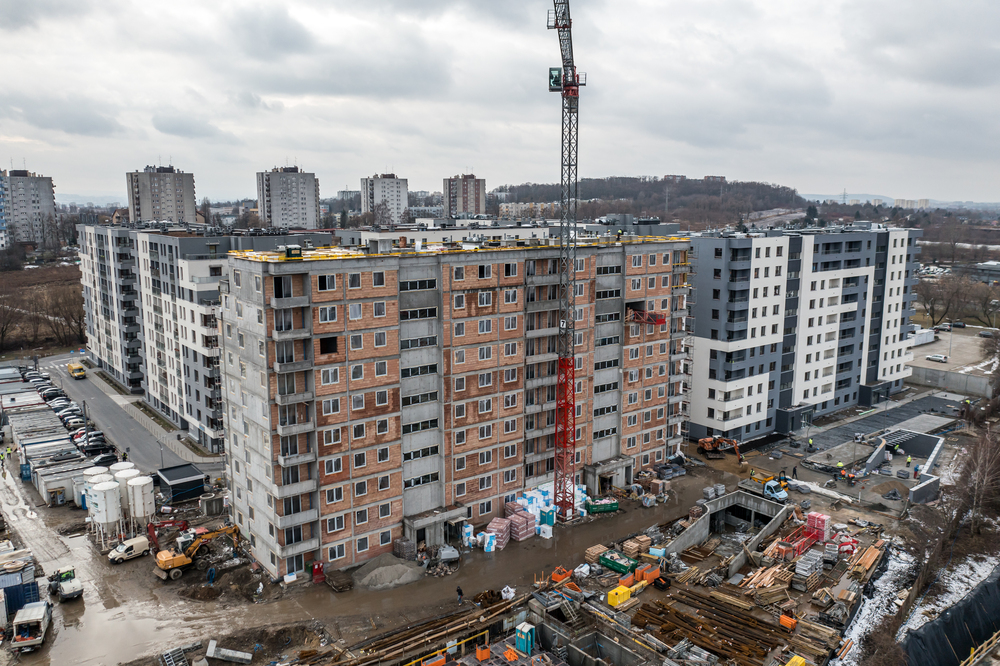

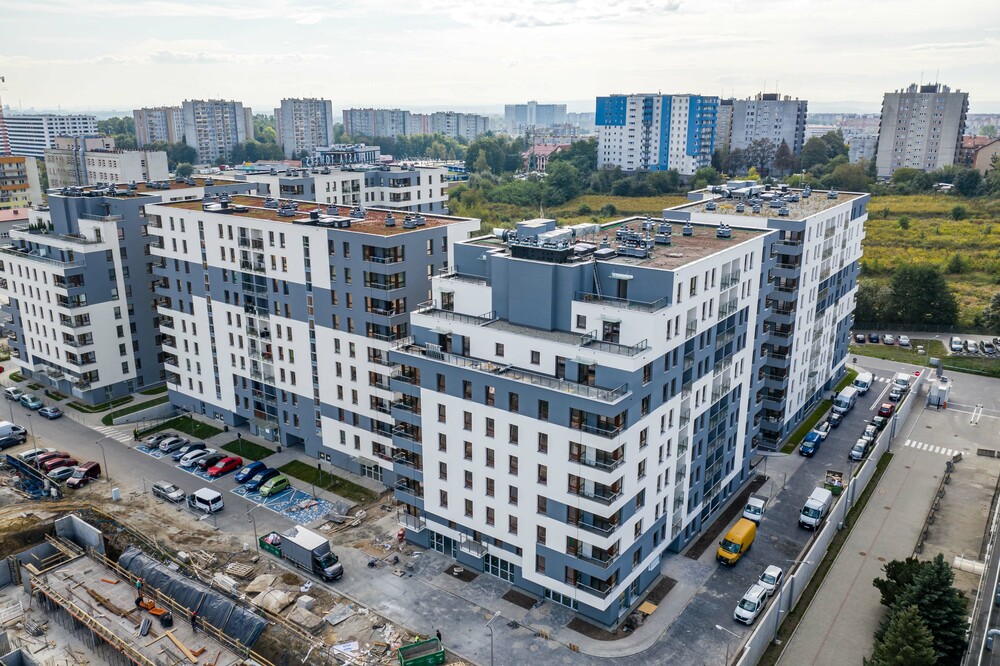

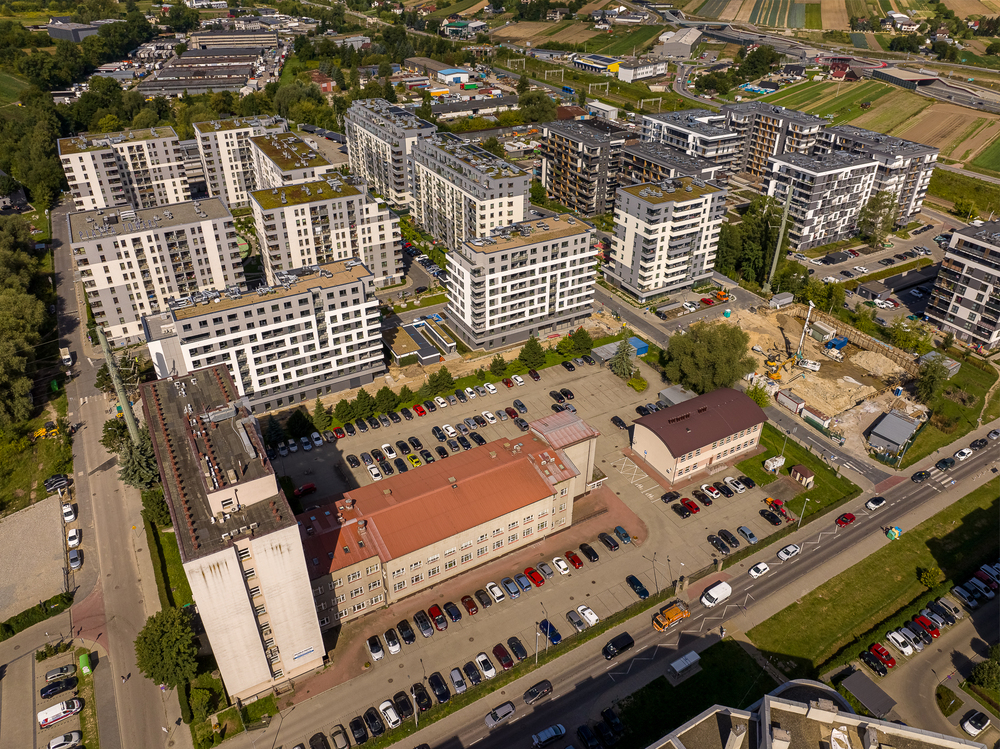

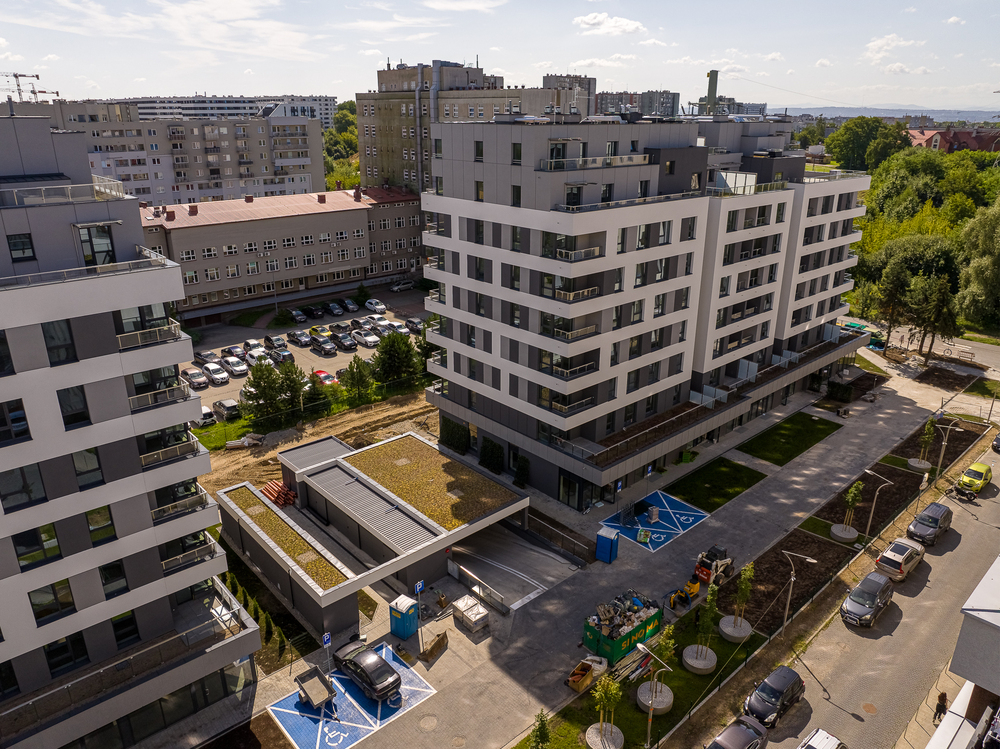

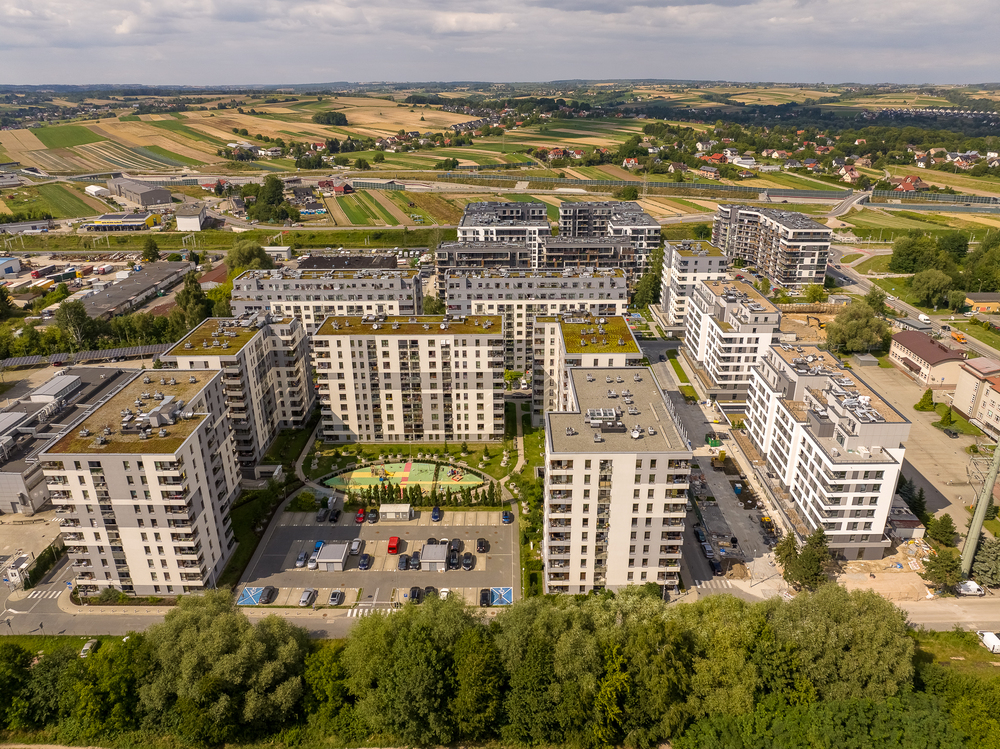

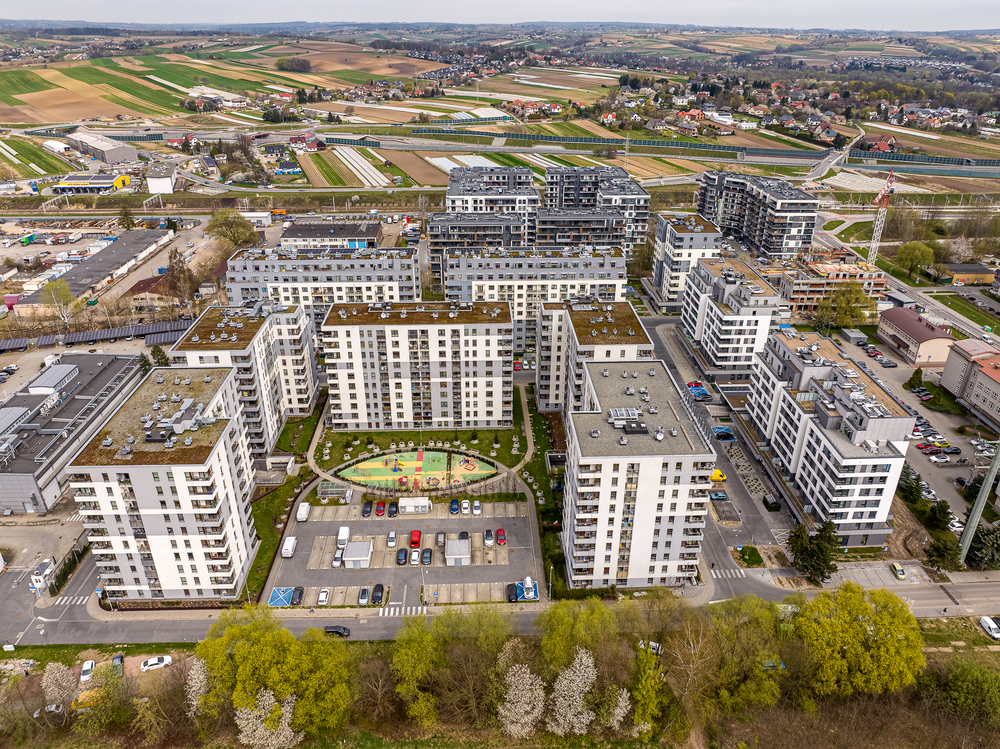

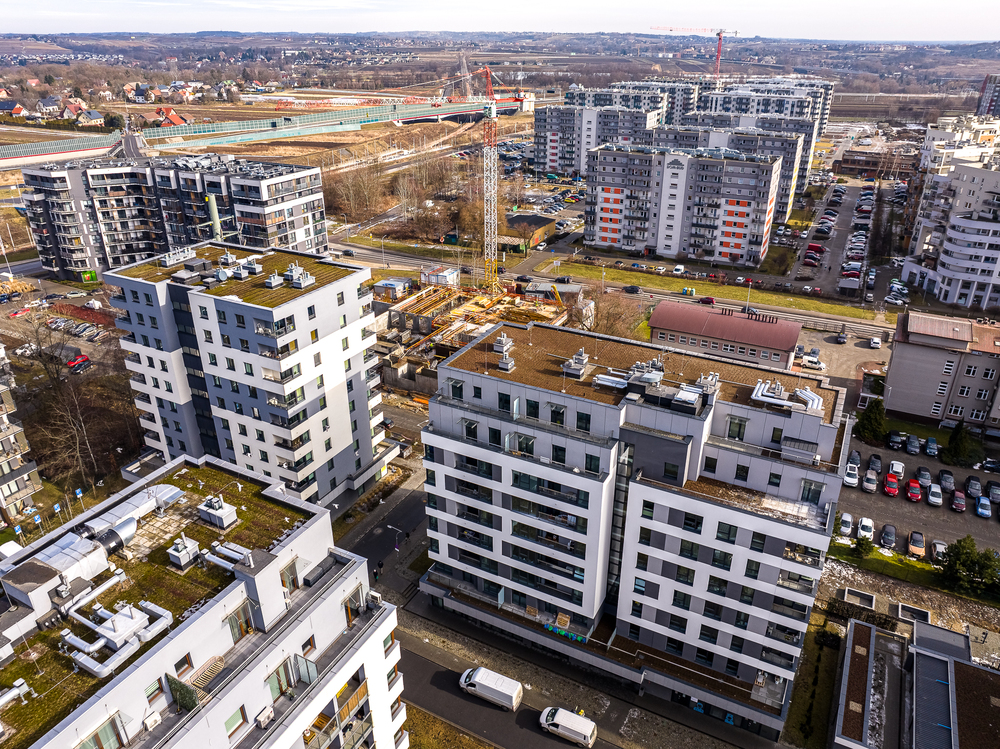

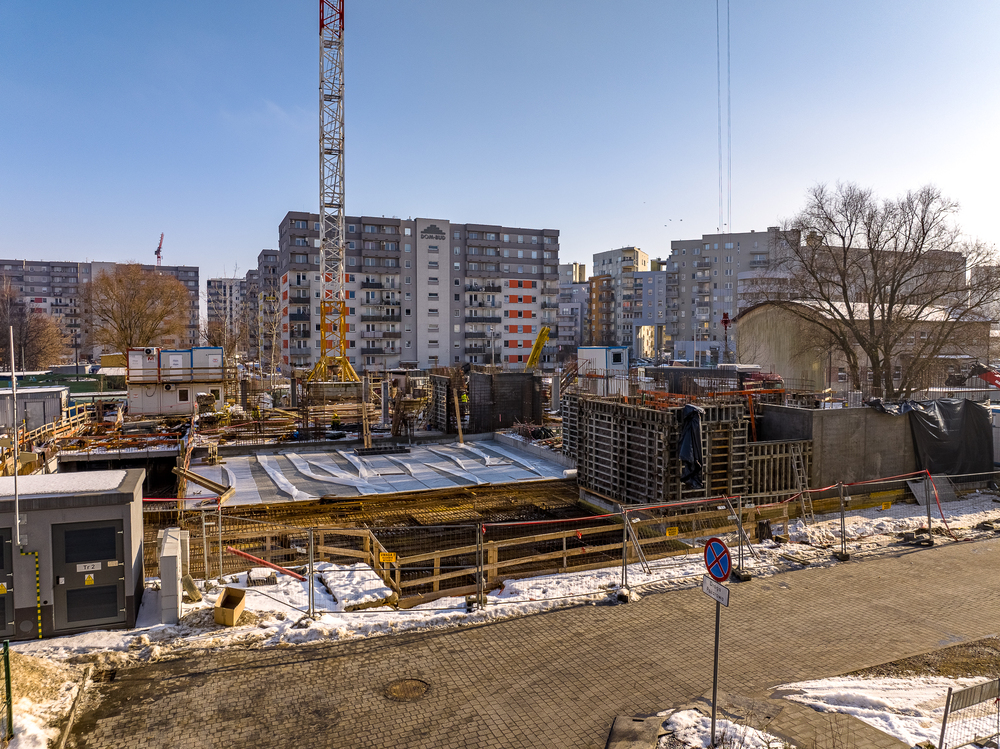

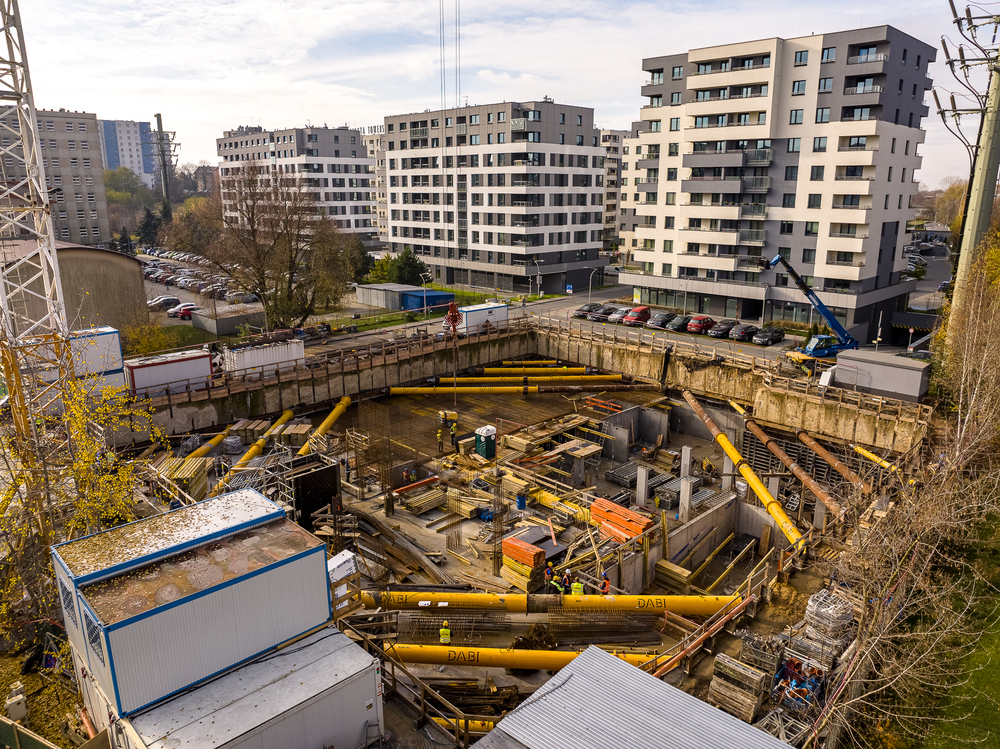

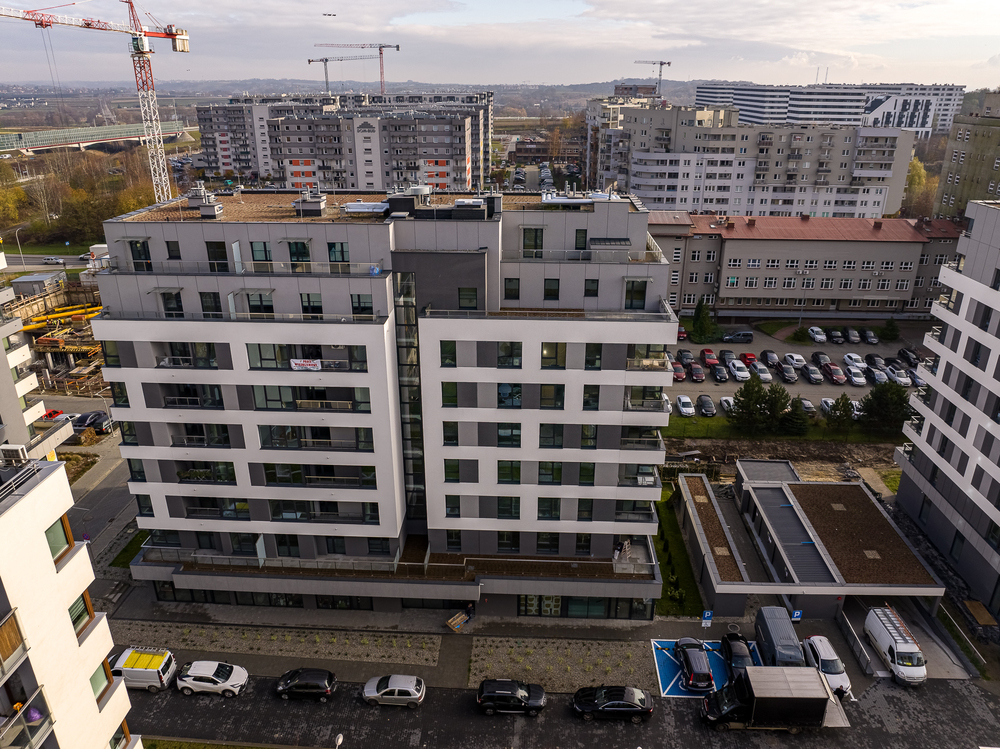

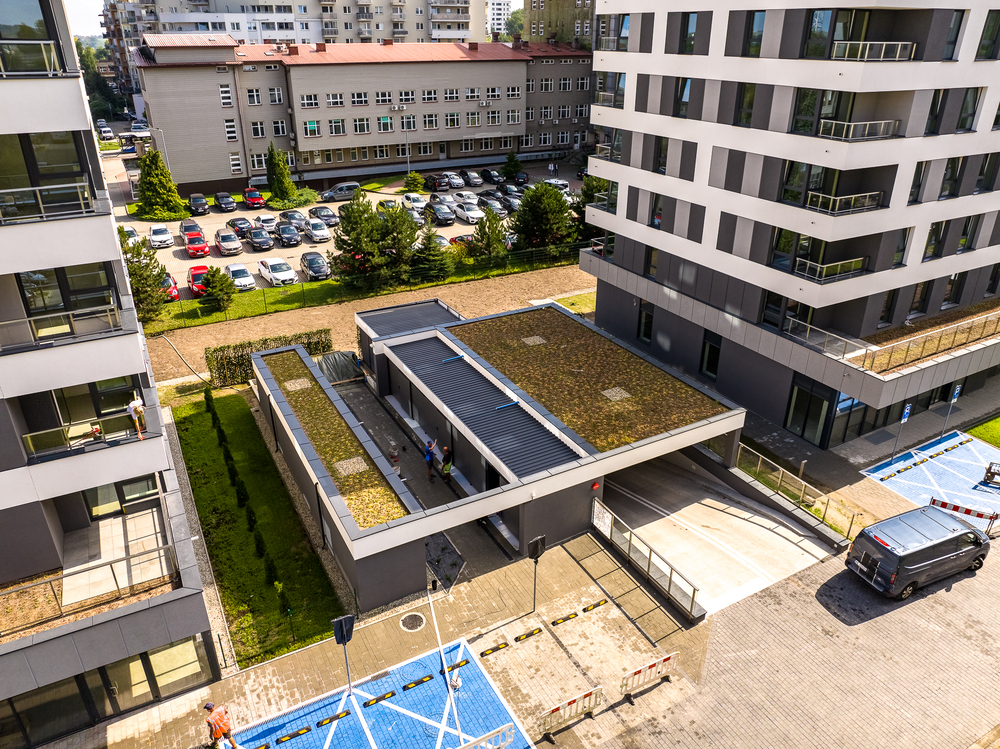

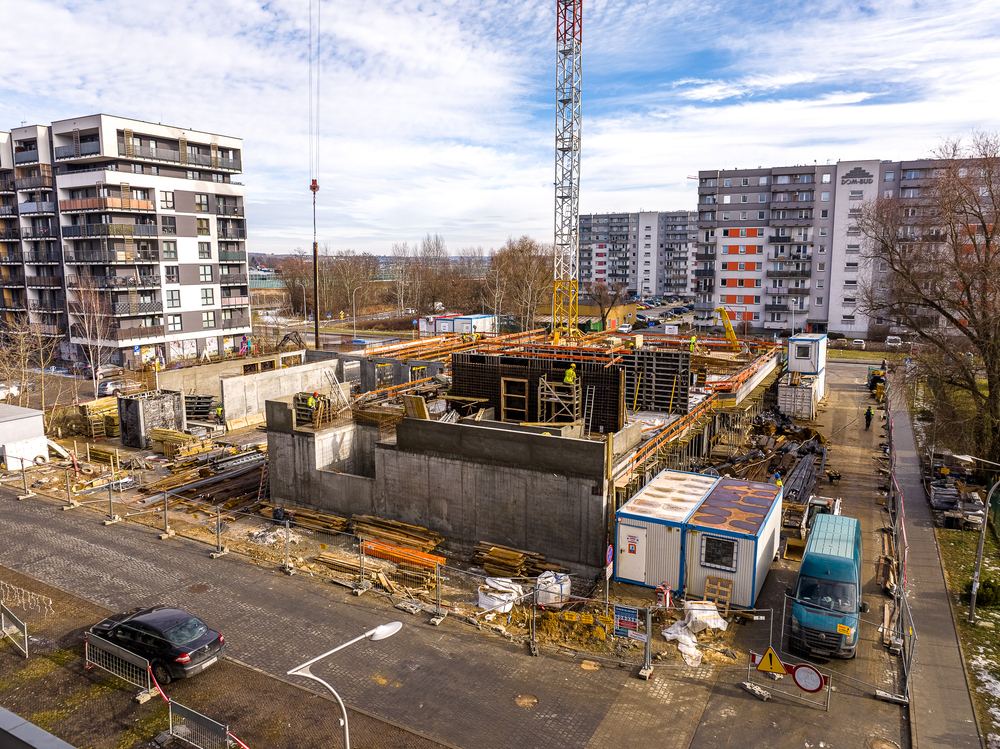

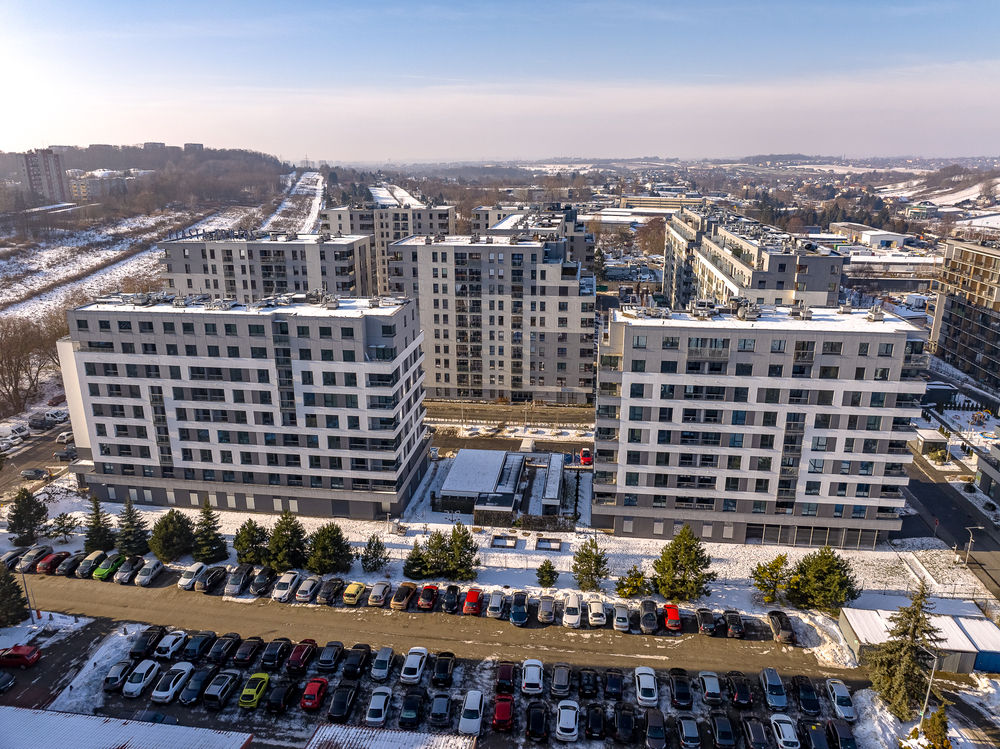

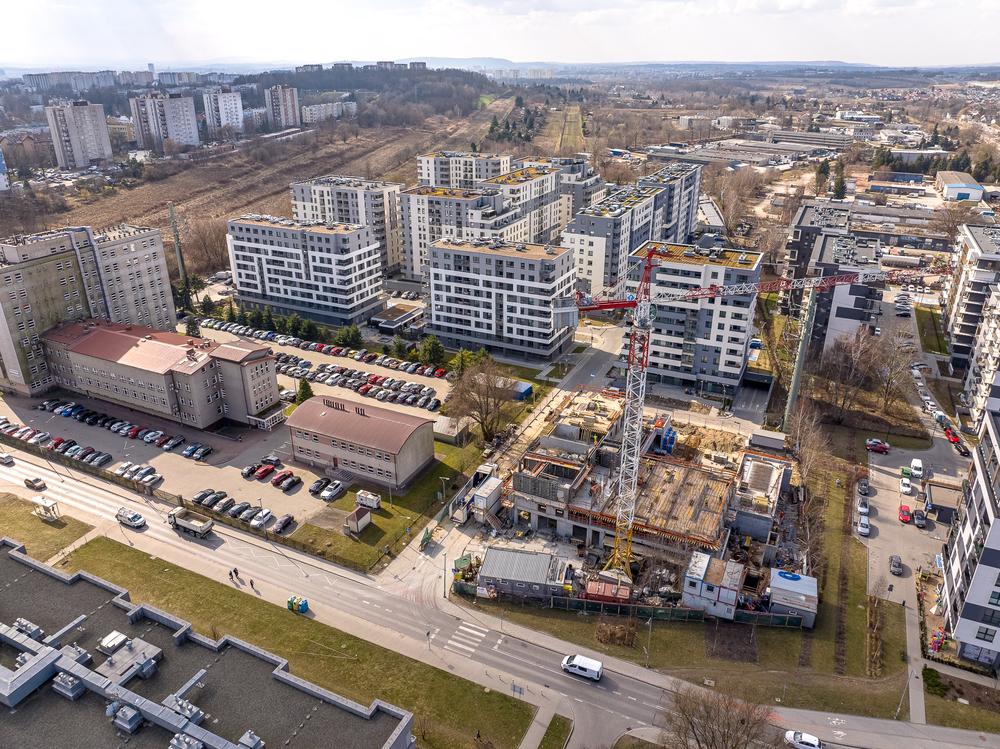

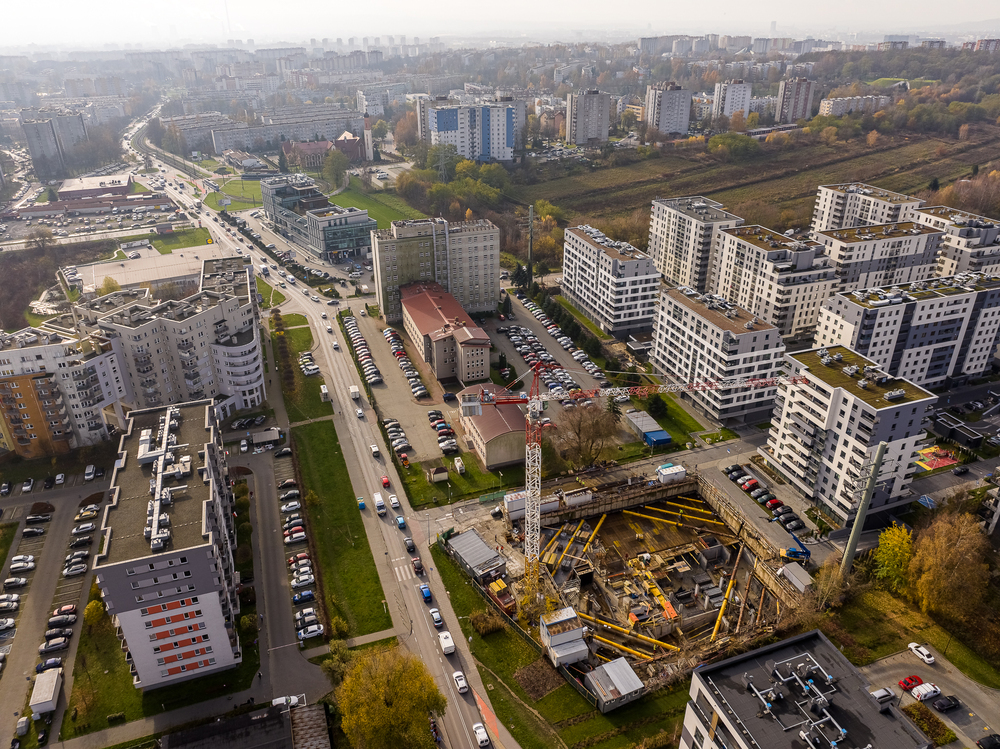

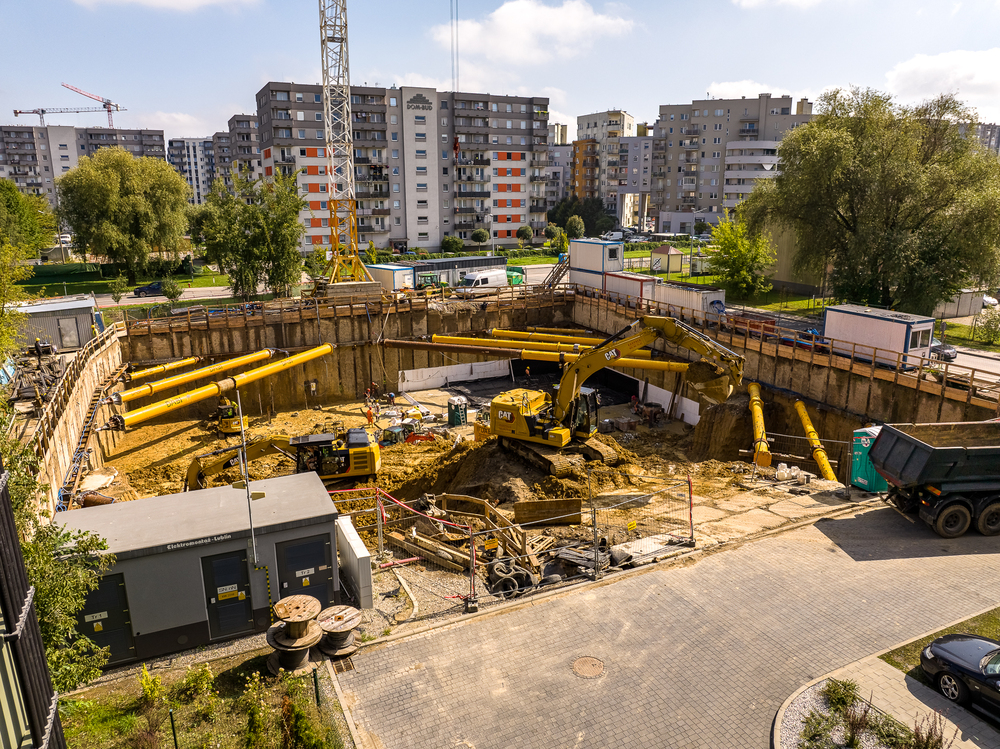

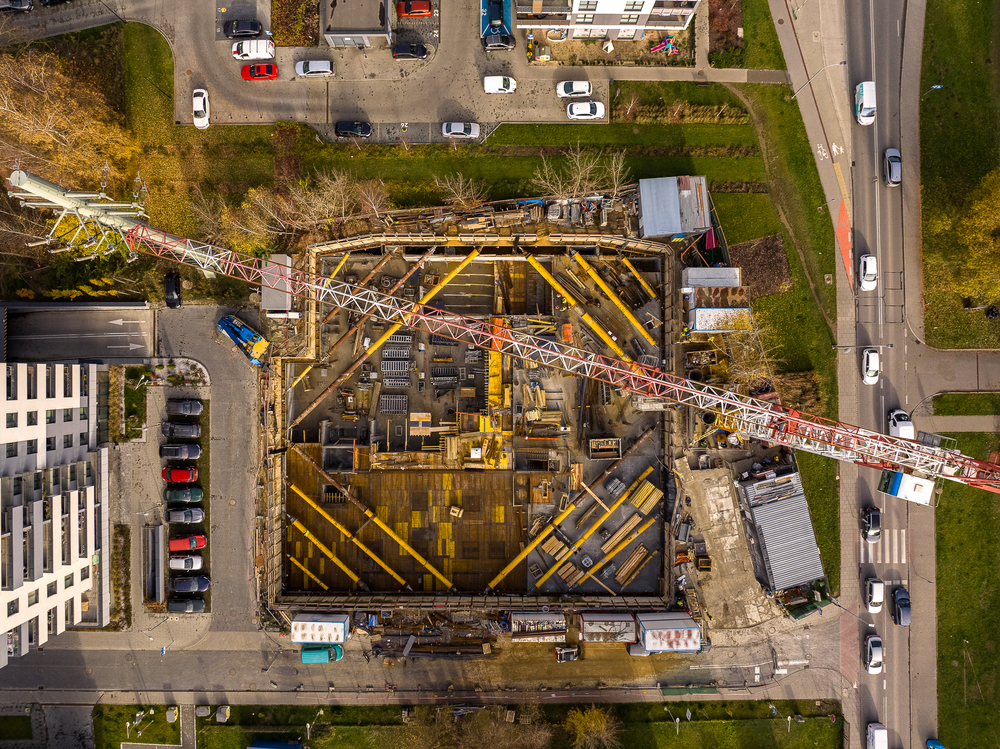

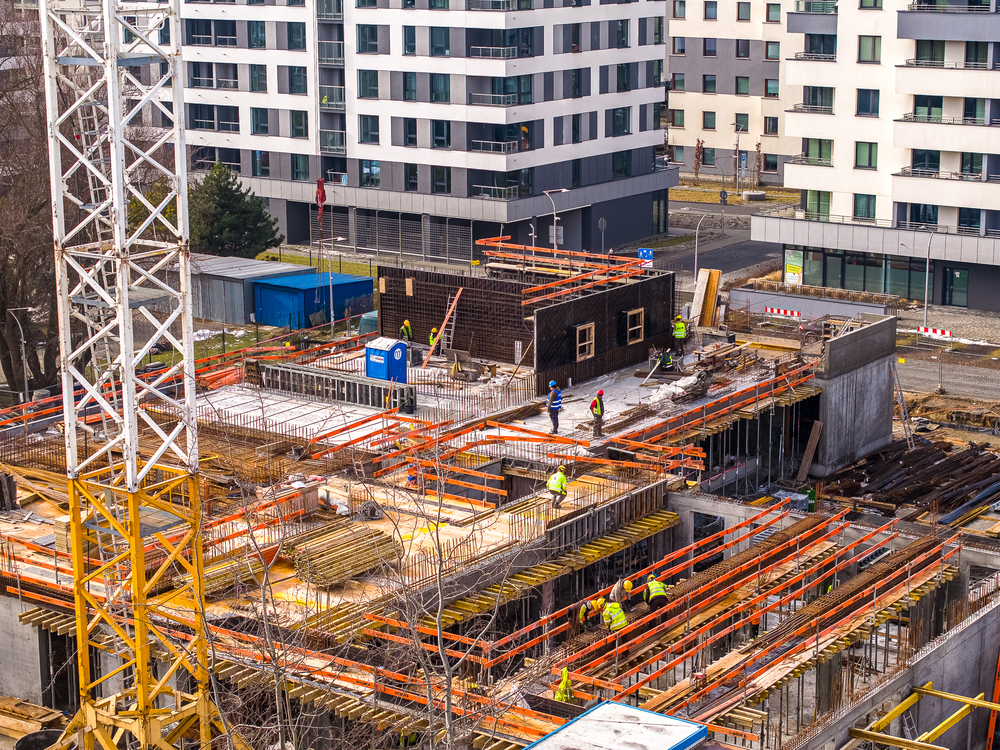

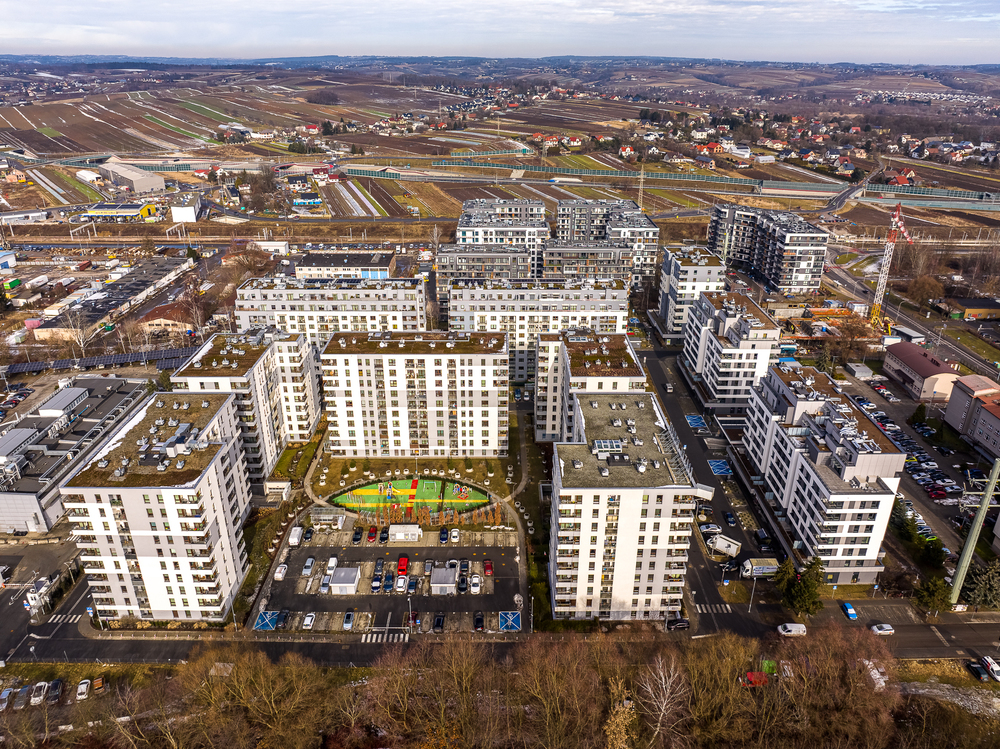

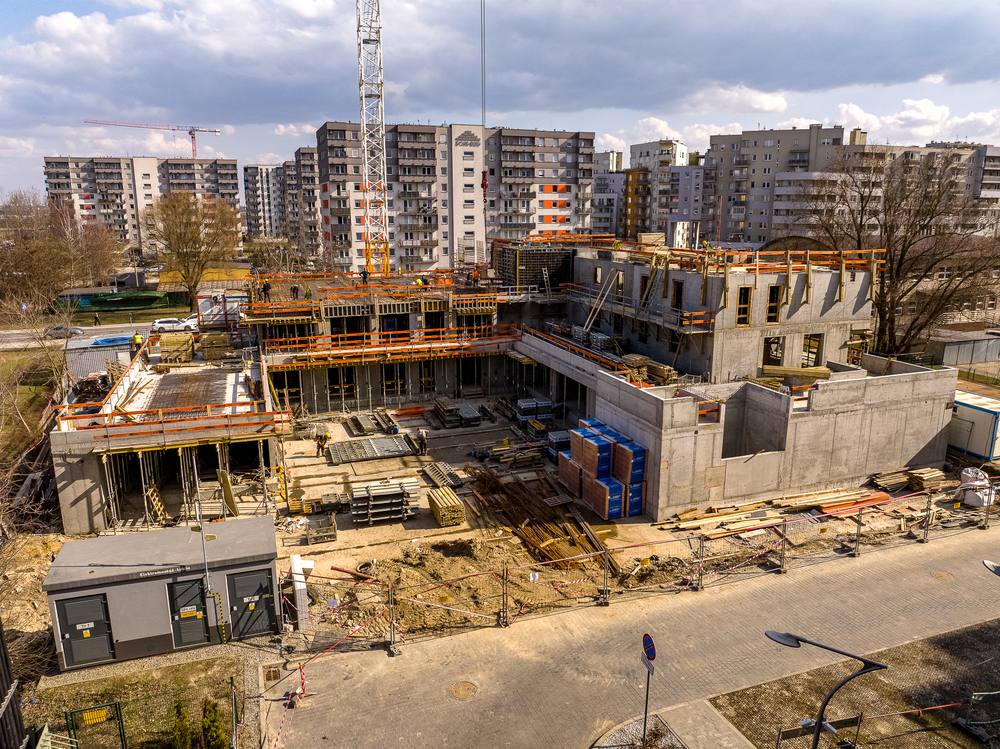

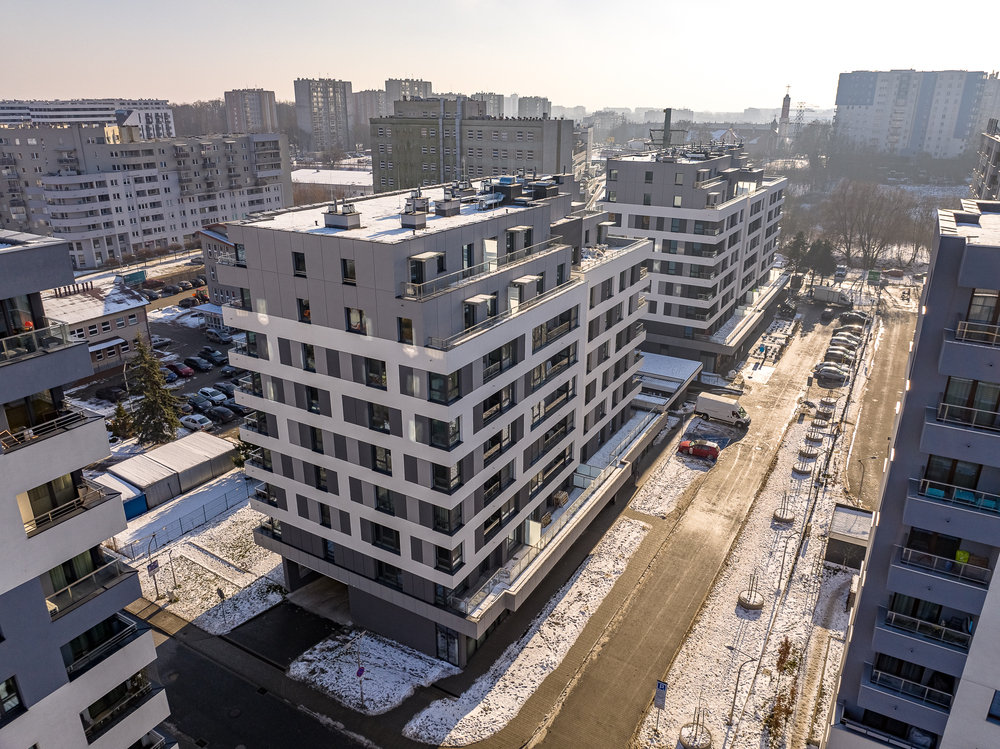

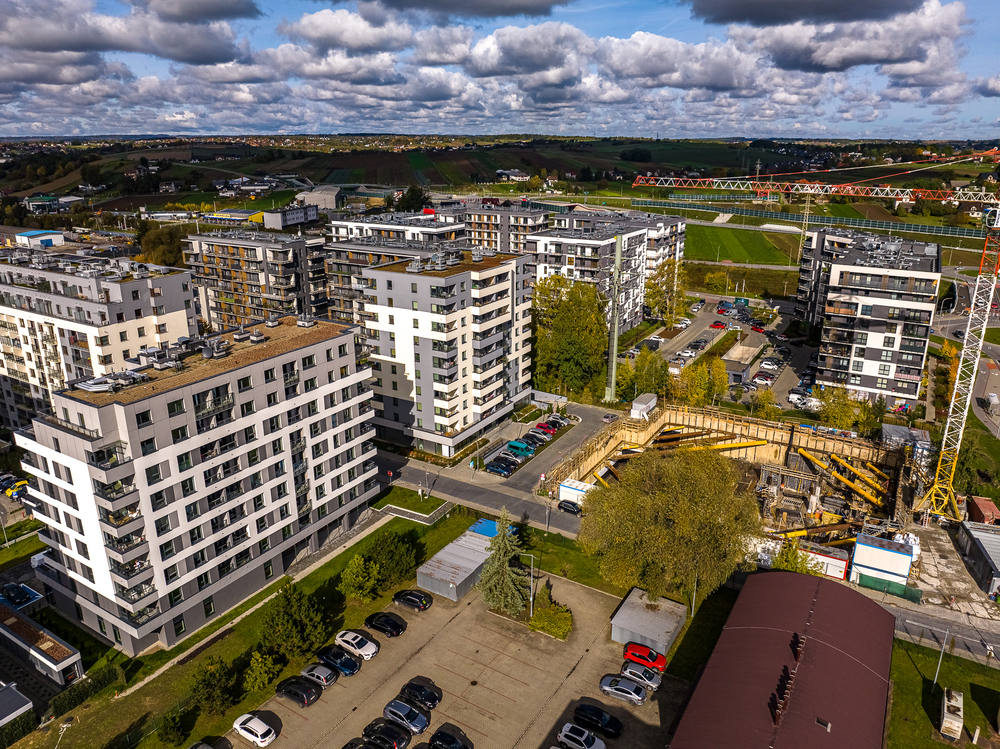

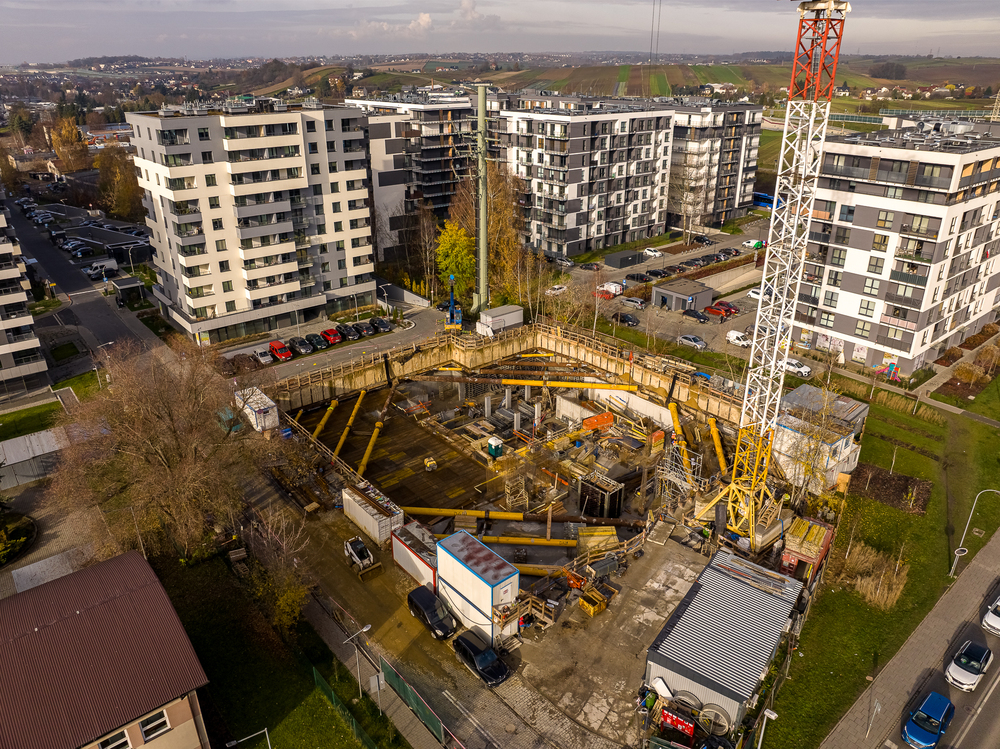

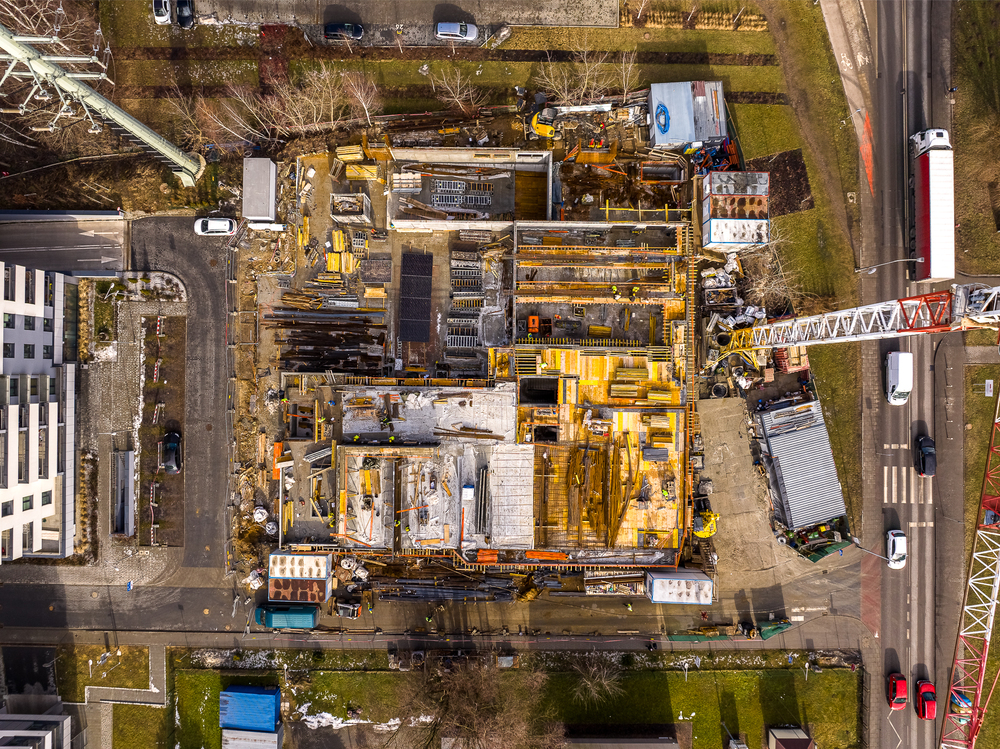

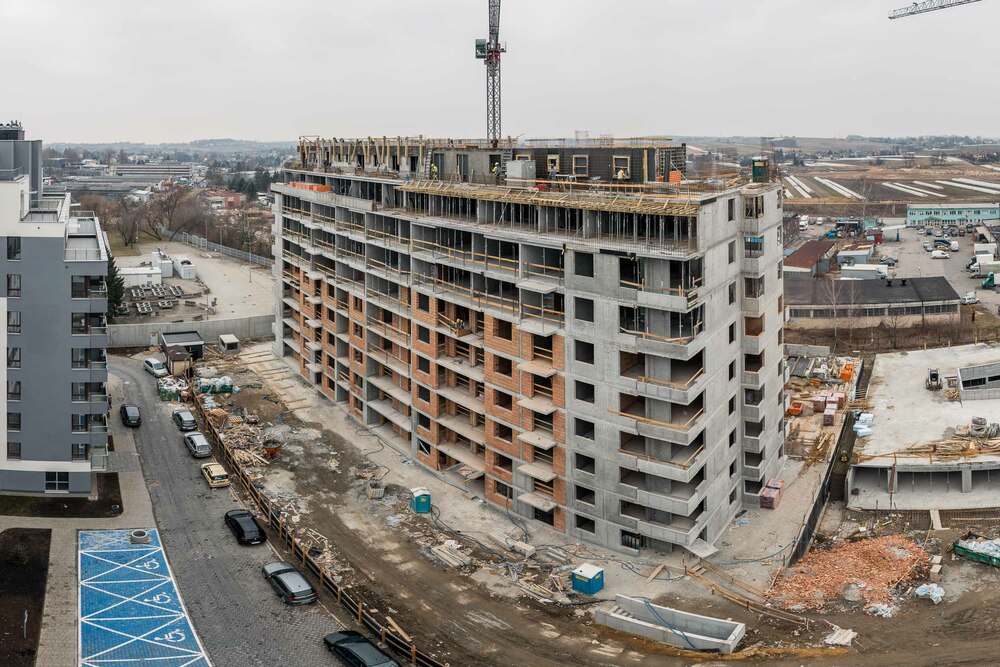

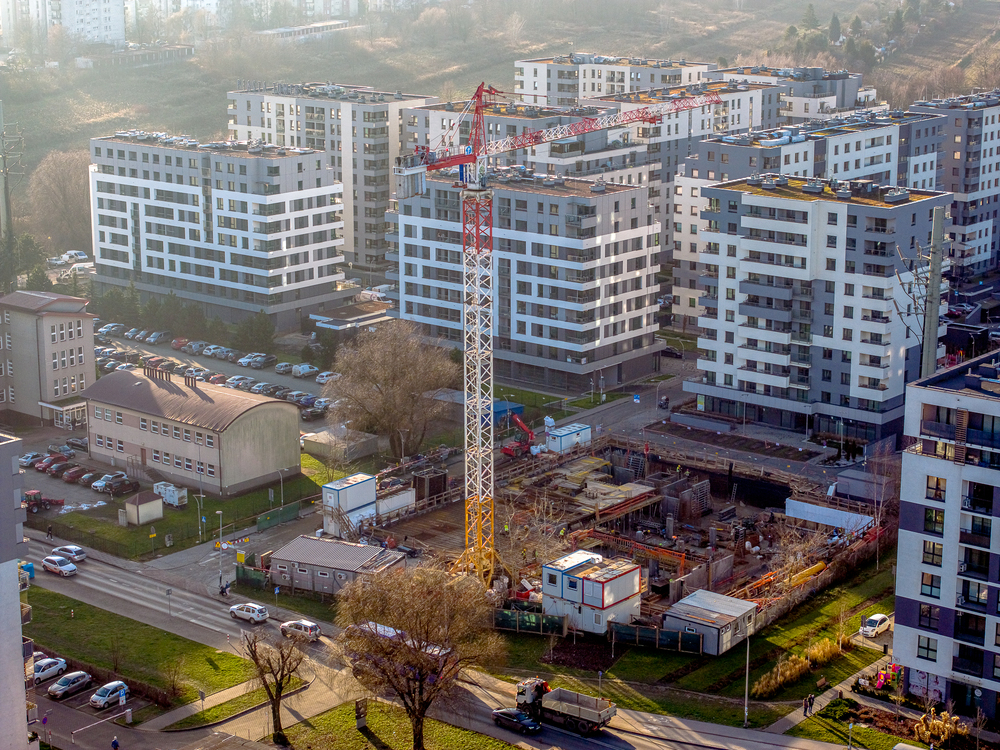

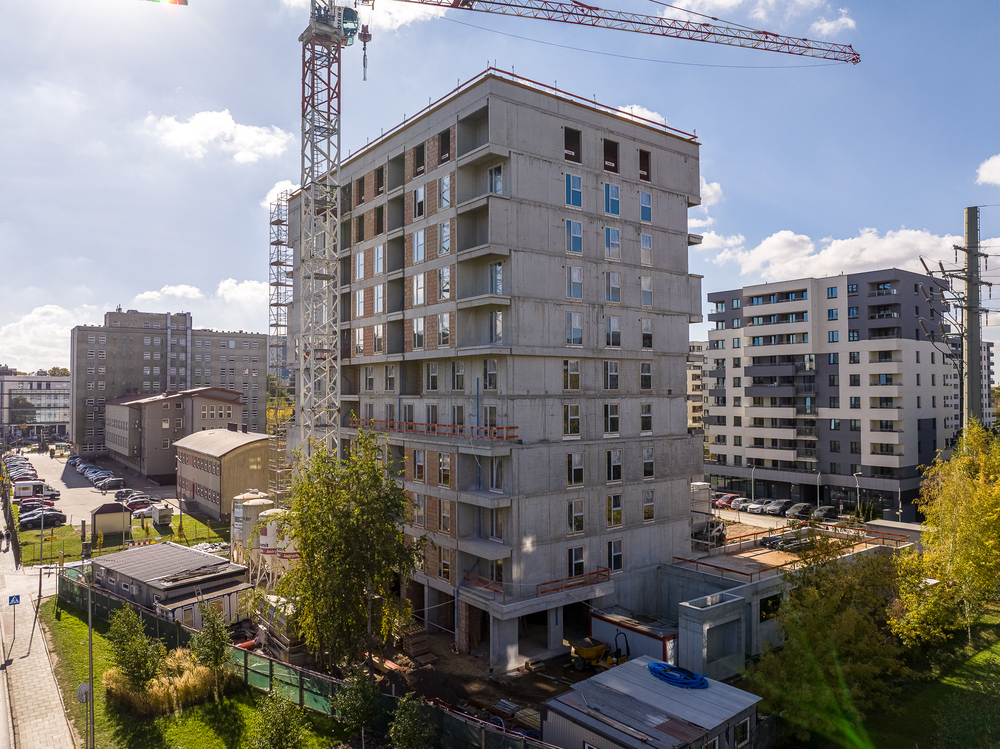

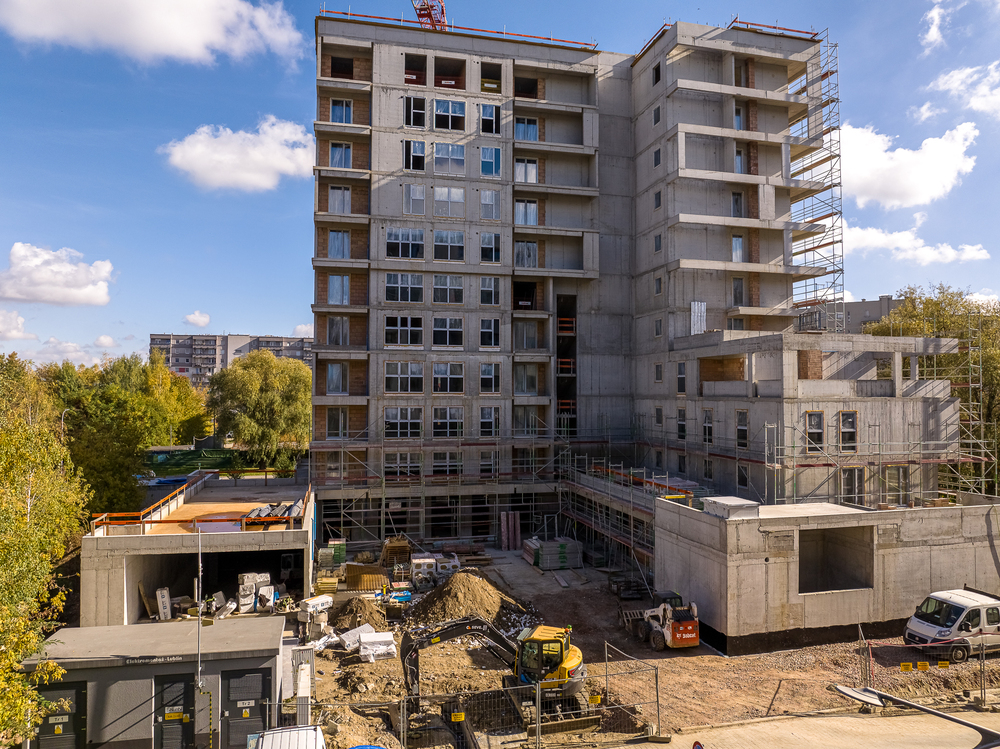

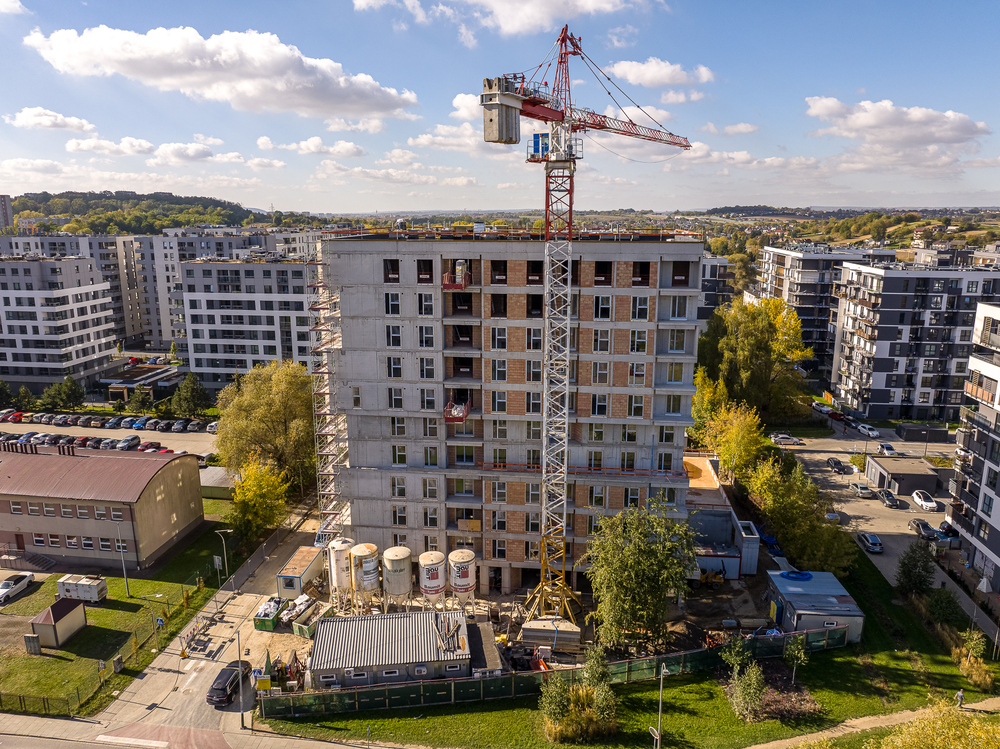

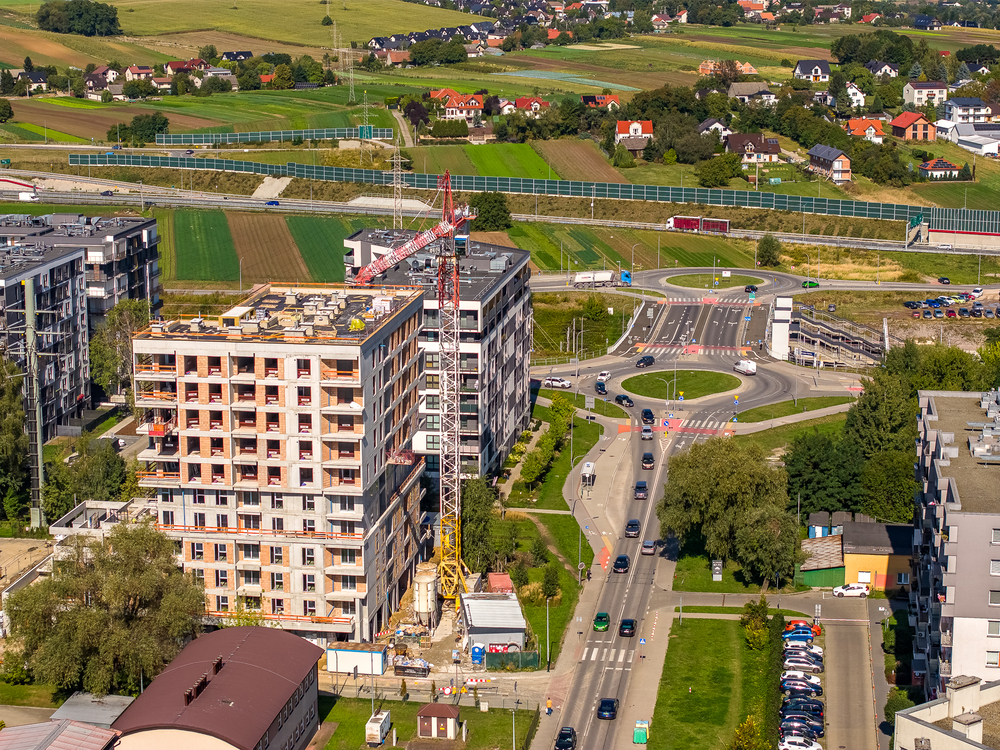

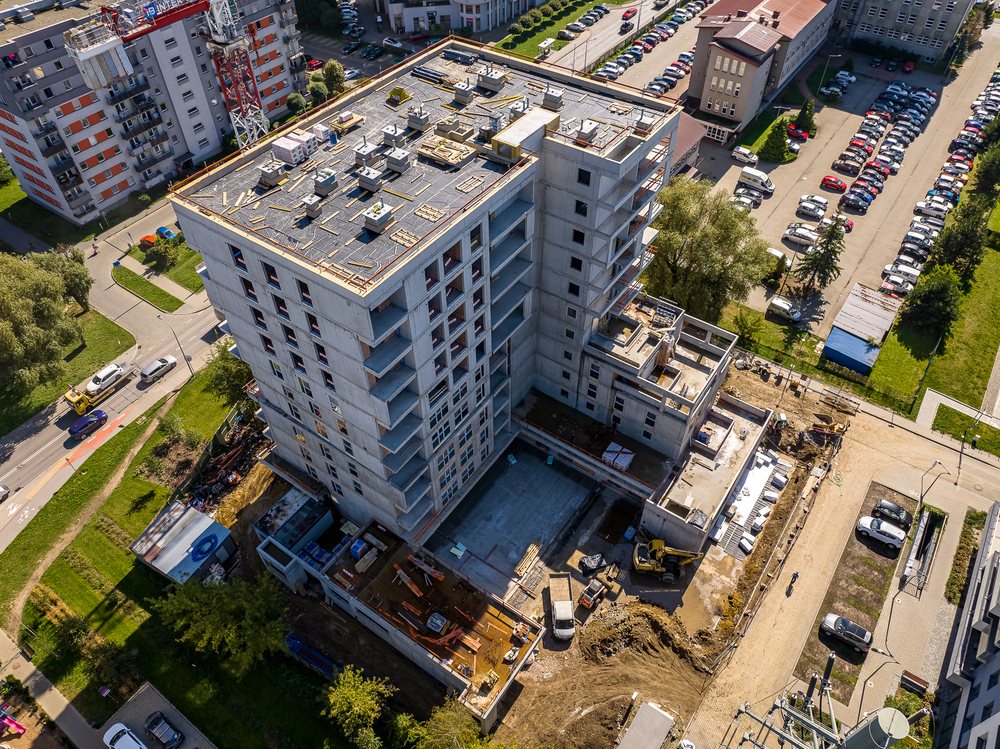

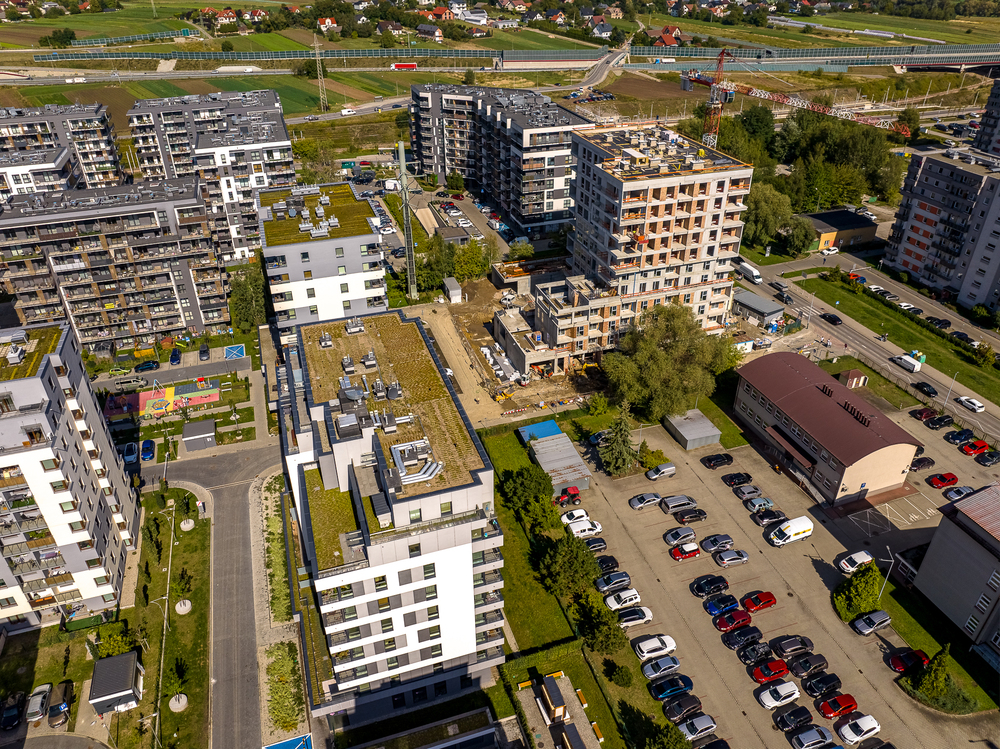

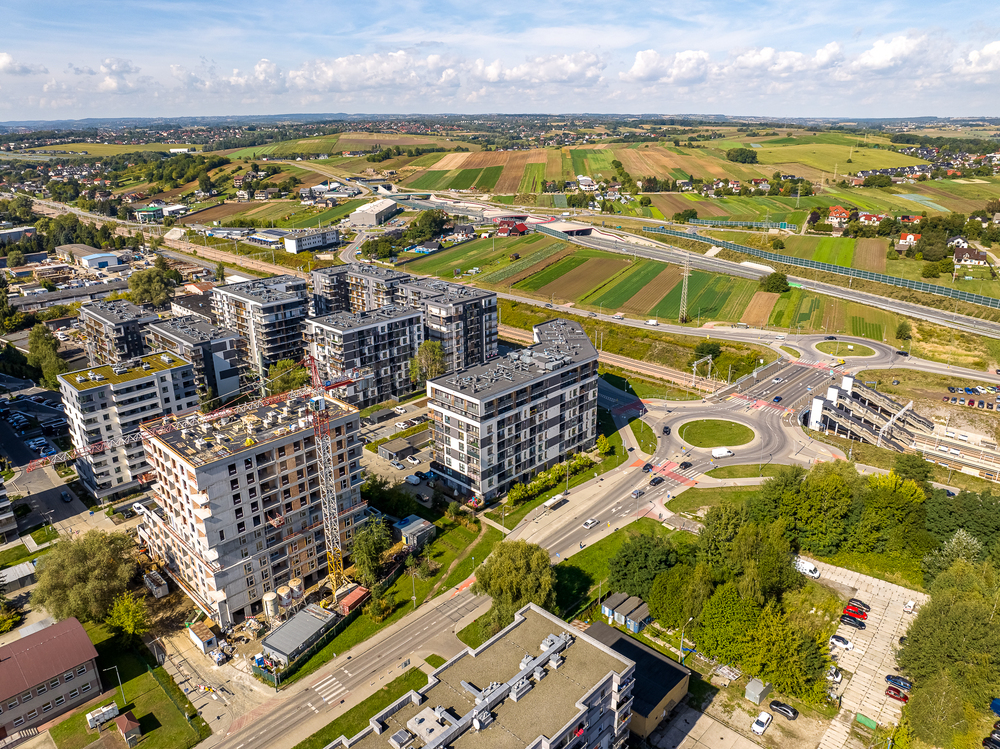

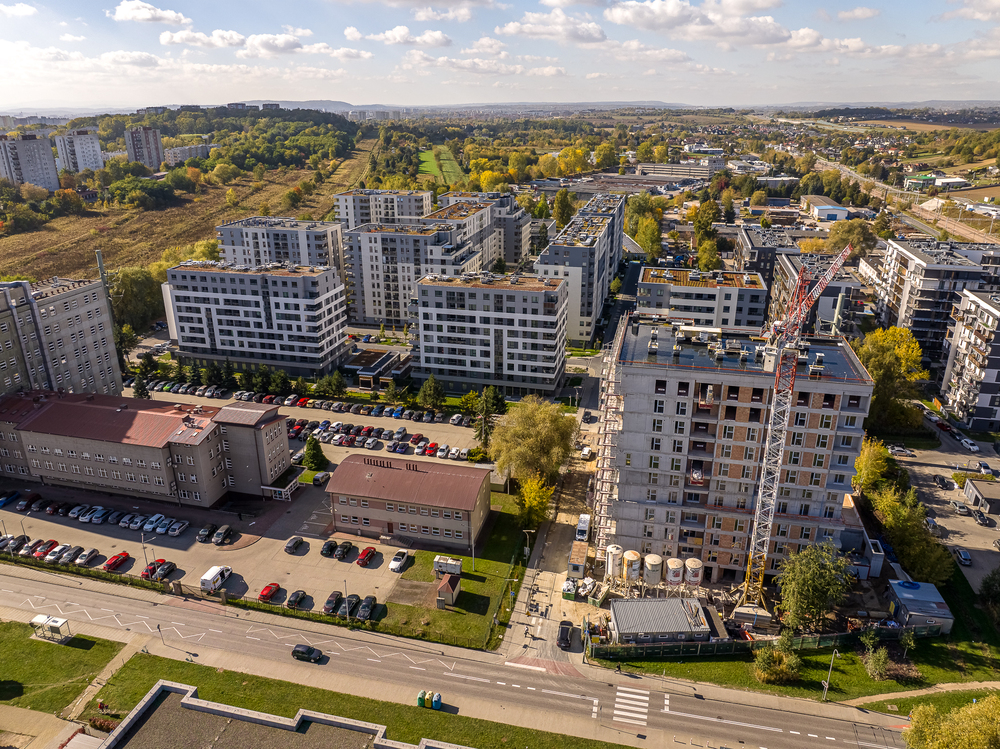

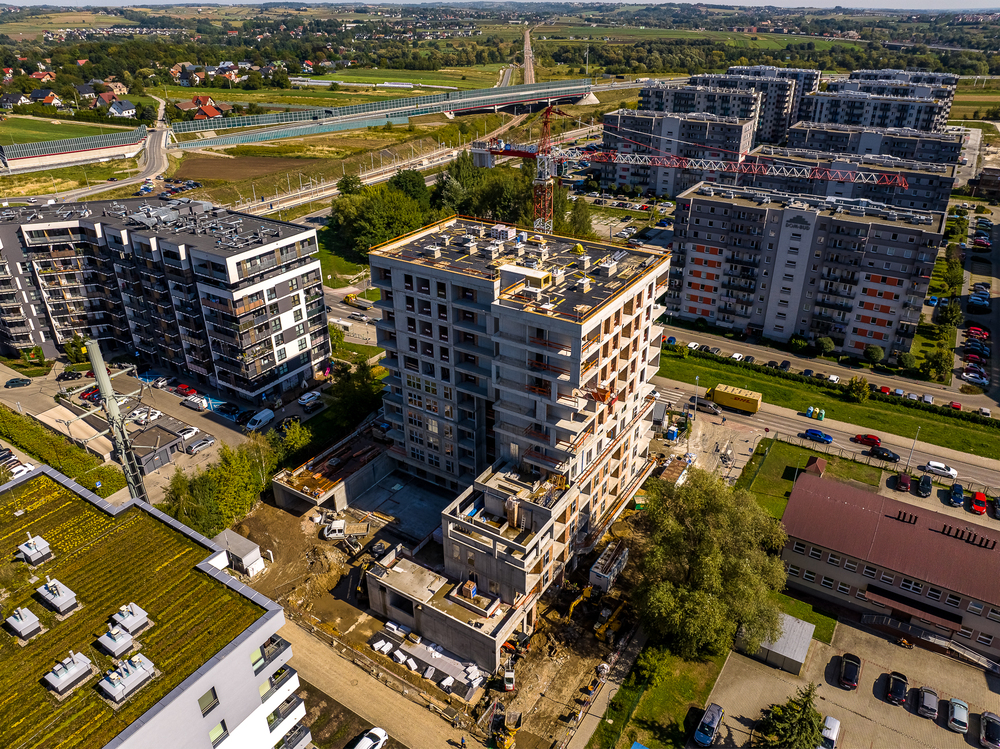

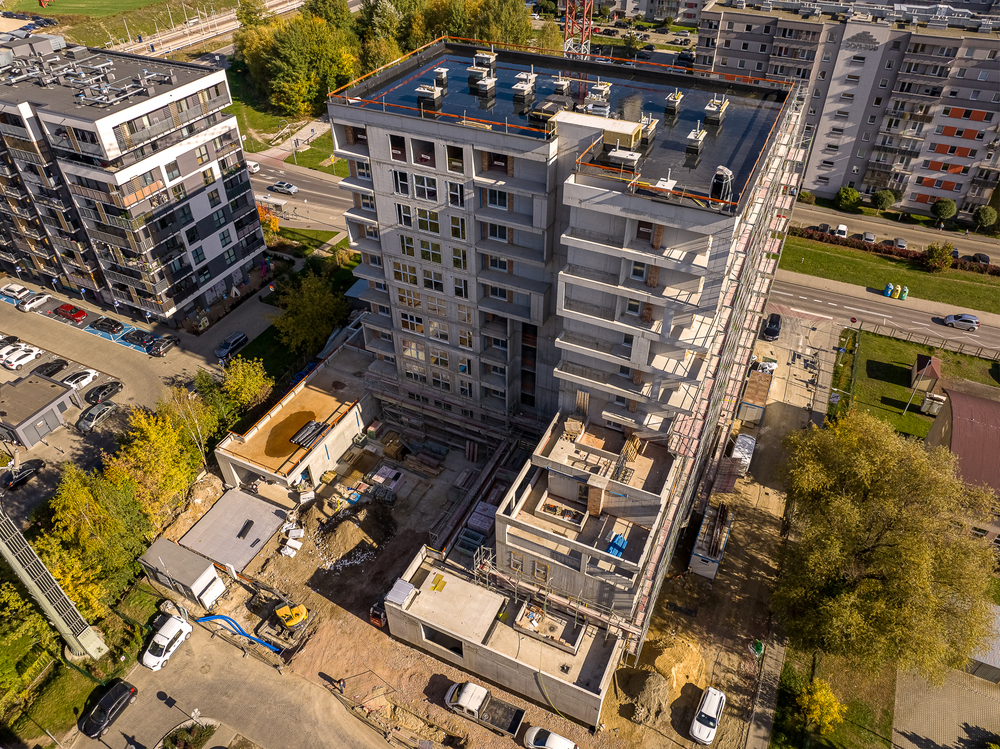

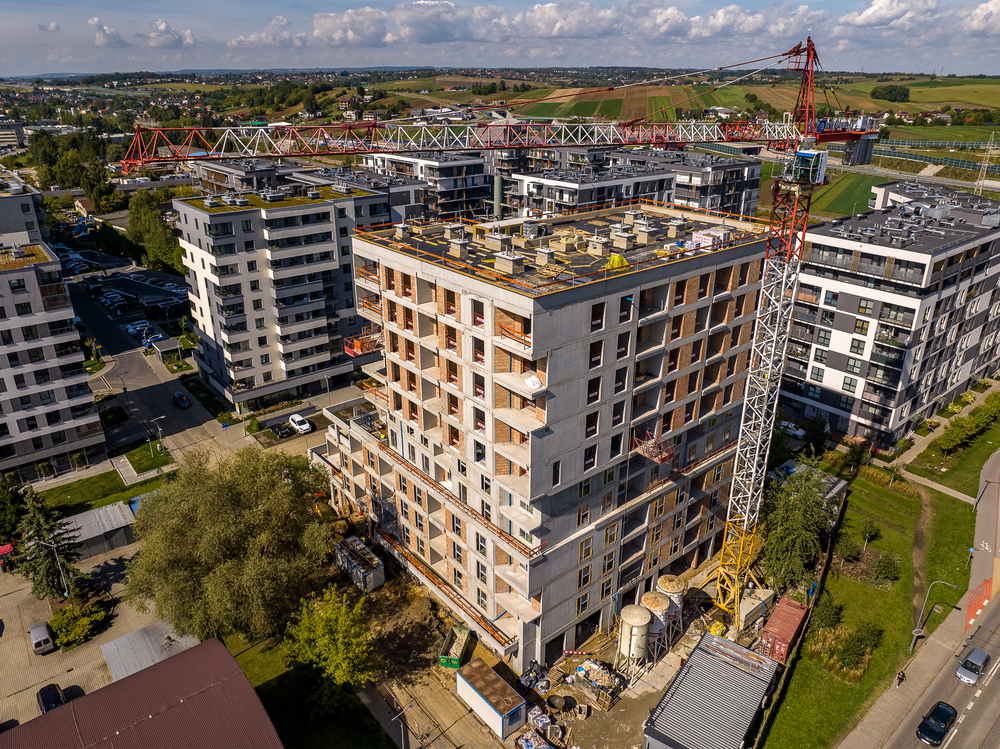

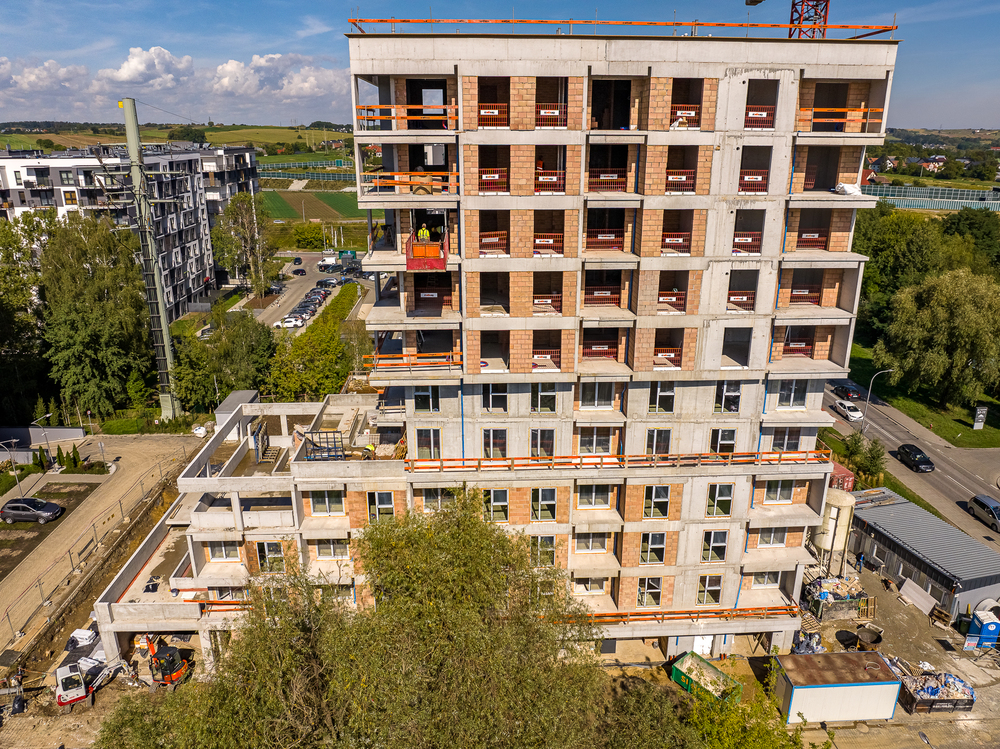

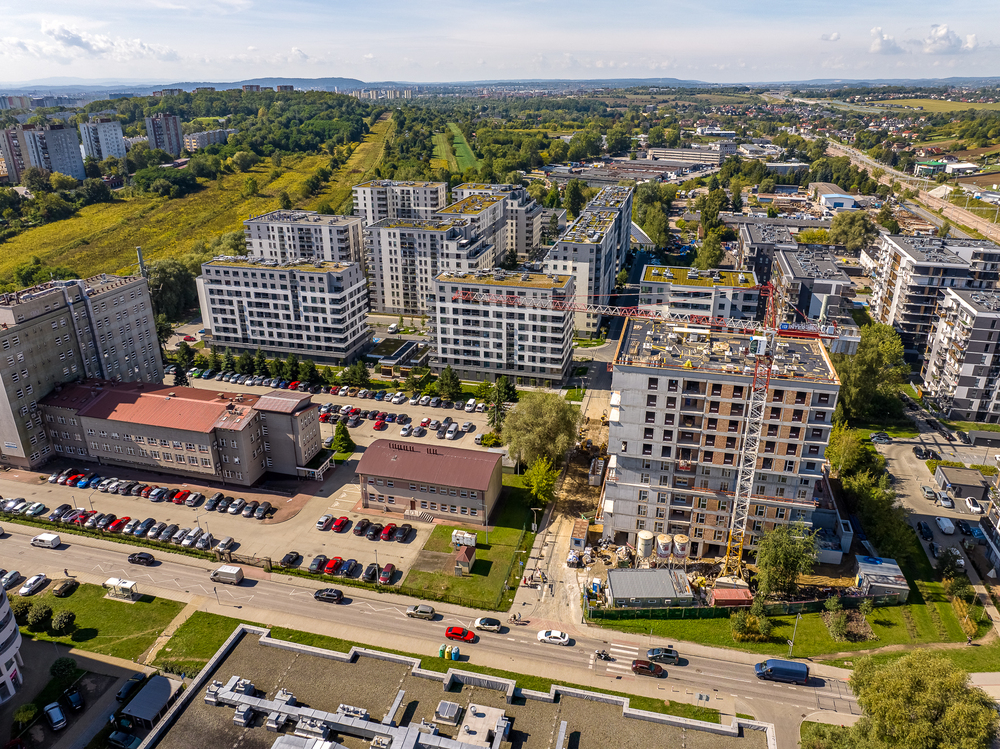

- Zdjęcia z budowy

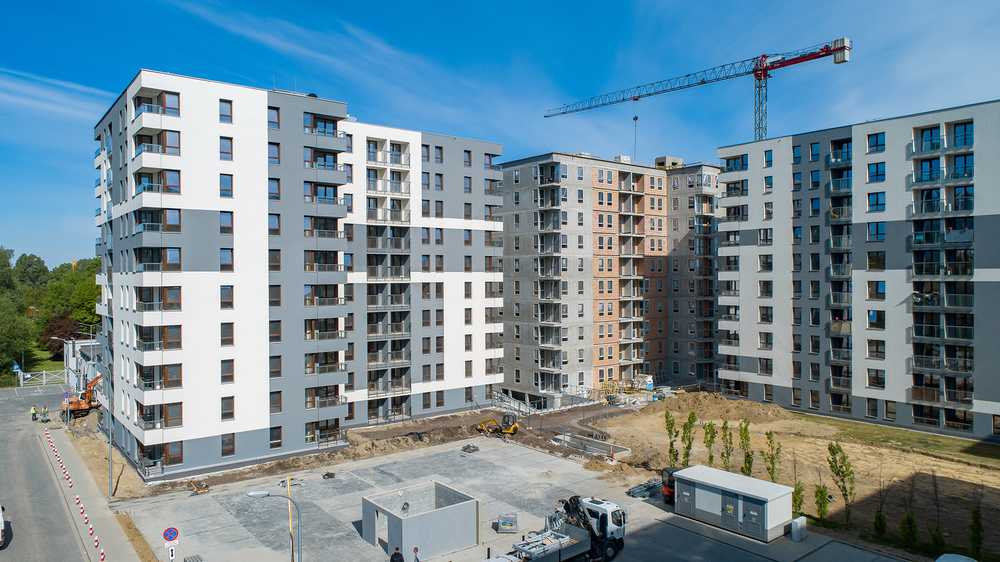

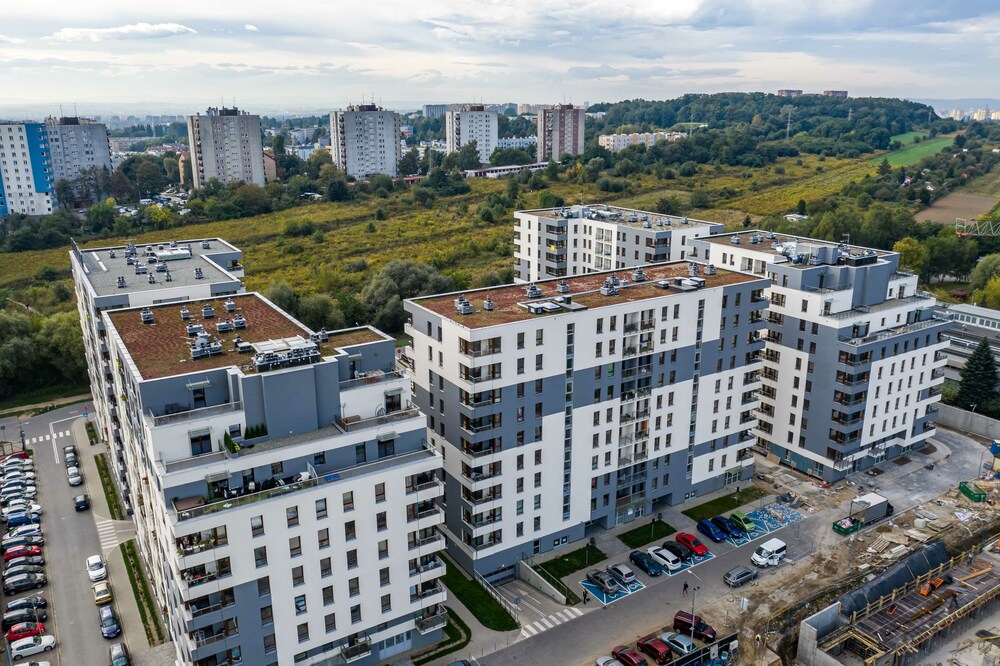

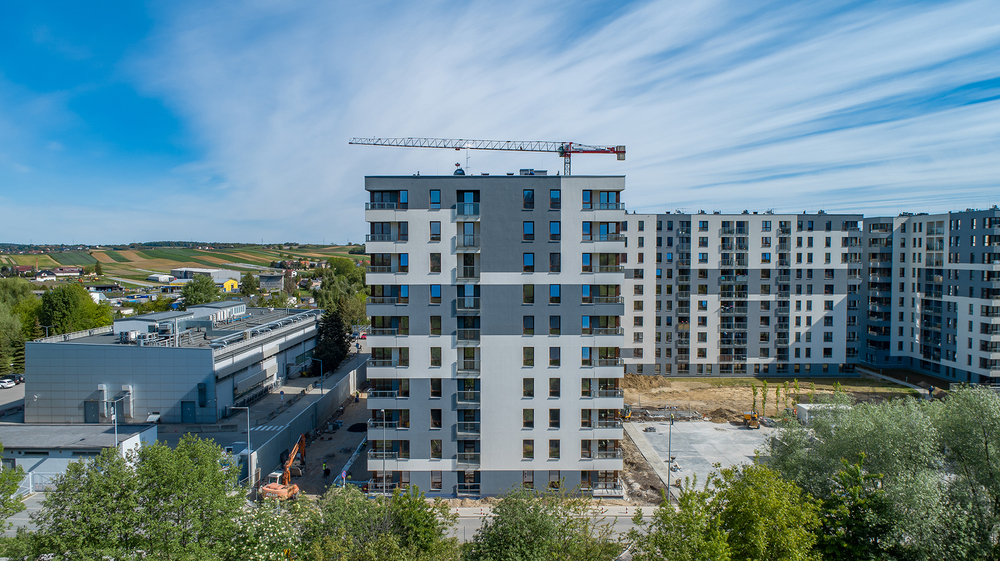

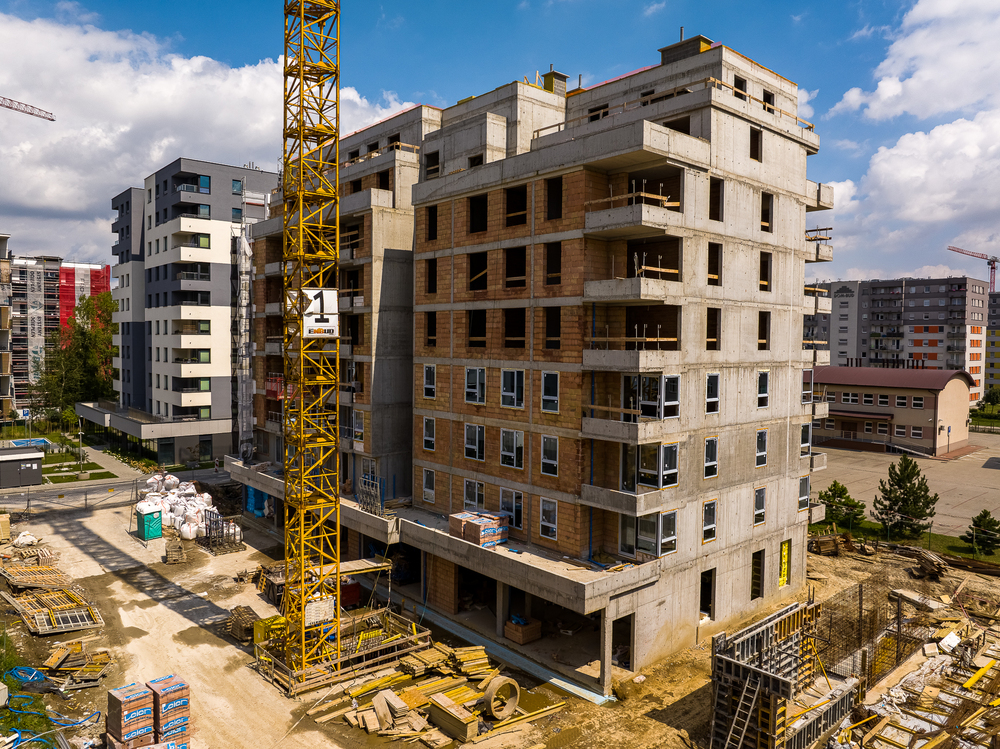

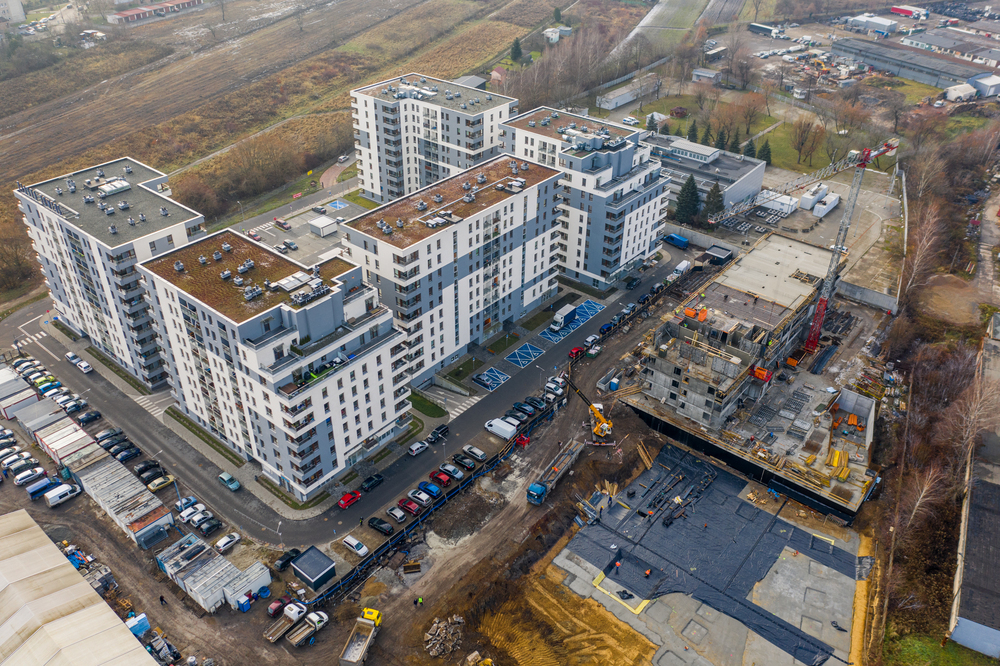

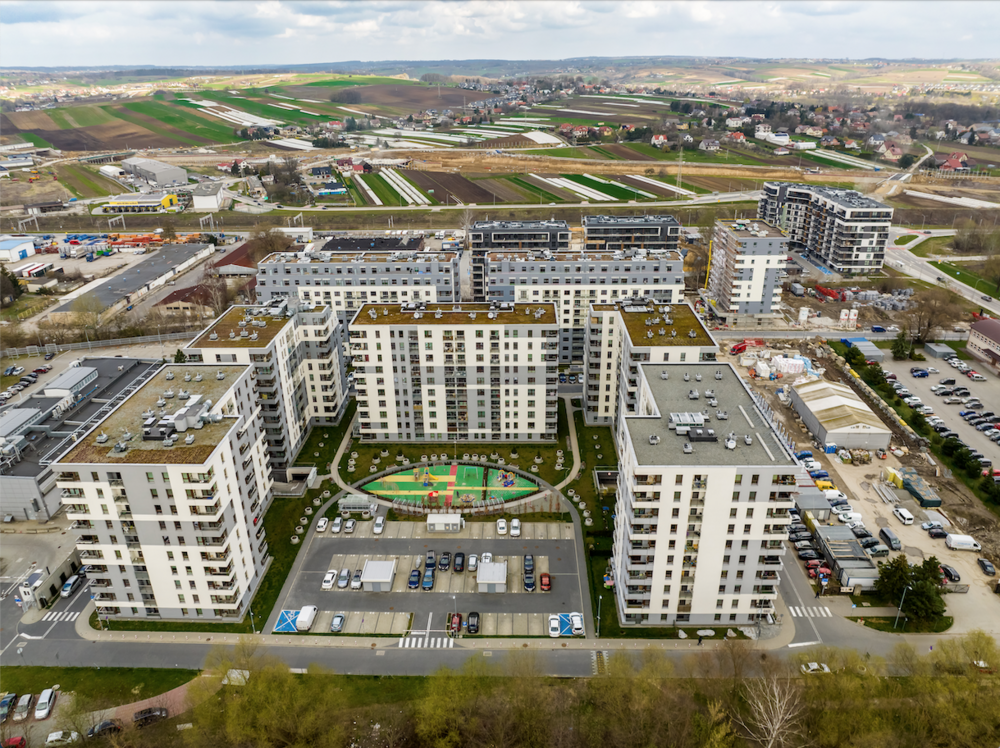

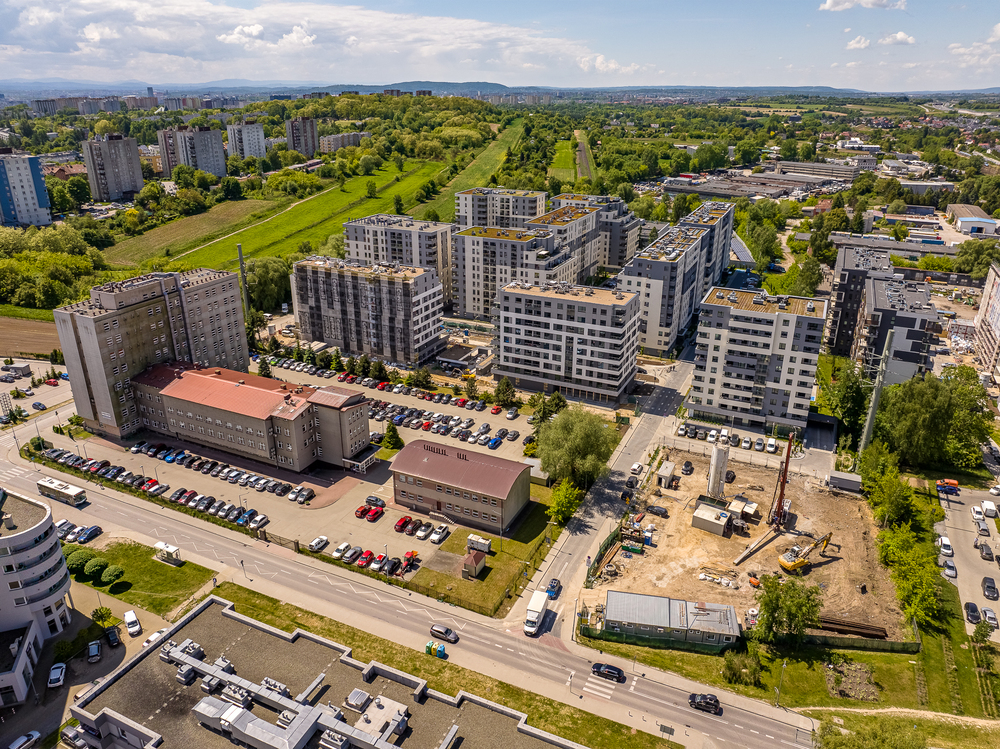

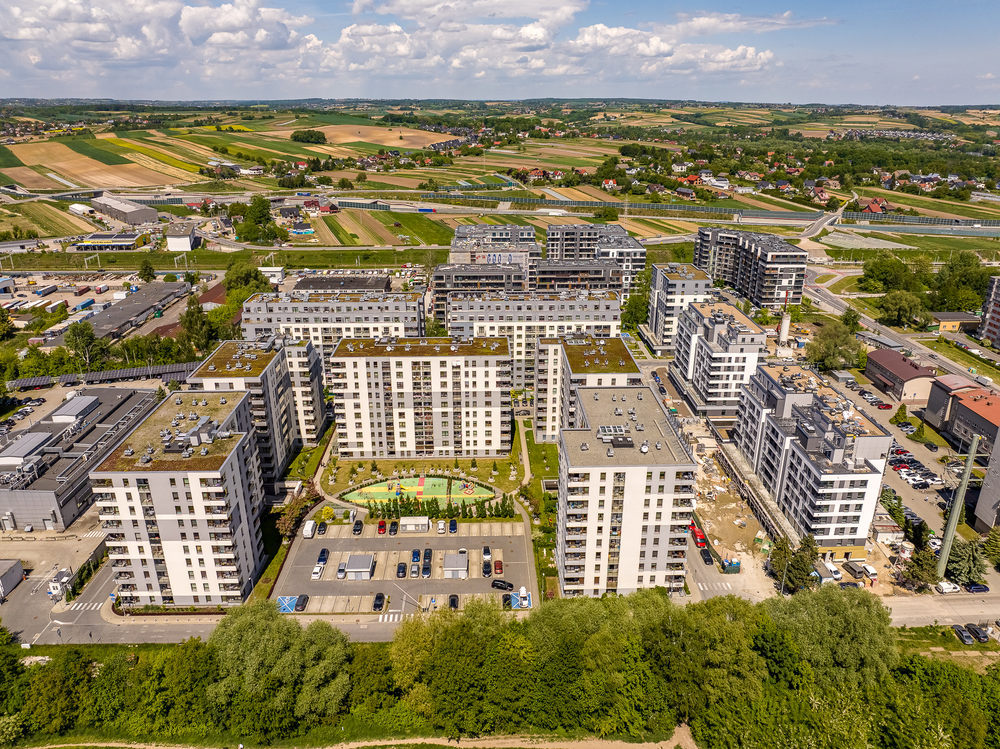

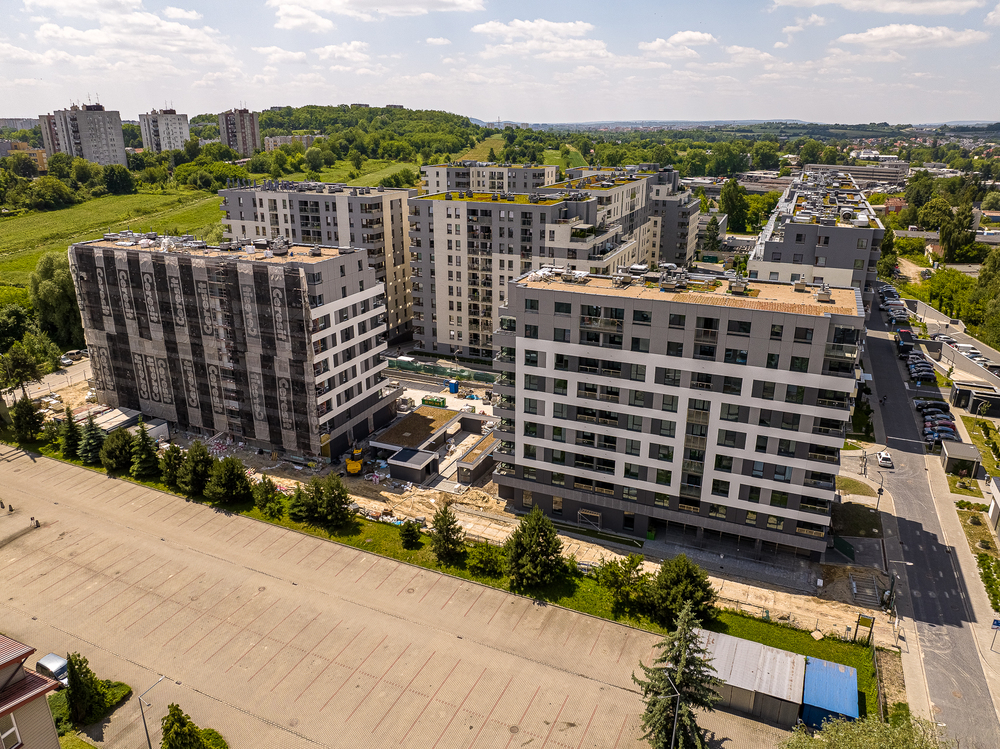

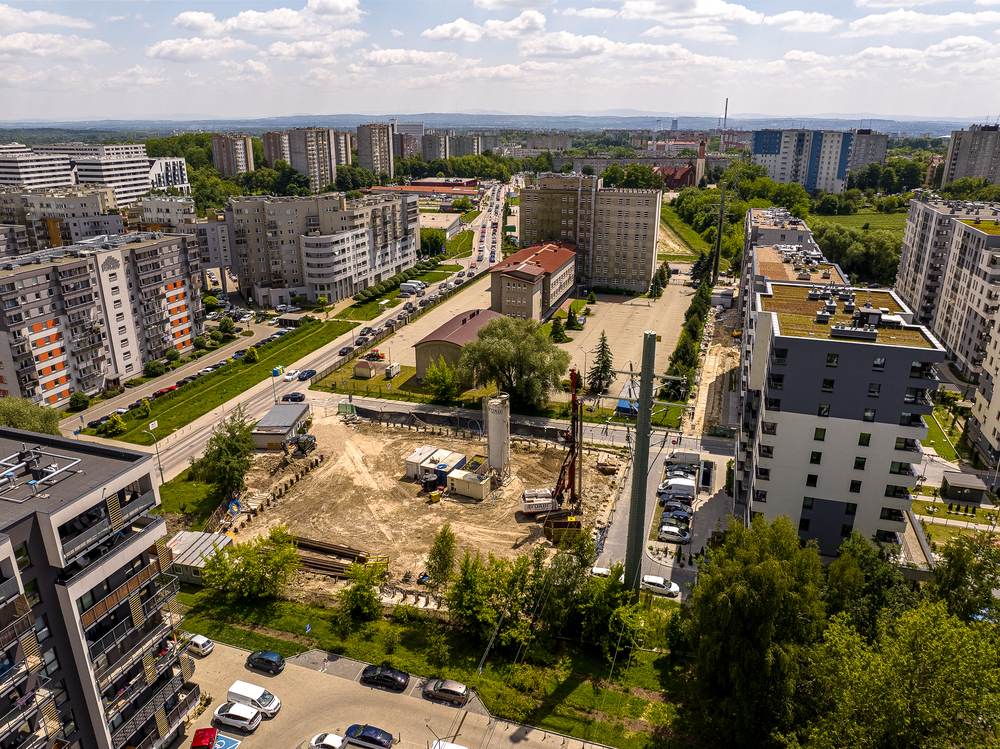

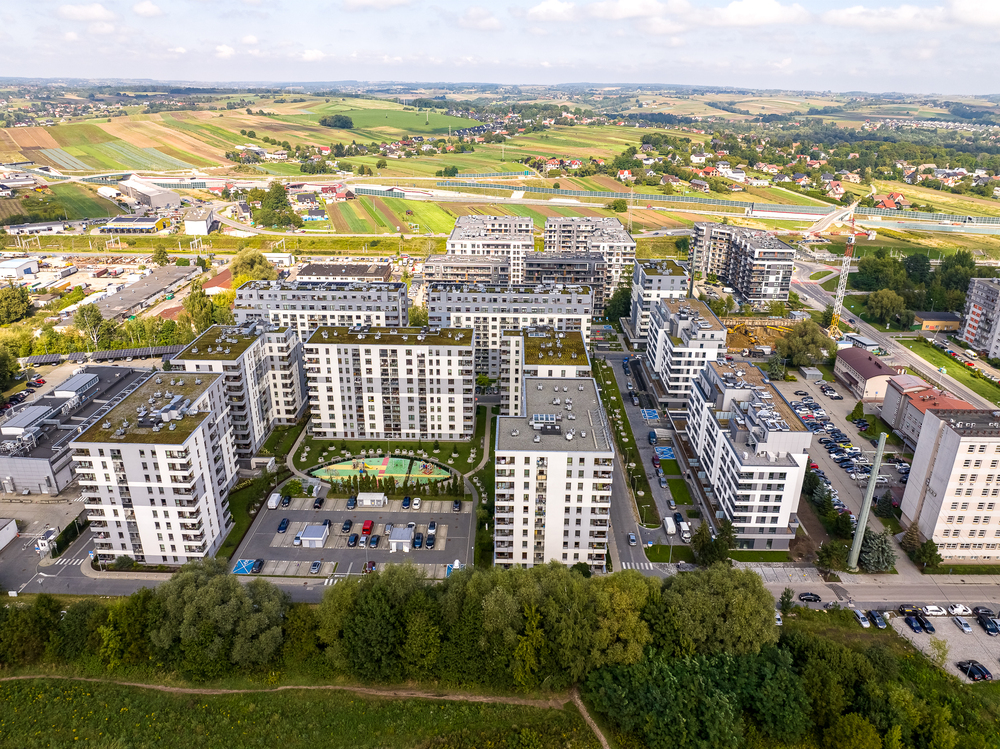

O inwestycji

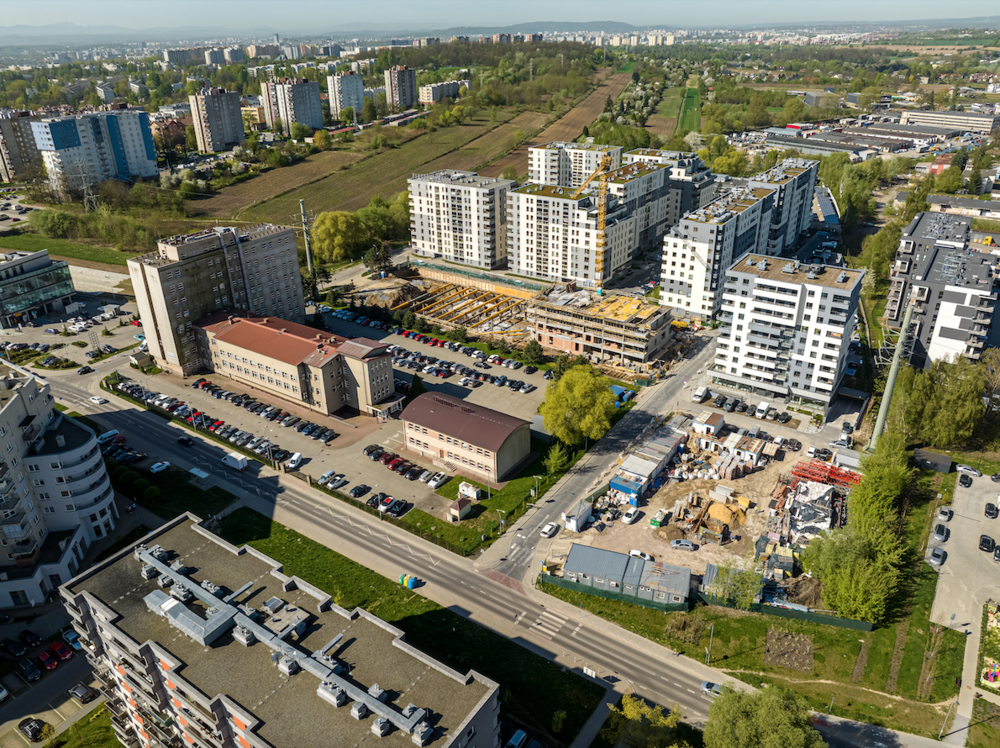

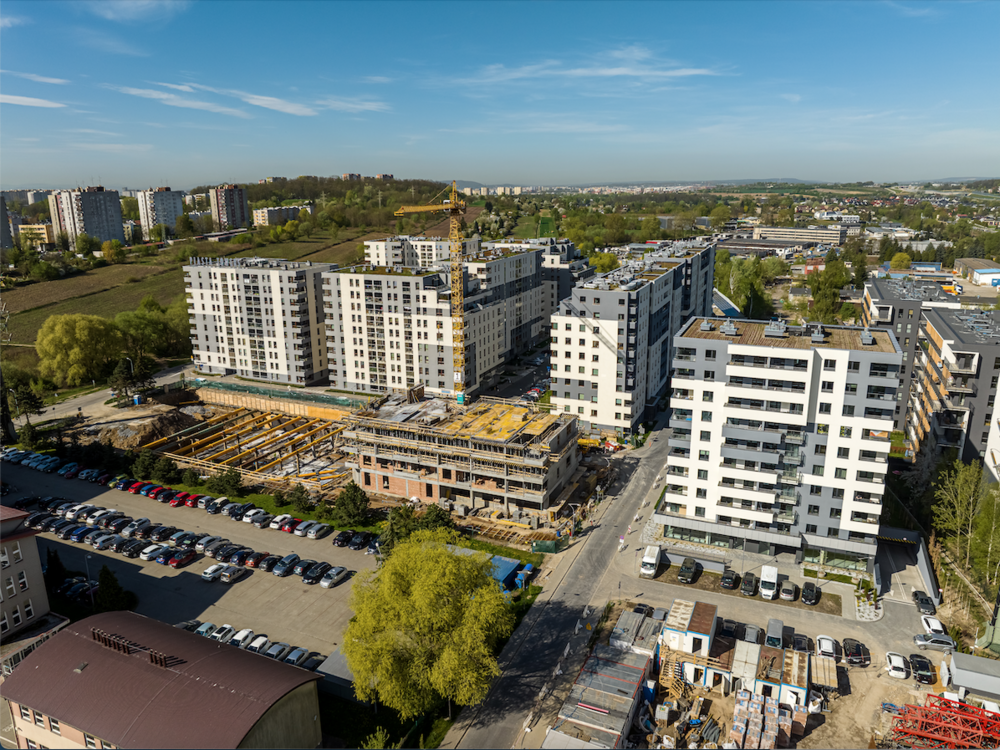

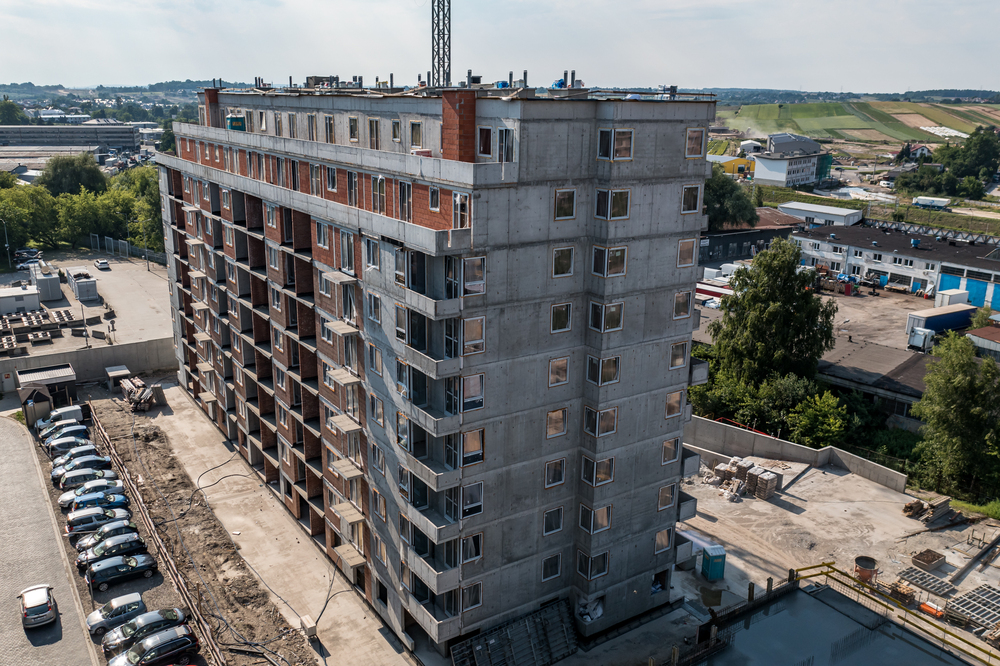

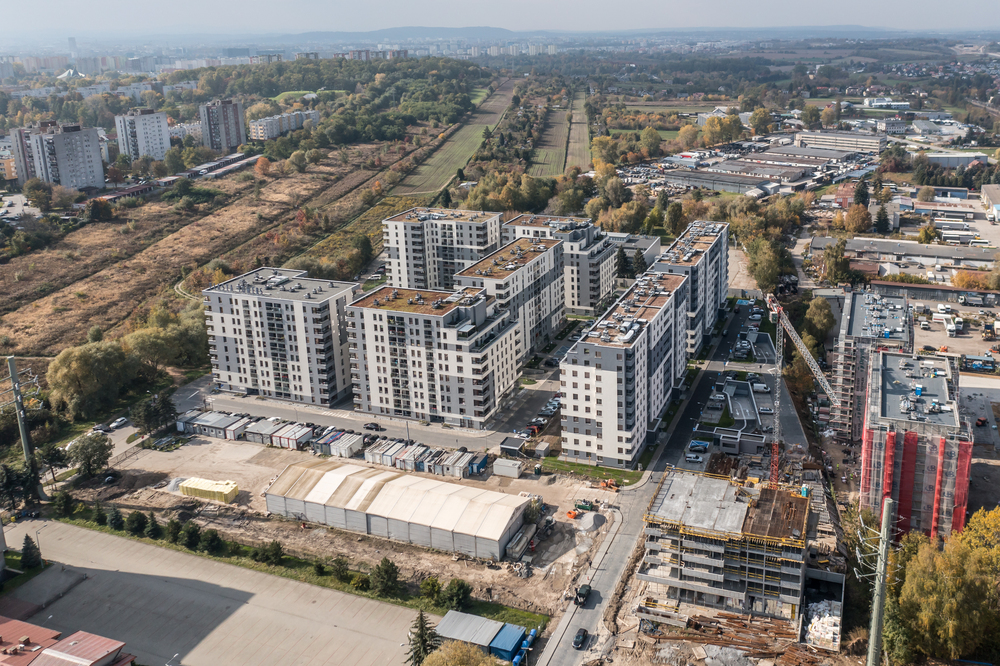

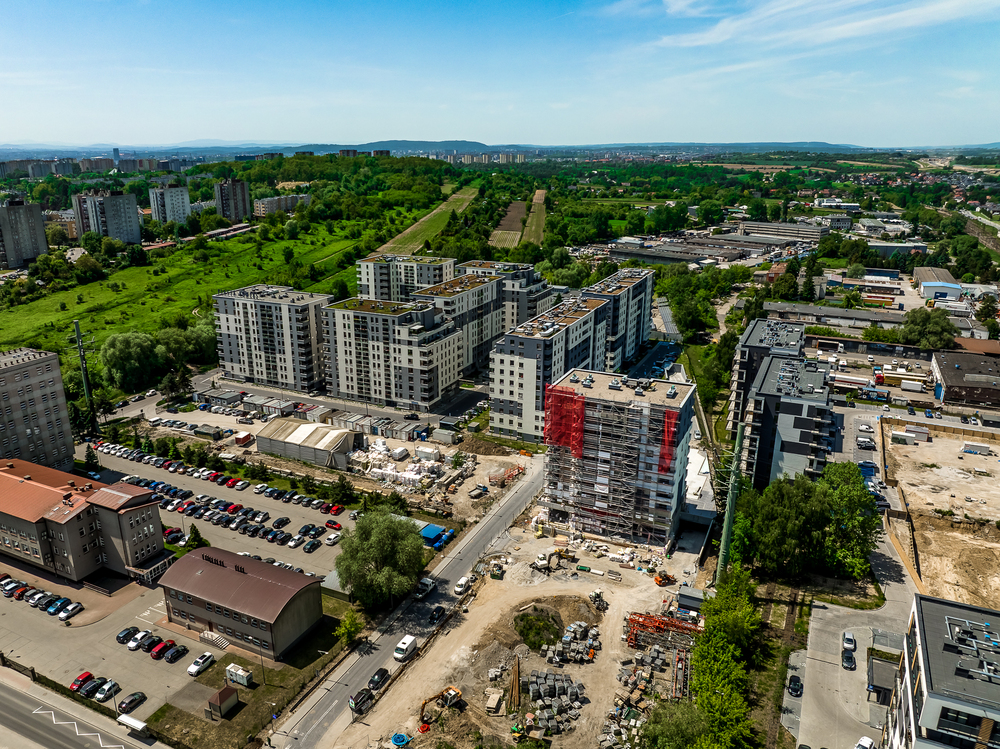

![]() Piasta Towers to kilkuetapowe przedsięwzięcie deweloperskie realizowane w Mistrzejowicach przy ul. Piasta Kołodzieja. To również przemyślana koncepcja architektoniczna, aby zaspokoić wszelkie potrzeby przyszłych mieszkańców. Osiedle posiadać będzie pełną infrastrukturę towarzyszącą, między innymi:
Budynek 6 w sprzedaży:
BUDYNEK 7 w sprzedaży:
|
|

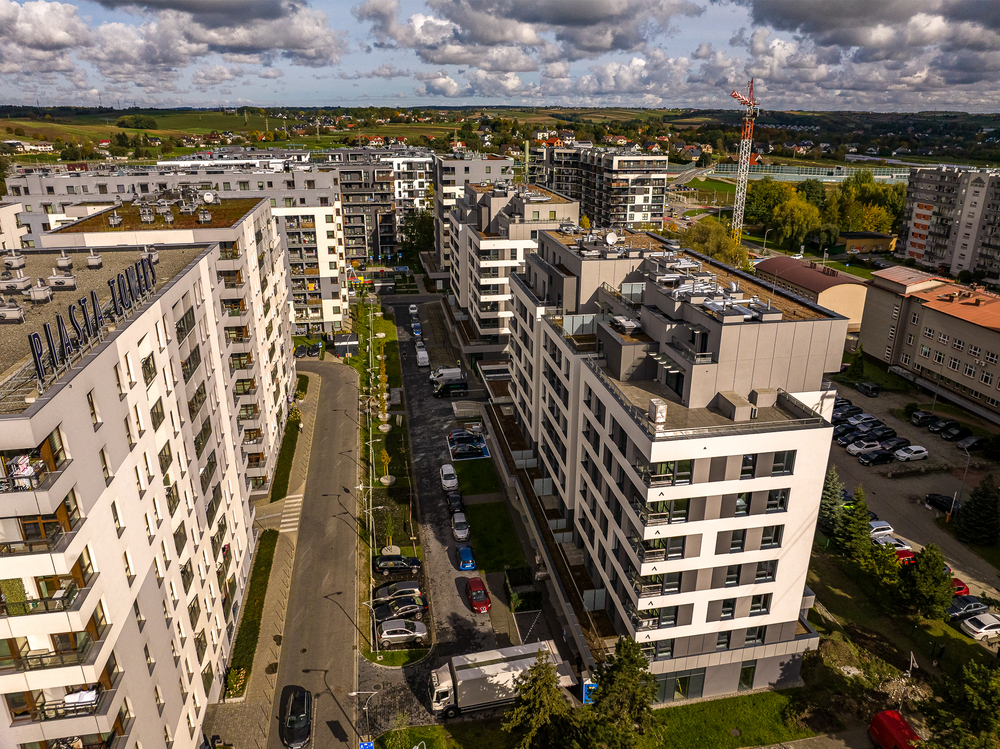

Piasta Towers - mieszkania na sprzedaż
Szukasz mieszkania w Krakowie? Zależy Ci na dogodnej lokalizacji blisko węzła komunikacyjnego, ale z dala od hałasu ścisłego centrum miasta? Mamy dobrą wiadomość! Piasta Towers to miejsce stworzone z myślą właśnie o Tobie. Zachęcamy do zapoznania się ze szczegółami dotyczącymi tej nieruchomości.
Piasta Towers - Twój najlepszy adres
Inwestycja INTER-BUD Developer usytuowana jest w pobliżu pętli tramwajowej w Mistrzejowicach, przy ulicy Piasta Kołodzieja. Osiedle Bohaterów Września wraz z sąsiadującym z nim Osiedlem Piastów wchodzą w skład dzielnicy Mistrzejowice. Dobrą komunikację z innymi częściami miasta gwarantują linie tramwajowe i autobusowe. Co więcej, w okolicy nieruchomości Piasta Towers planowane są kolejne inwestycje. W pobliżu osiedla powstaną między innymi: parking park and ride (parkuj i jedź), zintegrowany węzeł przesiadkowy i przystanek kolei aglomeracyjnej. W przyszłości cały węzeł komunikacyjny zostanie połączony z Północną Obwodnicą Krakowa. Zapewni to mieszkańcom Piasta Towers szybką i swobodną komunikację nie tylko z innymi dzielnicami Krakowa, ale również z sąsiednimi miejscowościami.
Opis inwestycji - mieszkania Piasta Towers
Pierwszy etap inwestycji Piasta Towers to pięć budynków wraz z pełną infrastrukturą towarzyszącą. Sprzedaż mieszkań Piasta Towers w budynkach 1-3 została zakończona, obecnie w sprzedaży są mieszkania z budynków 4 i 5. W budynku 4 najmniejsze mieszkanie ma powierzchnię 28 metrów kwadratowych (1 pokój), a największe 104 metry kwadratowe (5 pokoi). W budynku 5 na sprzedaż są mieszkania o metrażu od 26 metrów kwadratowych (1 pokój) do 66 metrów kwadratowych (4 pokoje). Zróżnicowany metraż pozwala na dopasowanie wyglądu i wielkości mieszkania do potrzeb i oczekiwań nawet najbardziej wymagającego klienta. W budynkach znajdują się cichobieżne windy i wielostanowiskowe garaże podziemne.
Infrastruktura towarzysząca
Nowe mieszkania to nie tylko kilkukondygnacyjne budynki. To również przyjazna dla każdego mieszkańca infrastruktura towarzysząca. Inwestycja Piasta Towers to przemyślana koncepcja architektoniczna, która spełnia potrzeby wszystkich przyszłych mieszkańców. Na terenie Piasta Towers znajdziesz specjalnie wydzielone miejsca wypoczynku i rekreacji, ścieżki zdrowia oraz tereny zielone. Nowe mieszkania to także bezpieczne place zabaw, atrakcyjna mała architektura i obiekt rekreacyjno-sportowy. Na obszarze inwestycji znajdziesz również zaplecze handlowo-usługowe, w tym sklepy i restauracje. Dodatkowe udogodnienia, takie jak przedszkole czy parking dla rowerów, znacznie podnoszą komfort życia na osiedlu. Piasta Towers to idealne miejsce zarówno dla rodzin z dziećmi, jak i młodych ludzi u progu kariery zawodowej.
INTER-BUD - wyjątkowe mieszkania na sprzedaż
Osiedle Bohaterów Września w Krakowie to tylko jedna z wielu lokalizacji inwestycji INTER-BUD. Na rynku nieruchomości działamy już ponad 30 lat. W tym czasie oddaliśmy do użytku ponad 4500 mieszkań i domów, 14 dużych osiedli mieszkaniowych, 4 osiedla domów jednorodzinnych i 47 budynków mieszkalnych wielorodzinnych. Doradcy z INTER-BUD to specjaliści, którzy służą radą i pomocą na każdym etapie inwestycji. Niezależnie od tego, czy szukasz małego mieszkania dla siebie czy lokalu na siedzibę swojej firmy, u nas na pewno znajdziesz to, czego potrzebujesz. Zachęcamy do zapoznania się z dokładnymi planami i wizualizacjami mieszkań przy osiedlu Bohaterów Września. Inne inwestycje na sprzedaż to obecnie: Panorama Kliny przy ulicy Komuny Paryskiej,, Fabryczna City (Aleja Pokoju), Wiślane Tarasy 2.0. (Grzegórzecka) oraz Grzegórzki Park (Francesco Nullo).
Przypominamy, że stacjonarne biura sprzedaży znajdują się na terenach inwestycji. Zachęcamy również do kontaktu mailowego i telefonicznego. Z przyjemnością odpowiemy na wszystkie pytania. Twoje wymarzone mieszkanie już czeka!
Zachęcamy również do odwiedzania nas na Facebook'u: http://www.facebook.com/interbud

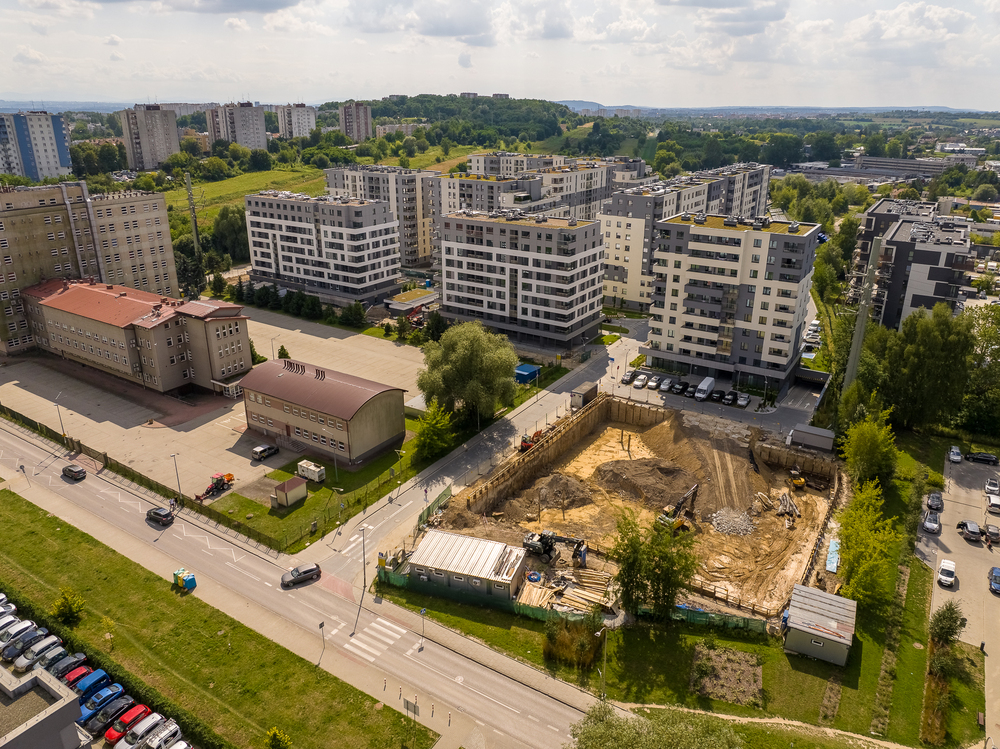

Lokalizacja i usługi w najbliższej okolicy

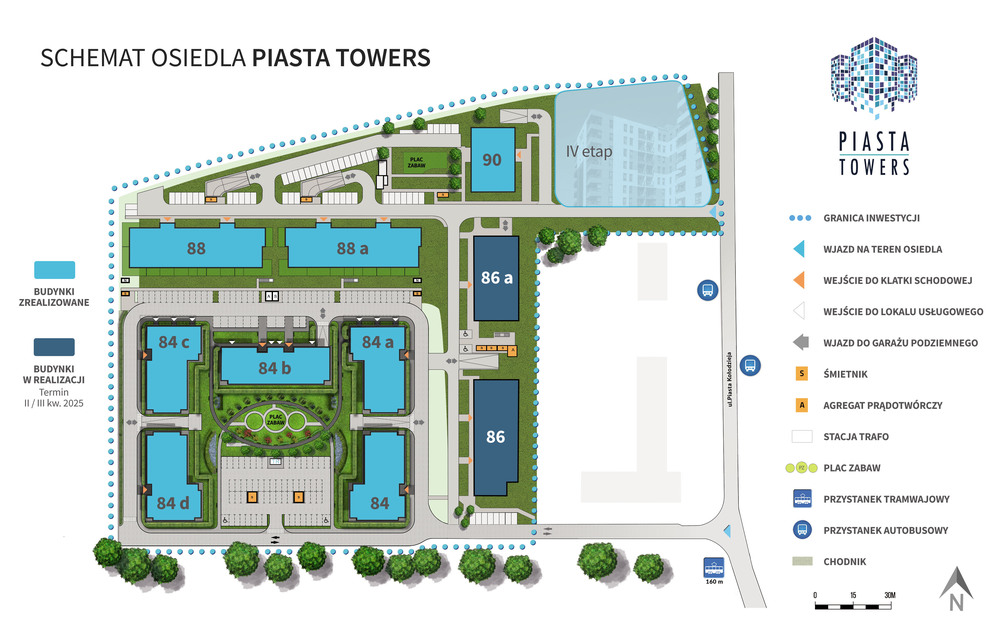

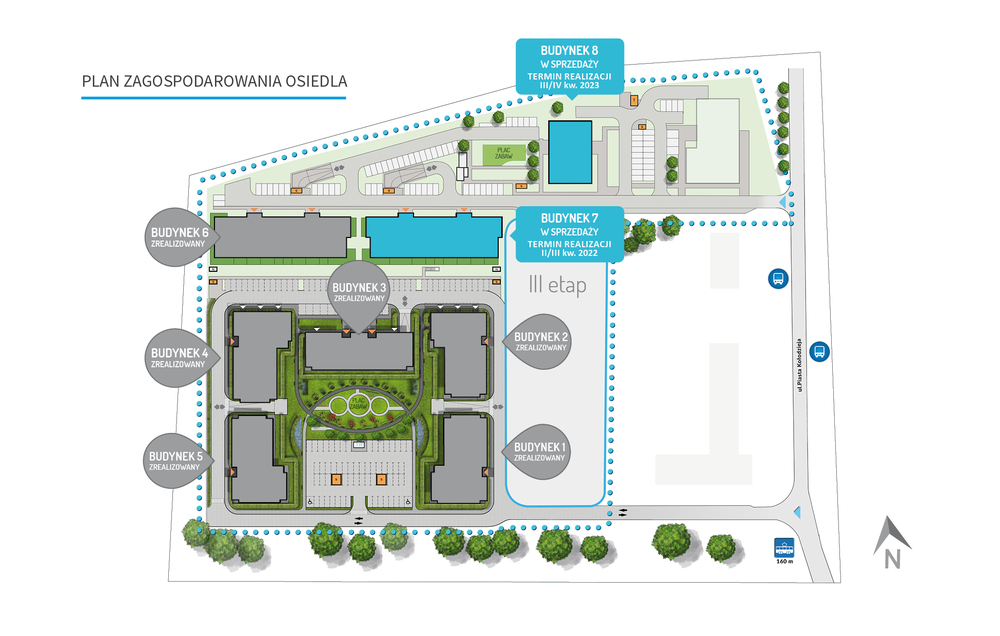

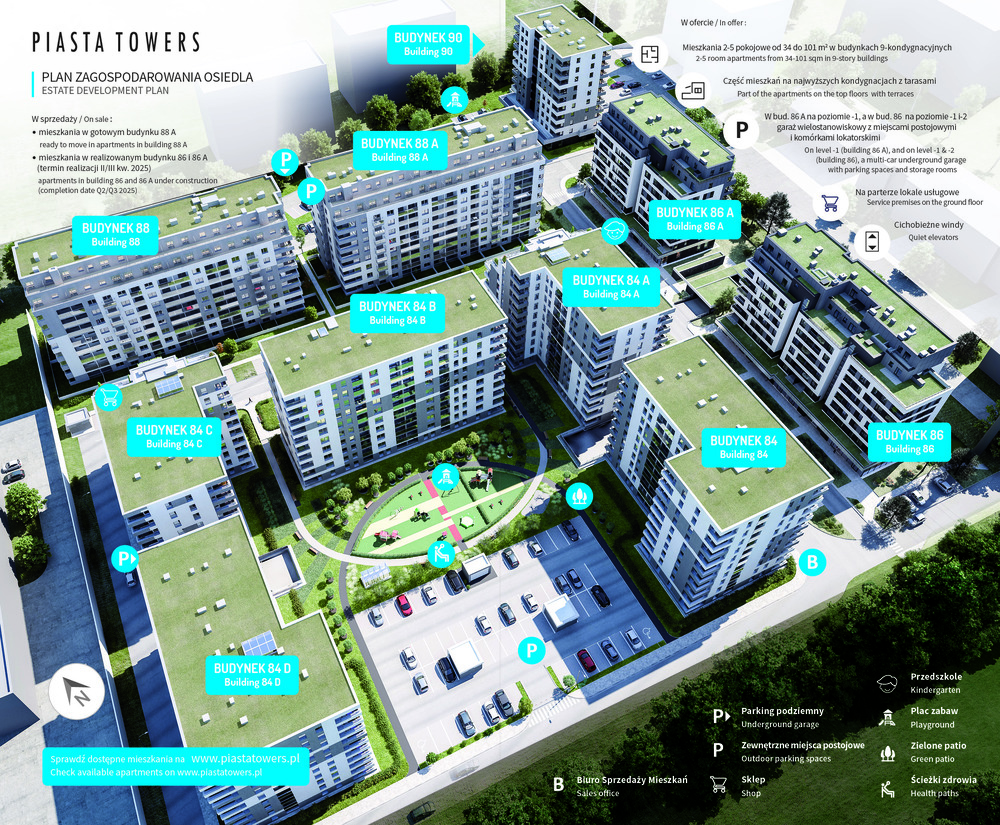

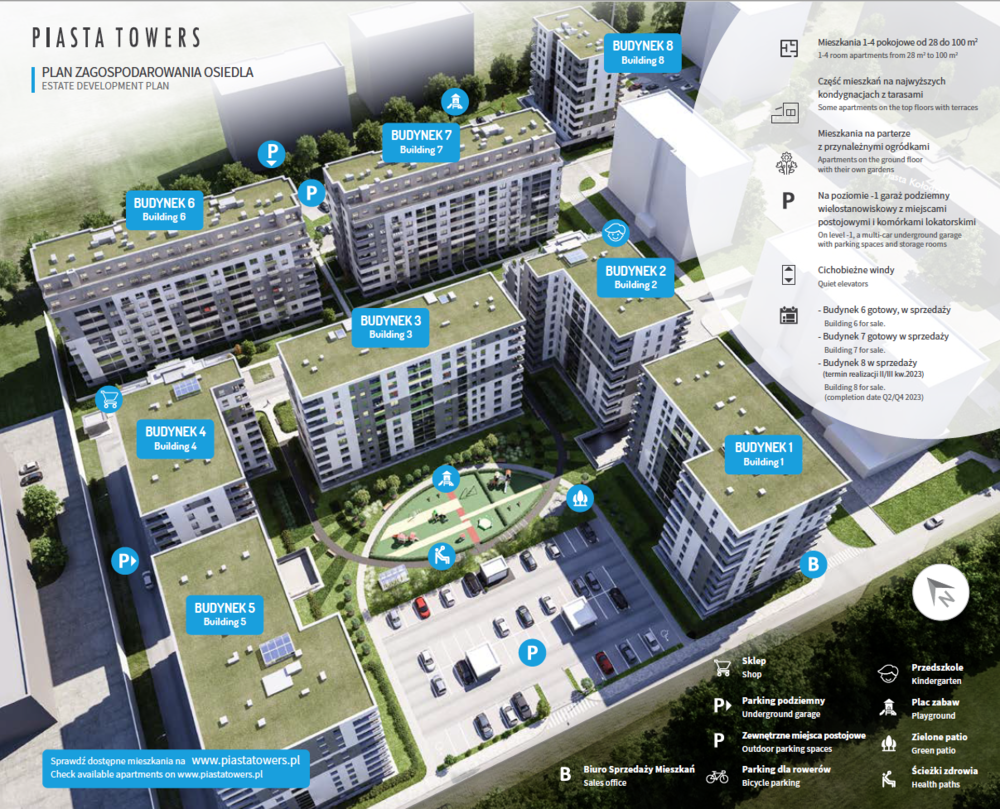

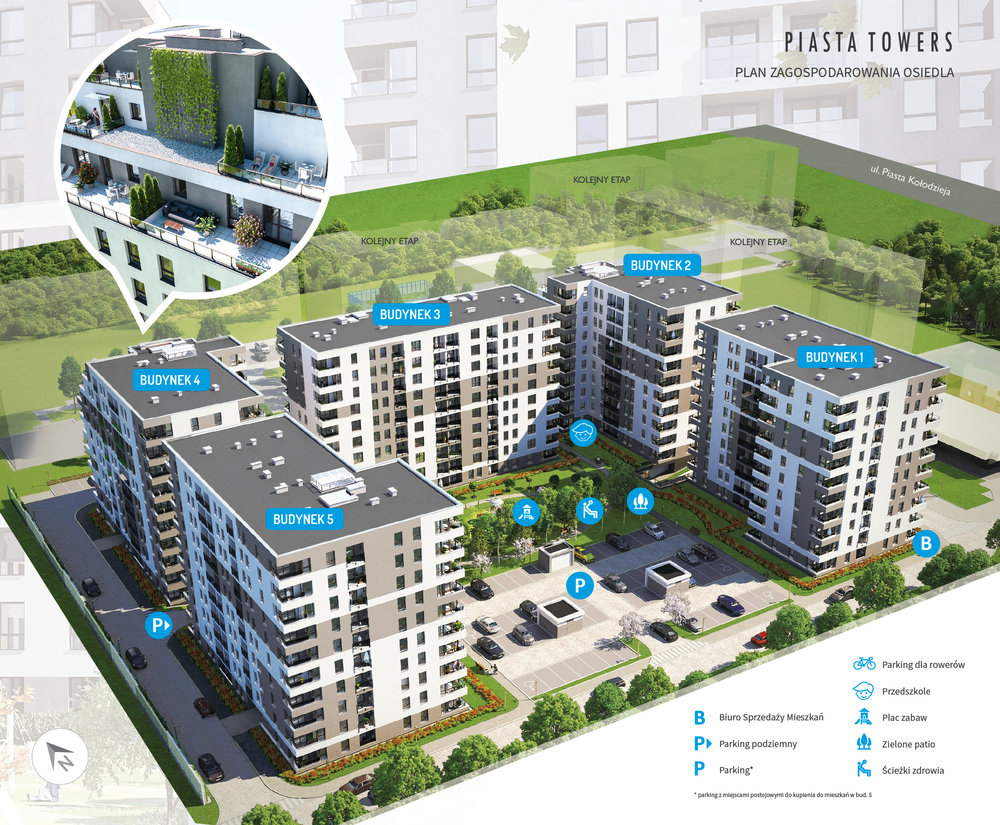

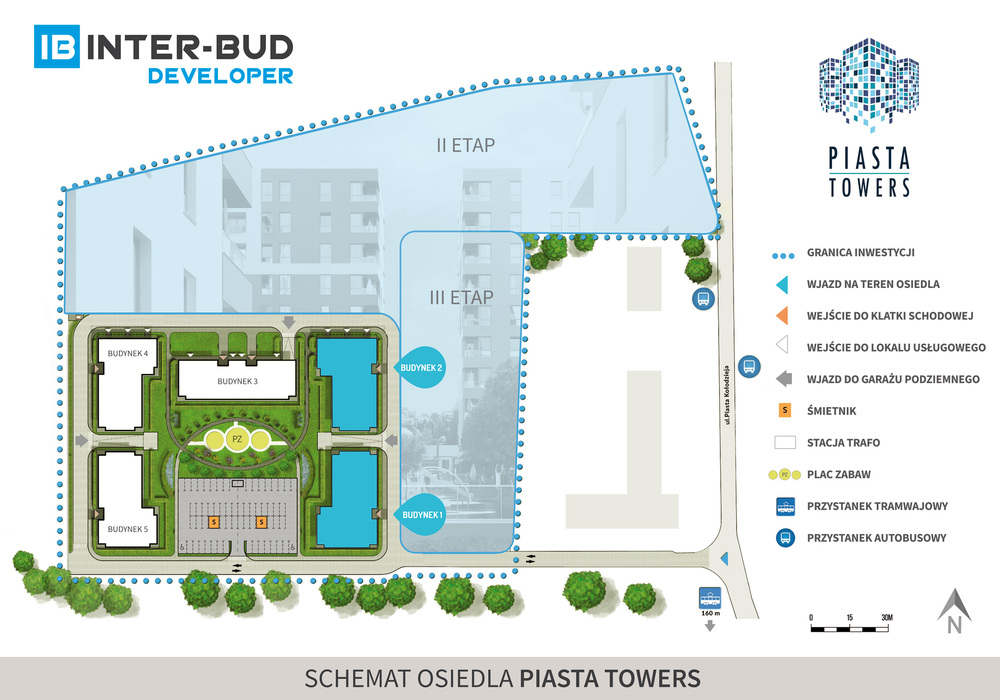

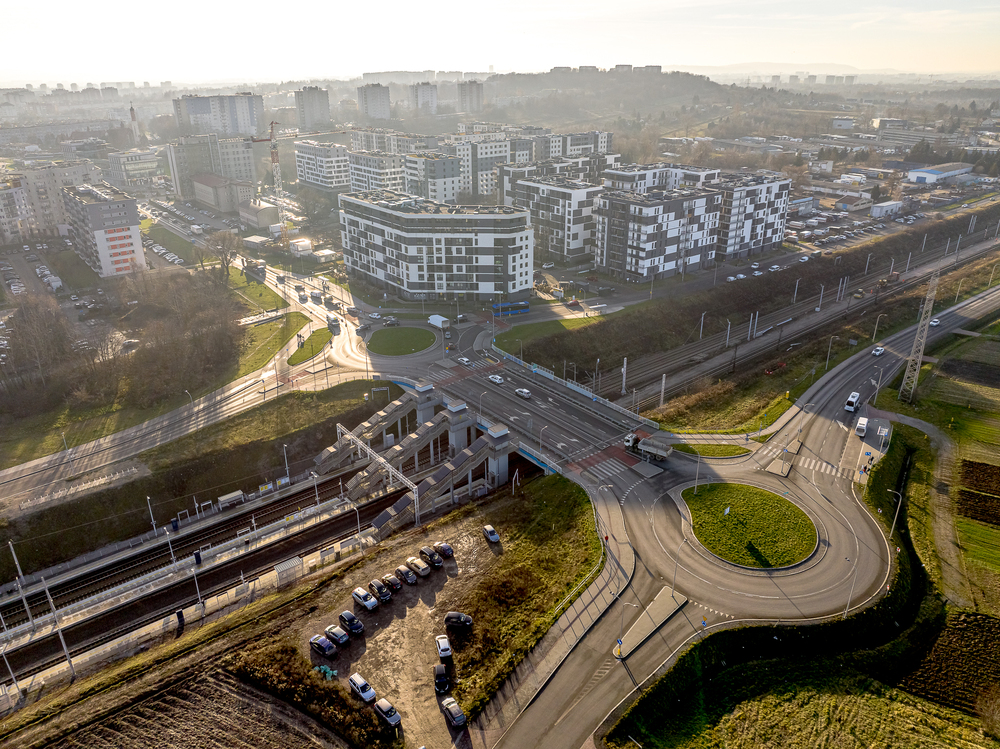

PLAN ZAGOSPODAROWANIA OSIEDLA

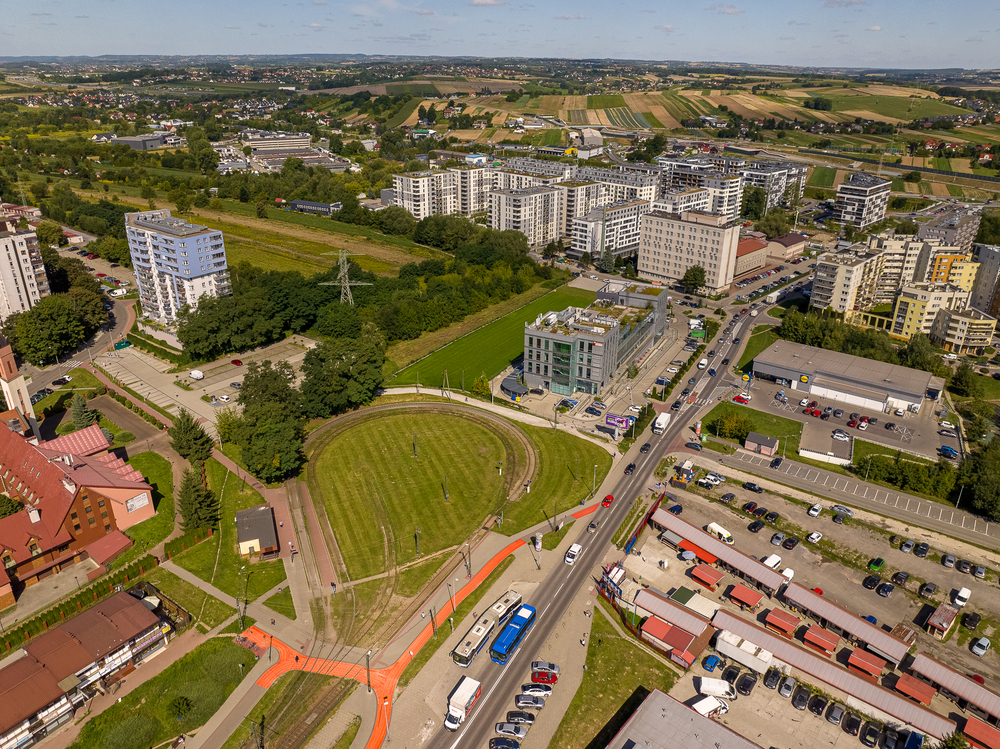

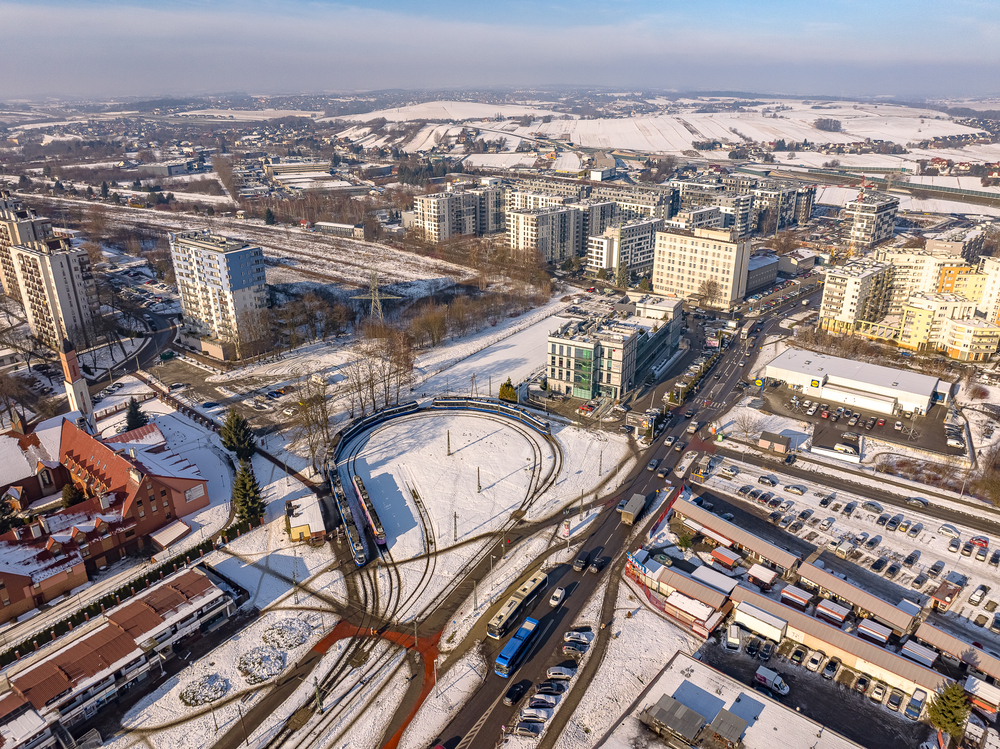

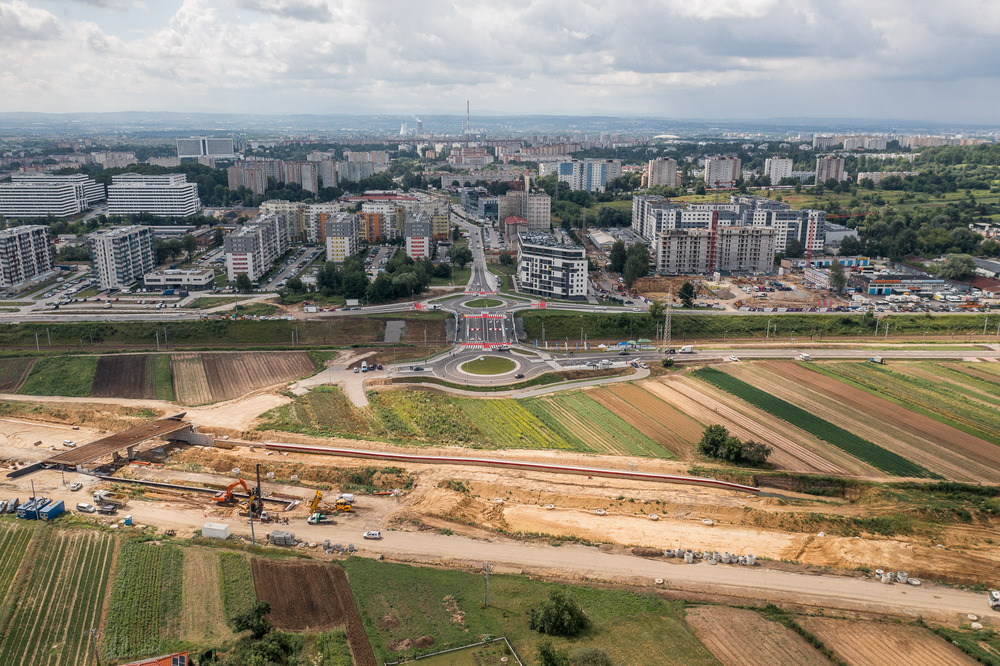

Osiedle Piasta Towers usytuowane jest w pobliżu pętli tramwajowej w Mistrzejowicach, przy ul. Piasta Kołodzieja.
W rejonie dzisiejszej pętli tramwajowej na os. Piastów i ulicy Piasta Kołodzieja planowanych jest równocześnie kilka dużych inwestycji. Pierwsza z nich to przedłużenie ulicy Piasta Kołodzieja na północ i budowa wiaduktu nad torami kolejowymi. Oprócz budowy wiaduktu, w jego pobliżu powstanie parking park and ride (parkuj i jedź )
Za torami znajdzie się drugie rondo, które wyprowadzi ruch wzdłuż torów, w stronę istniejącej drogi do Batowic. Na połączeniu z nią powstanie trzecie rondo. Wzdłuż drogi zostaną utworzone chodniki i drogi dla rowerów. Docelowo będzie tamtędy przebiegał ruch do węzła północnej obwodnicy Krakowa
Planowana jest także budowa zintegrowanego węzła przesiadkowego, którego elementem będzie przystanek kolei aglomeracyjnej.
Planowane jest także przedłużenie linii tramwajowej aż do przystanku kolejowego. Dotychczasowa pętla zostanie rozebrana, a nowa znajdzie się po przeciwnej stronie ulicy Piasta Kołodzieja, wprost przy naszej inwestycji Piasta Towers. W miejscu starej może powstać np. parking. Cały węzeł komunikacyjny w przyszłości połączy się też z Północną Obwodnicą Krakowa, która będzie przebiegać przez Zielonki.
Pozwoli to przyszłym mieszkańcom Piasta Towers na jeszcze wygodniejszą i skuteczniejszą komunikację z centrum miasta a także z pozostałymi dzielnicami Krakowa.

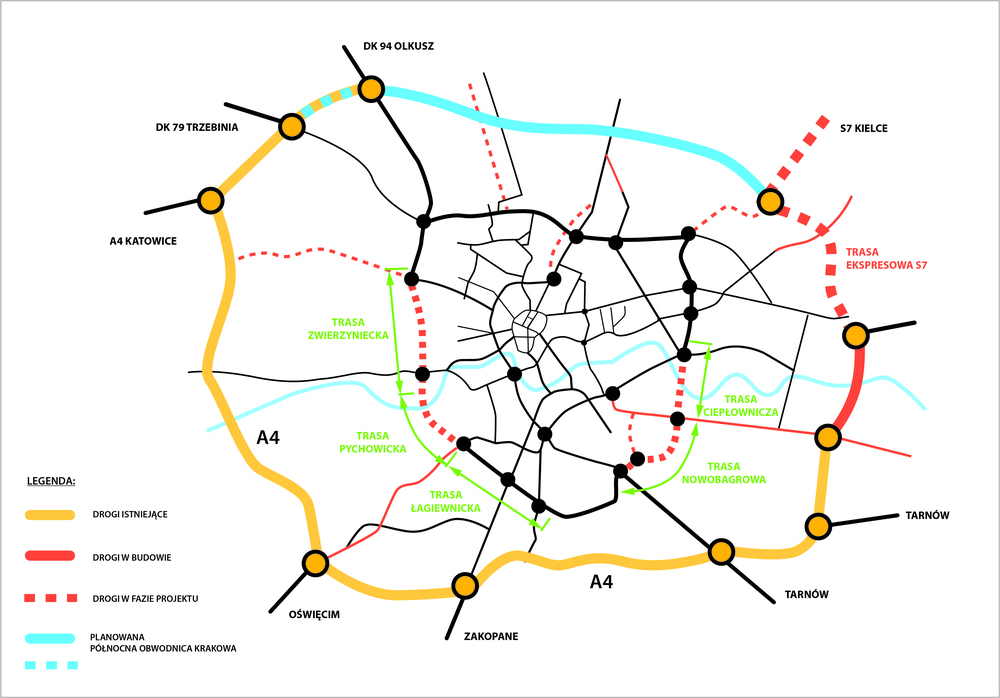

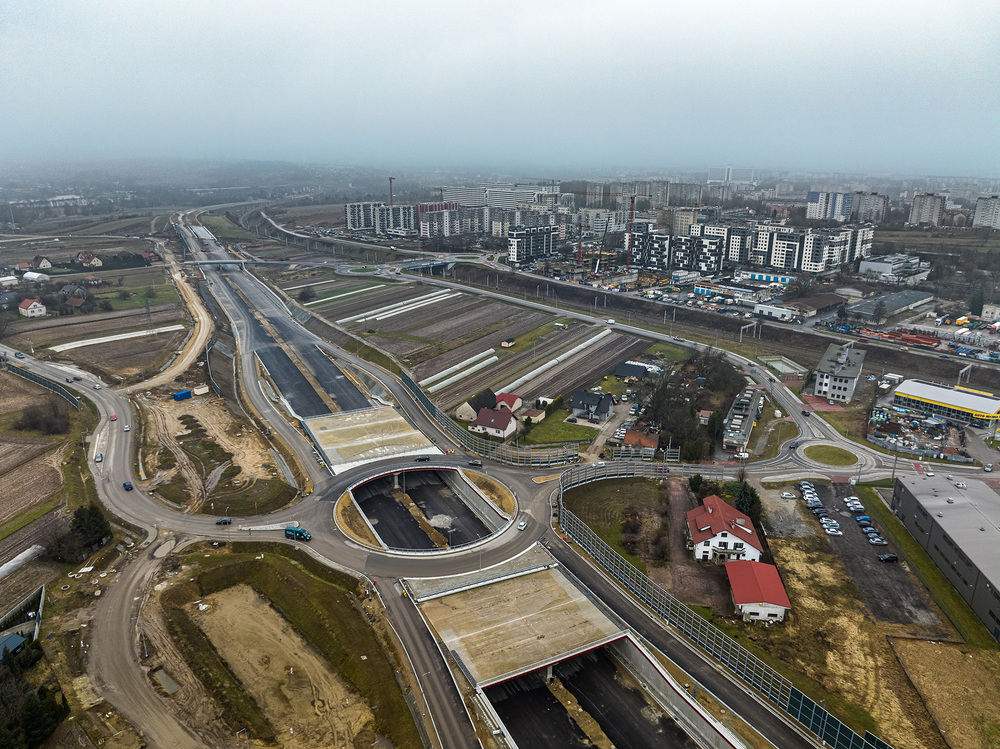

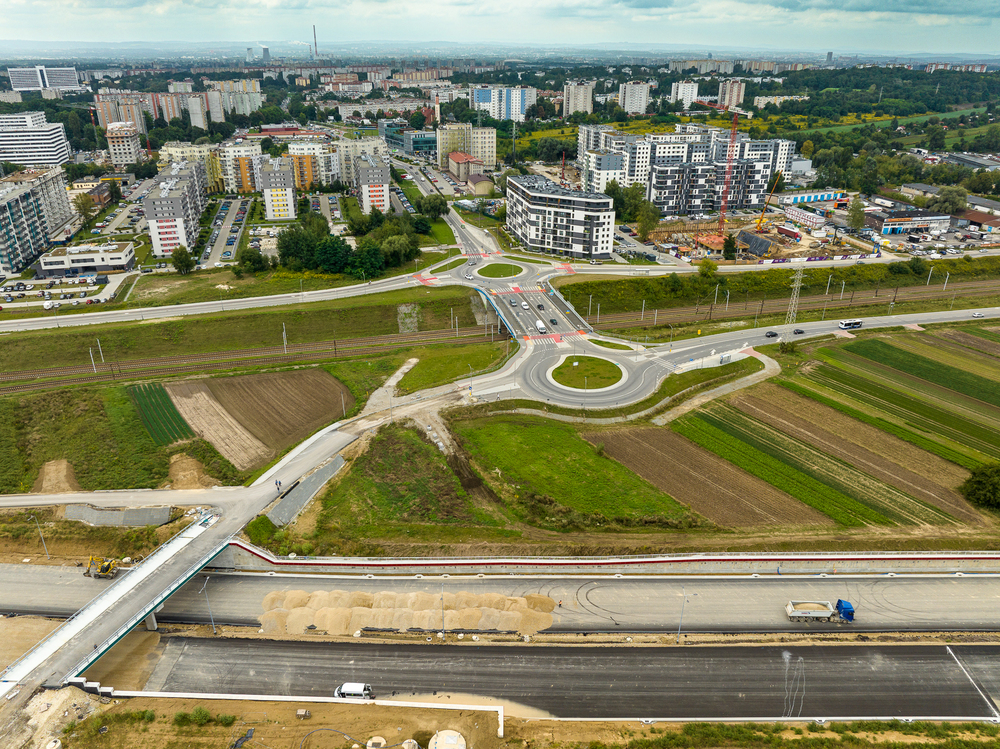

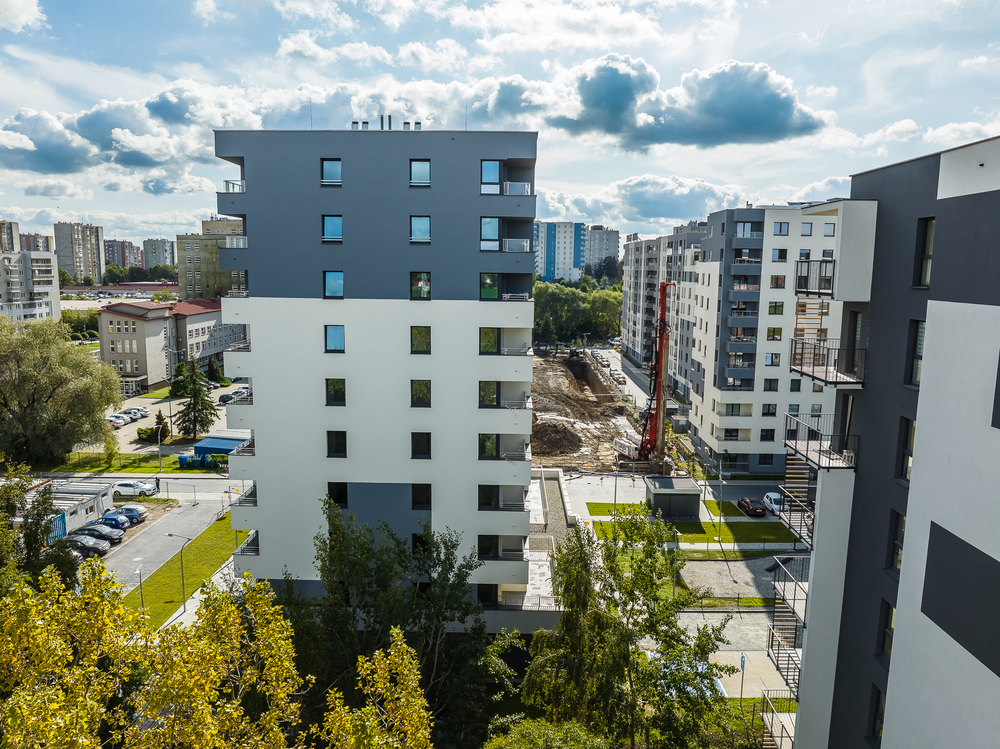

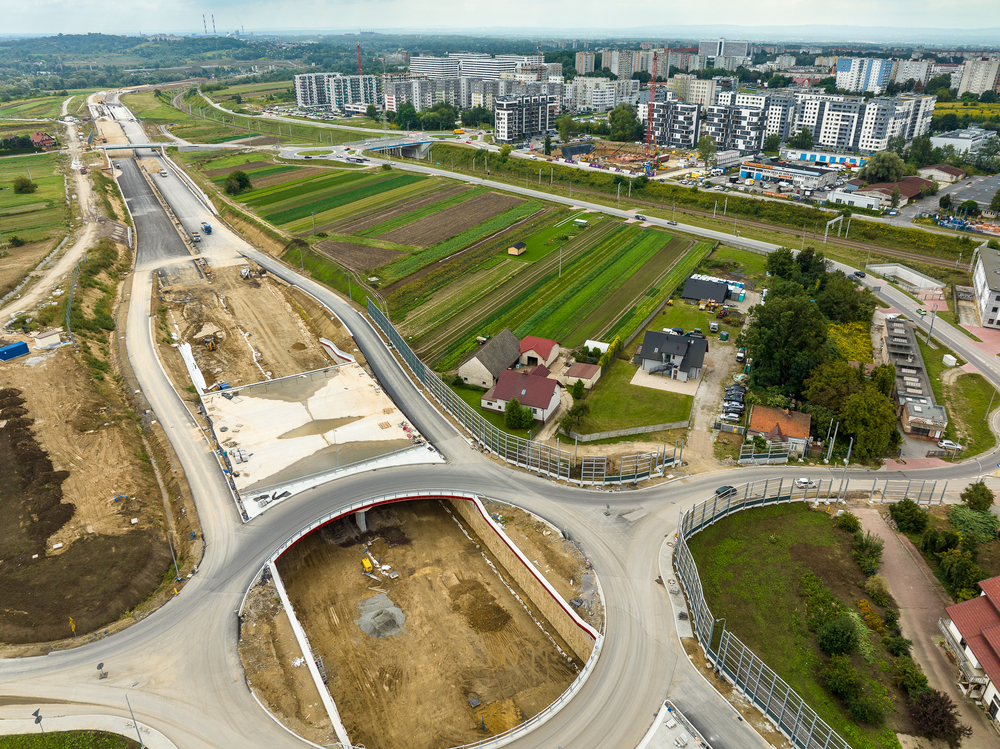

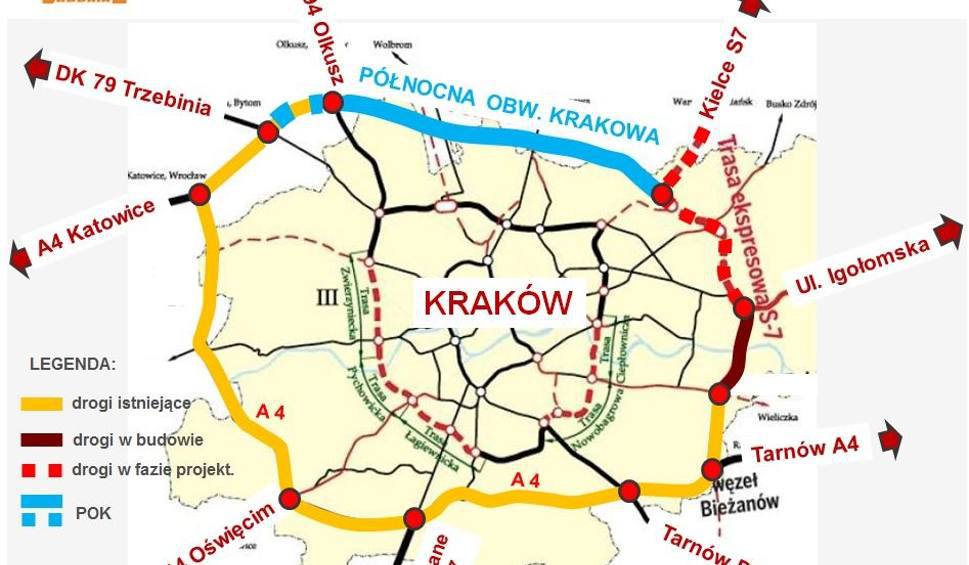

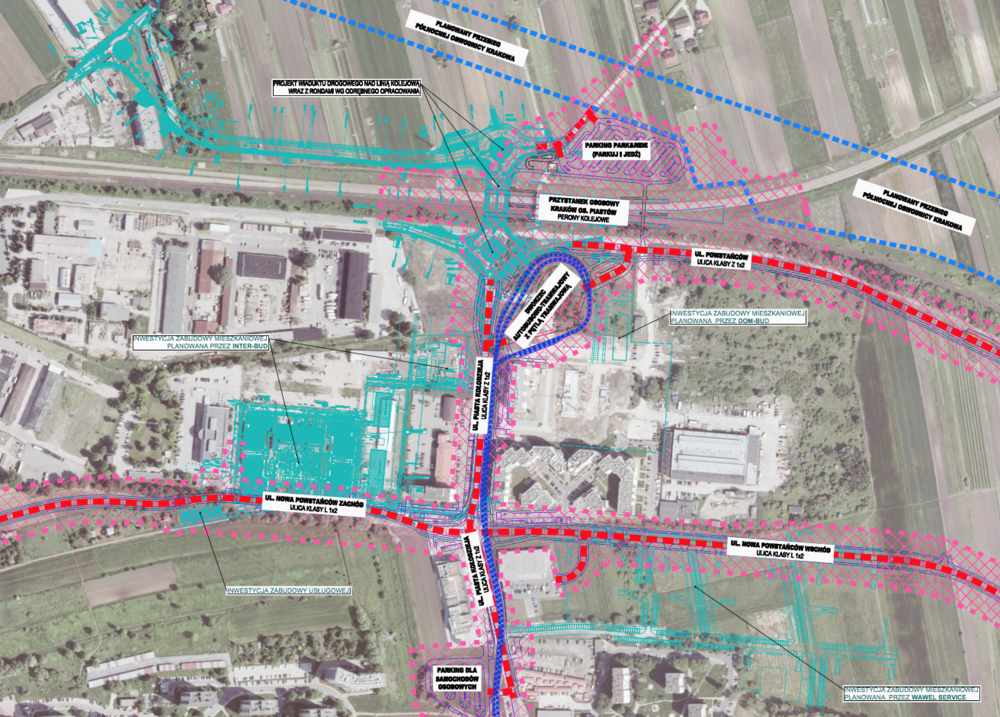

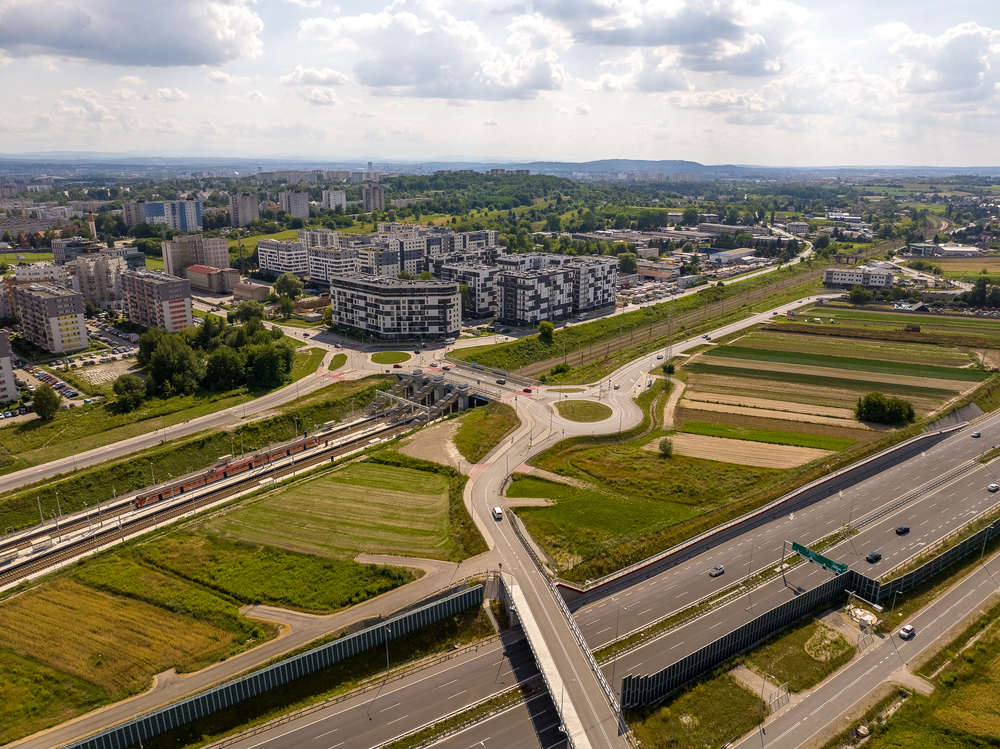

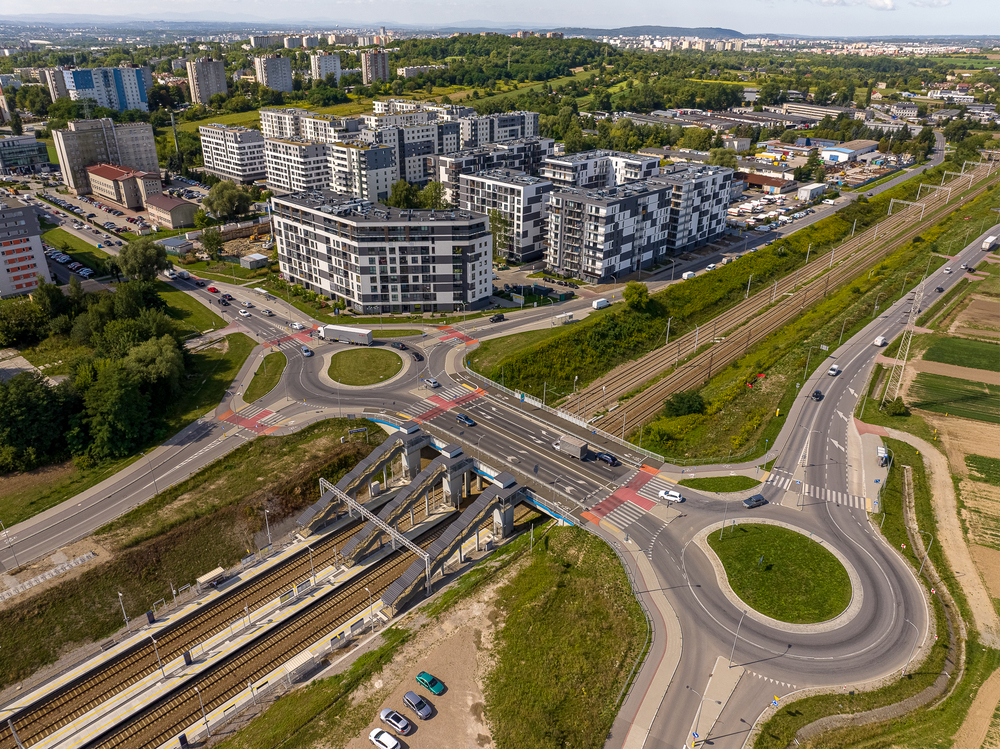

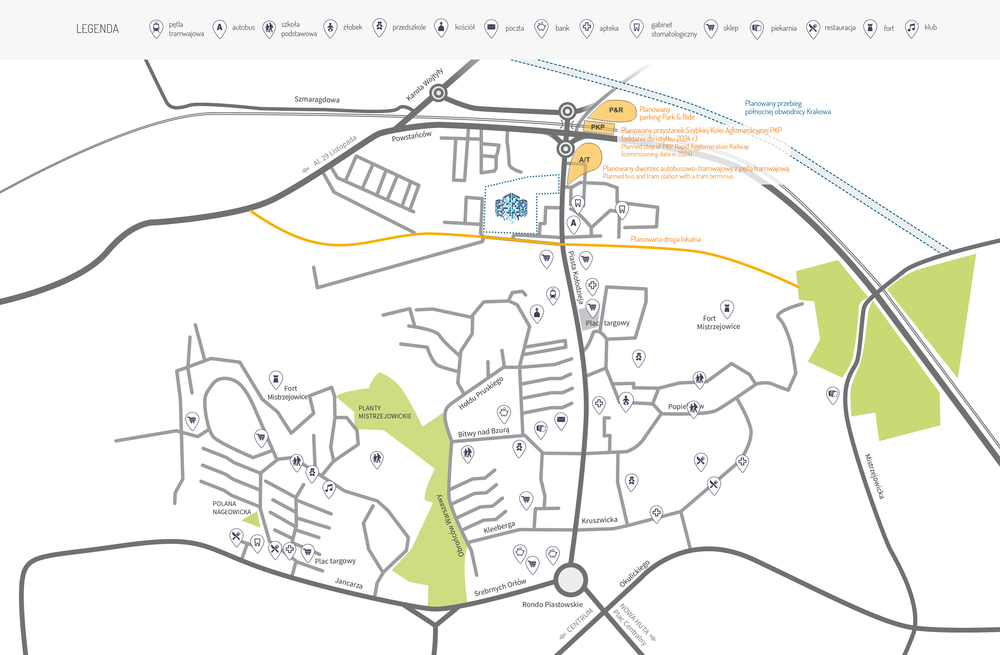

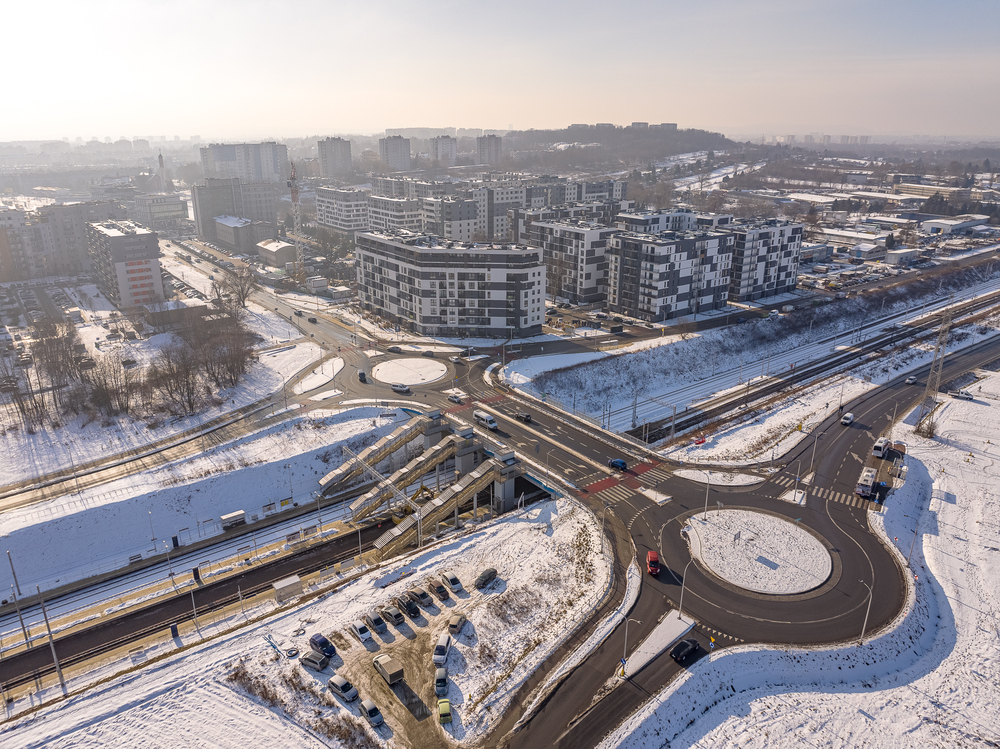

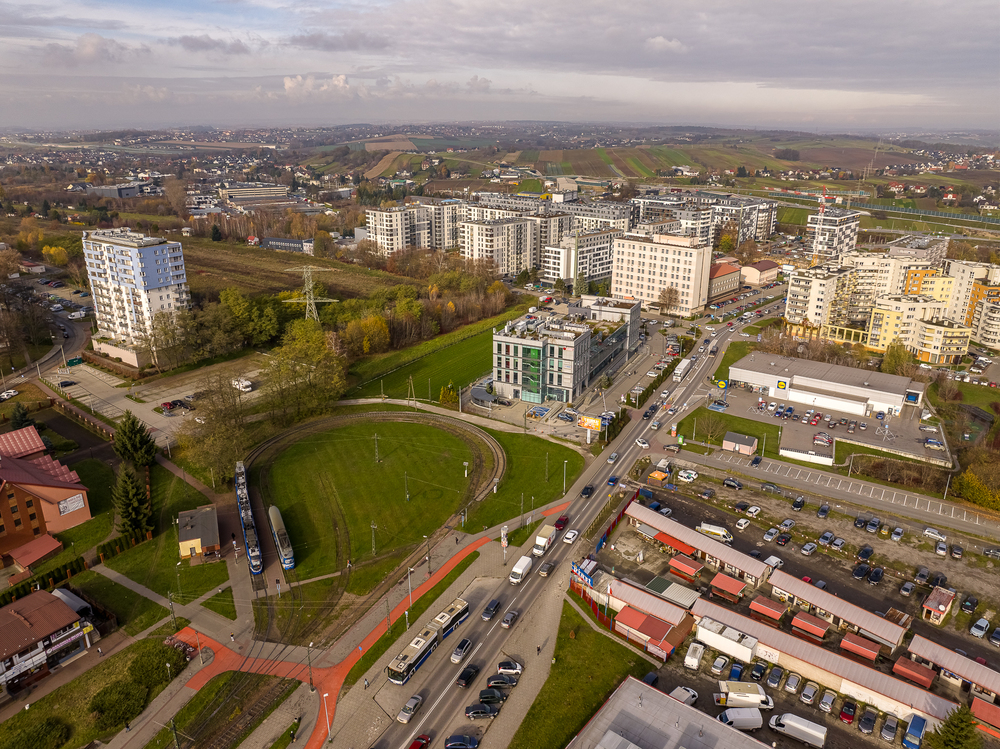

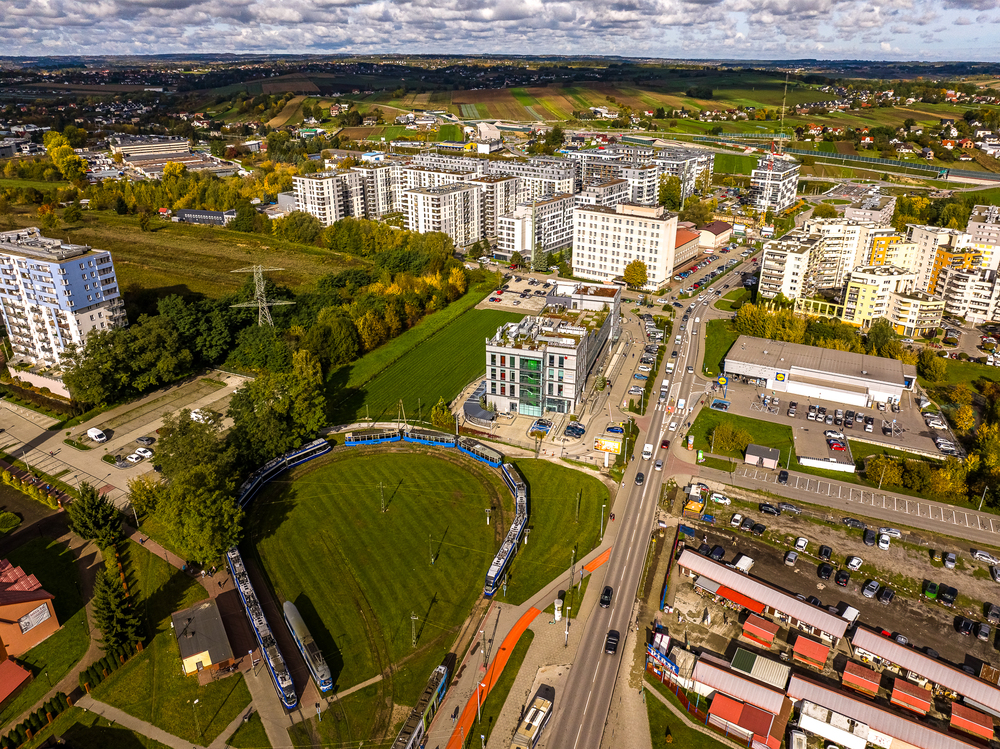

Mapa z usługami w najbliższej okolicy oraz planowanymi udogodnieniami komunikacyjnymi
Czytaj więcej: http://lovekrakow.pl/aktualnosci/osiedle-piastow-przed-zyciowa-szansa_23343.html
Dodatkowym atutem tej inwestycji jest planowana budowa północnej obwodnicy miasta, przebiegająca nieopodal naszej inwestycji, co pozwoli na jeszcze szybszą komunikację w dowolnym kierunku:
źródło: gazeta krakowska
Wybierz mieszkanie z listy i skontaktuj się z naszym biurem sprzedaży.
BUDYNEK 6 w sprzedaży:

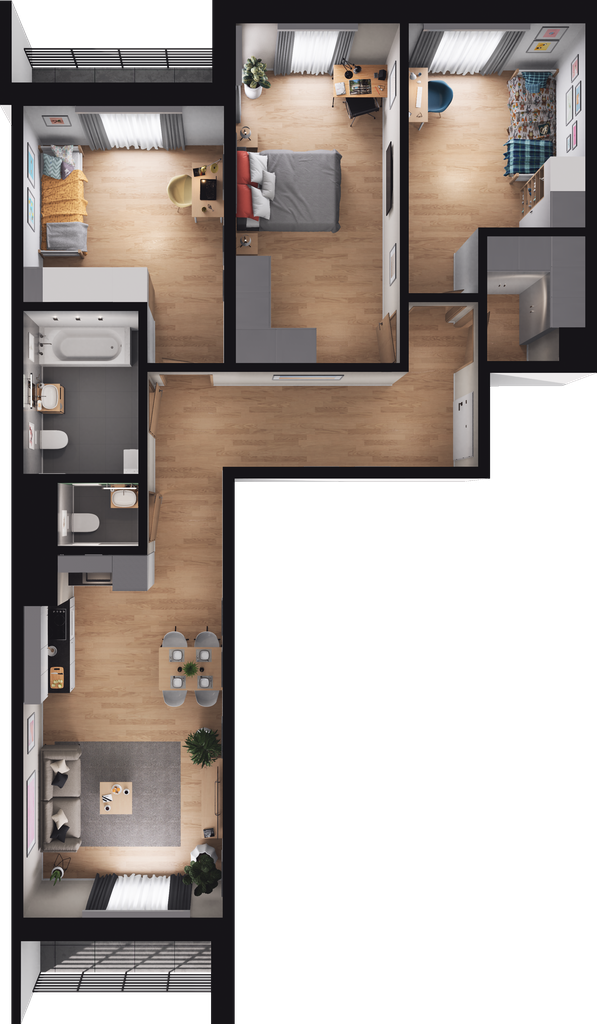

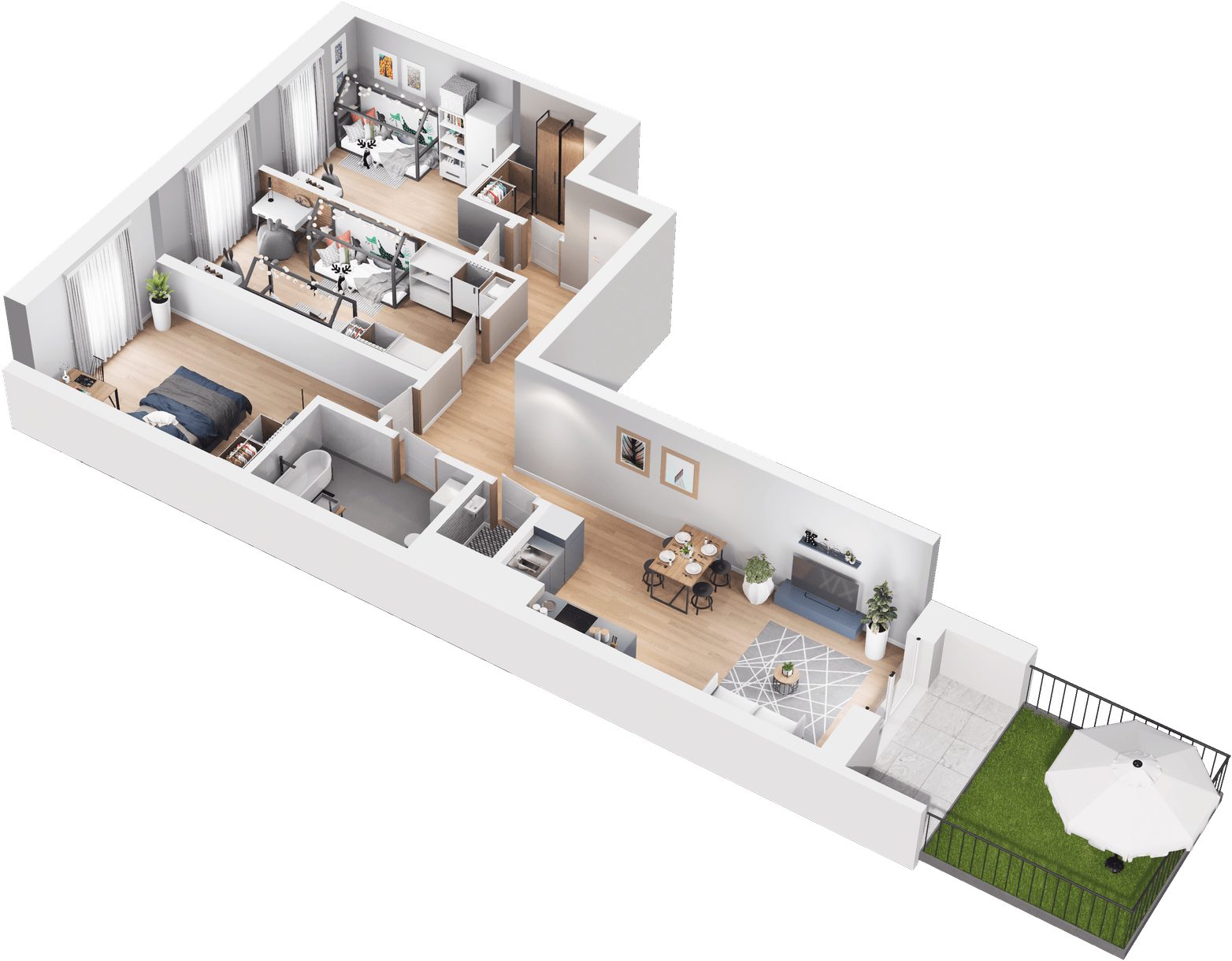

- Mieszkania 1-4 pokojowe o powierzchni 28m2 - 93m2 1
- Część mieszkań na najwyższych kondygnacjach z tarasami
- Wszystkie mieszkania na parterze z przynależnymi ogródkami.
- Na poziomie -1 garaż podziemny wielostanowiskowy z miejscami postojowymi i komórkami lokatorskimi
- Zakończenie budowy planowane jest na I/II kw. 2022 r.

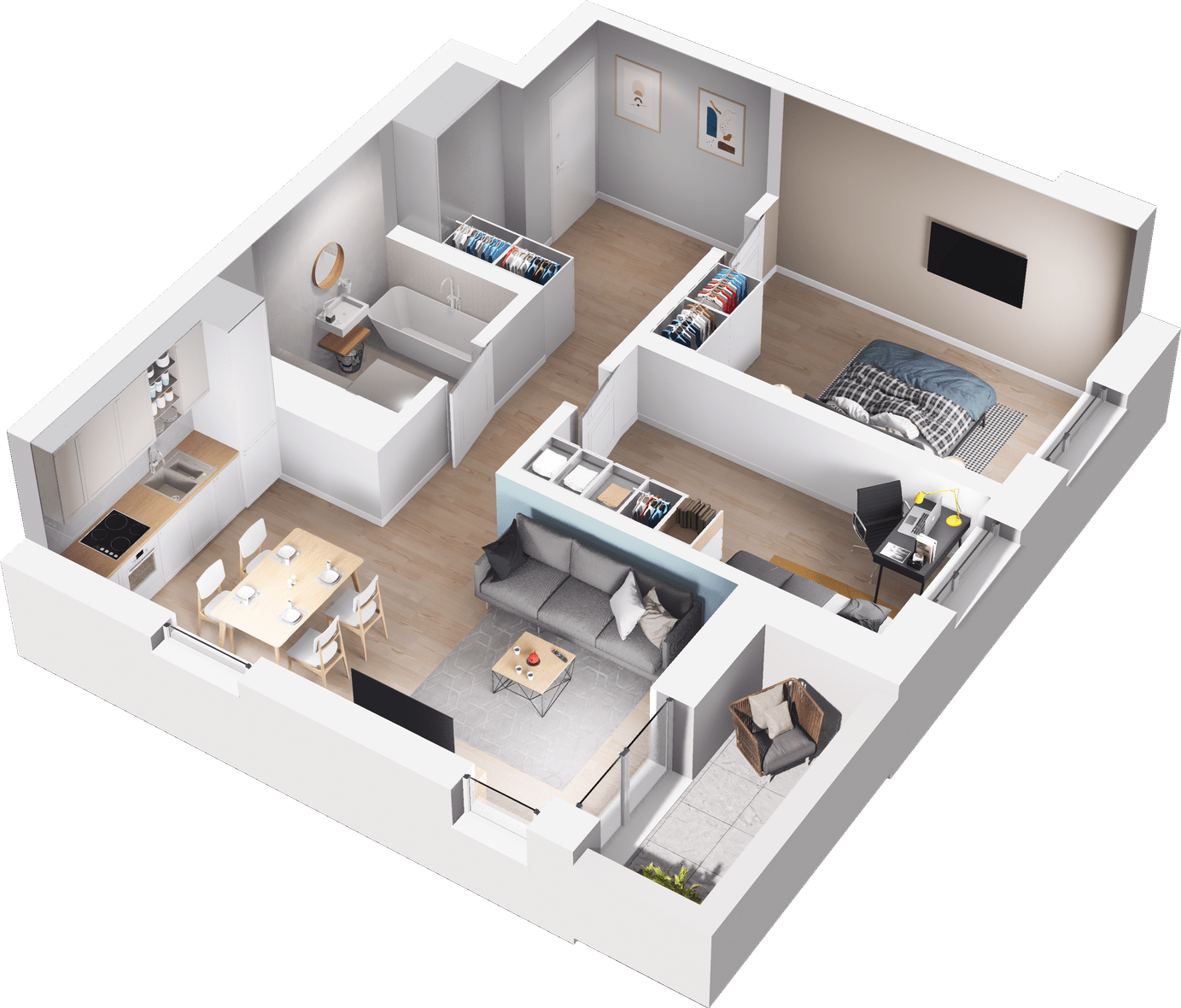

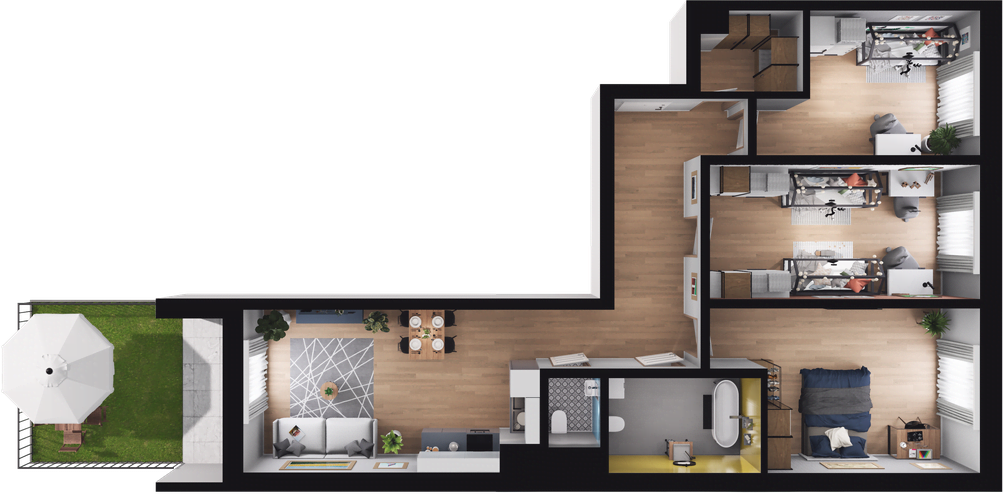

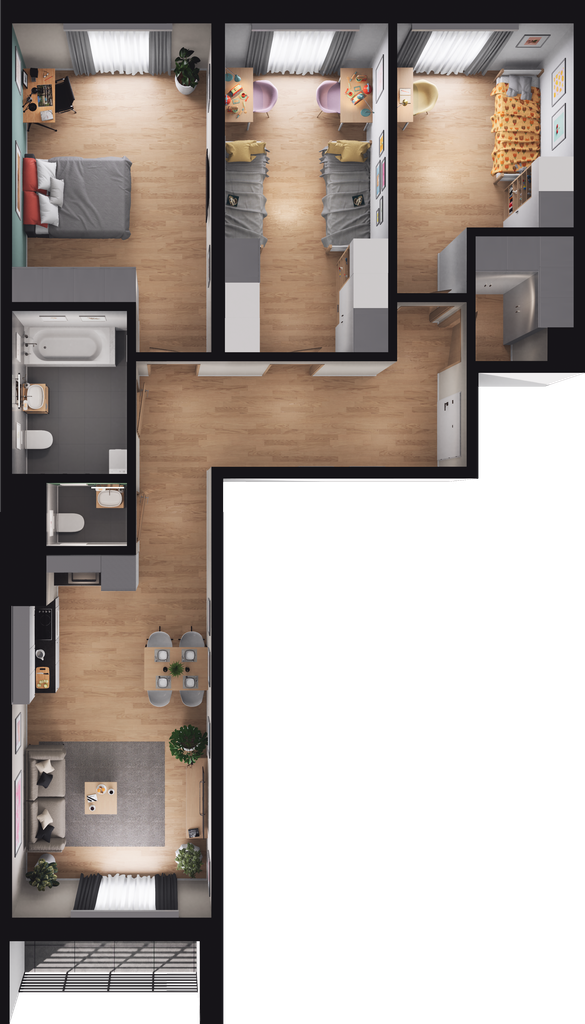

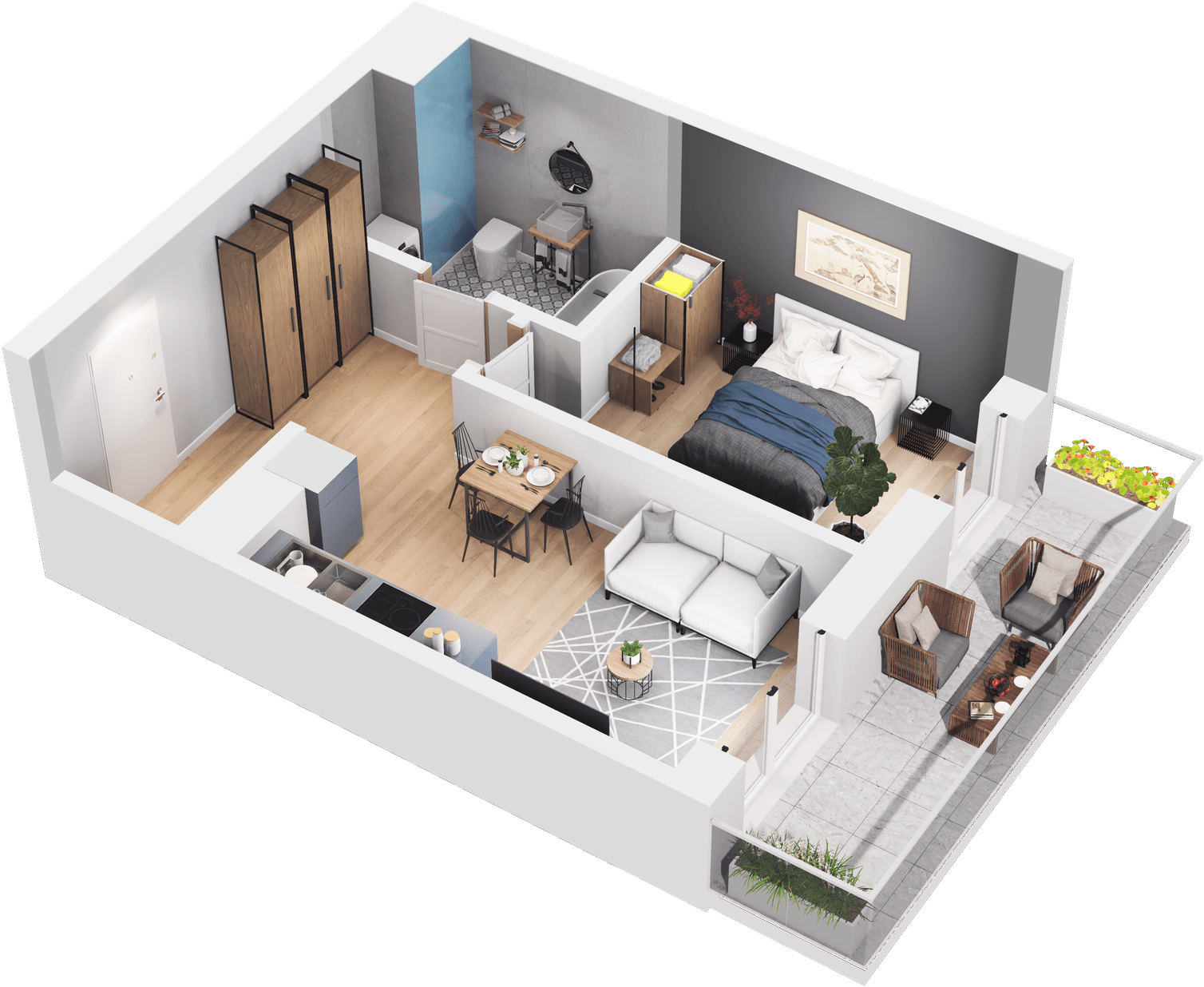

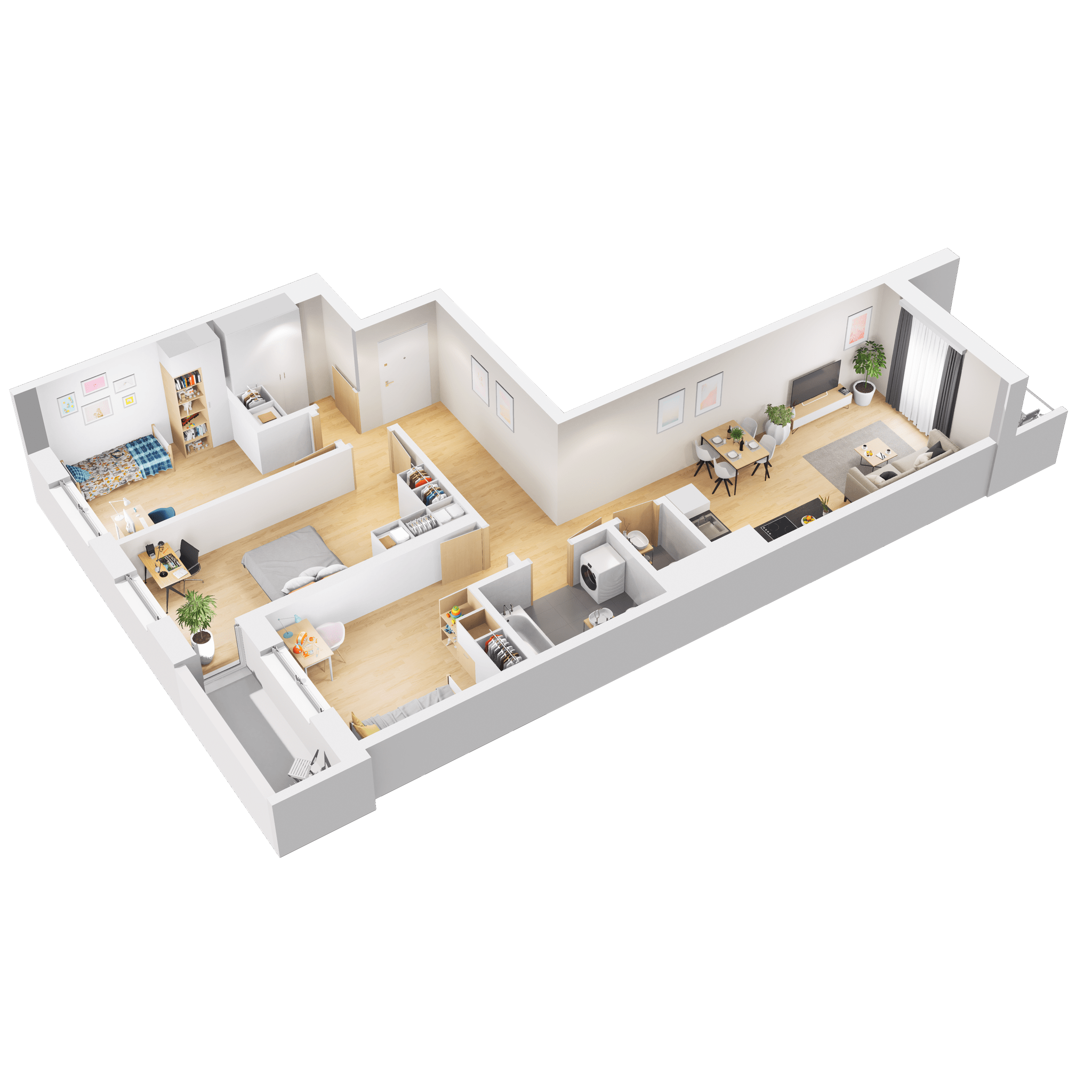

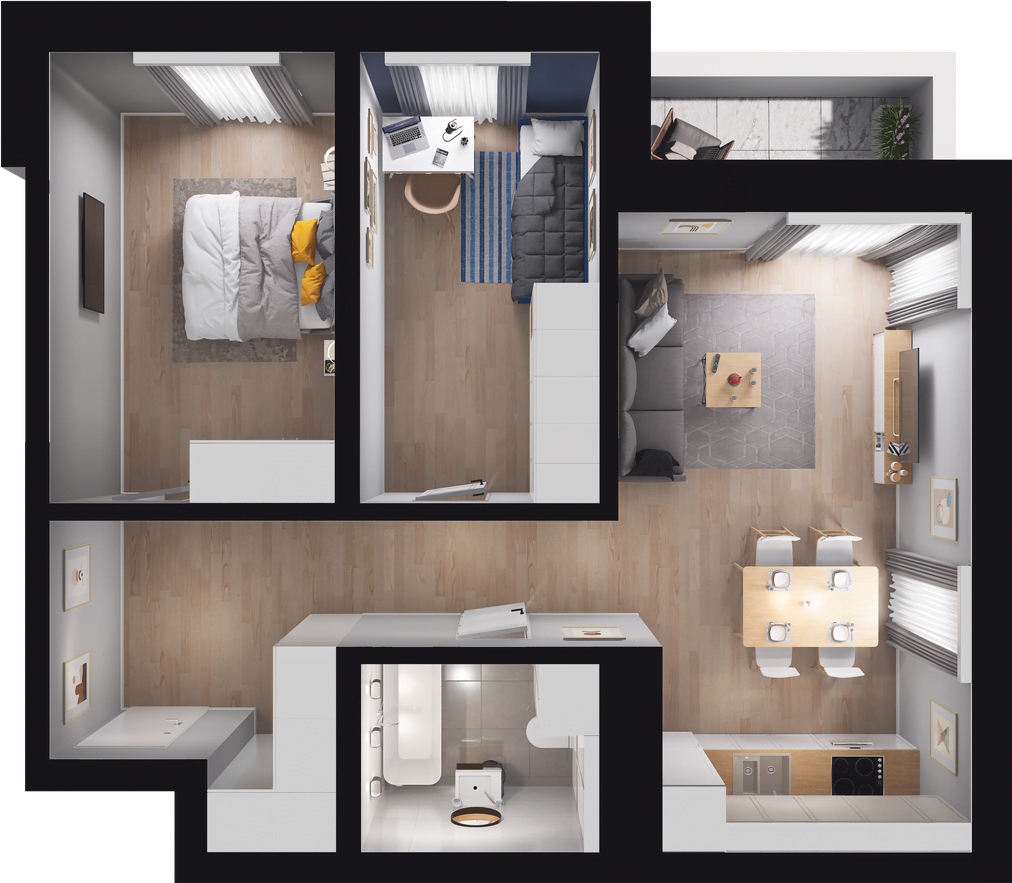

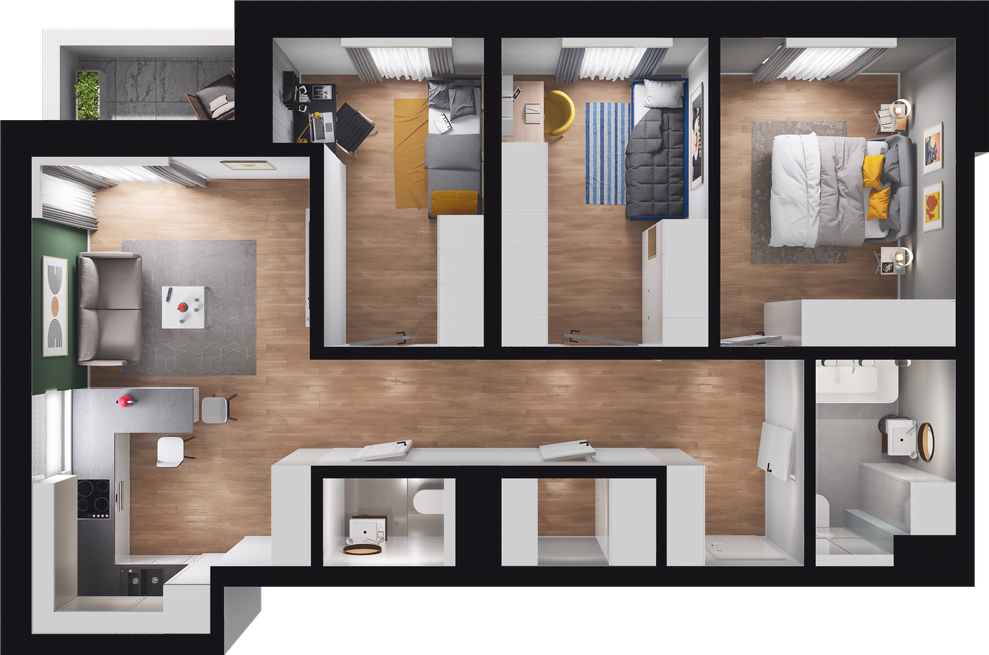

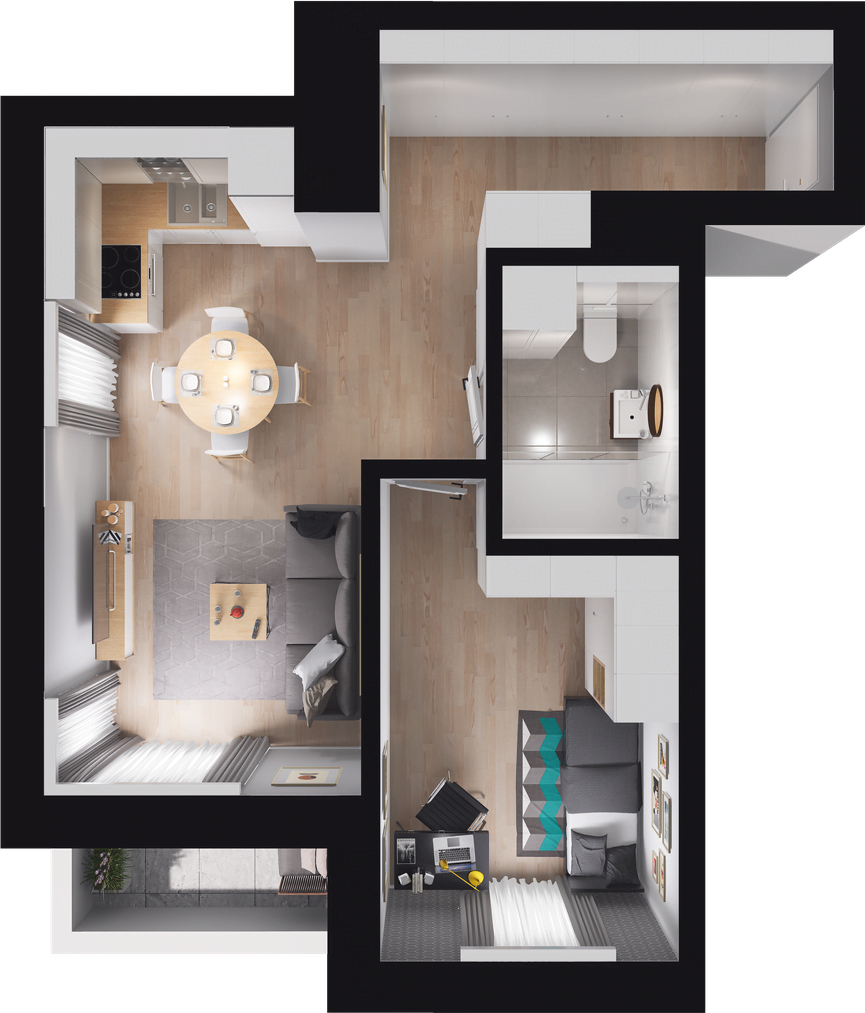

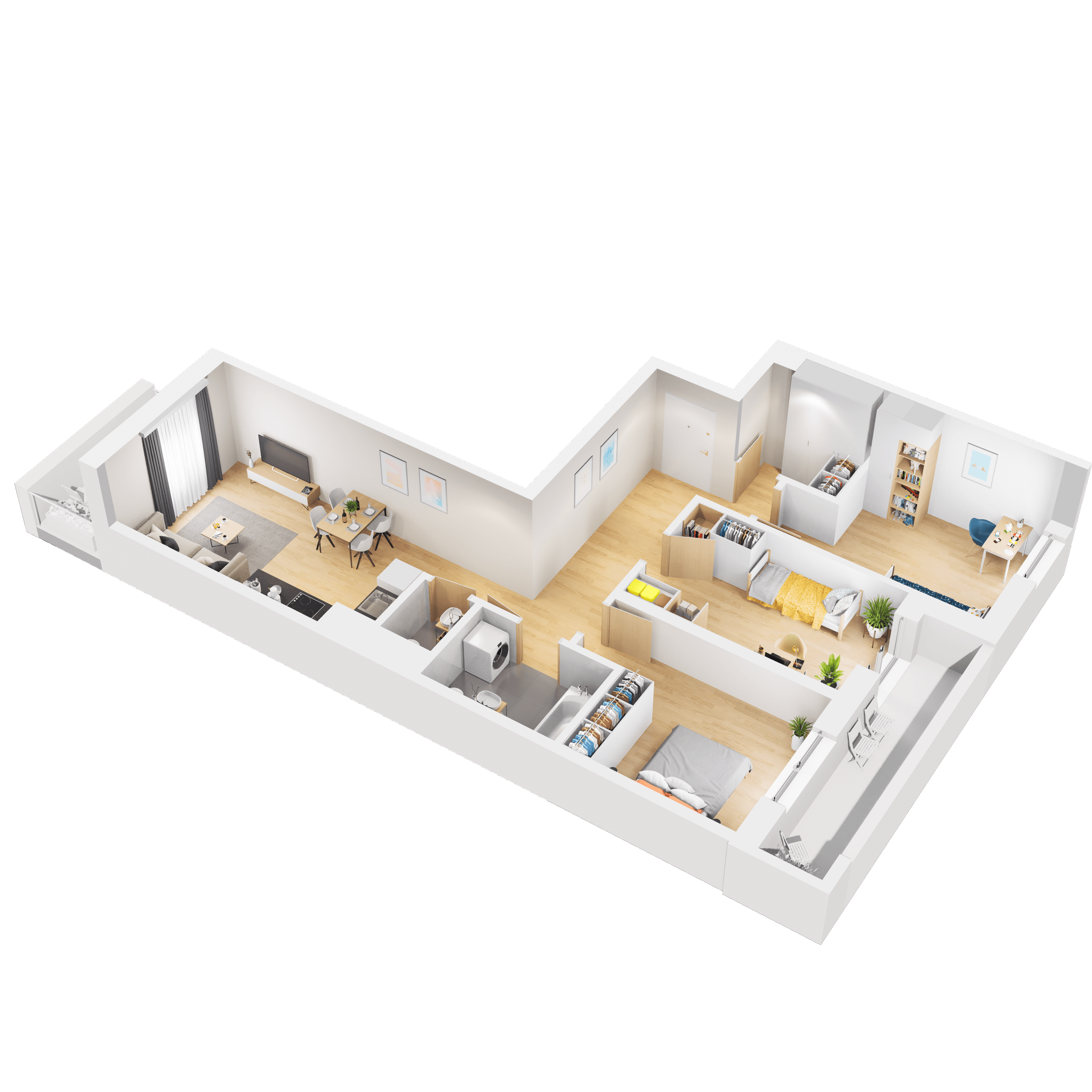

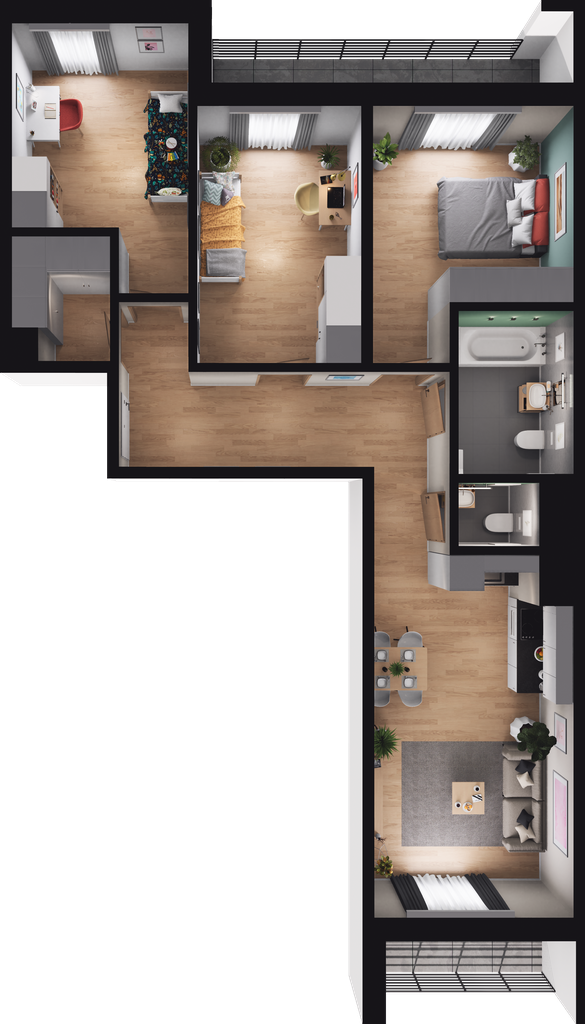

Kliknij na wiersz zawierający dane apartamentu lub mieszkania, aby zobaczyć jego rzut.
Klikając na nazwę kolumny możesz posortować listę układając np. od największego do najmniejszego mieszkania lub od najtańszego do najdroższego.
Zapoznaj się z przykładowymi aranżacjami mieszkań podczas WIRTUALNEGO SPACERU 3D, klikając w odpowiednią ikonę.
Mieszkania powtarzalne na różnych kondygnacjach prezentowane są w różnych stylach wykończenia wnętrz.
STANOWISKO POSTOJOWE 39.000 zł brutto
KOMÓRKA LOKATORSKA 3.000 zł brutto/m2
* - Powierzchnia podana w m2 szacunkowo. Dokładny obmiar przy odbiorze mieszkania.
** - Wszystkie ceny w PLN brutto.

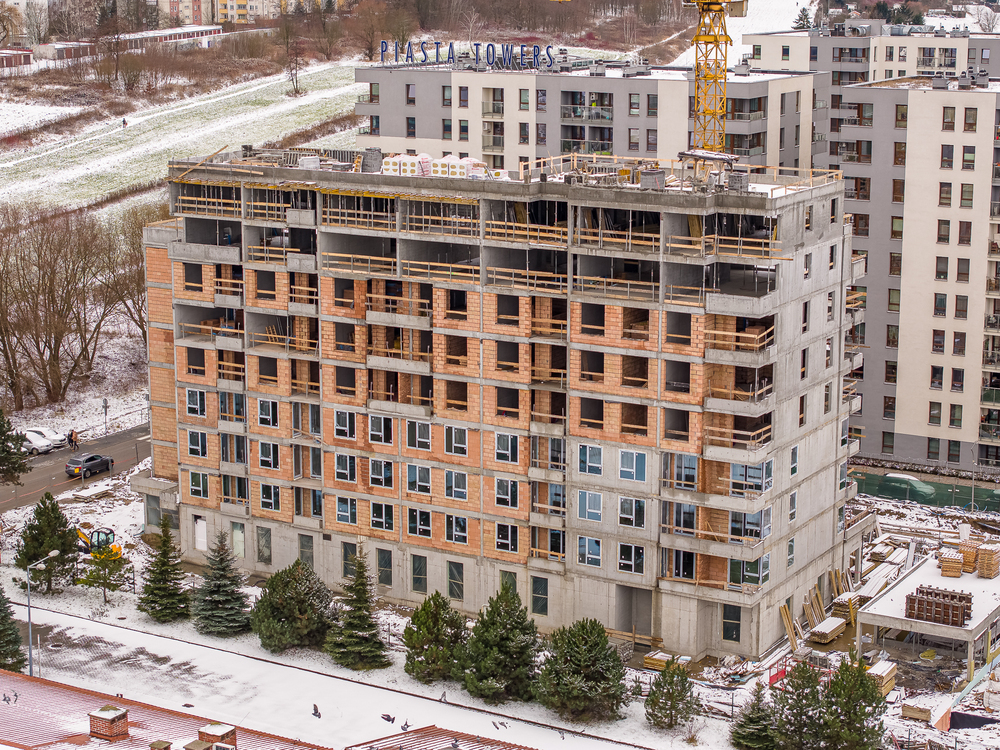

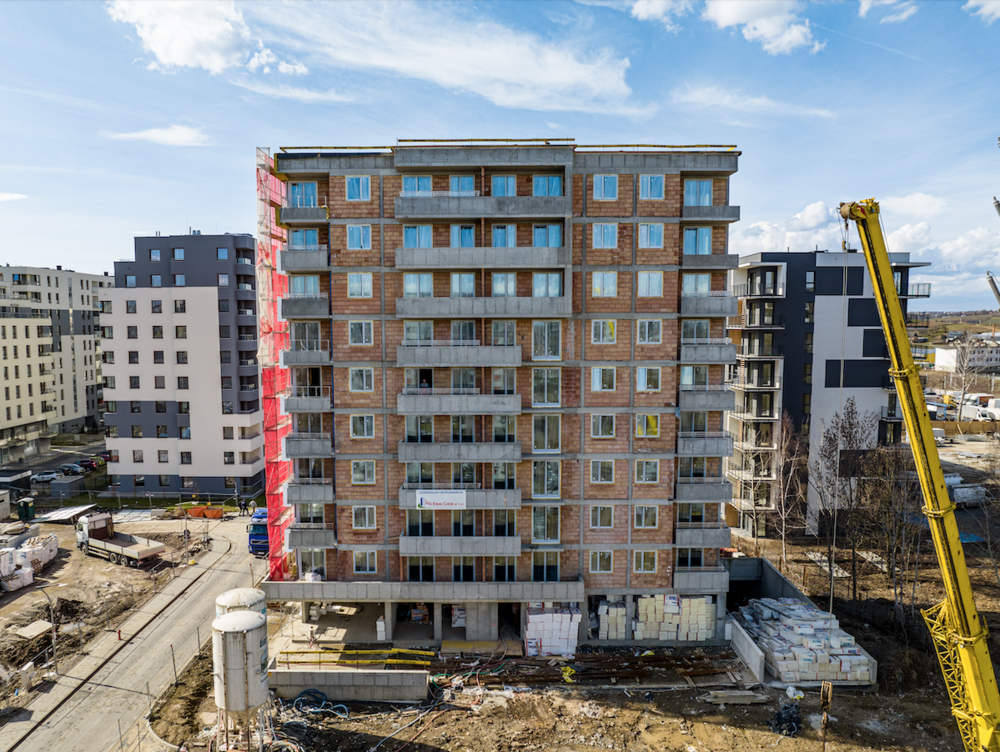

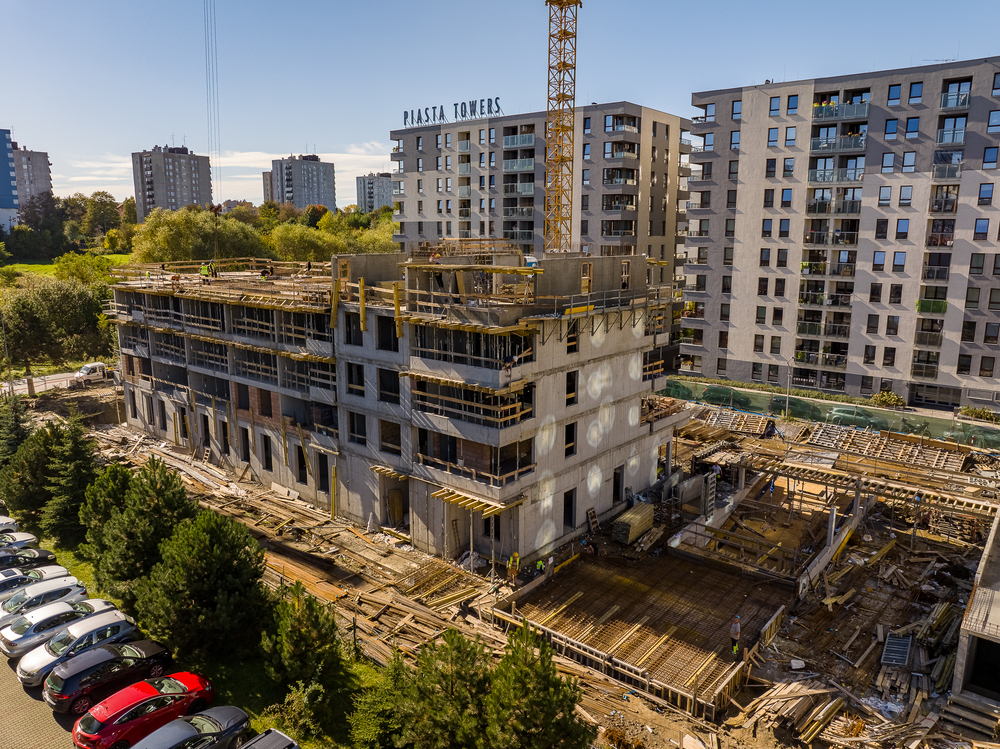

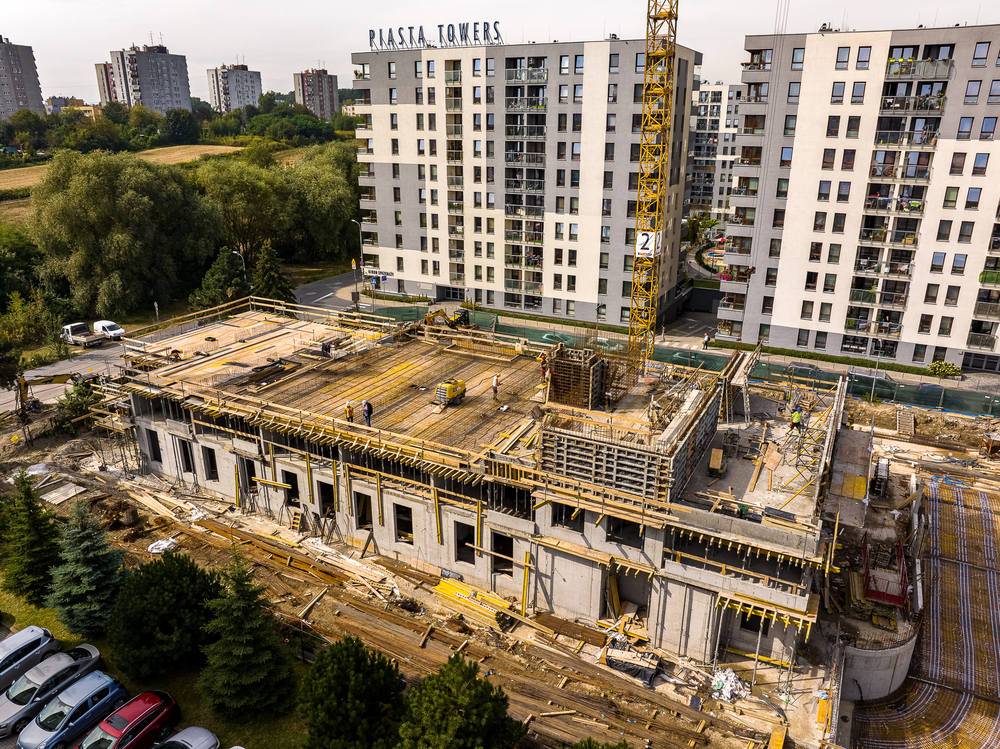

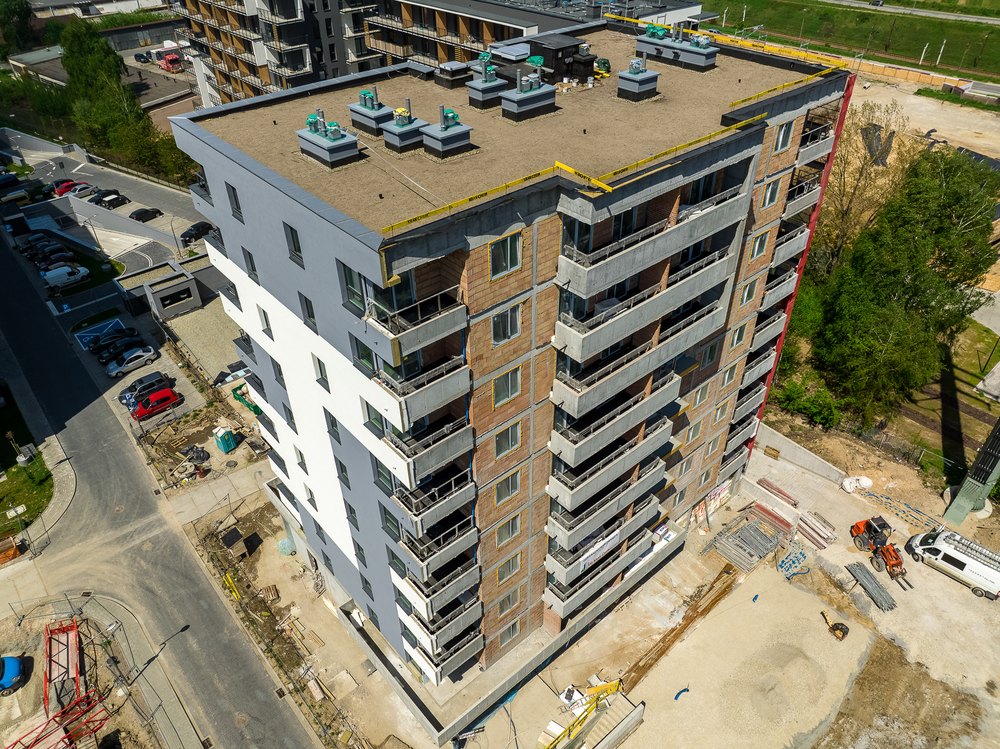

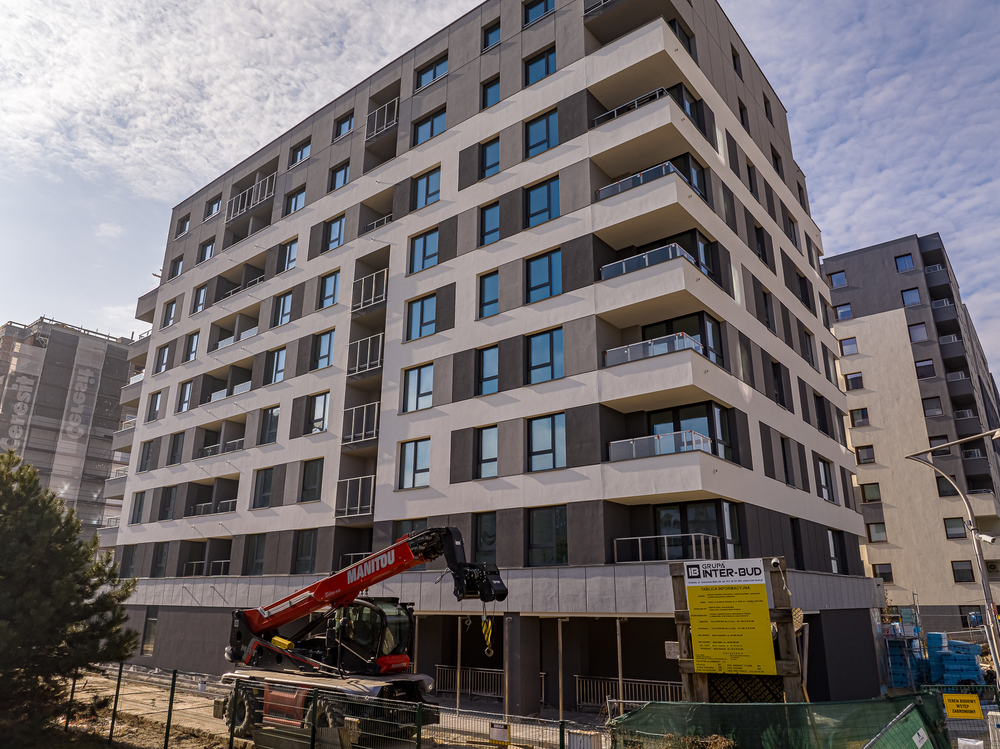

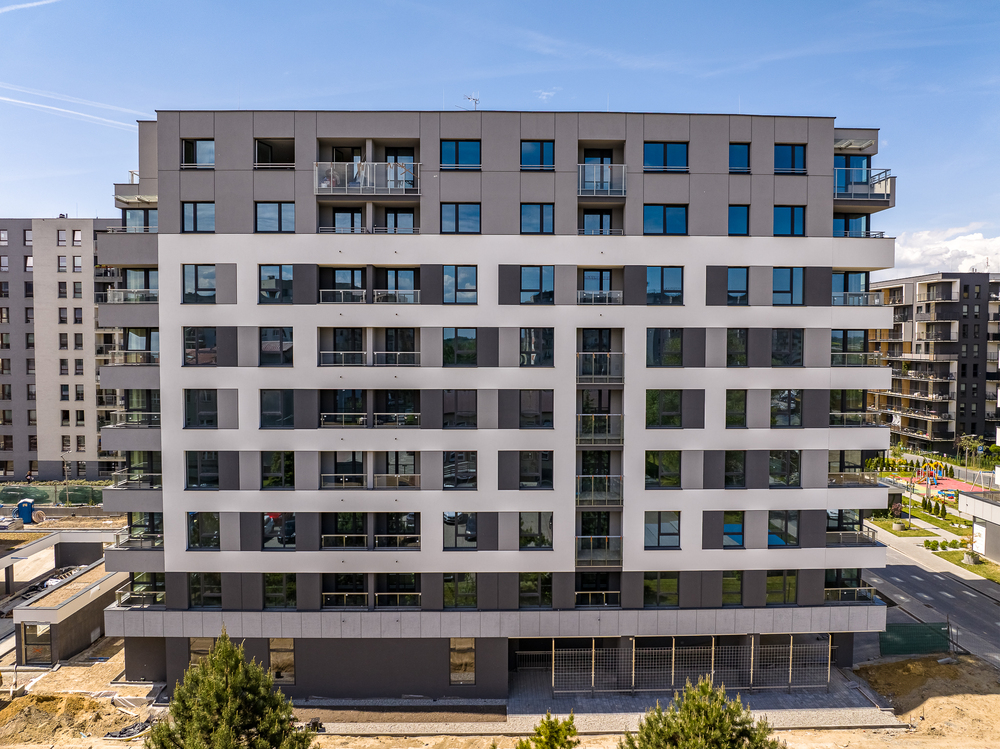

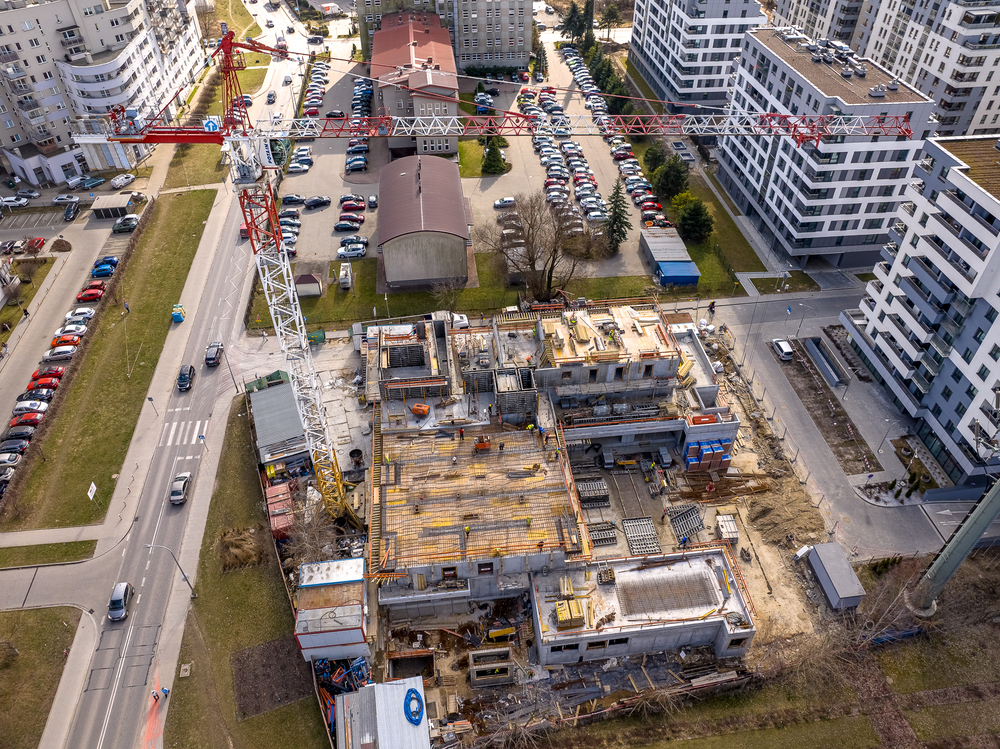

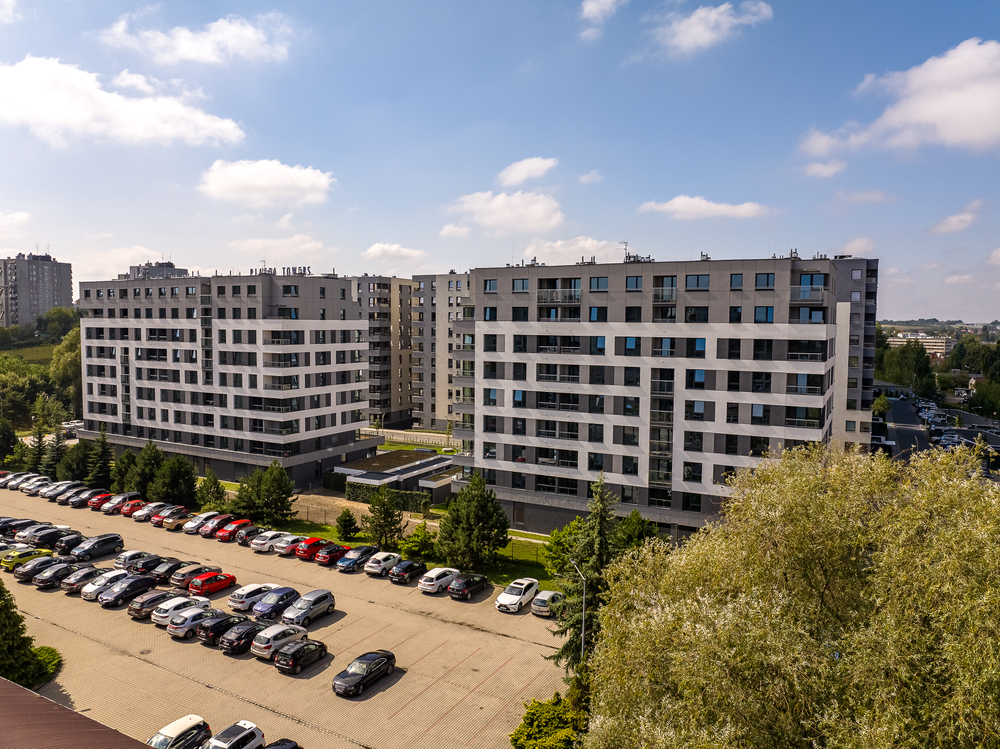

Budynek 7

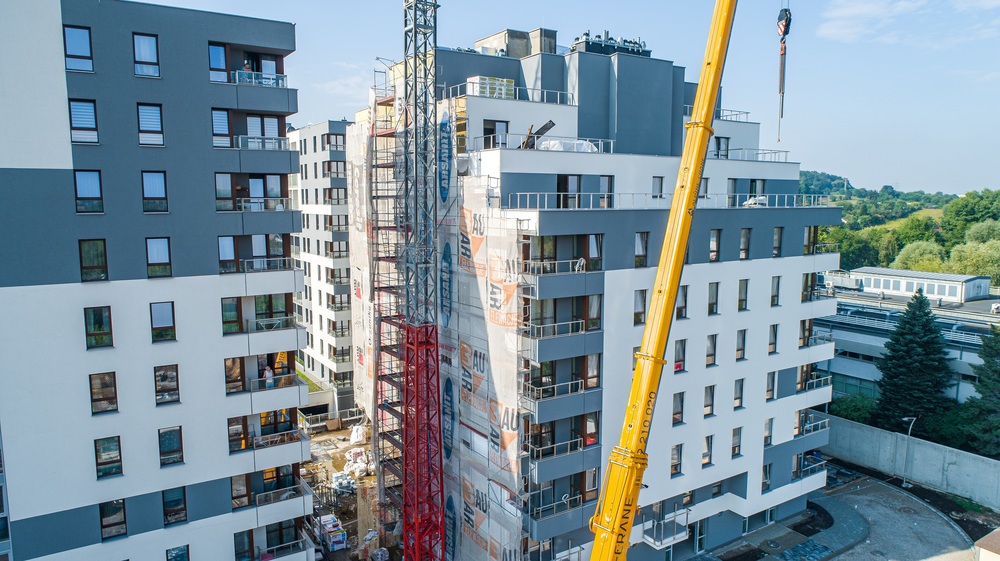

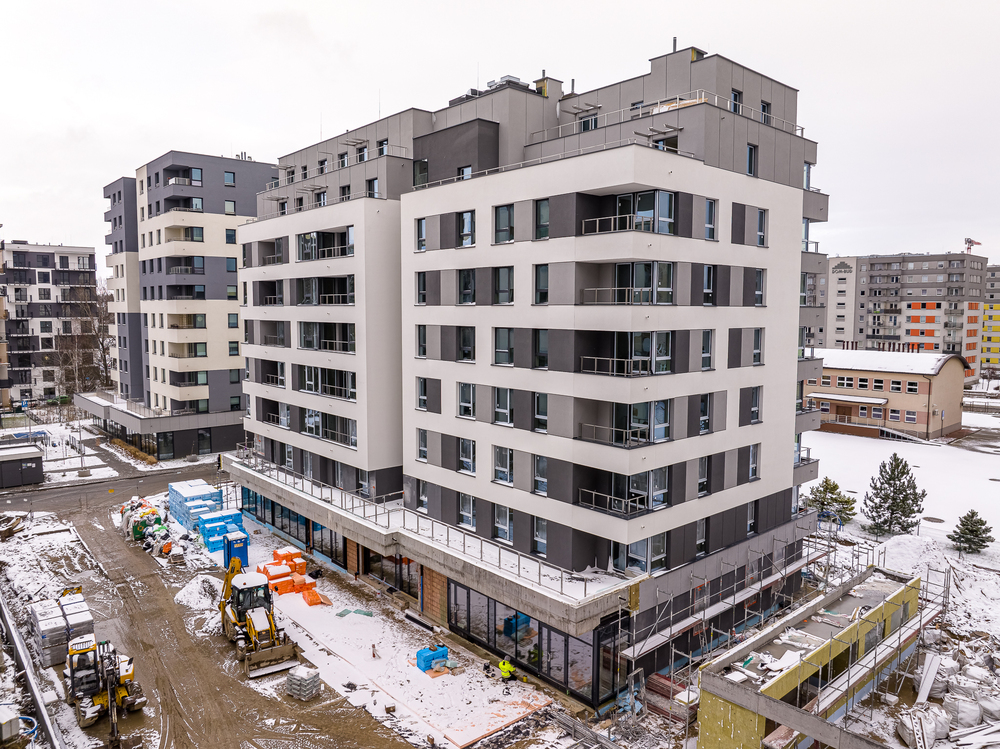

BLISKI TERMIN REALIZACJI - II/III kw. 2022 r.
- Mieszkania 1-4 pokojowe o powierzchni 28 – 100 m2
- Część mieszkań na najwyższych kondygnacjach z tarasami
- Mieszkania na parterze z przynależnymi ogródkami.
- Na poziomie -1 garaż podziemny wielostanowiskowy z miejscami postojowymi i komórkami lokatorskimi
- Termin realizacji - II/III kw. 2022 r.

Budynek 7 - lista mieszkań

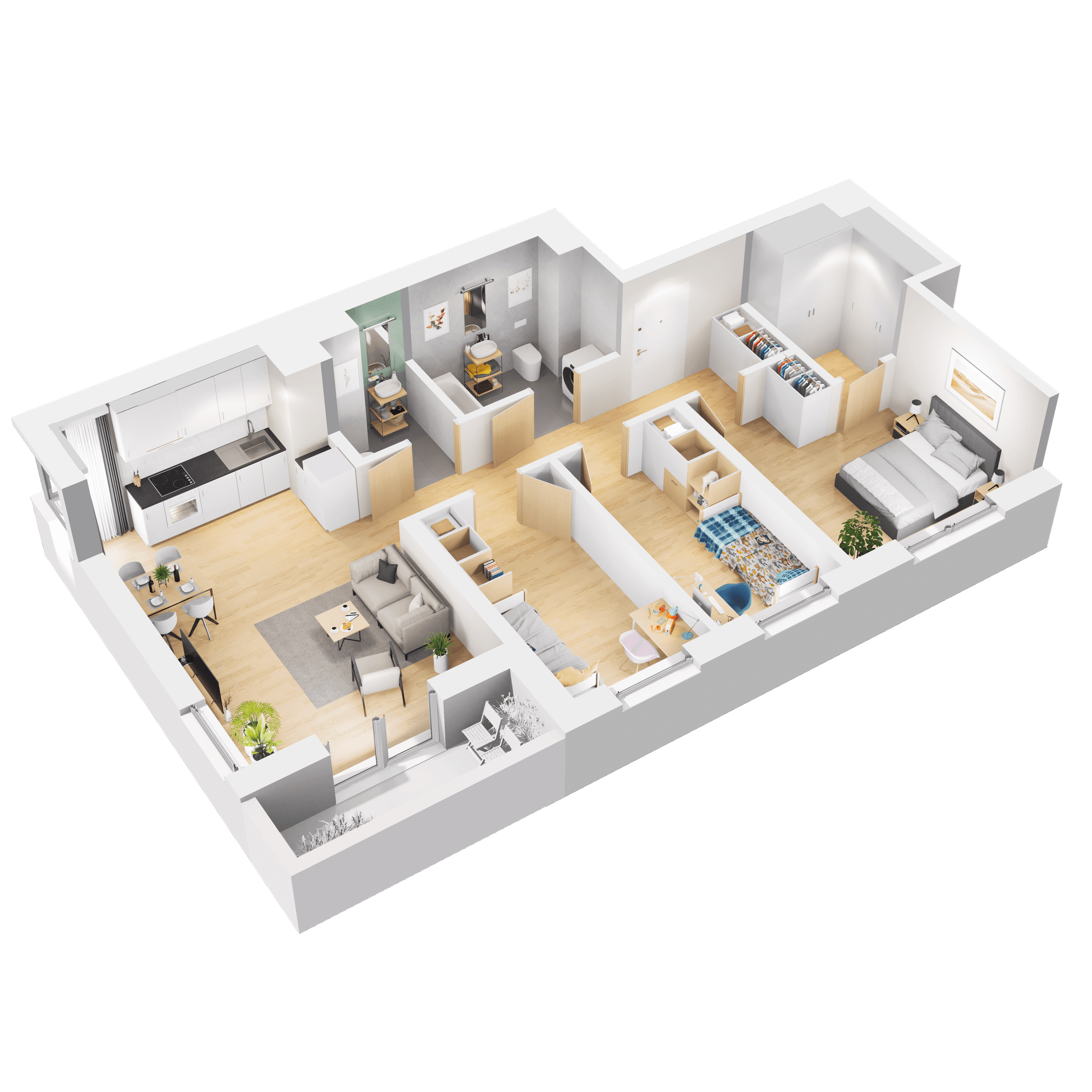

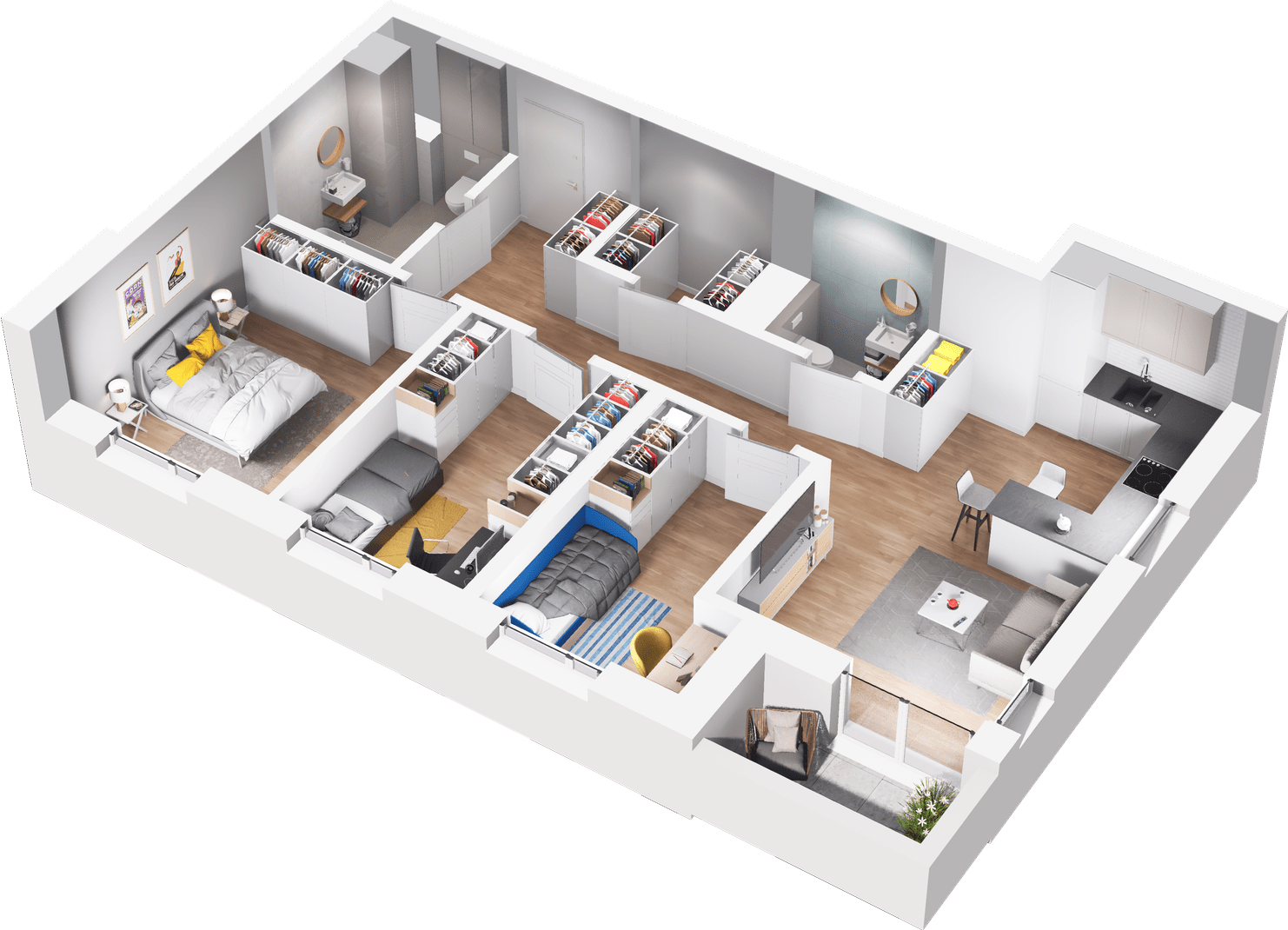

Kliknij na wiersz zawierający dane apartamentu lub mieszkania, aby zobaczyć jego rzut.
Klikając na nazwę kolumny możesz posortować listę układając np. od największego do najmniejszego mieszkania lub od najtańszego do najdroższego.
* - Powierzchnia podana w m2 szacunkowo. Dokładny obmiar przy odbiorze mieszkania.
** - Wszystkie ceny w PLN brutto.
STANOWISKO POSTOJOWE 39.000 zł brutto
KOMÓRKA LOKATORSKA 3000 zł brutto/m2

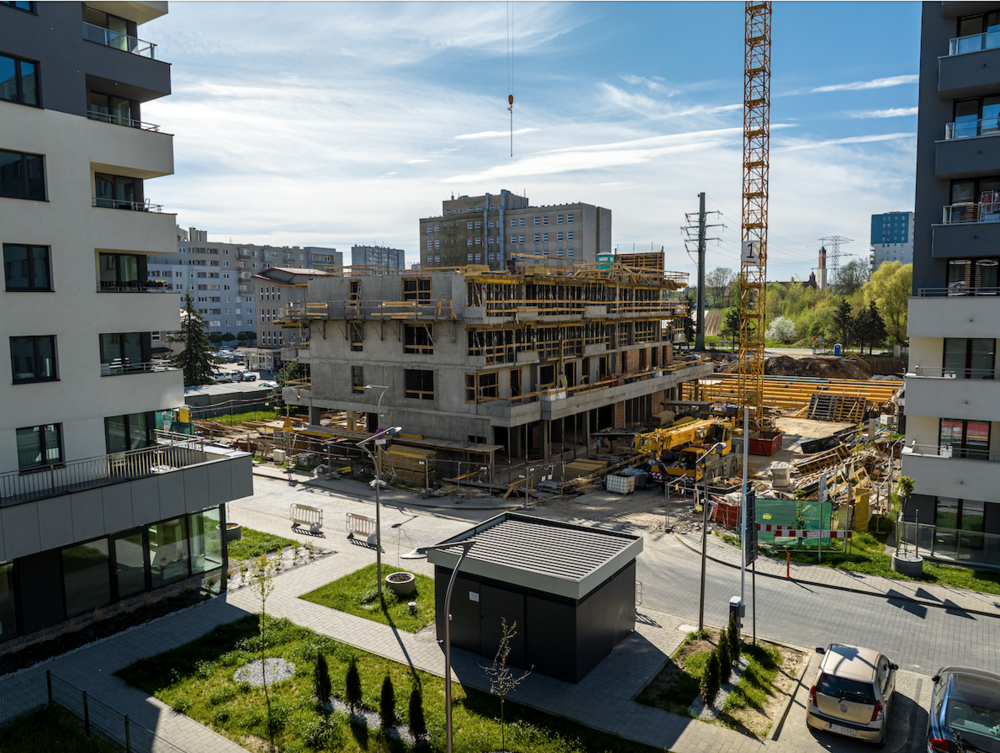

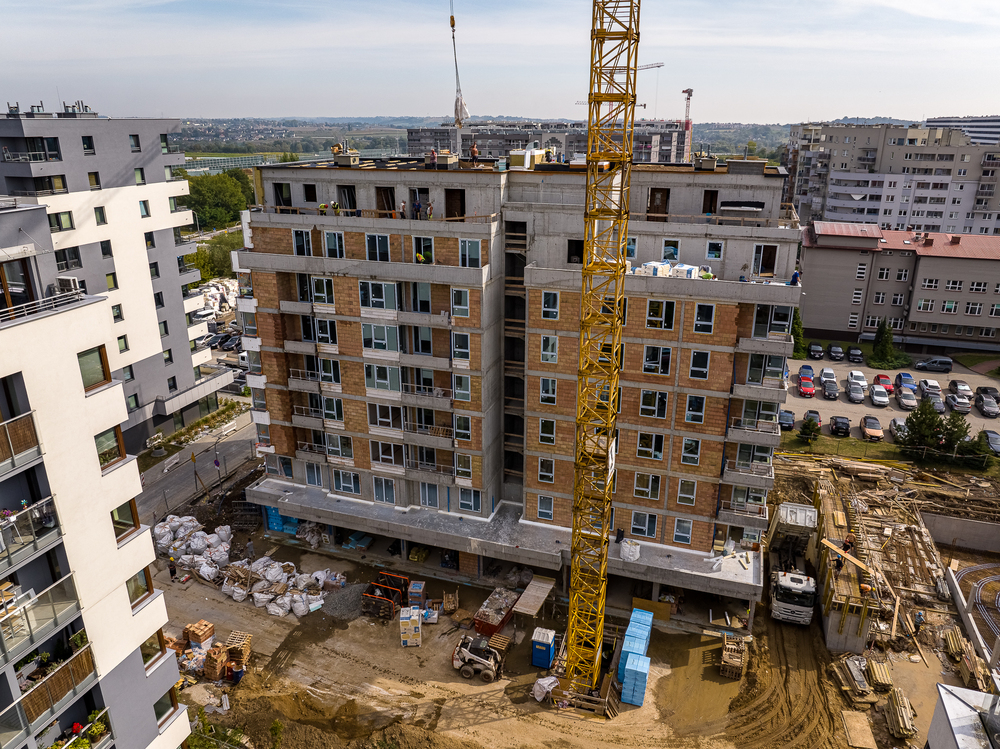

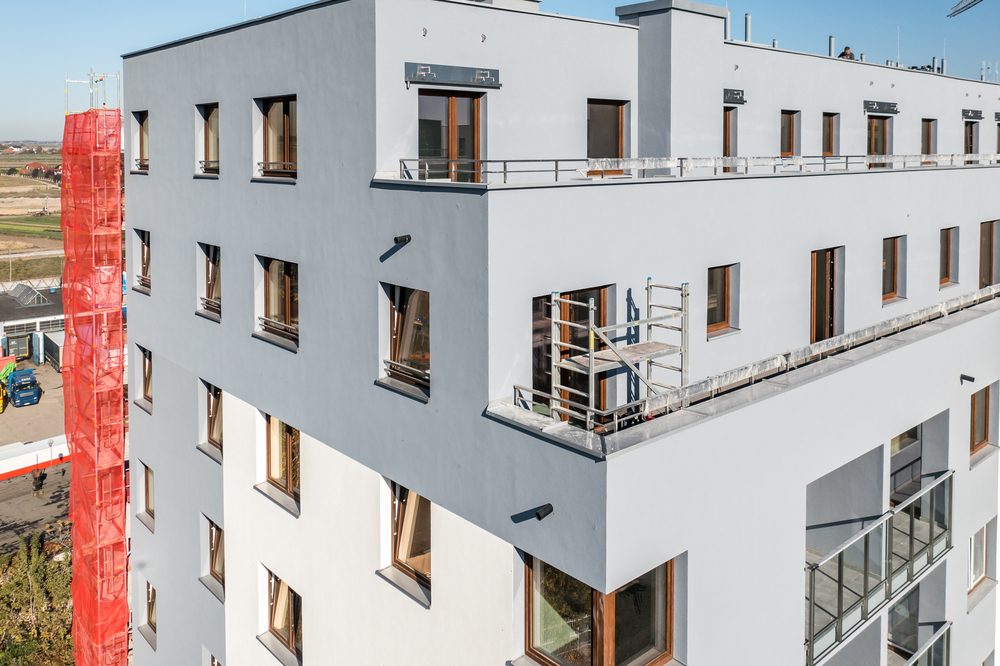

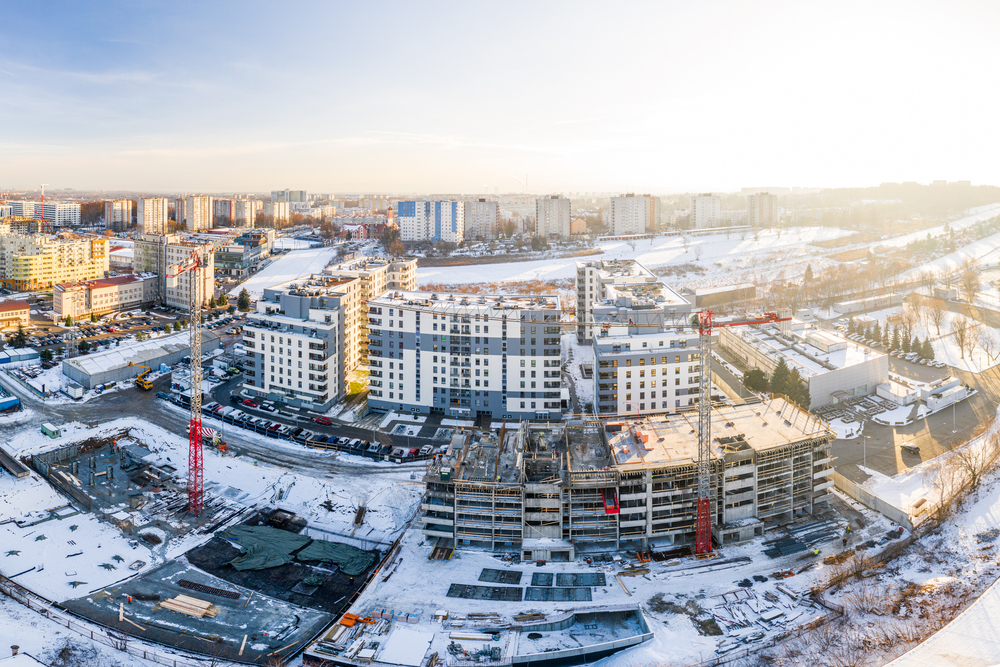

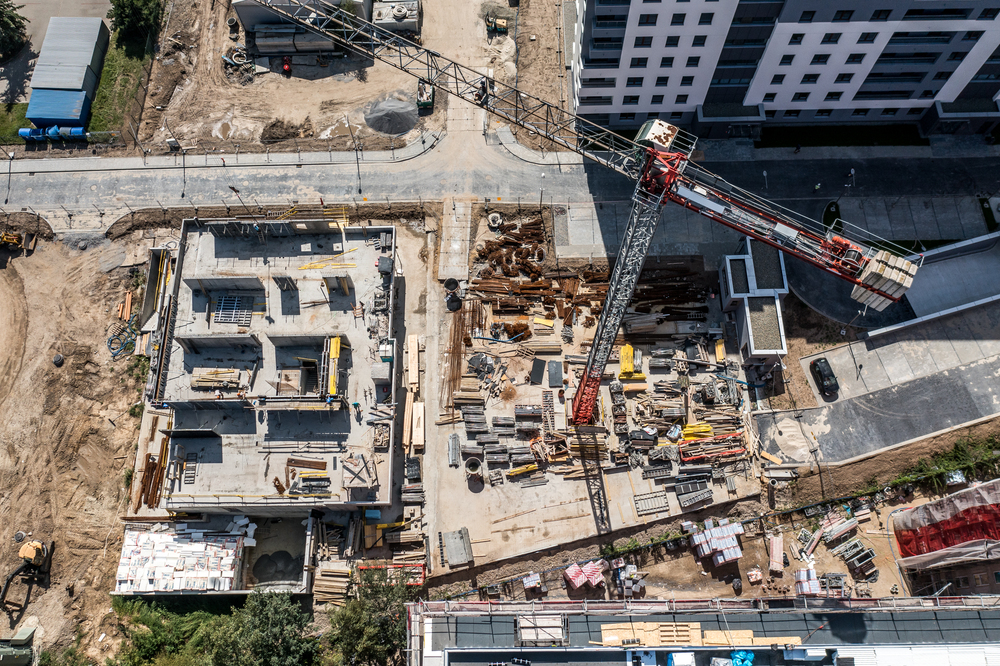

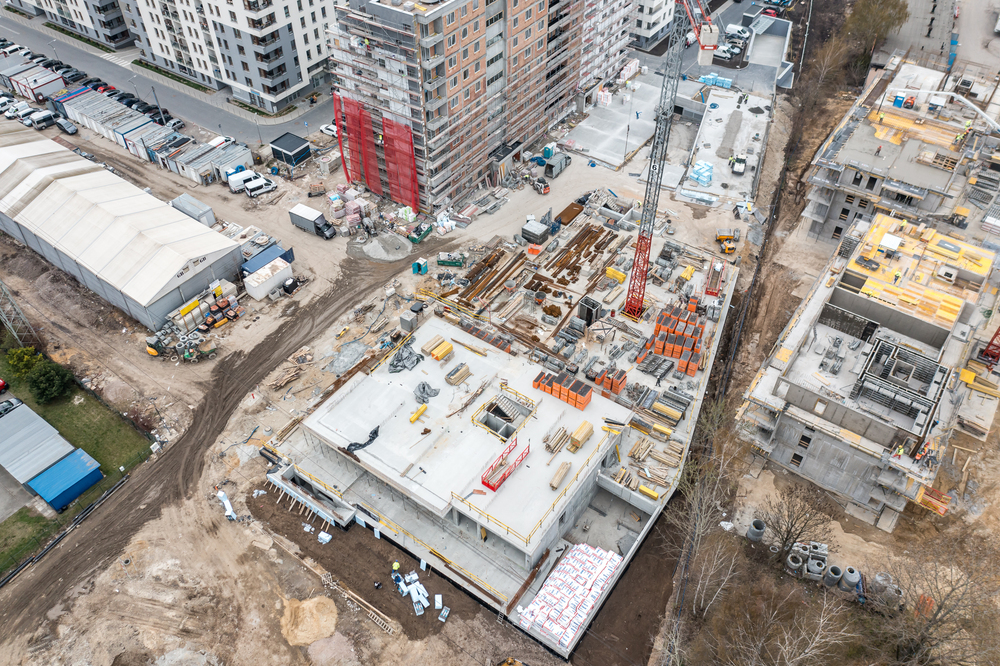

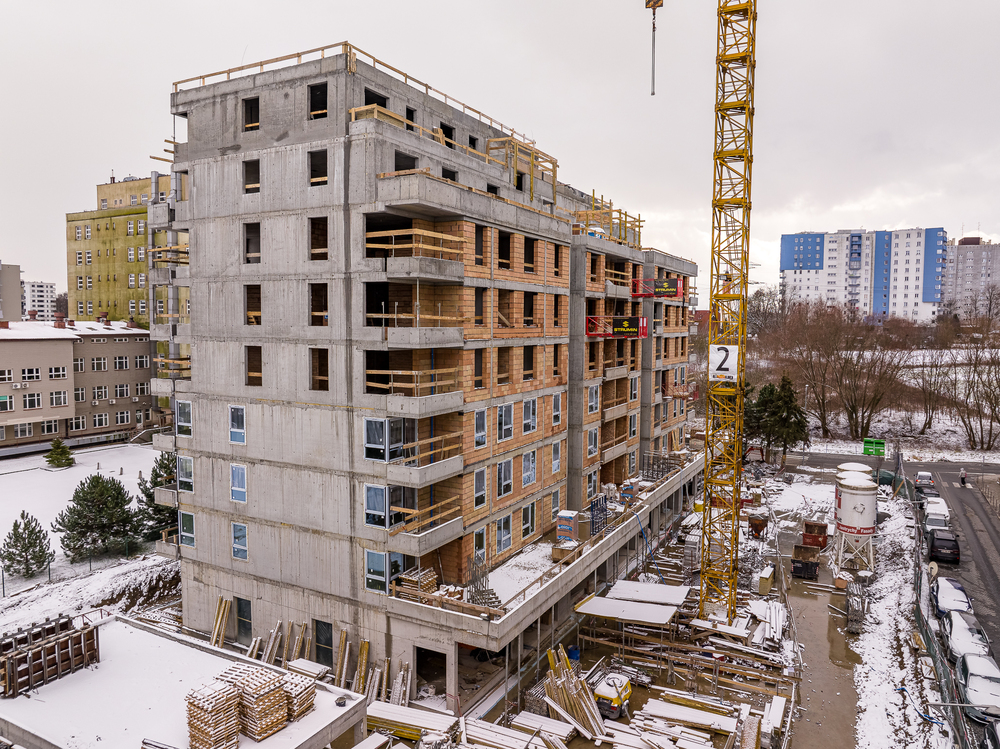

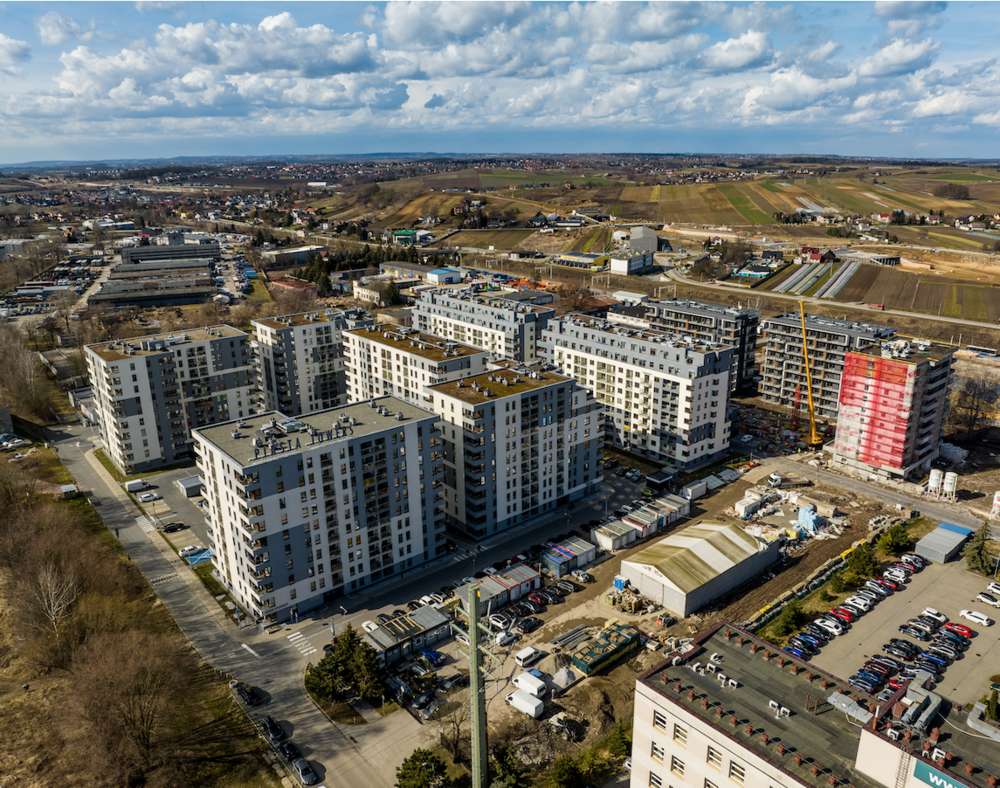

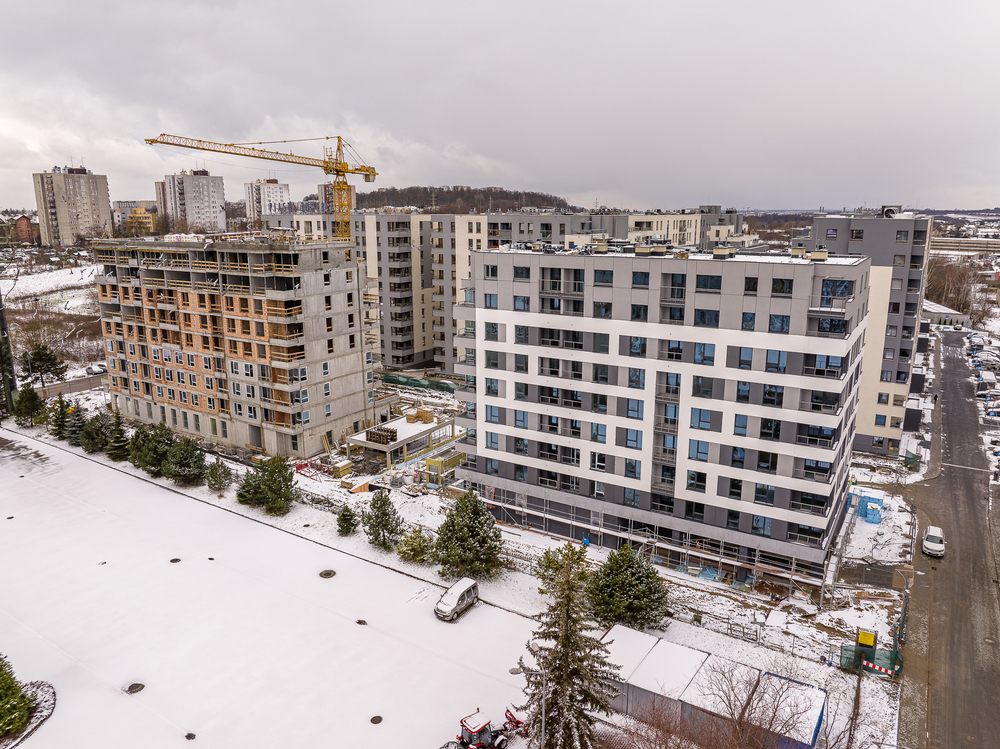

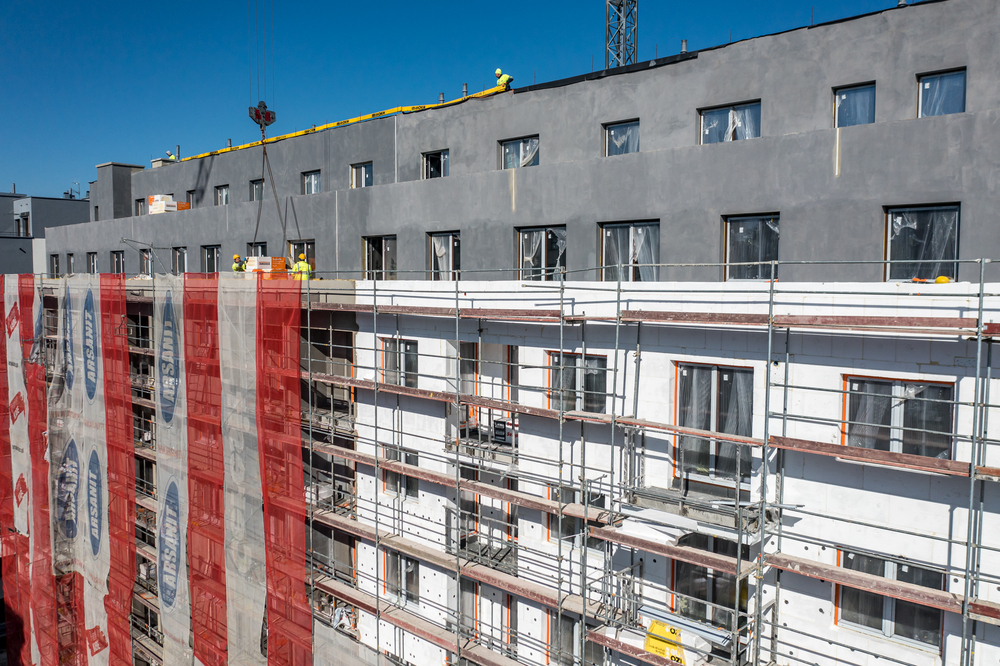

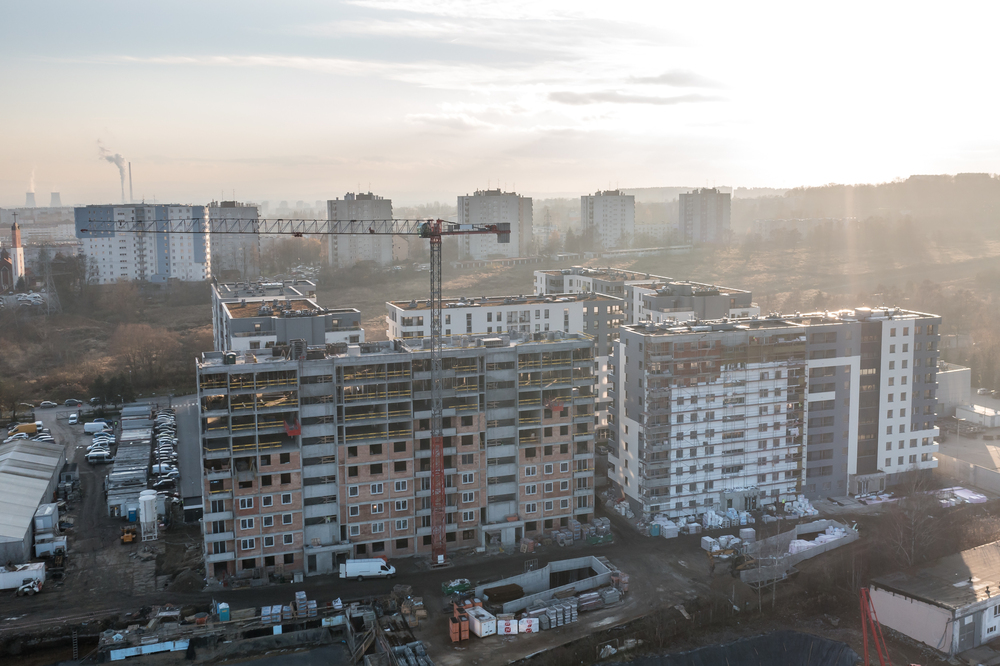

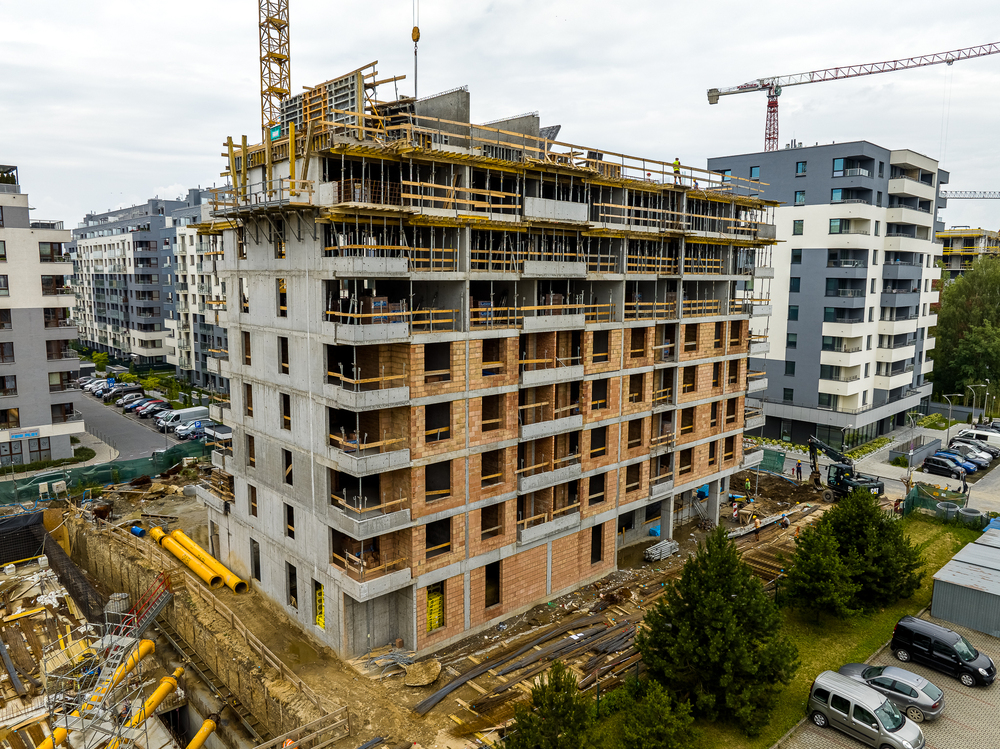

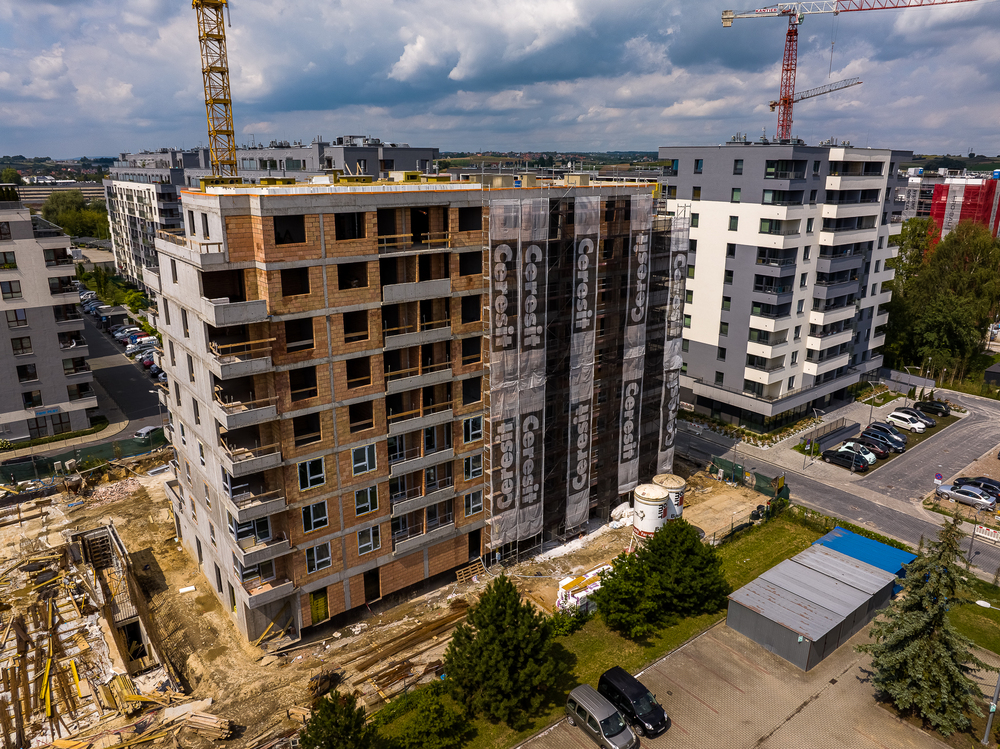

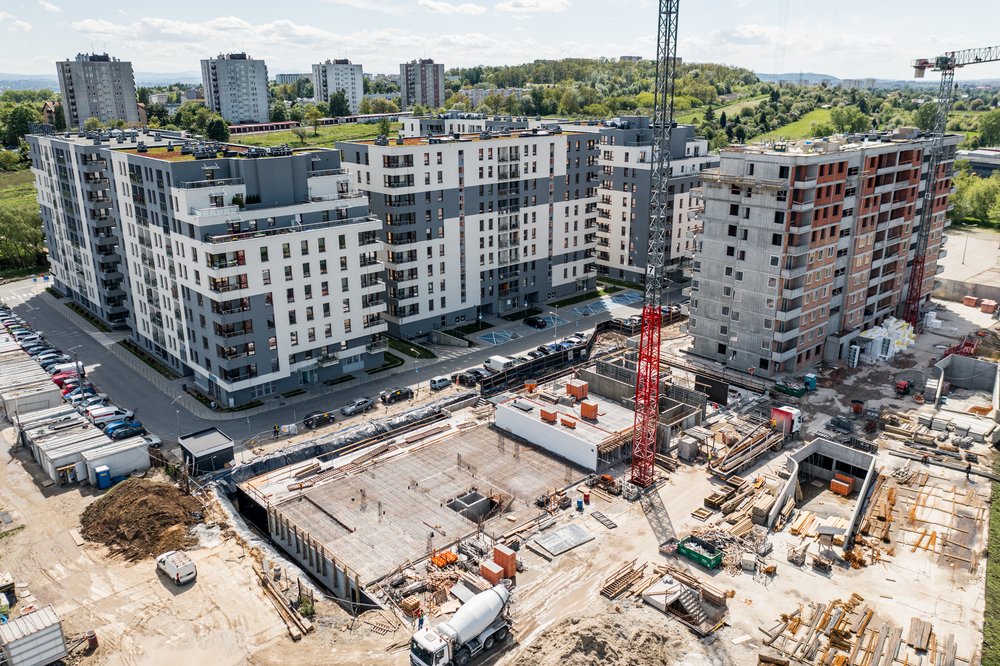

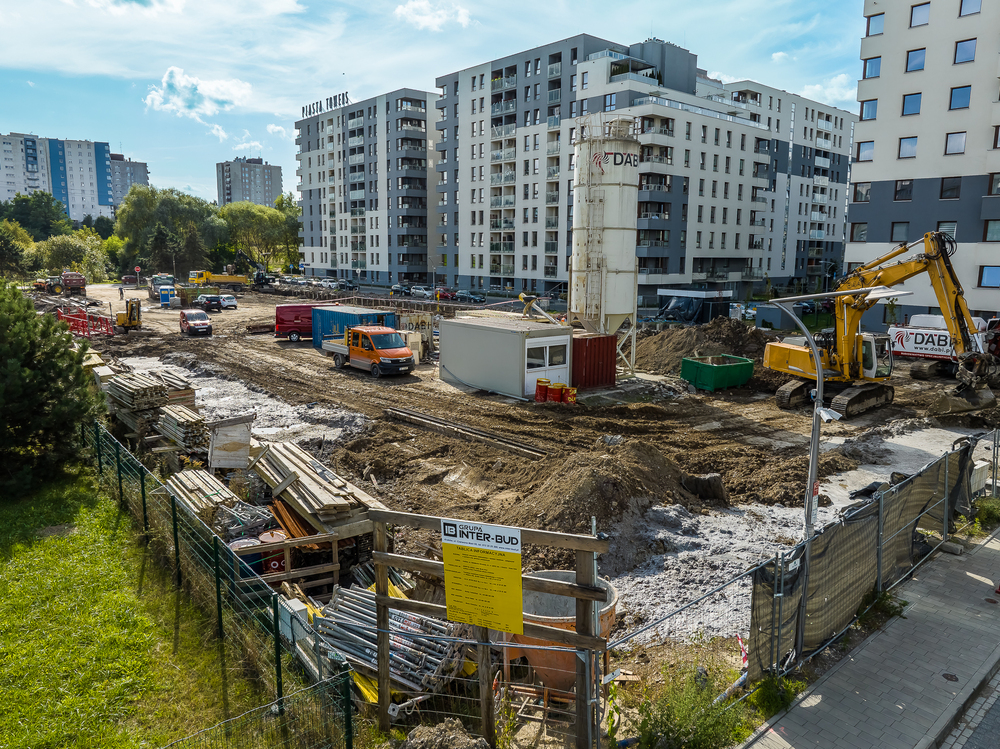

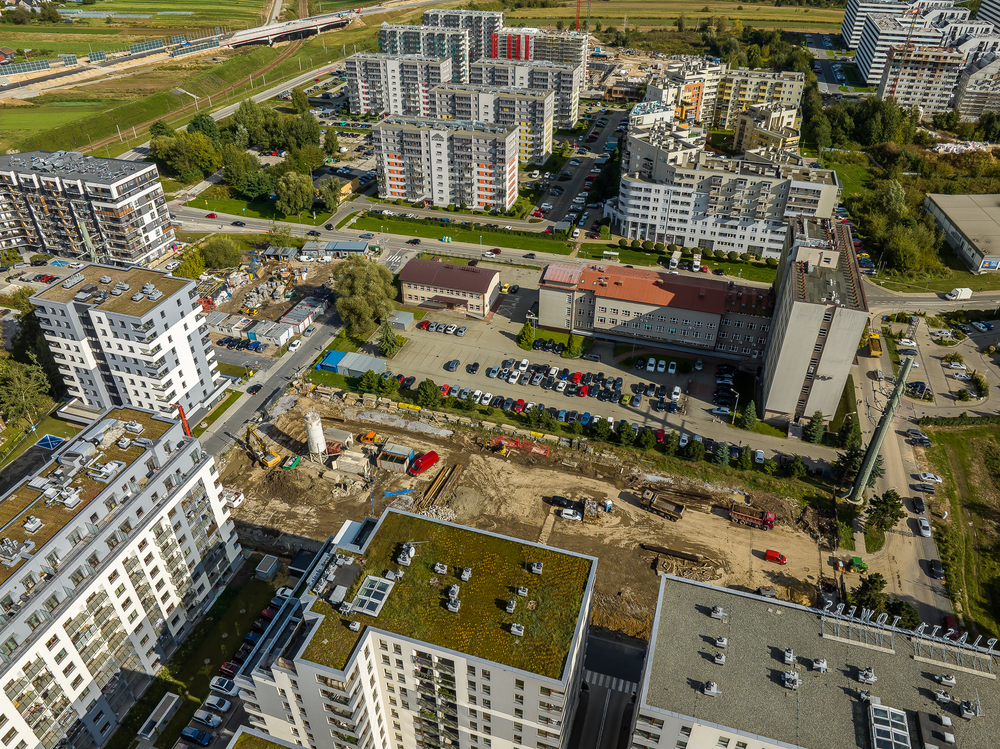

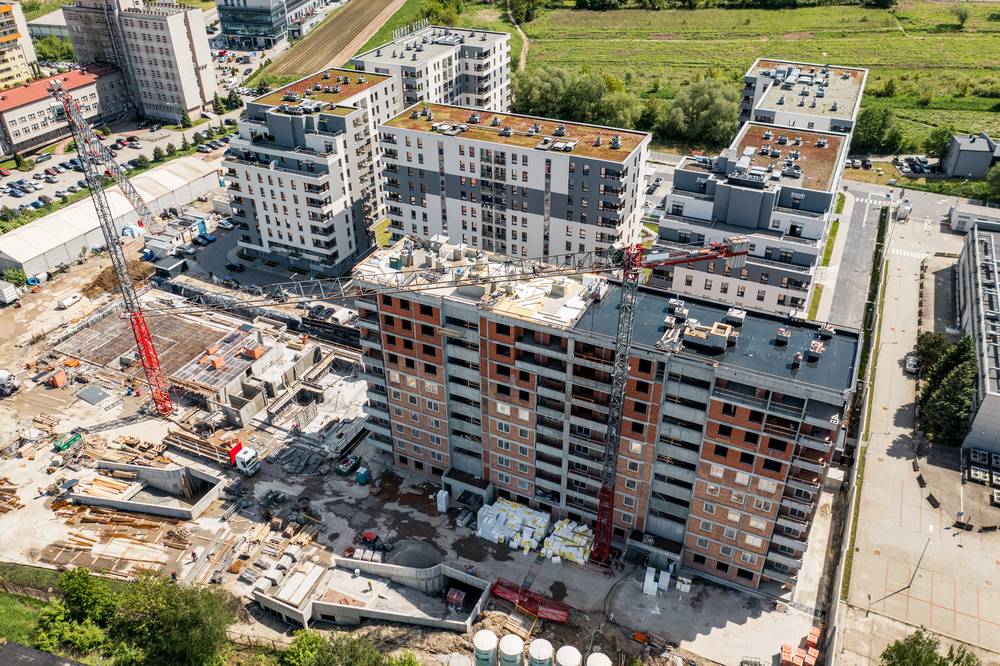

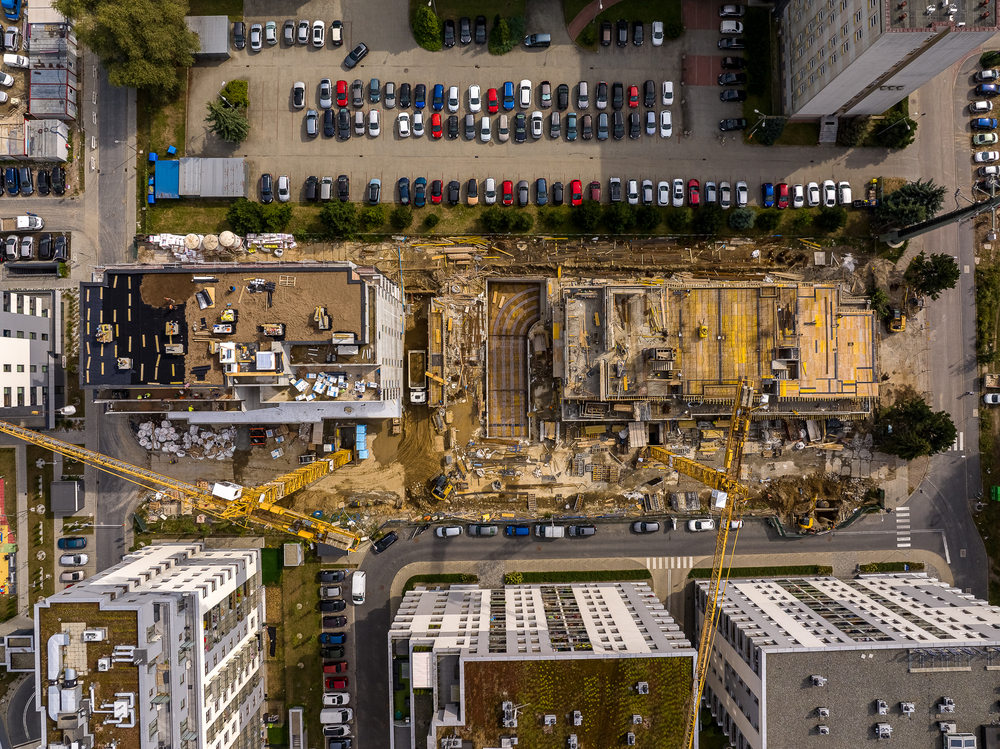

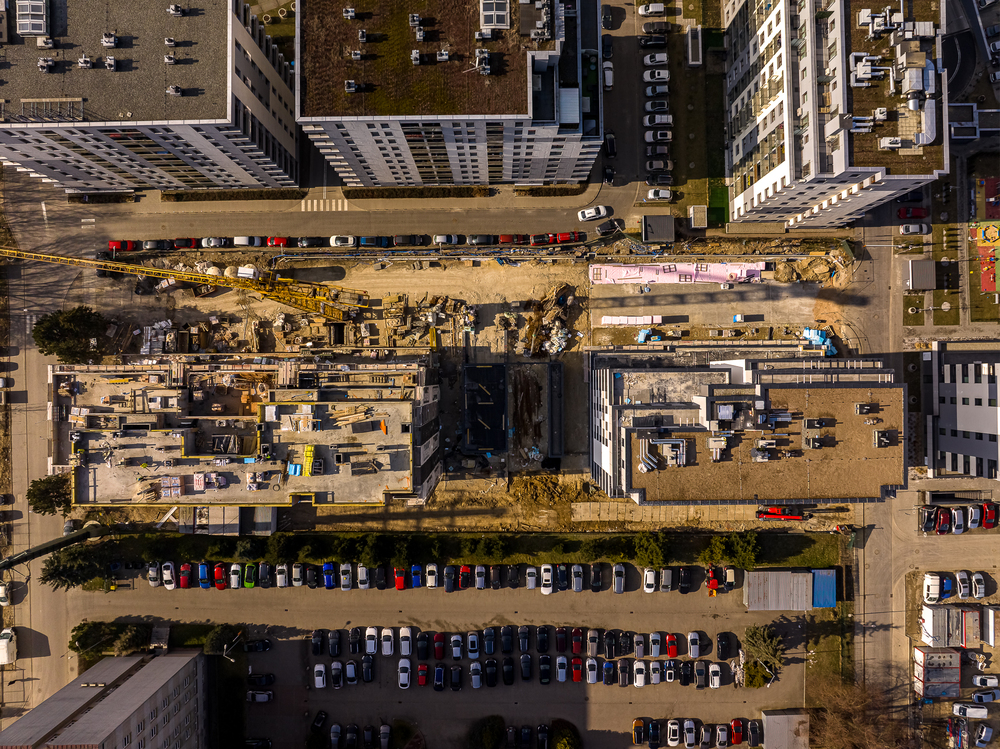

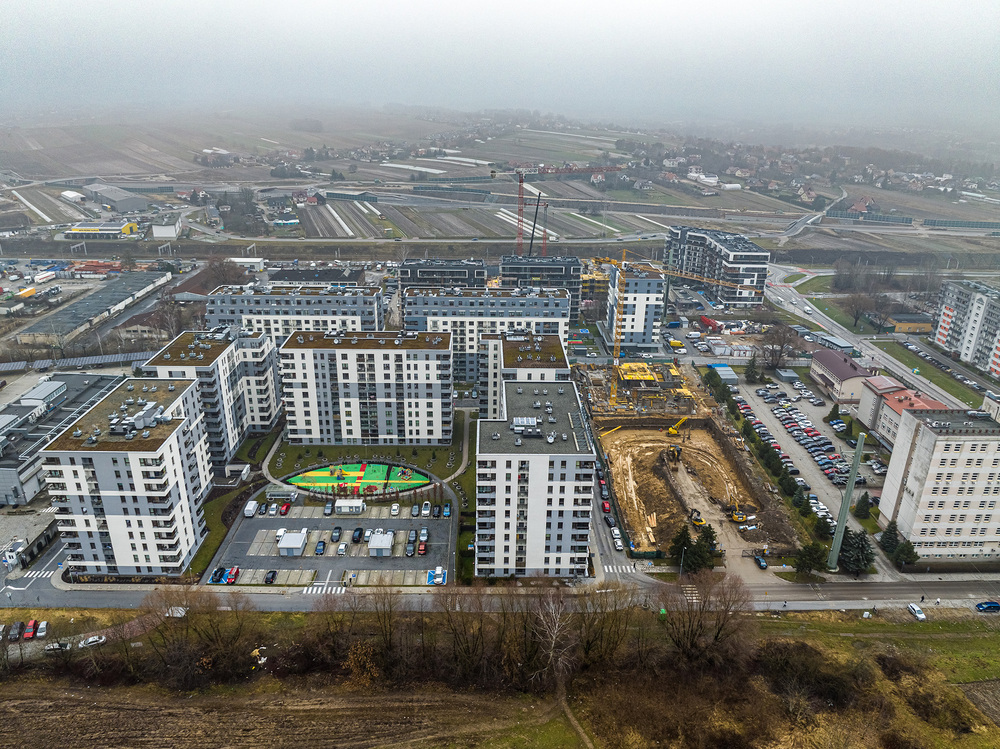

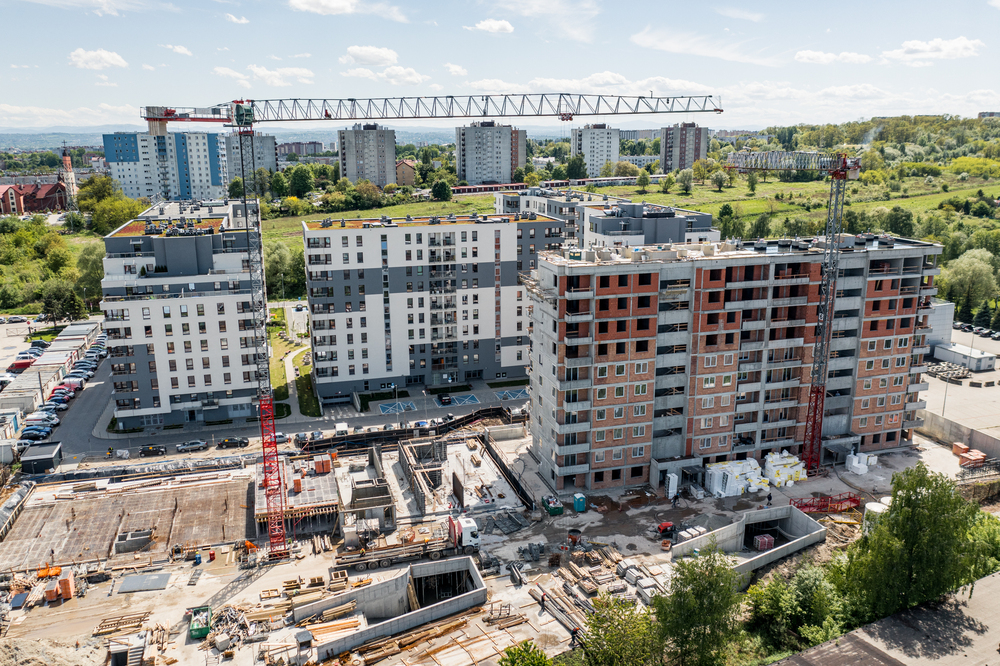

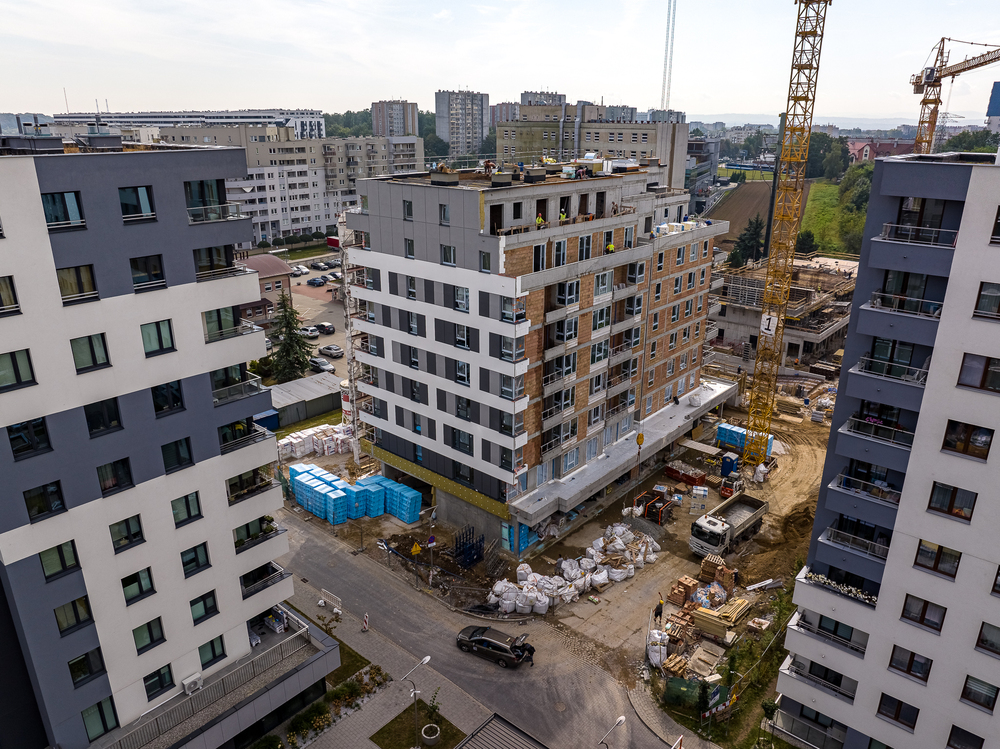

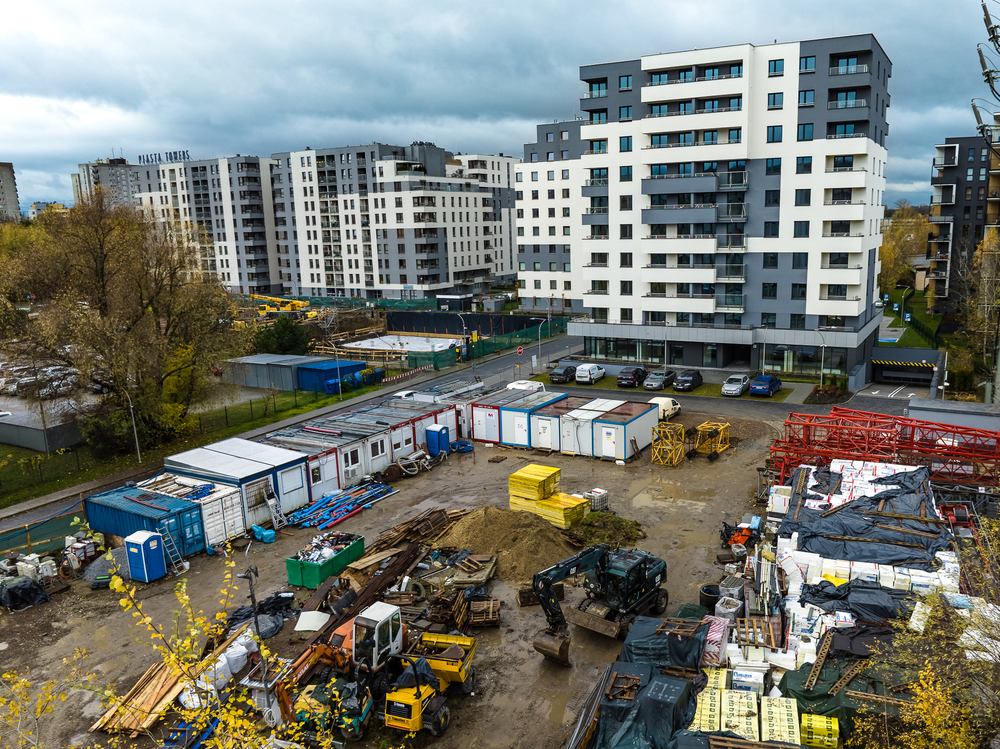

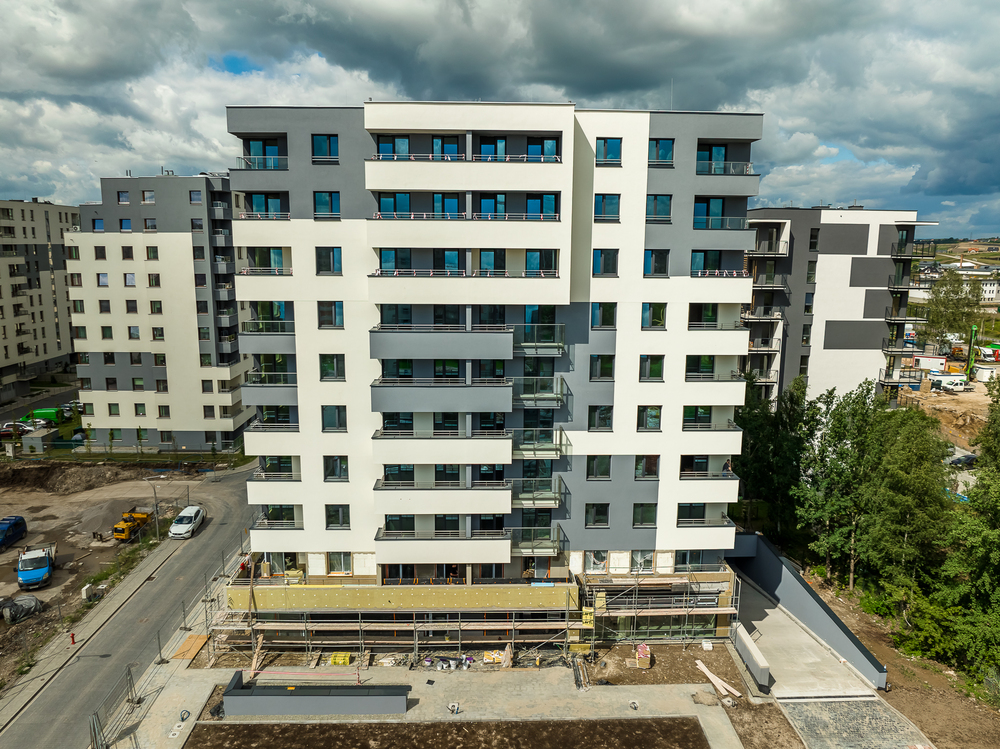

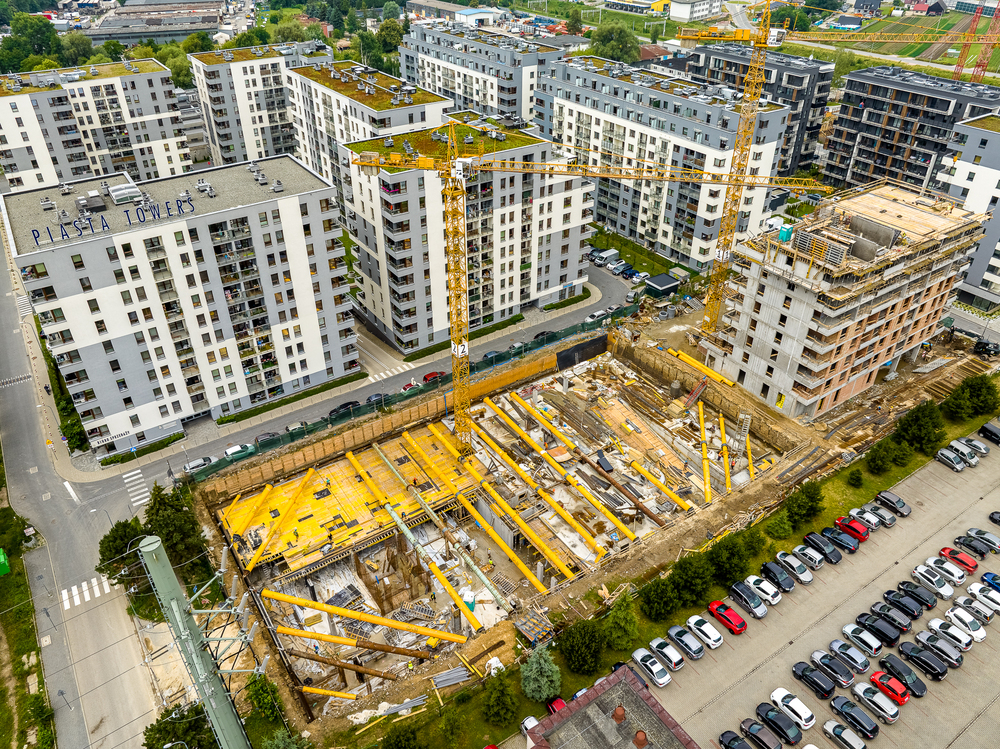

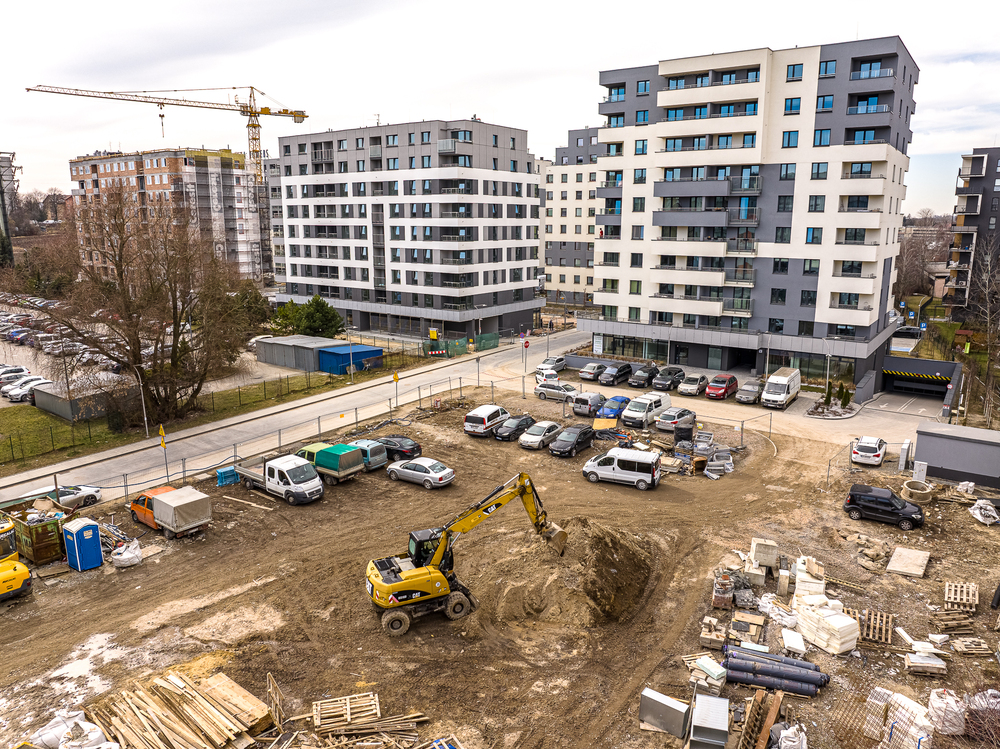

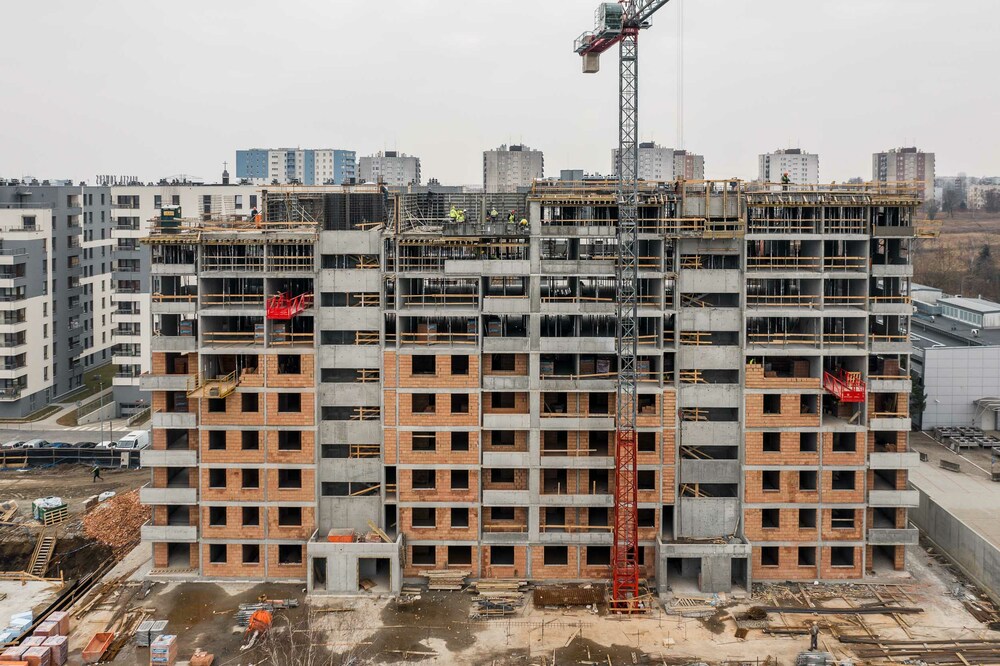

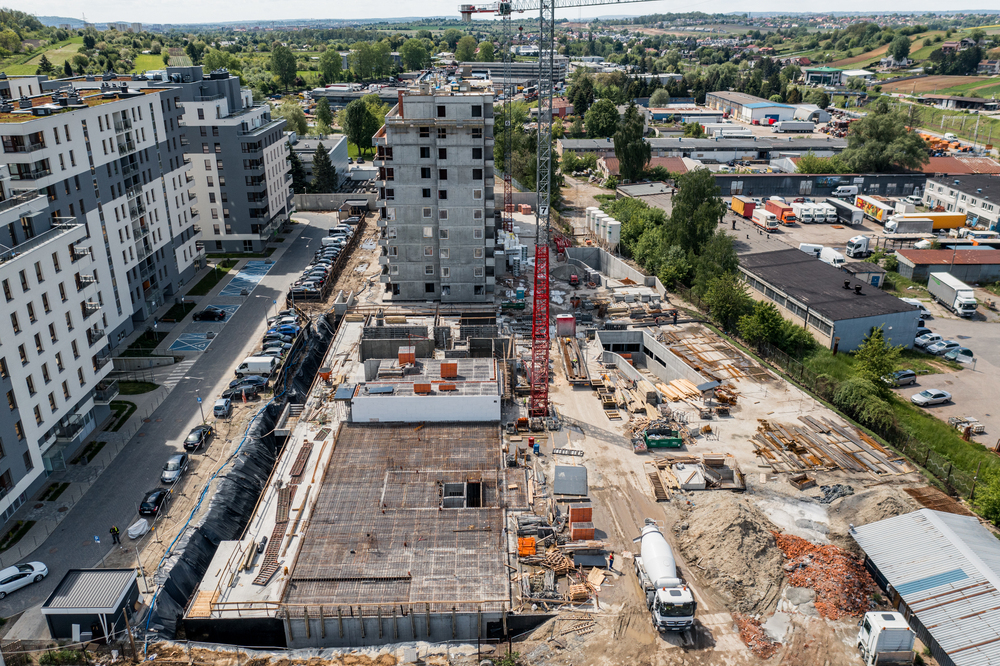

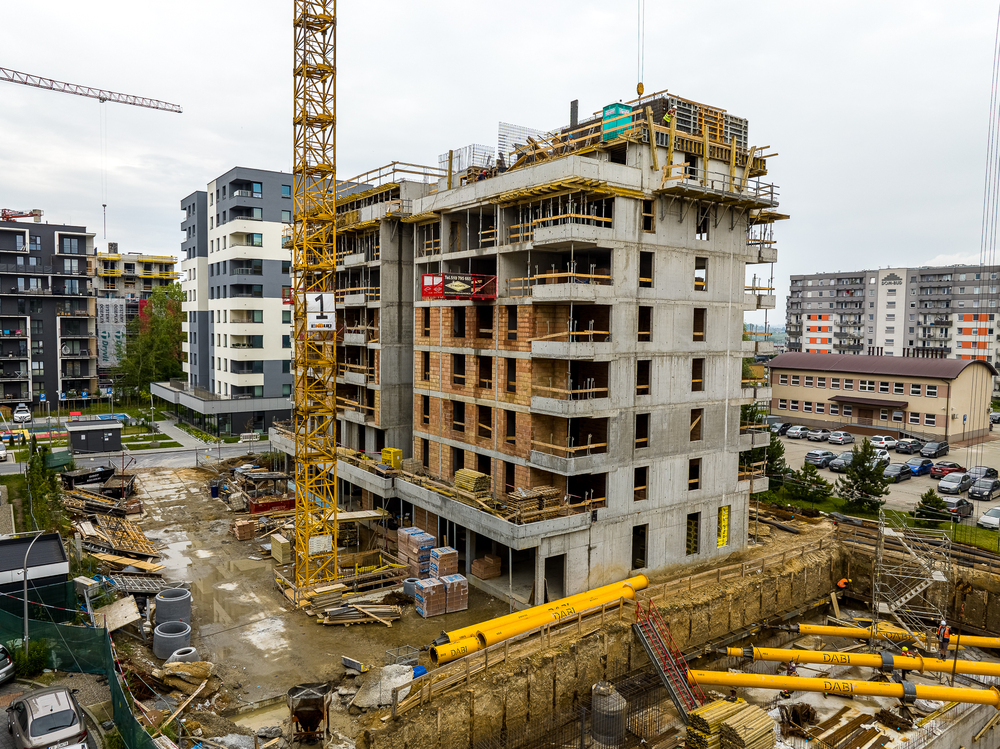

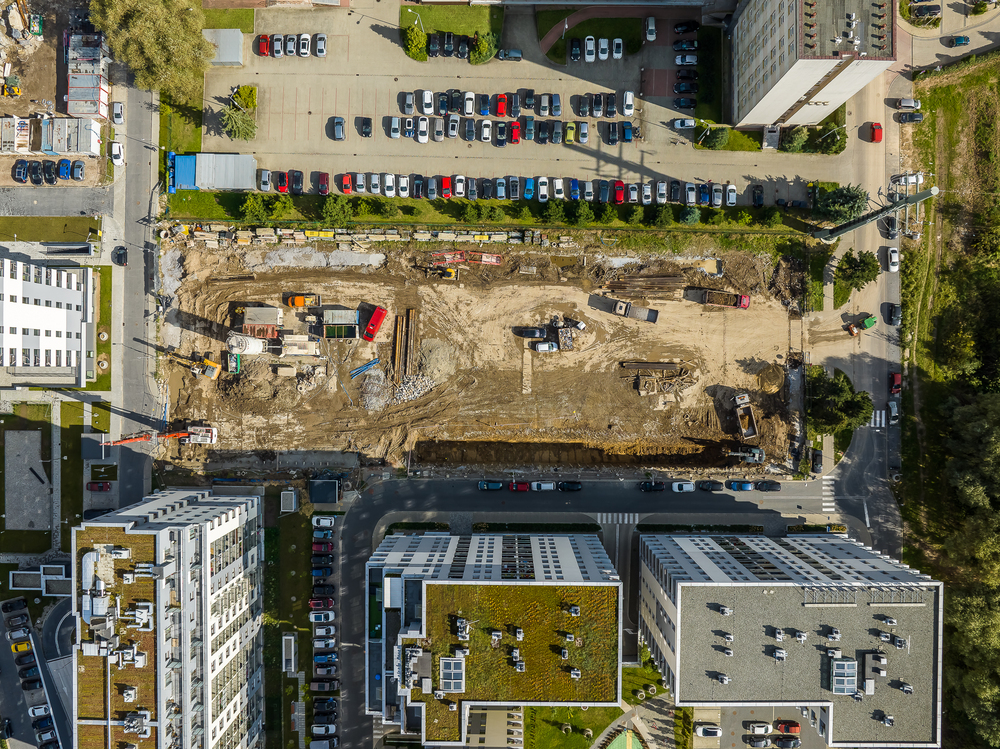

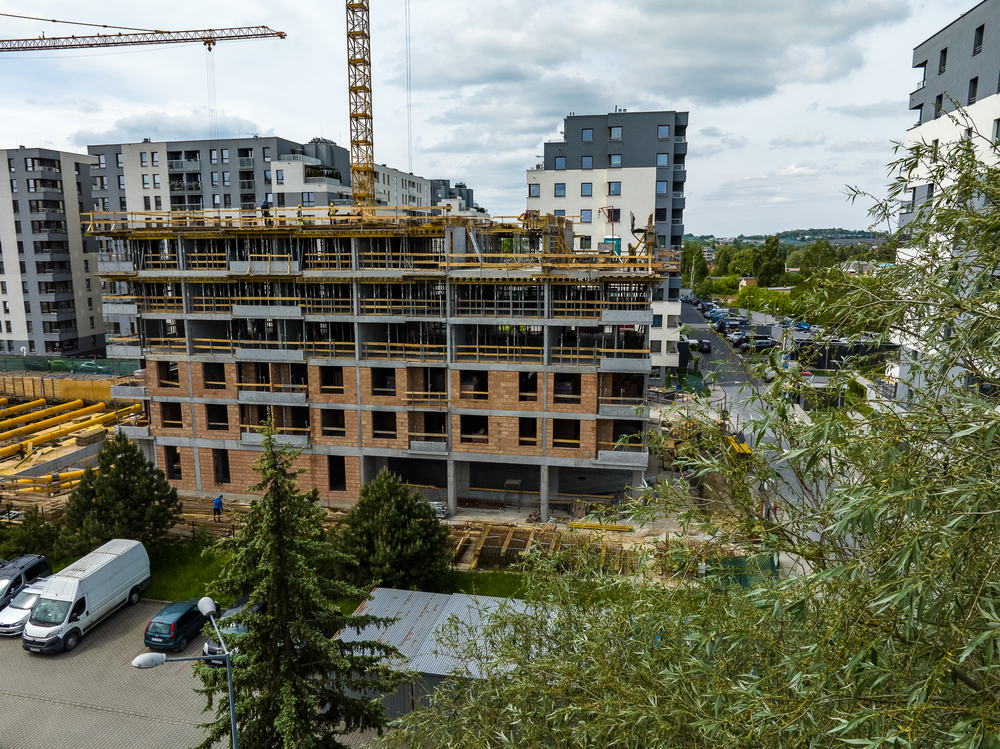

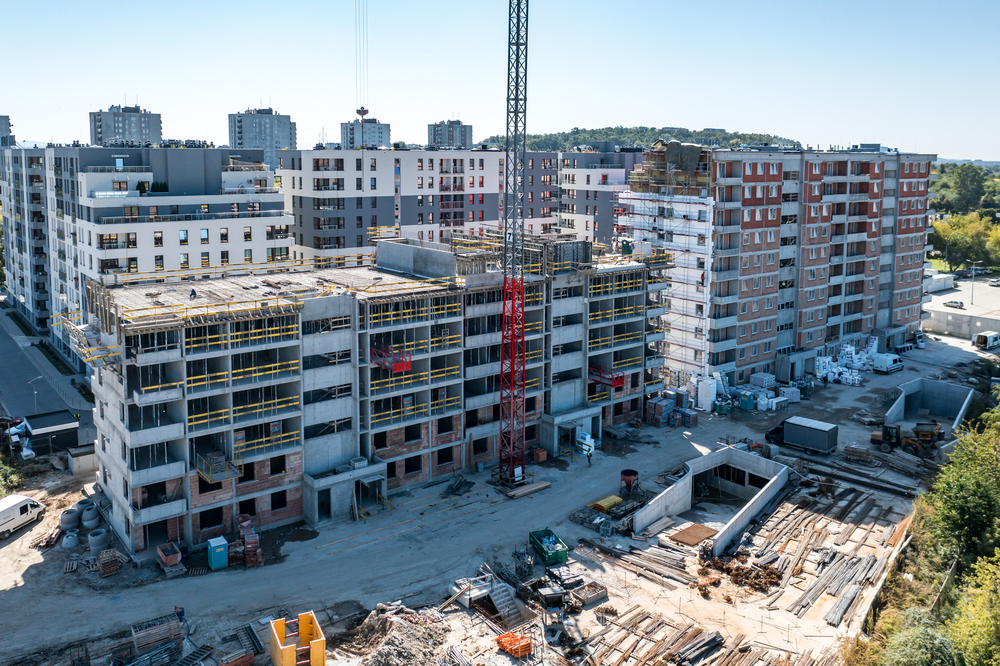

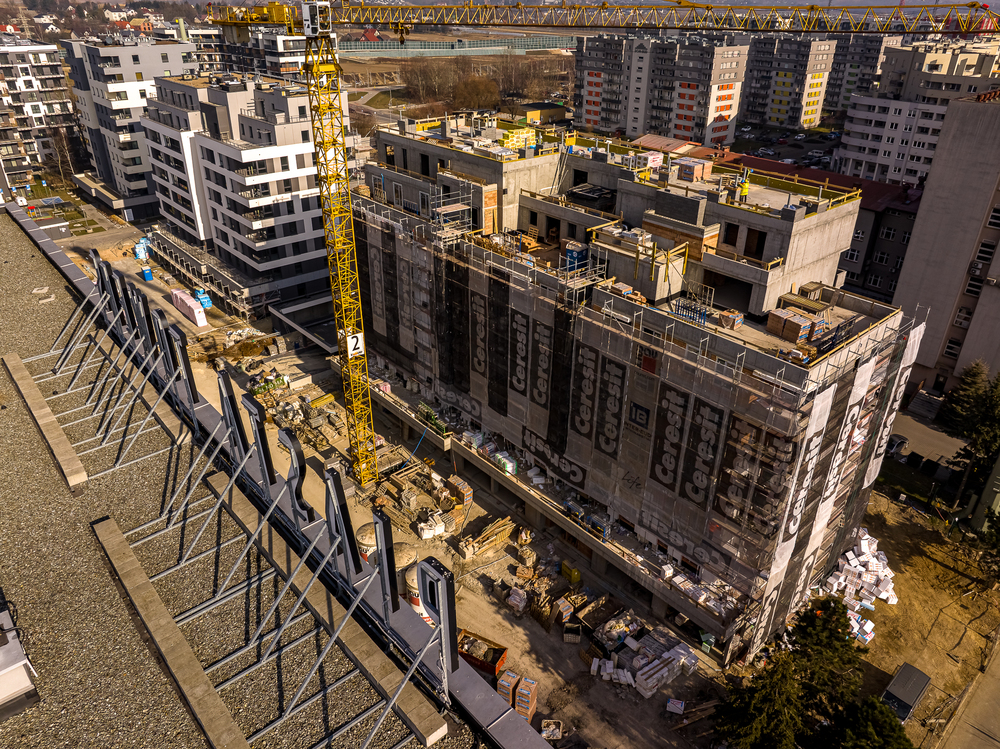

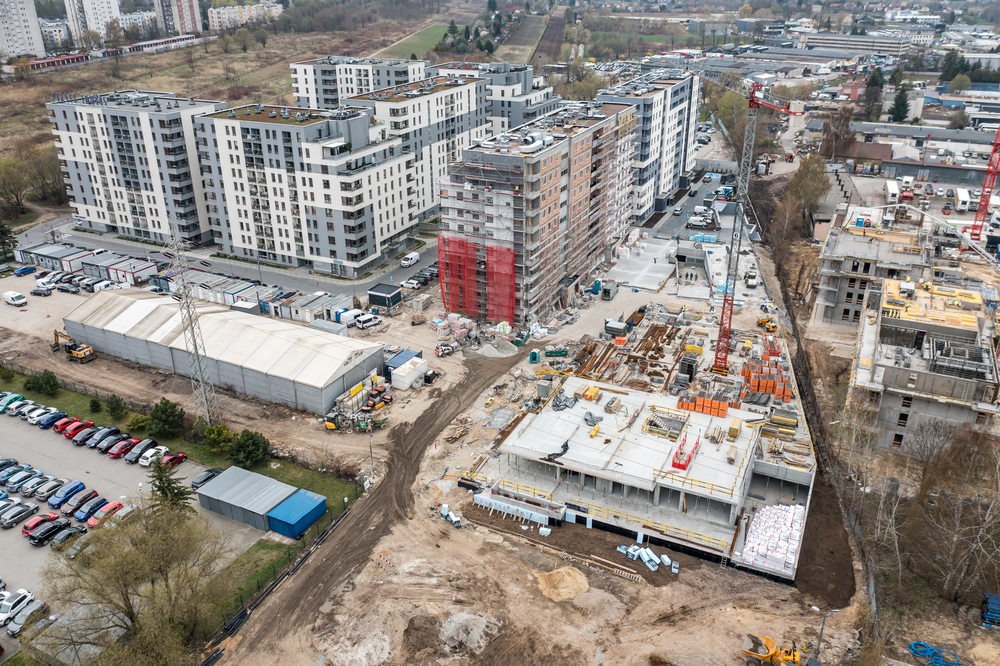

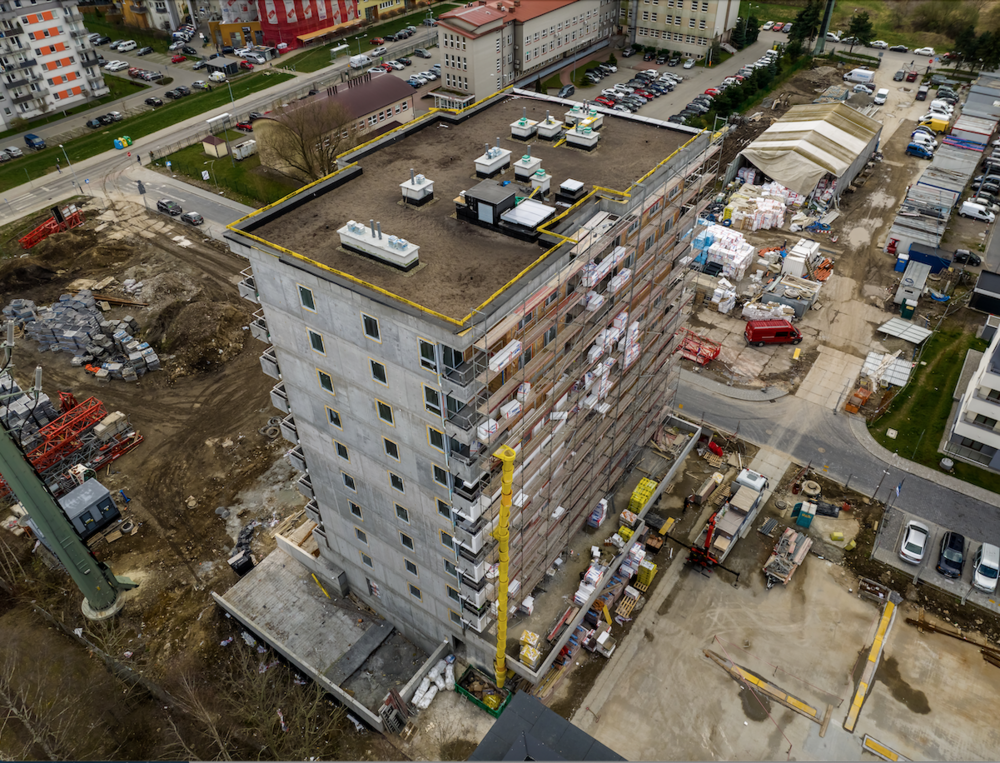

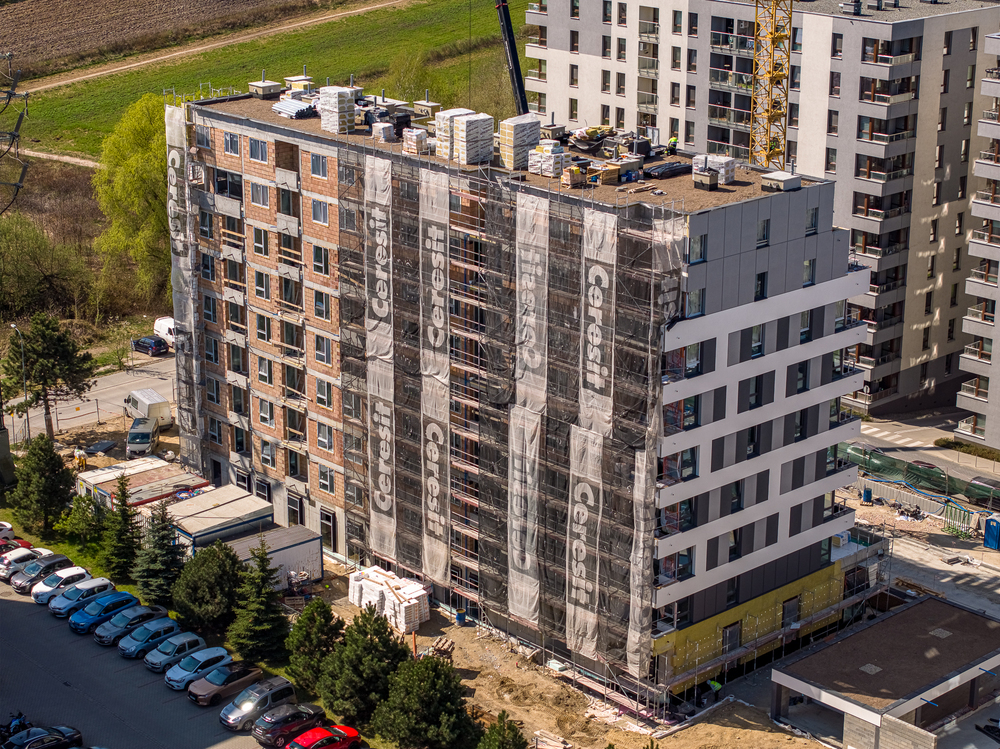

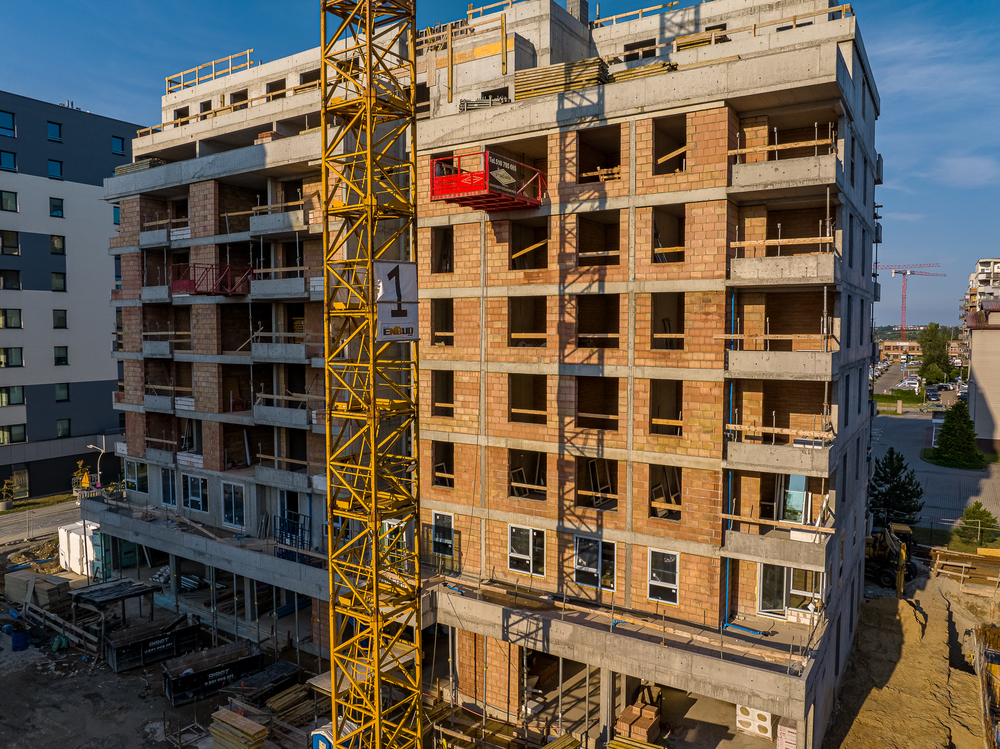

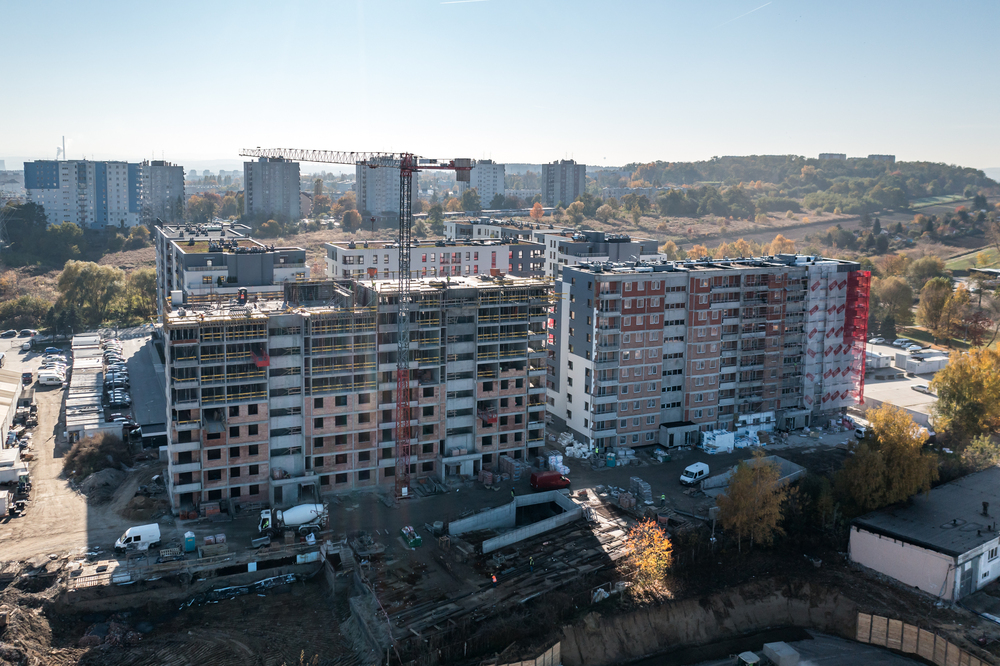

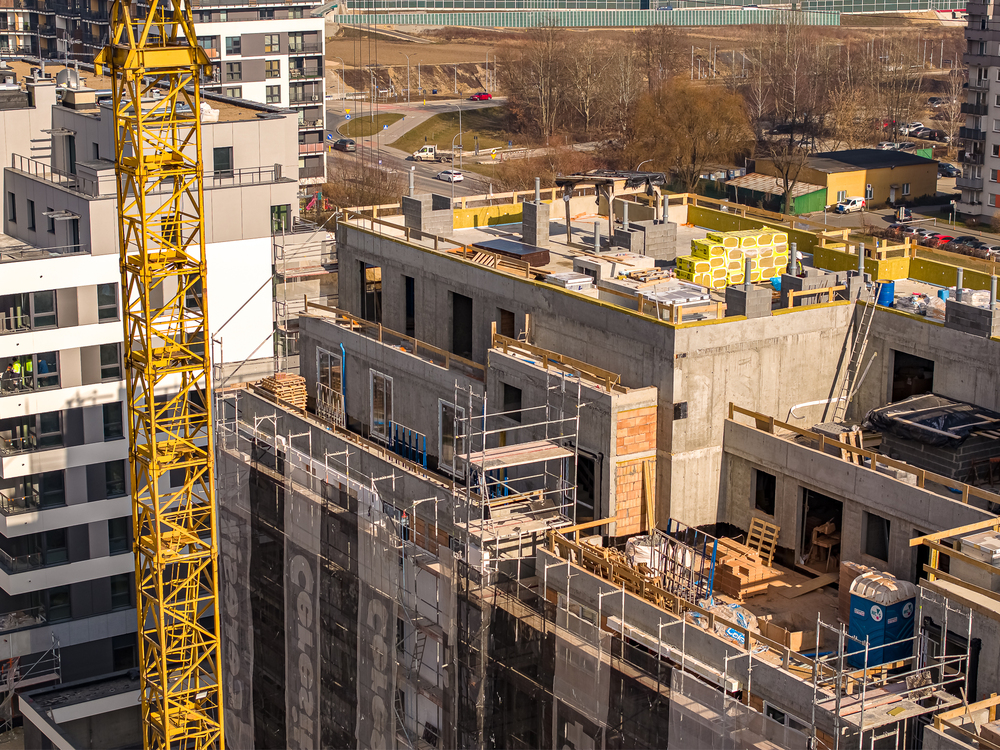

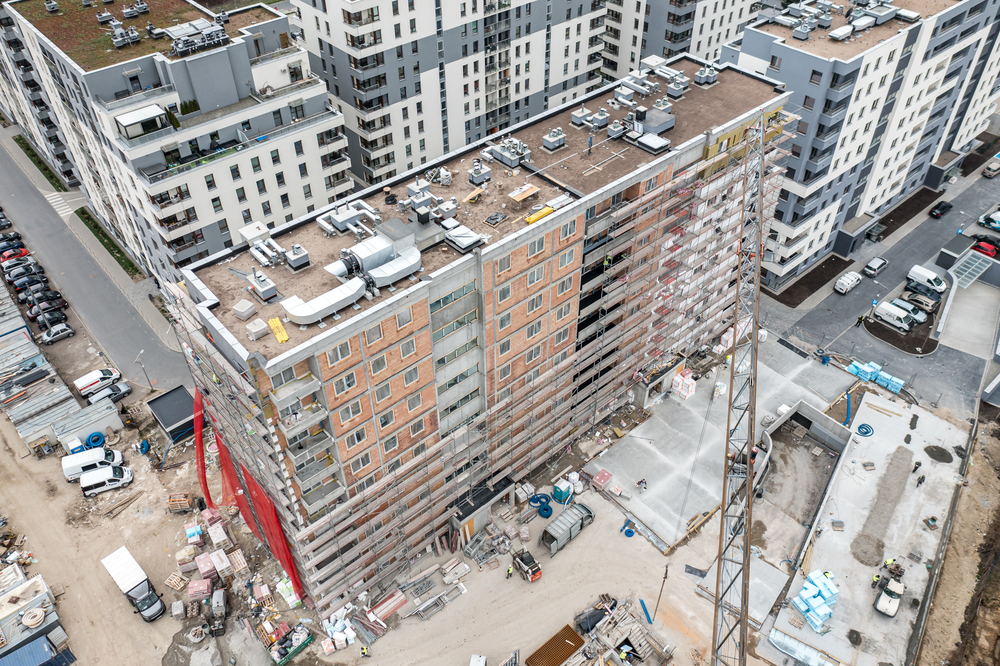

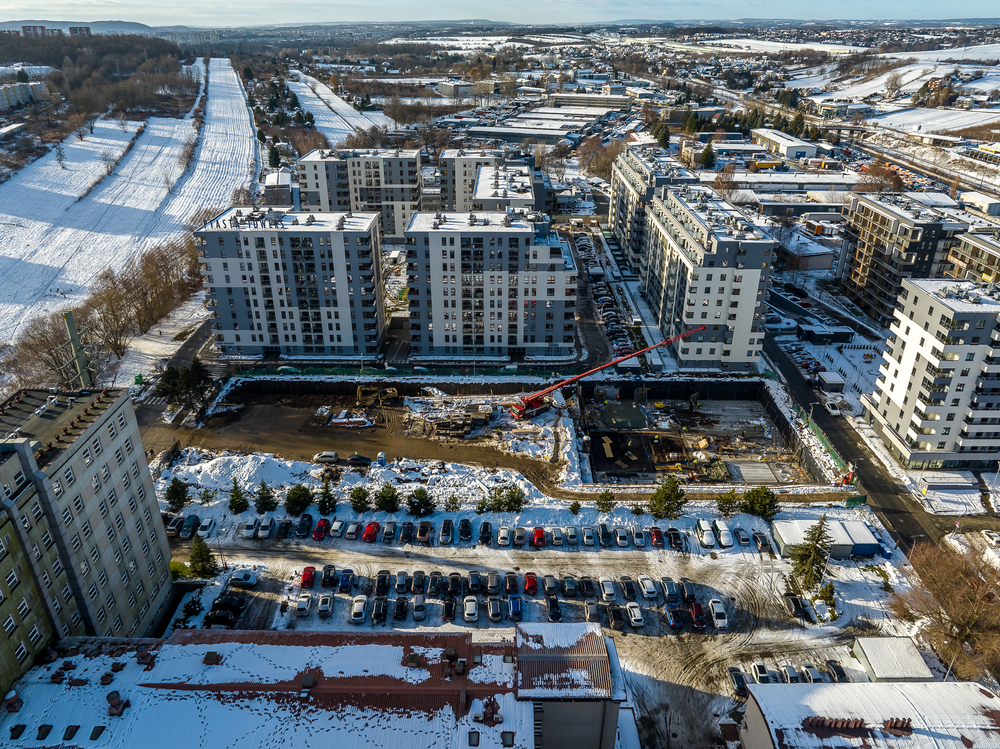

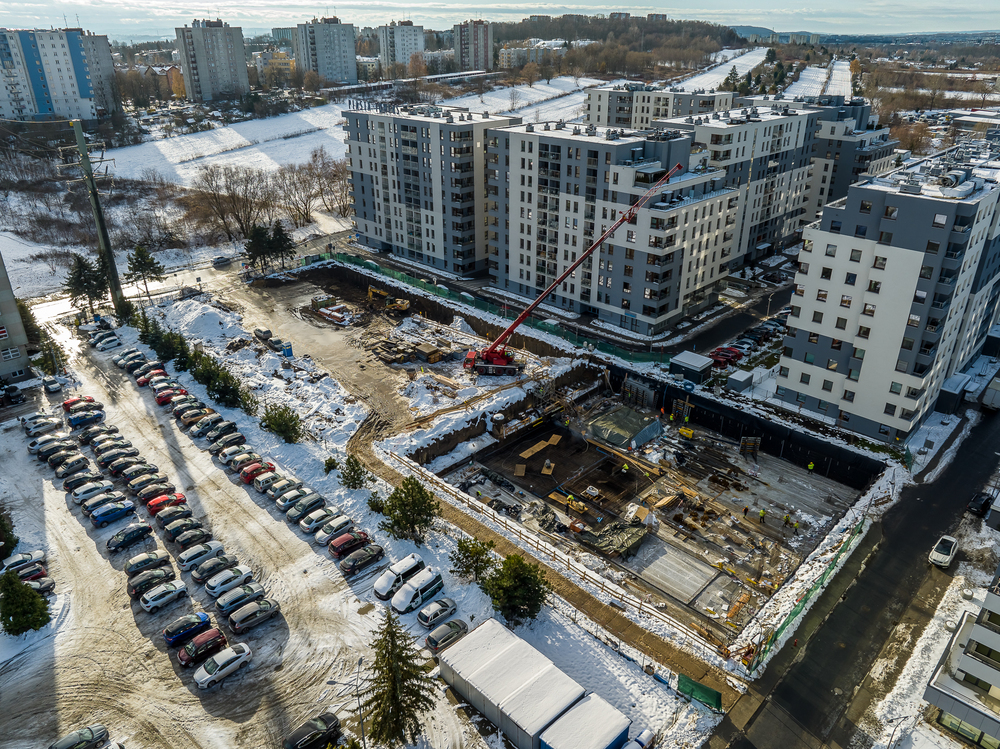

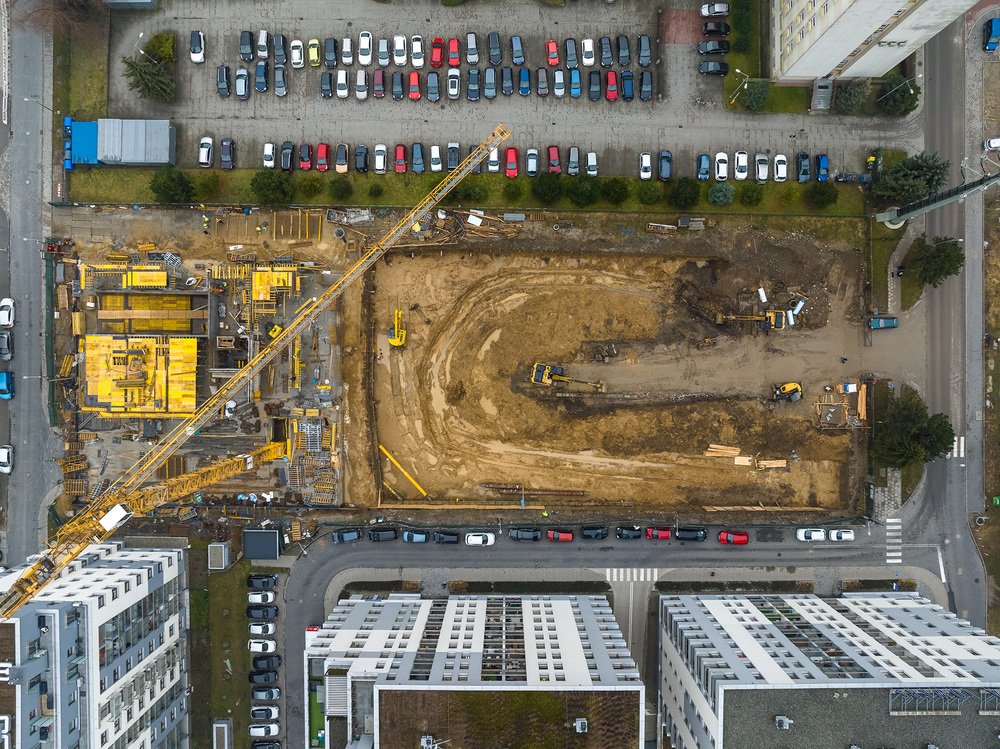

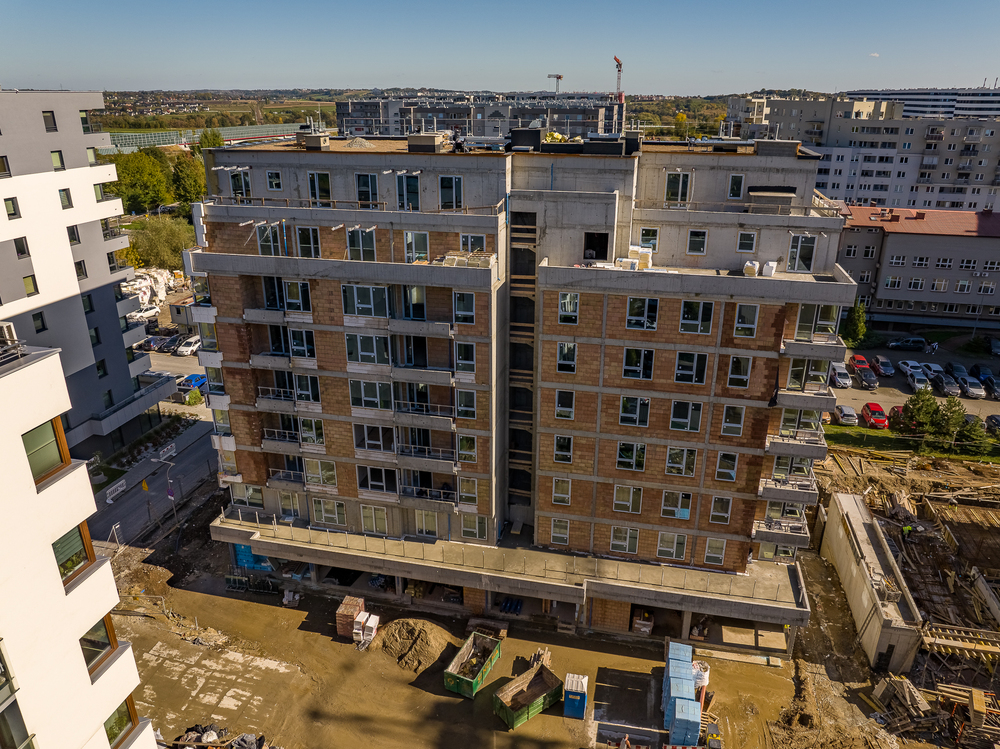

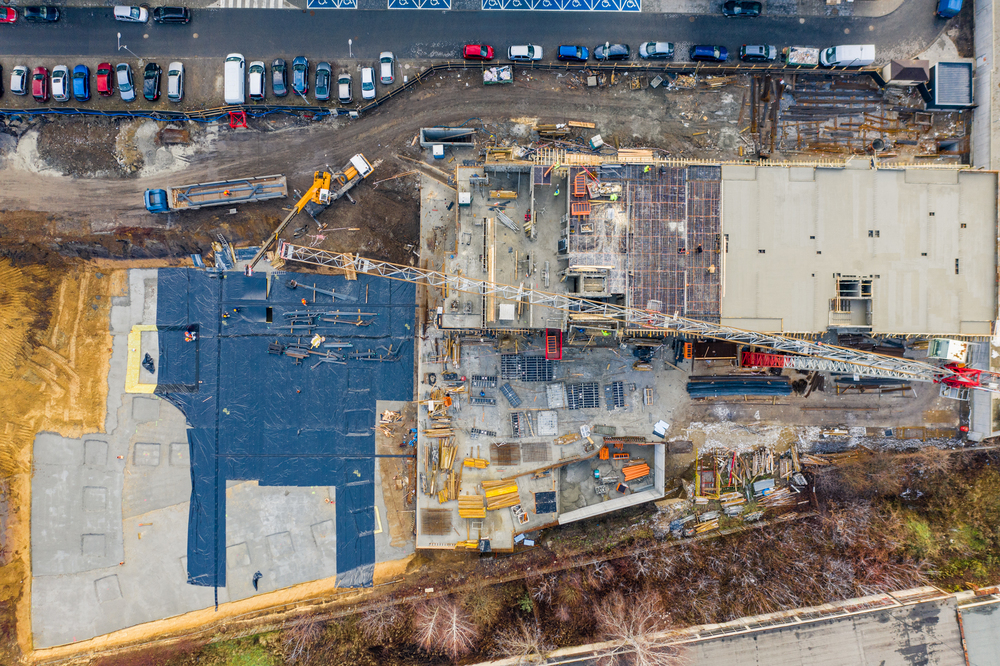

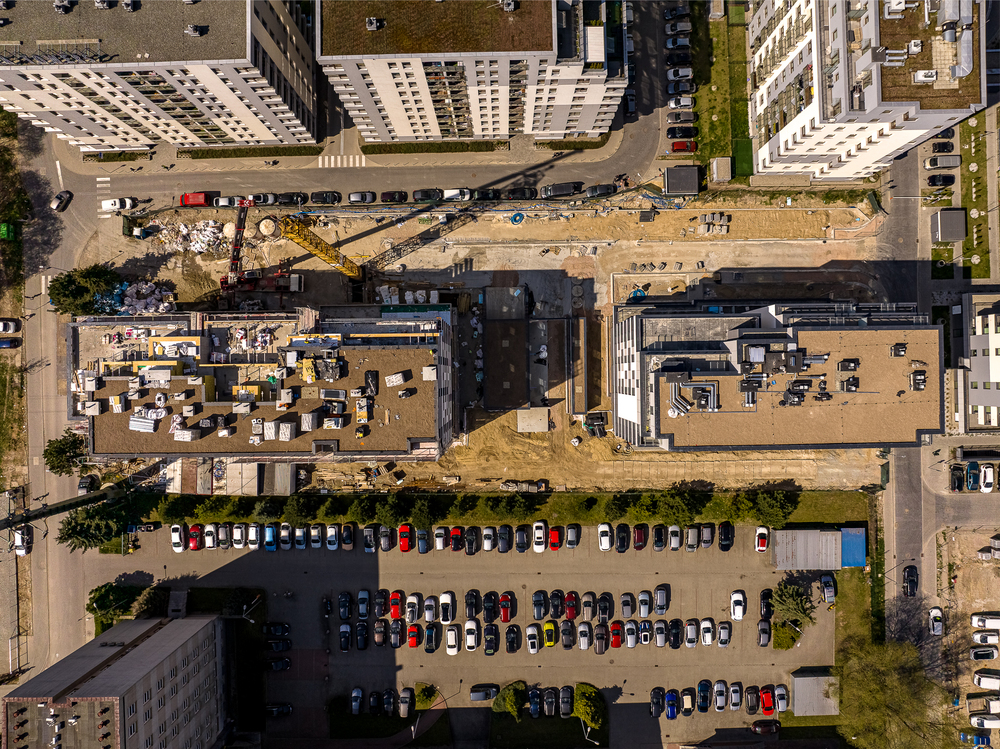

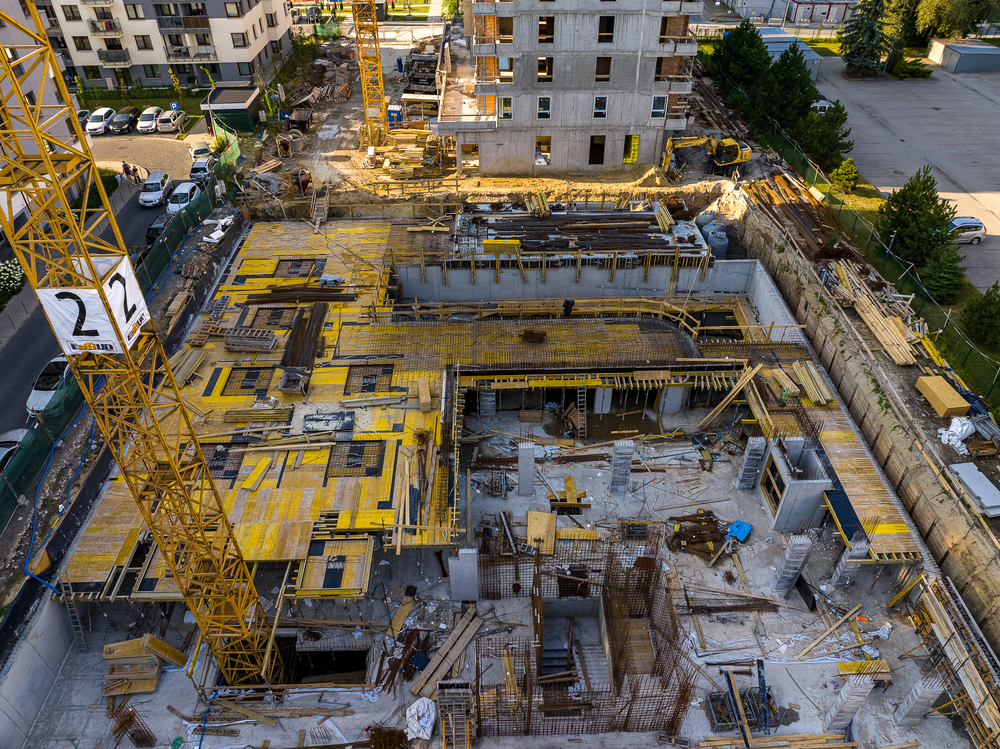

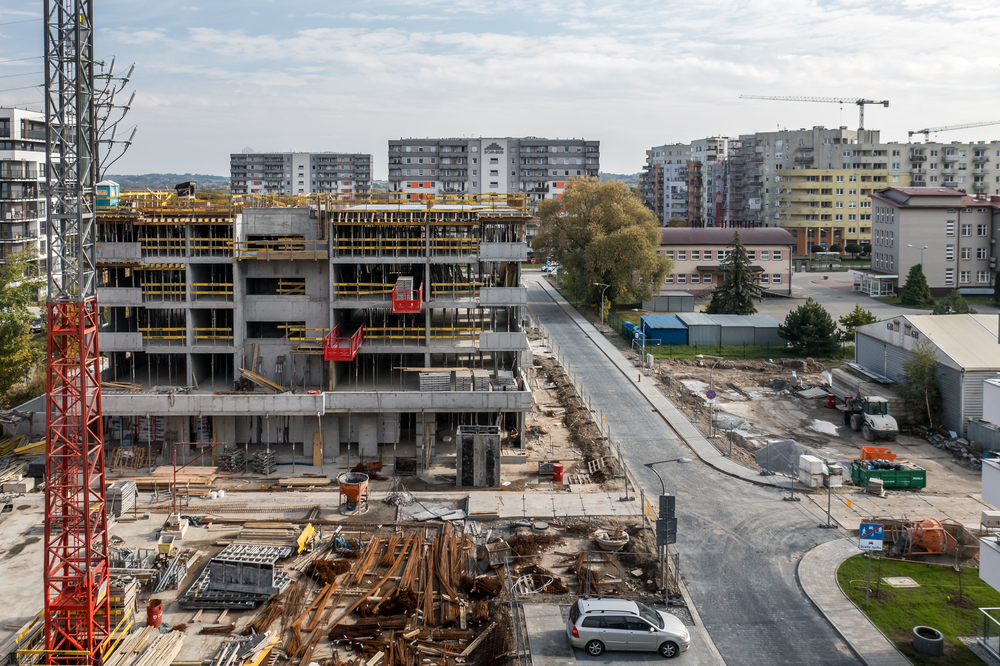

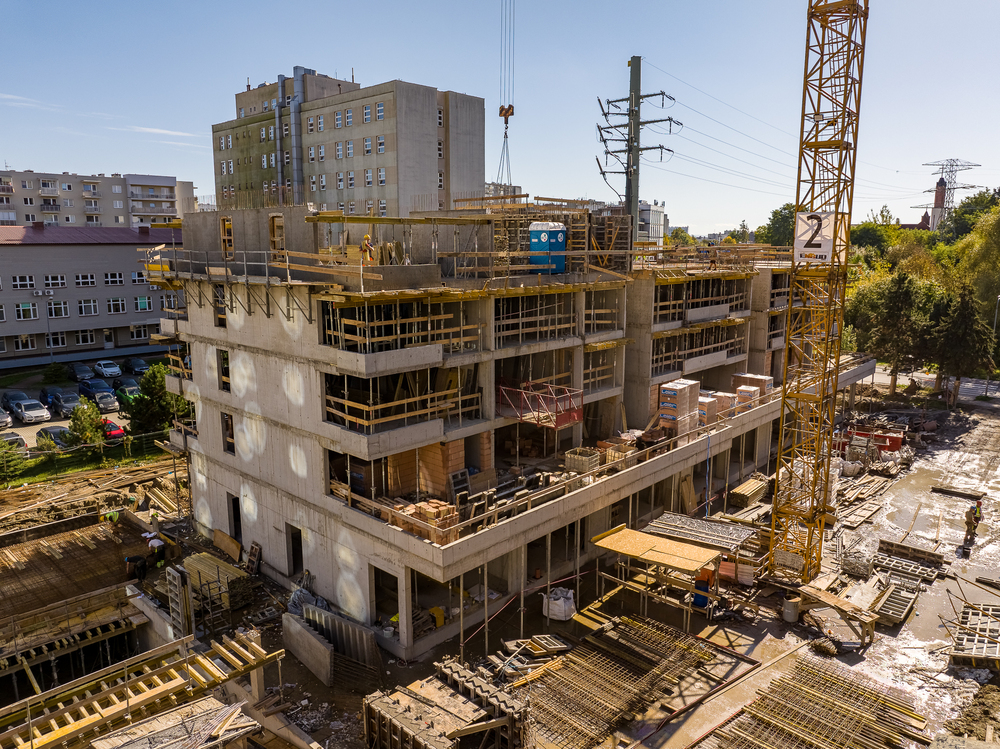

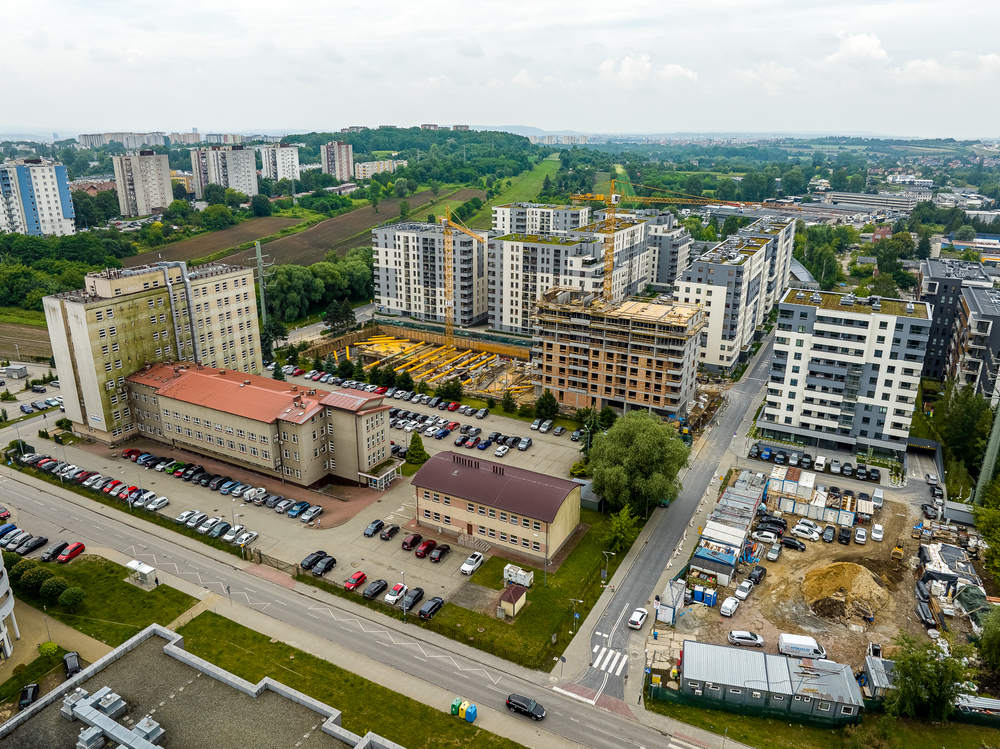

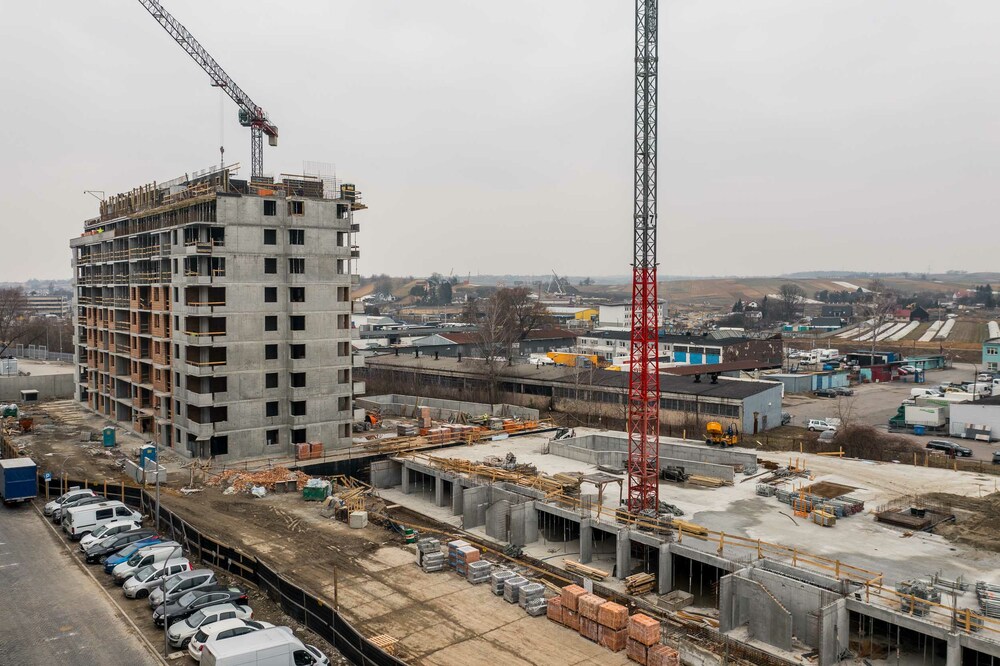

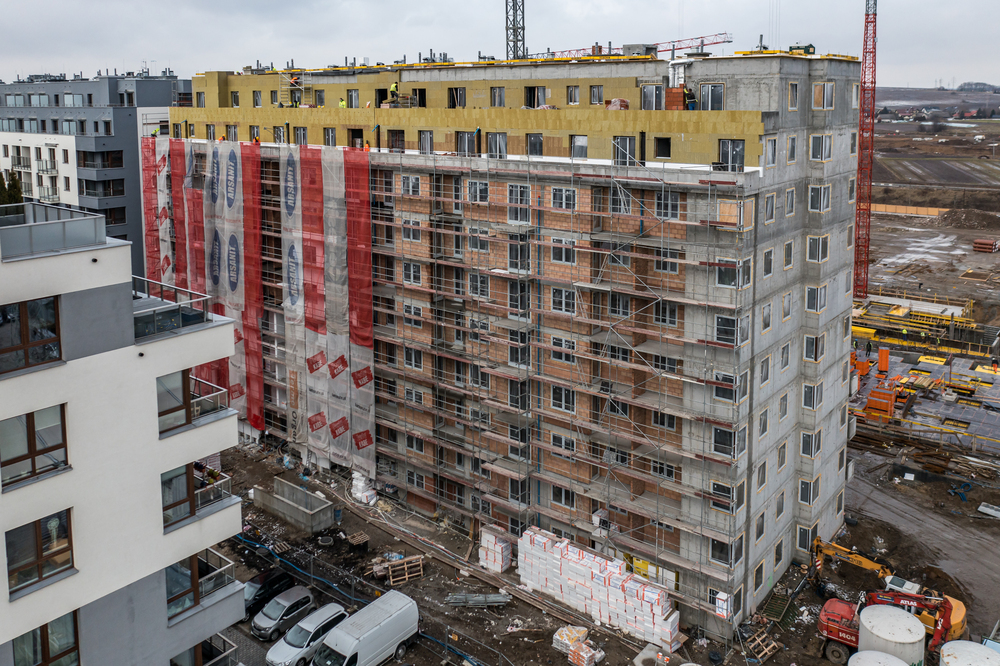

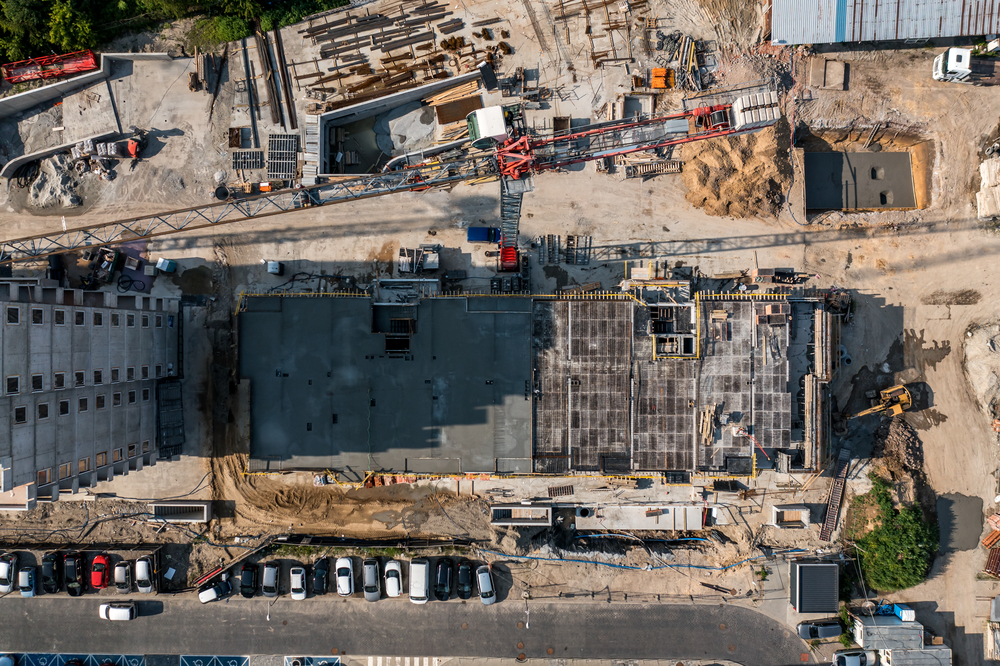

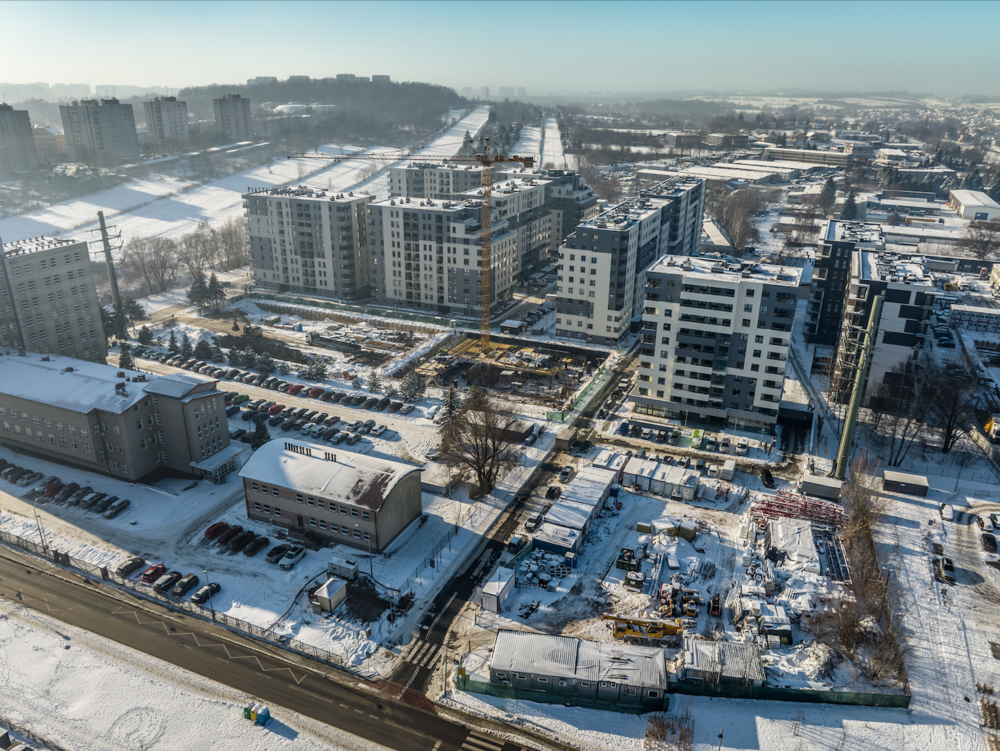

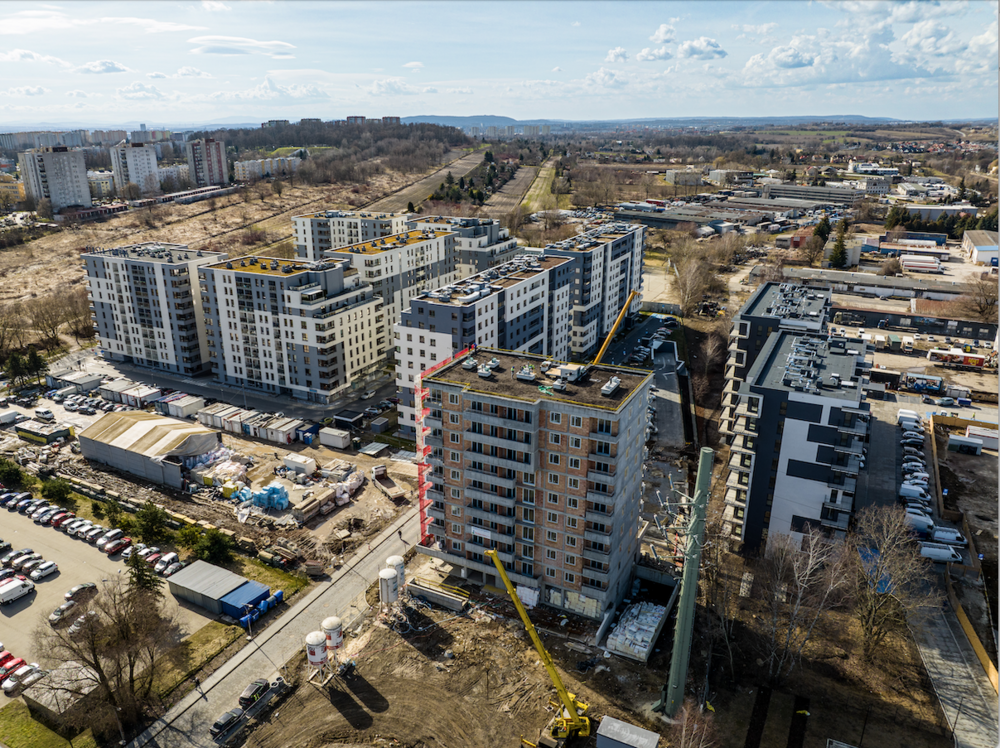

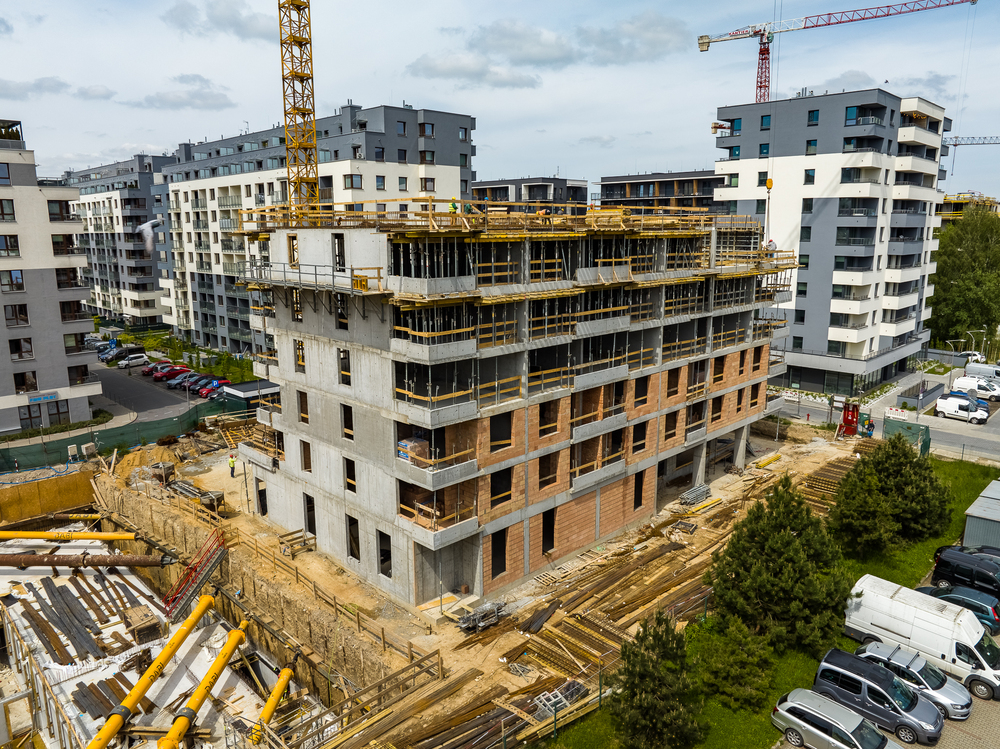

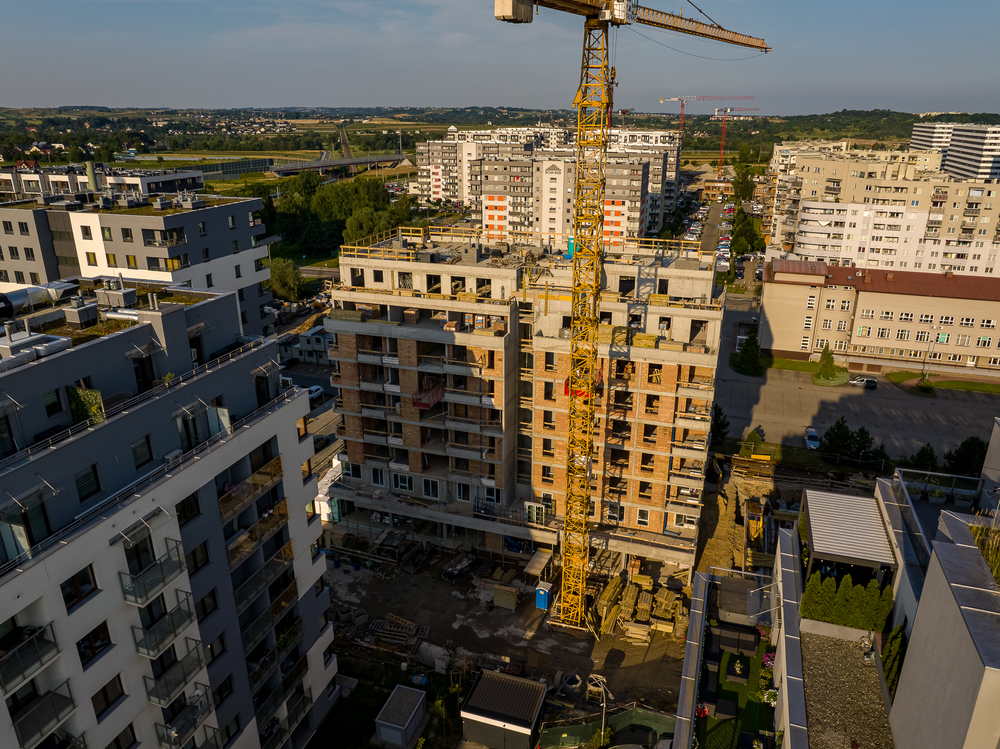

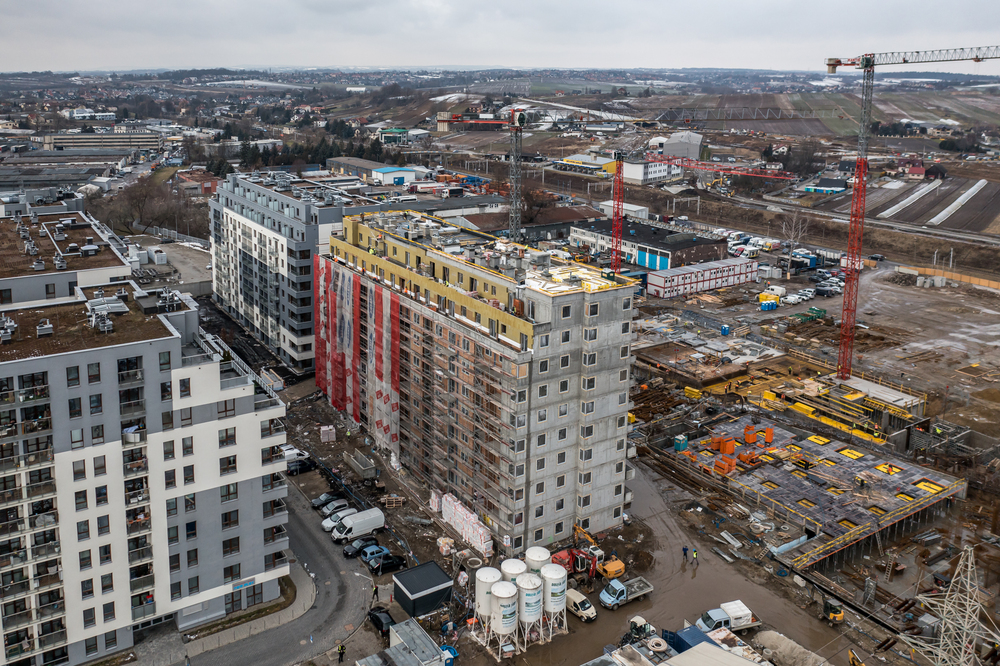

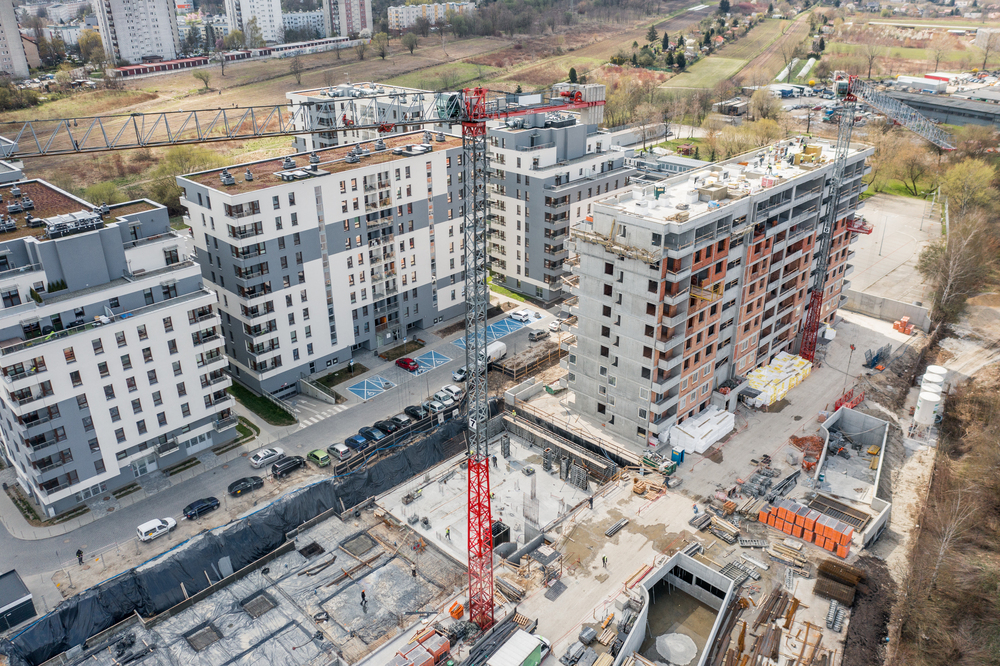

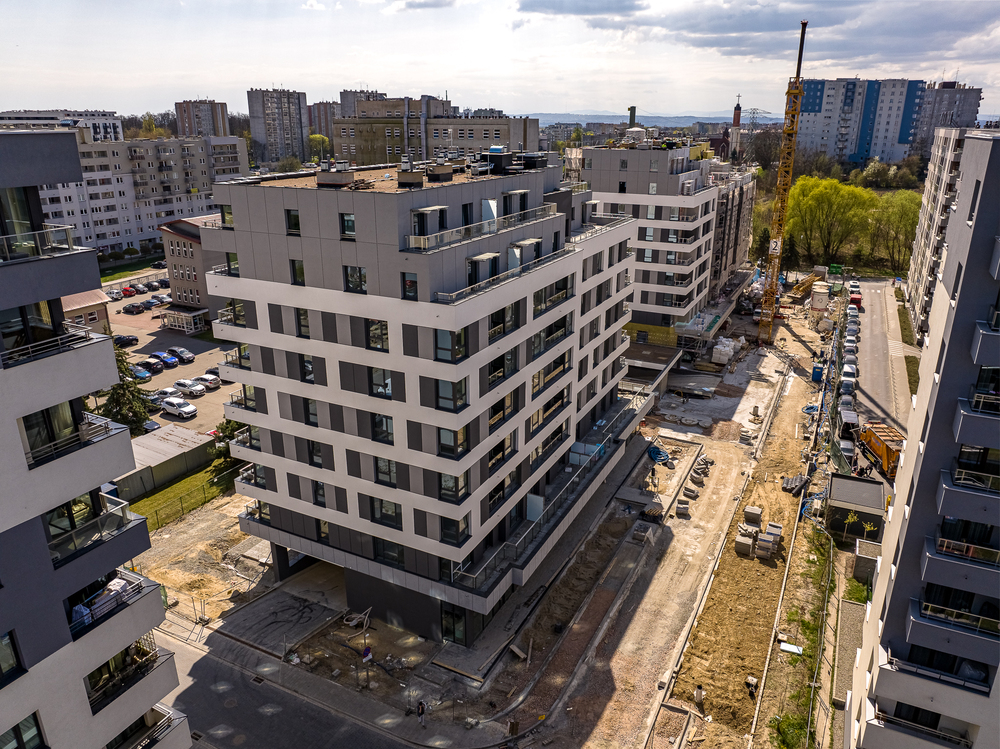

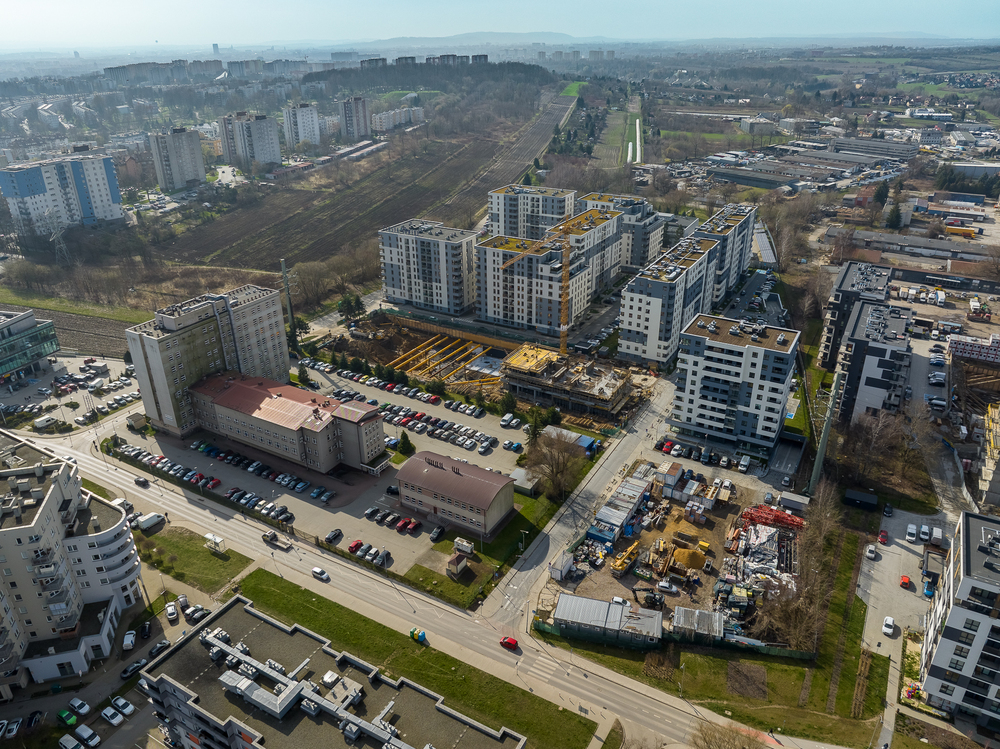

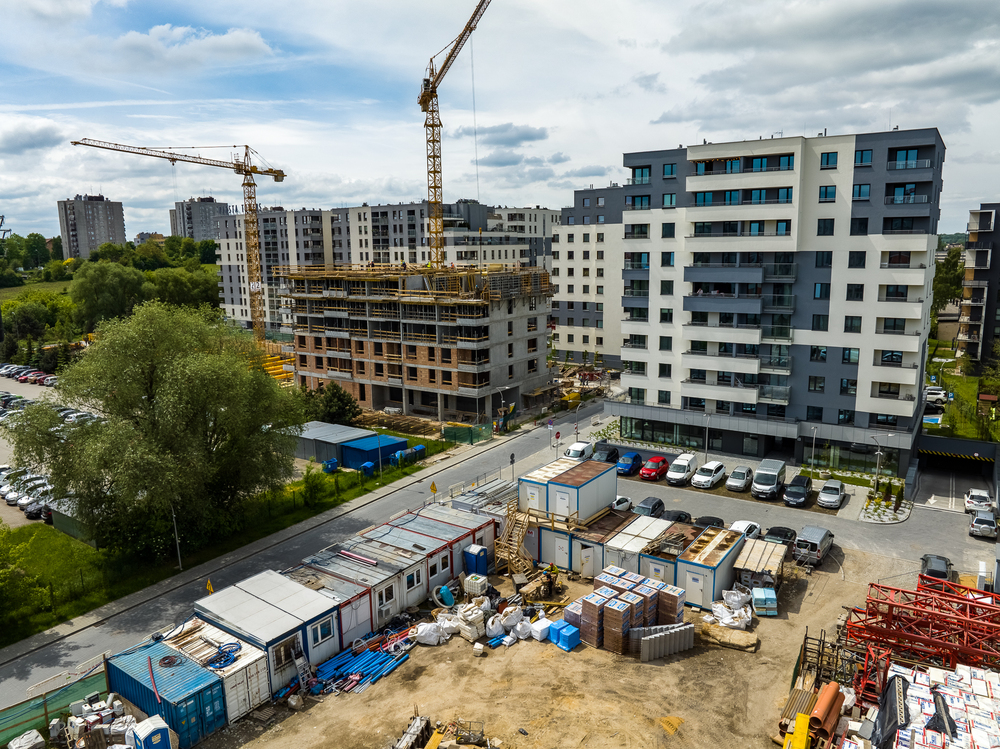

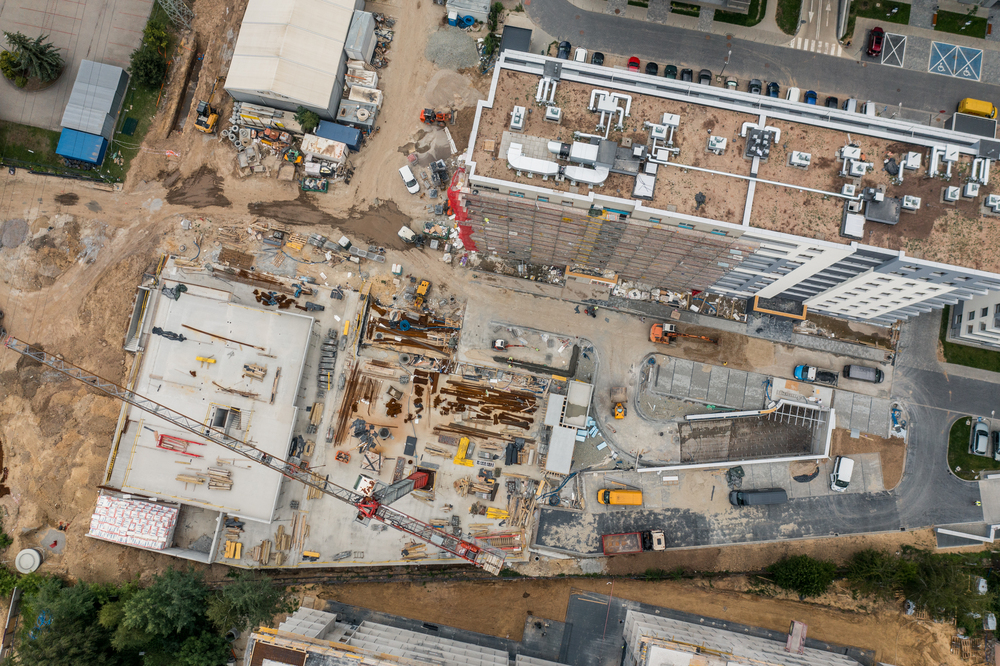

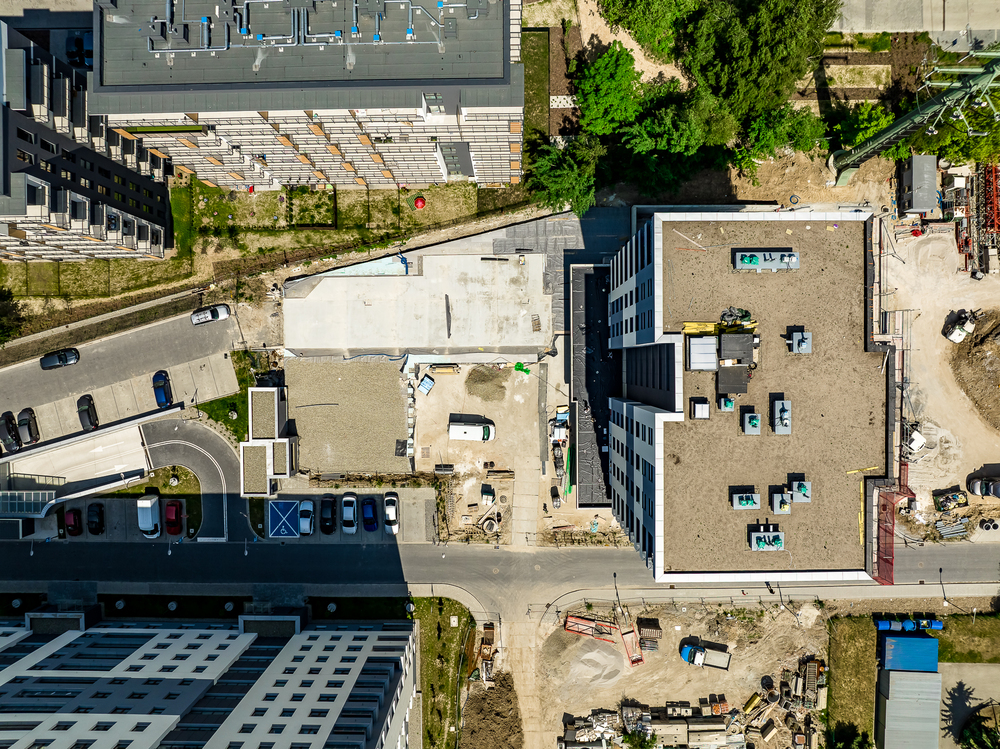

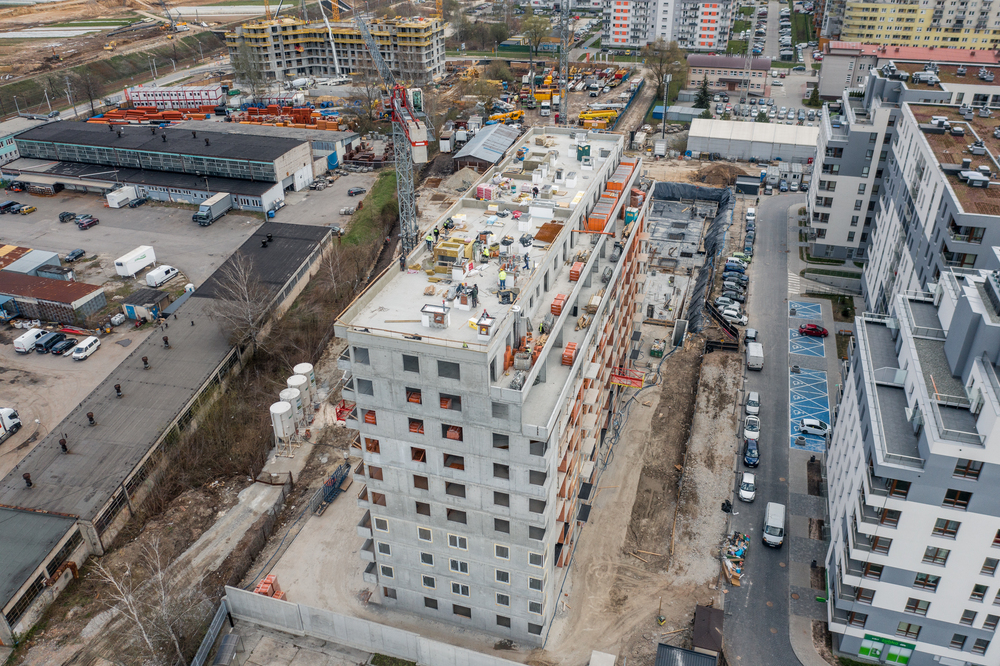

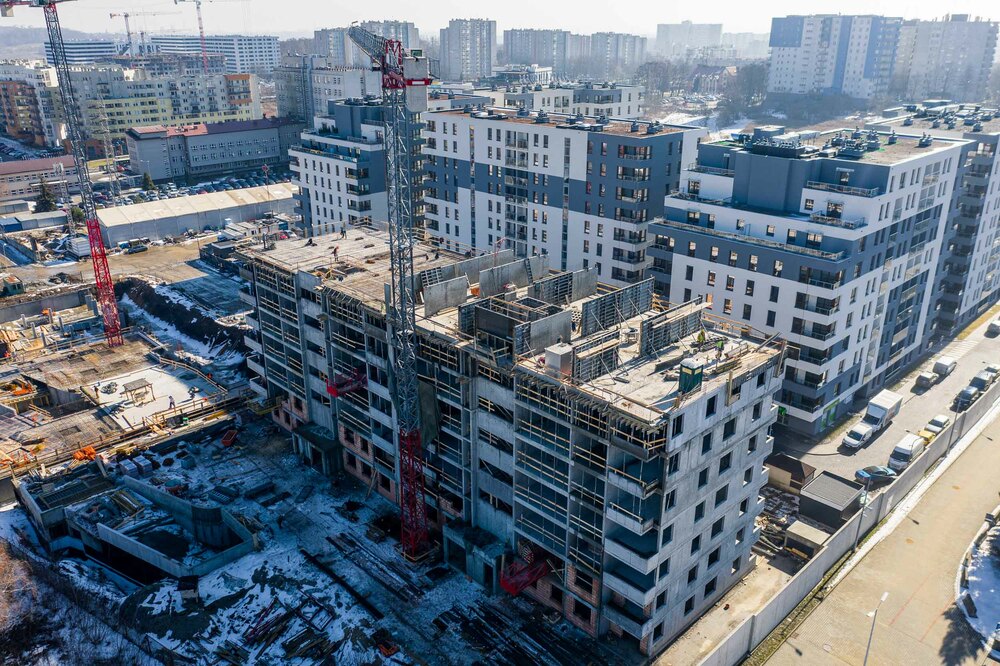

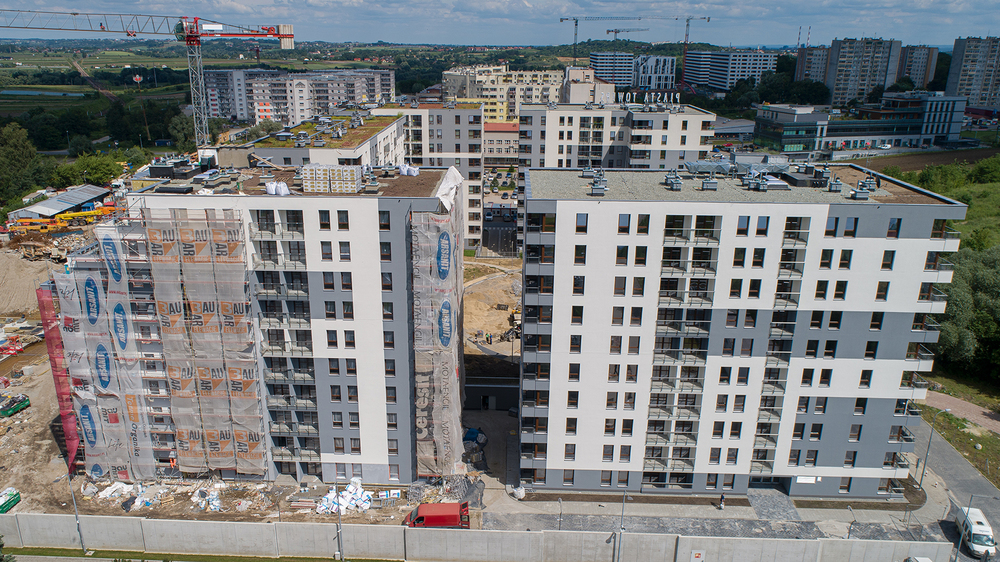

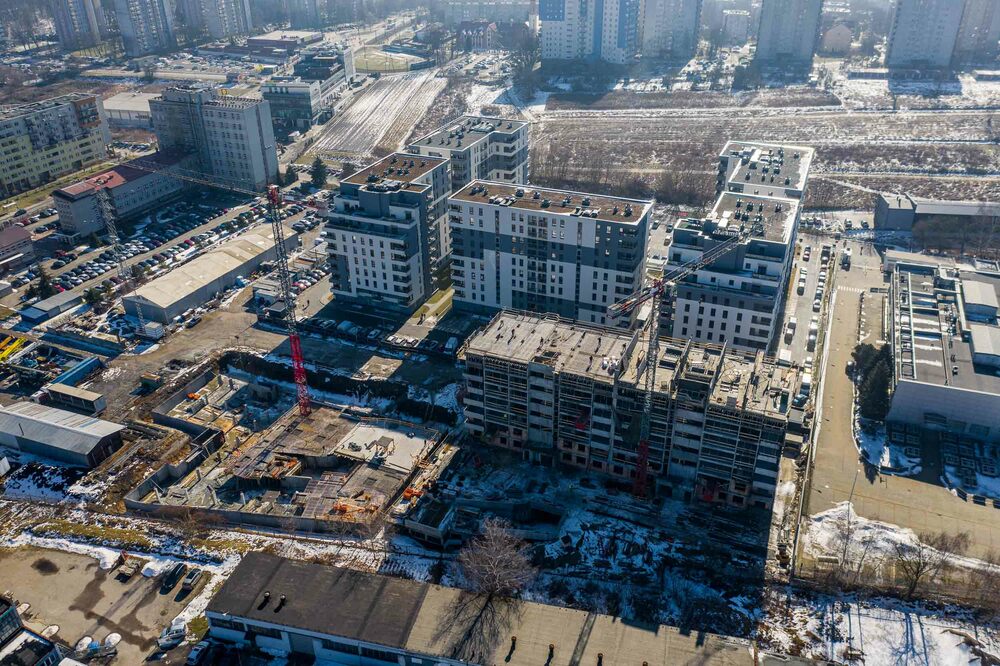

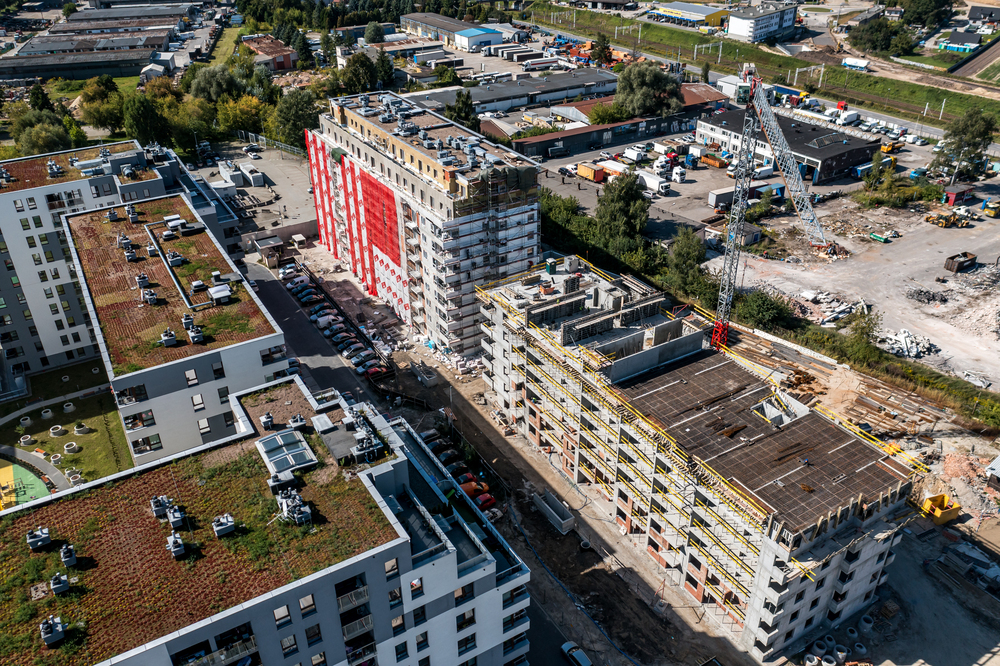

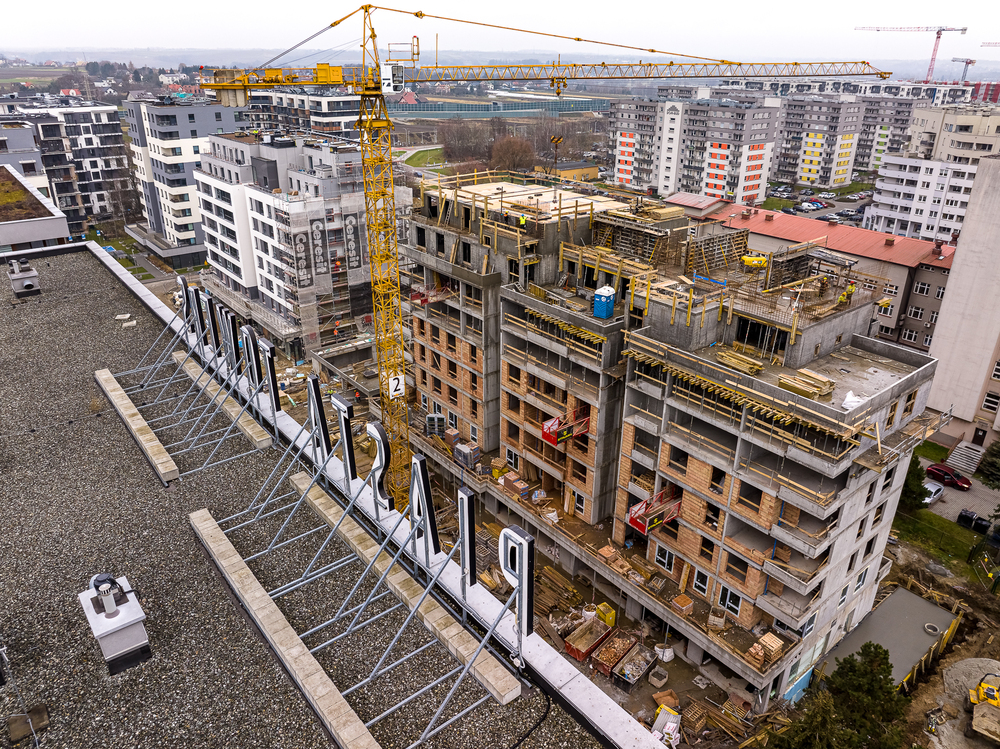

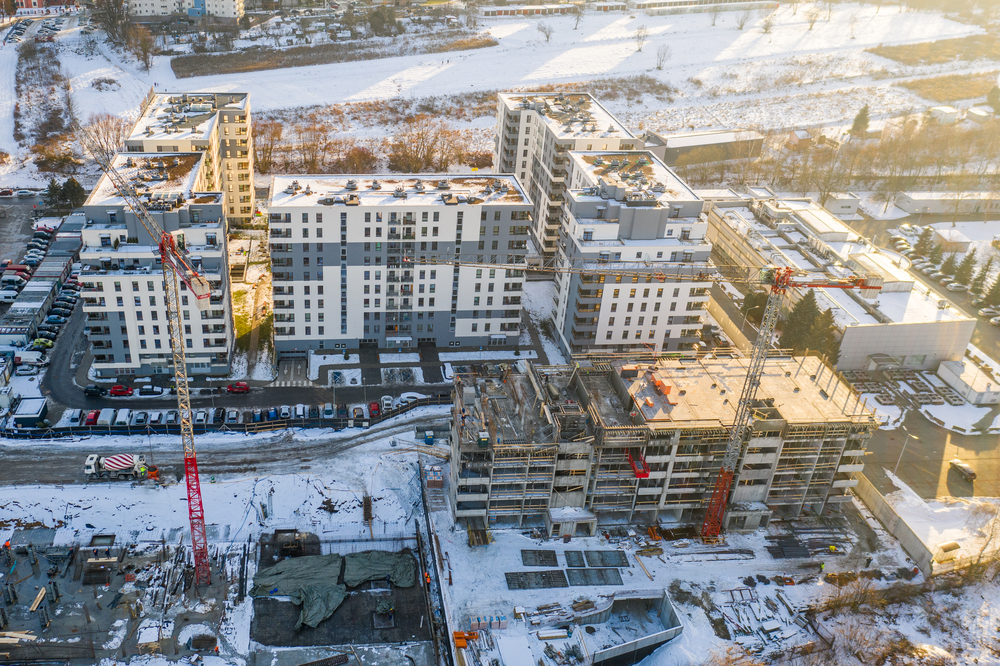

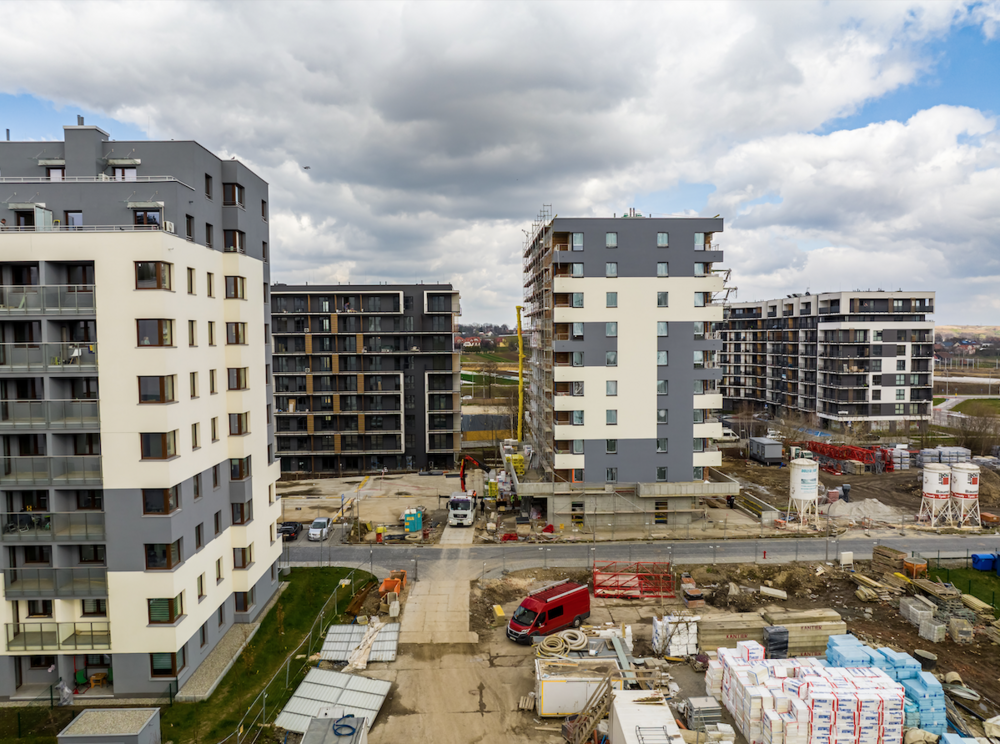

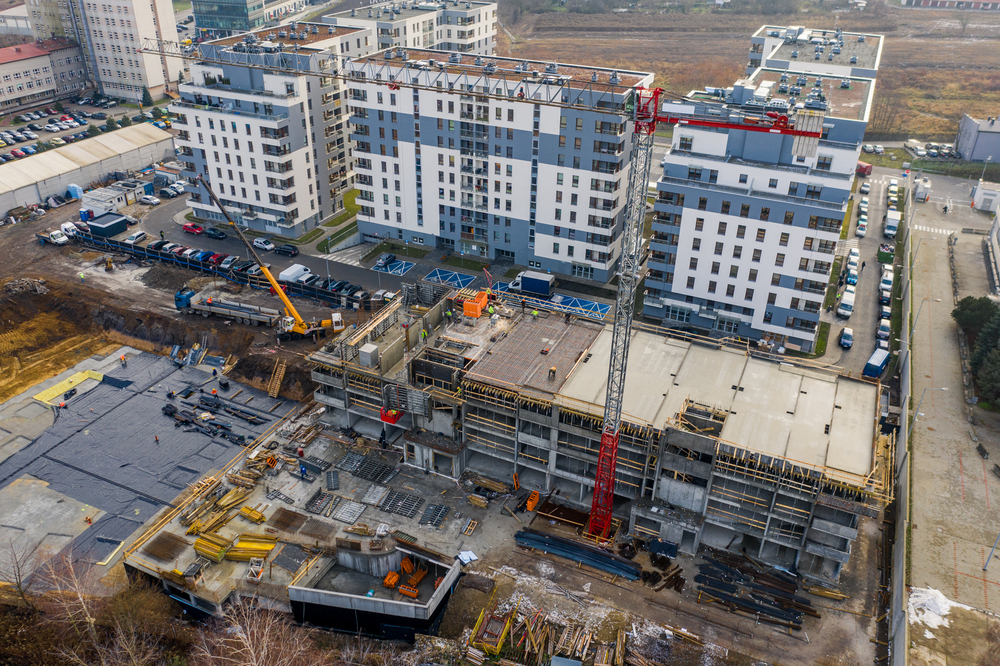

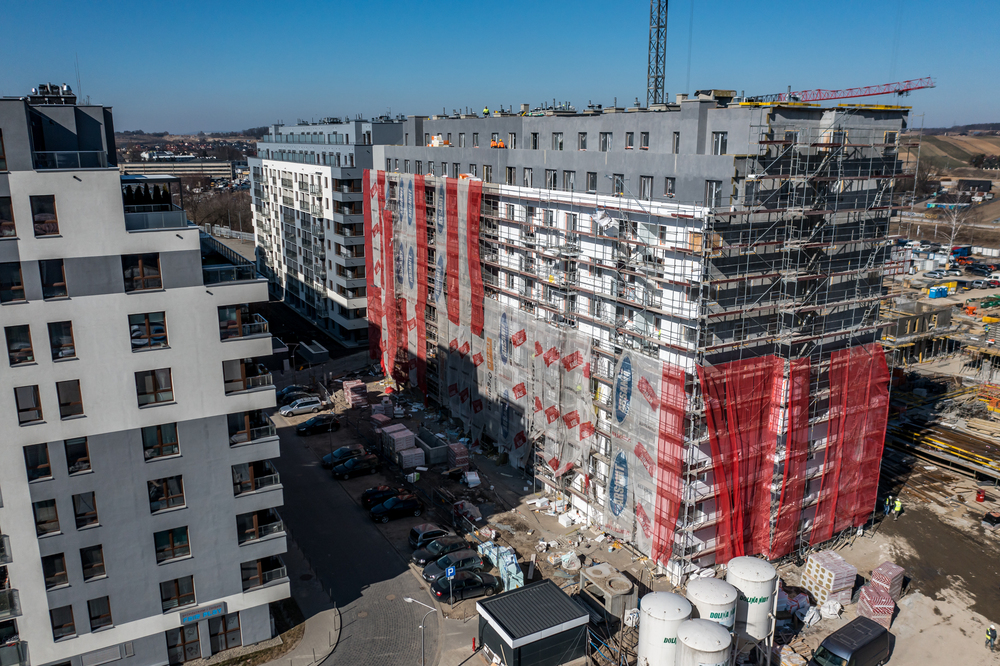

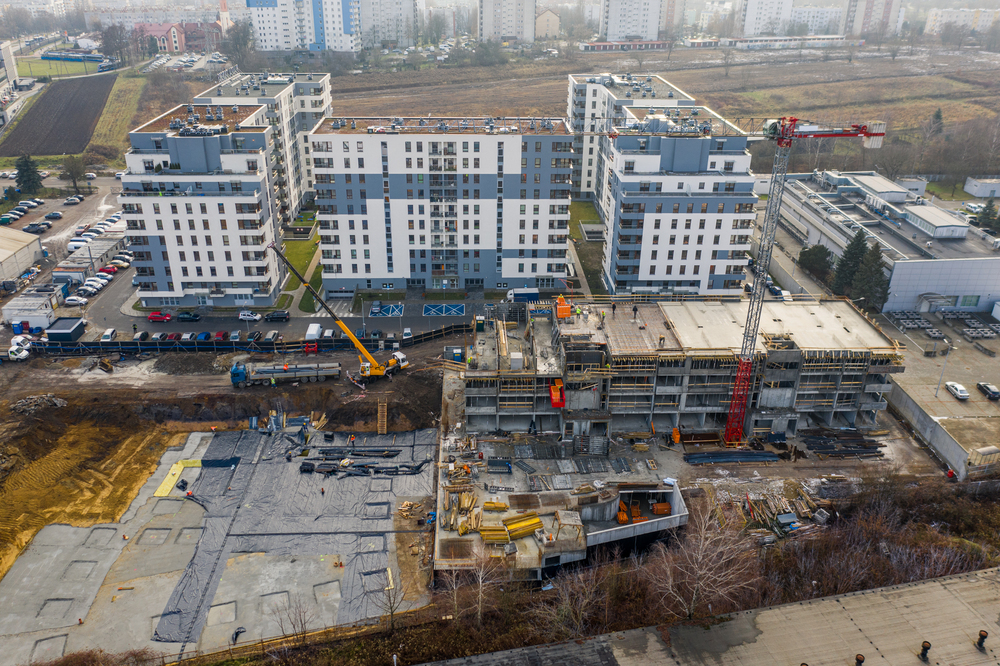

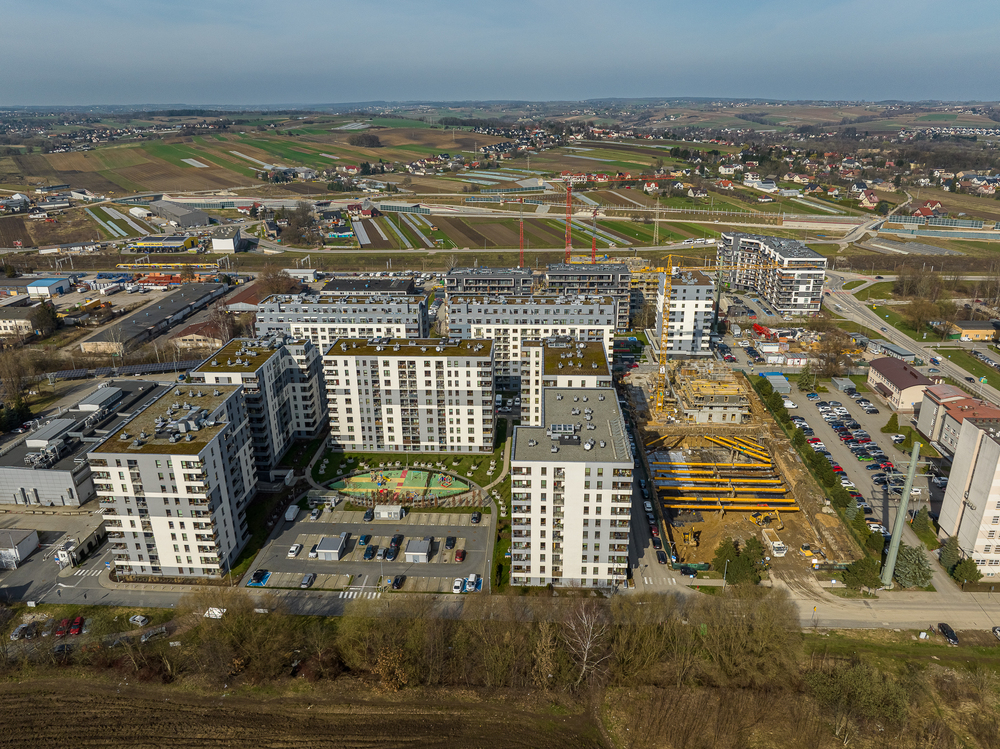

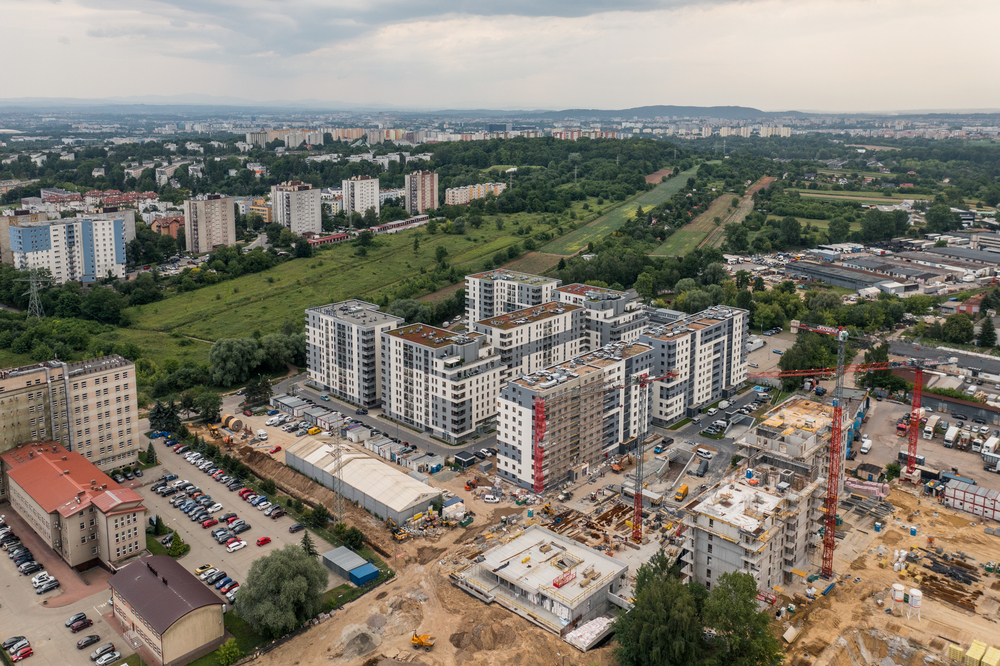

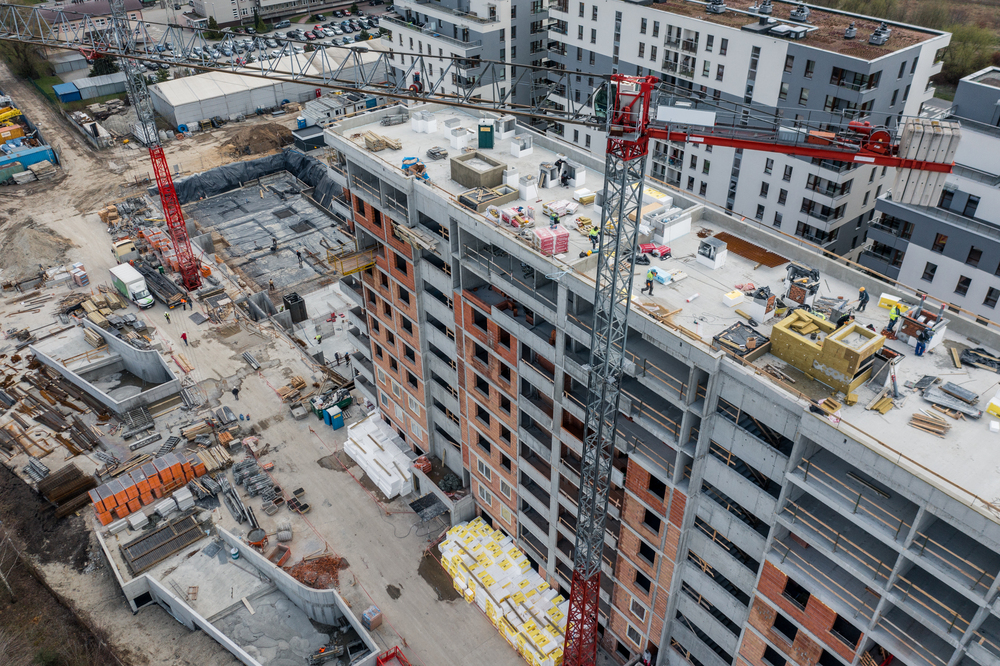

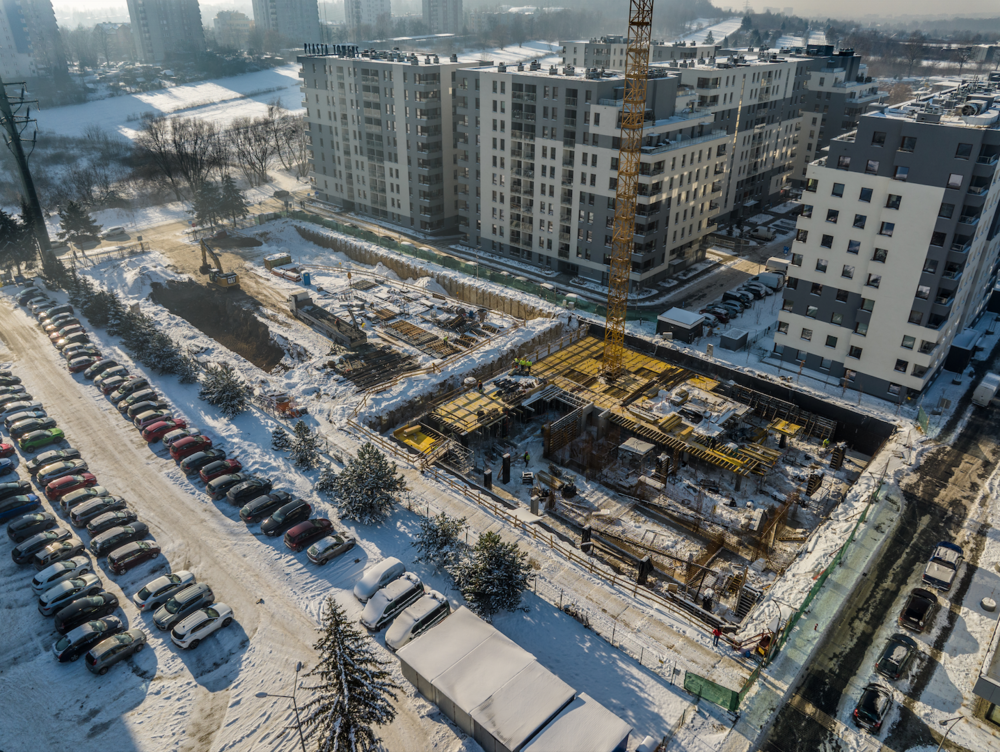

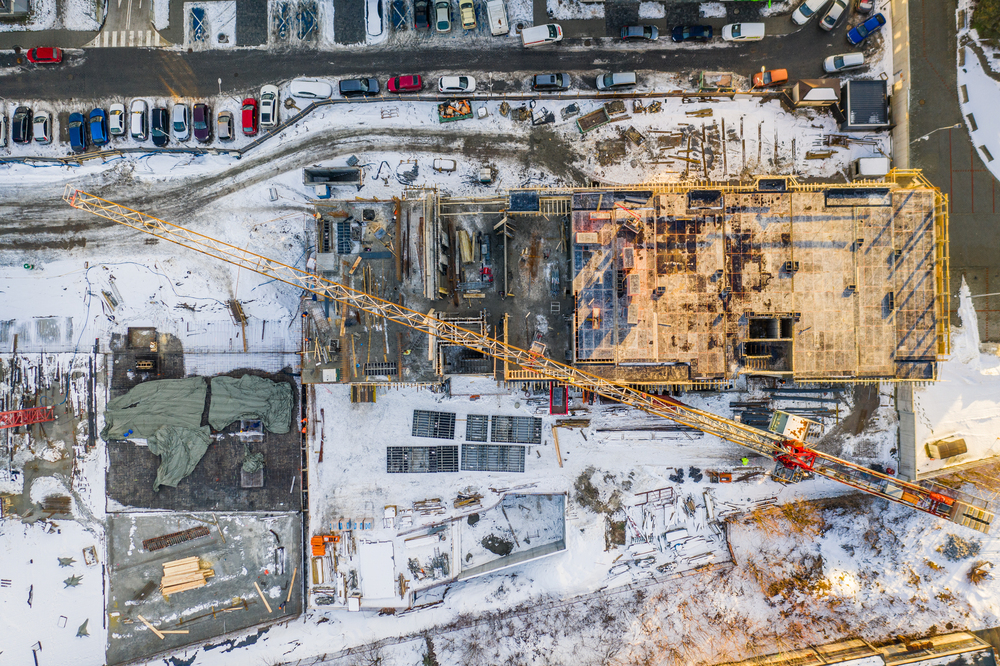

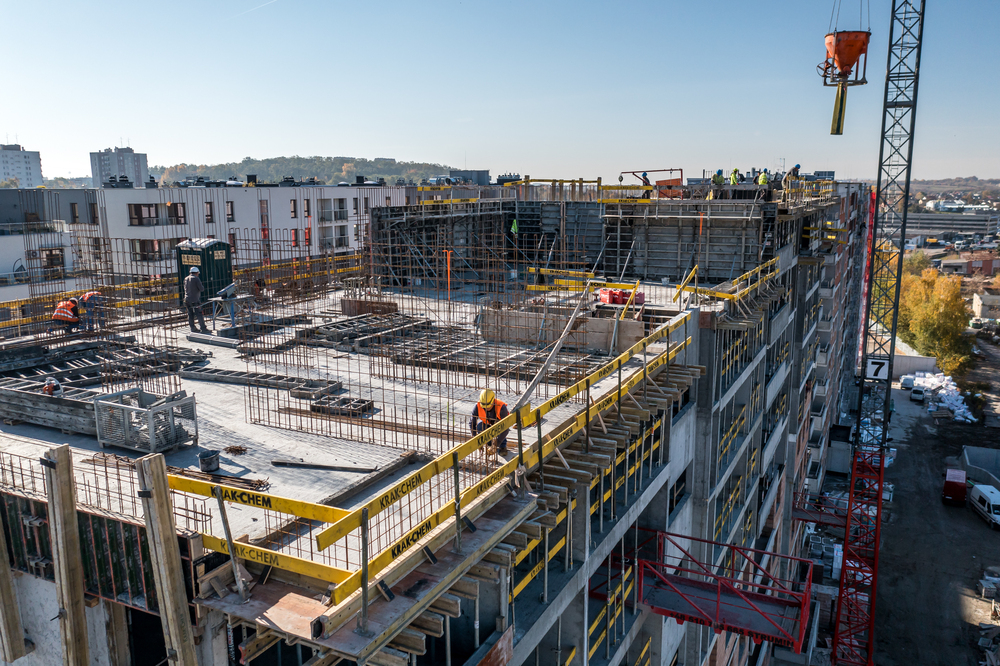

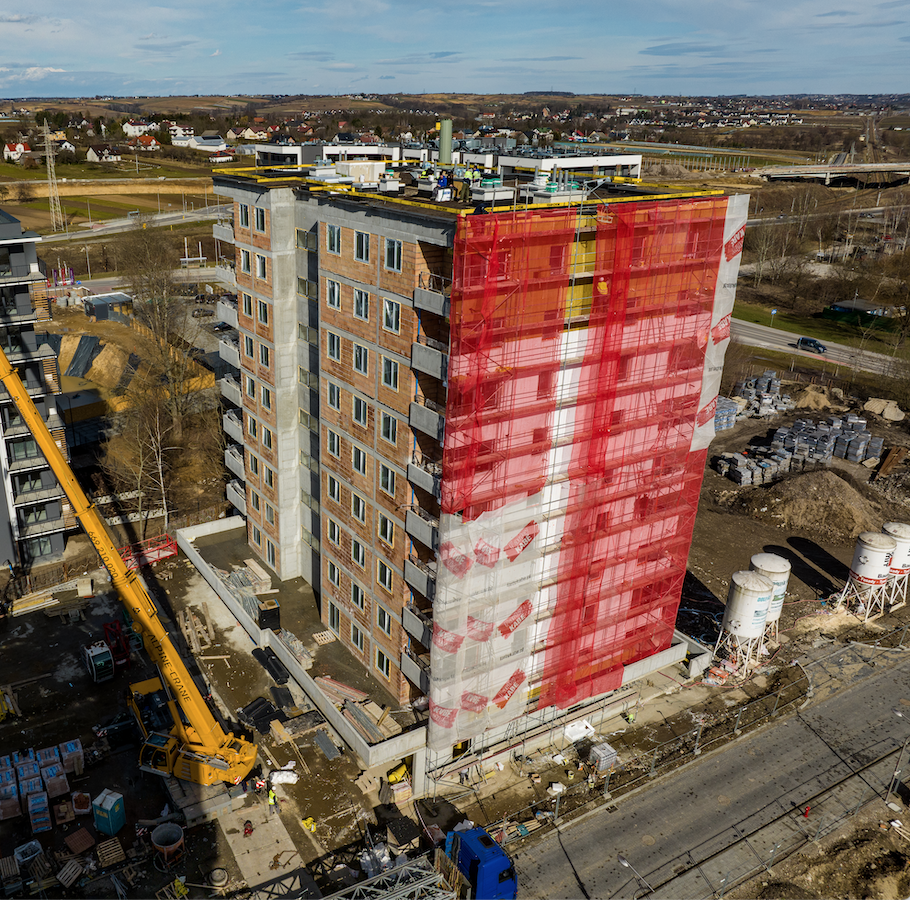

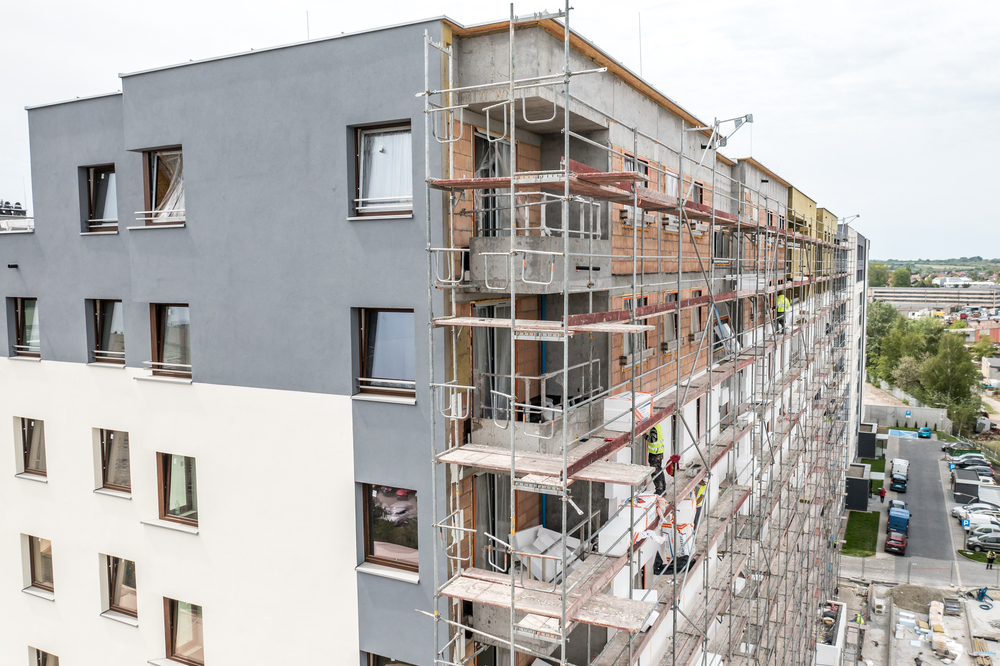

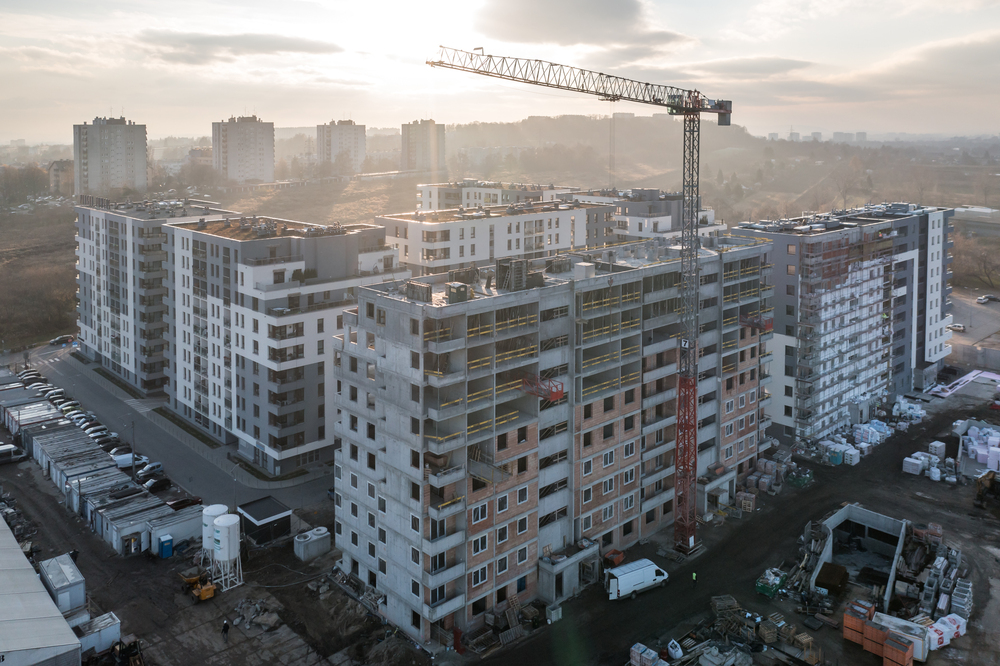

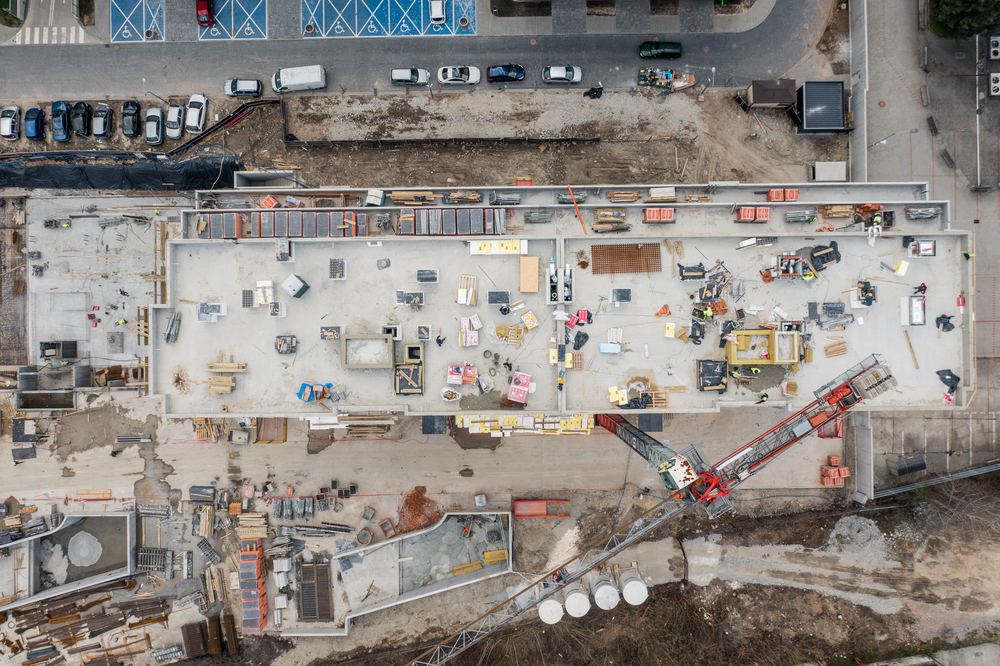

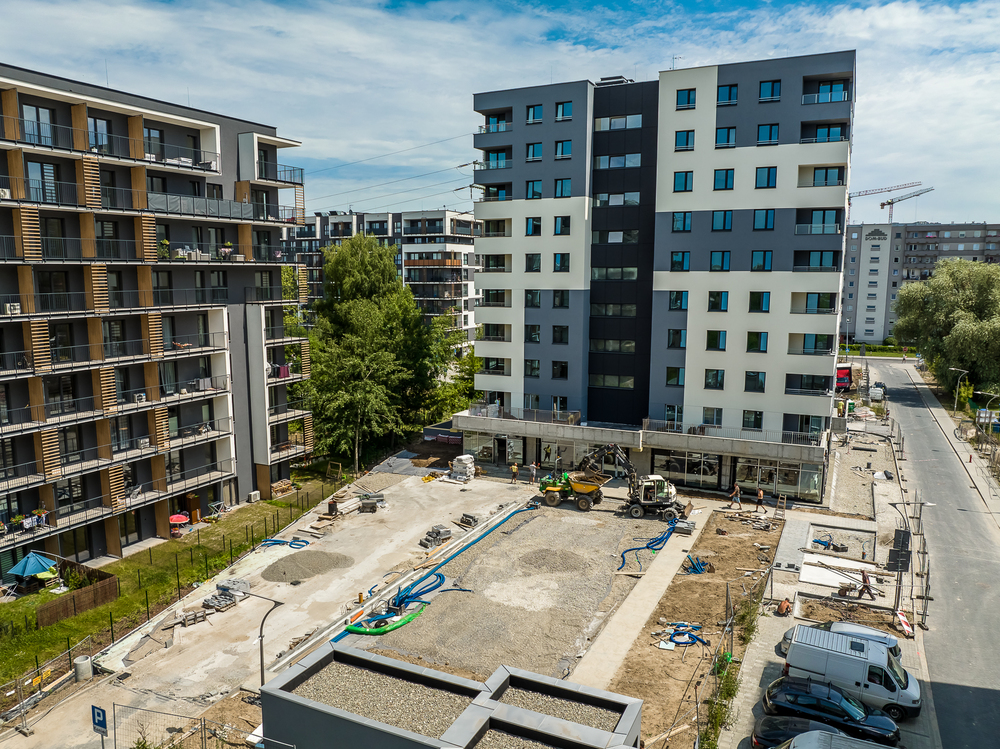

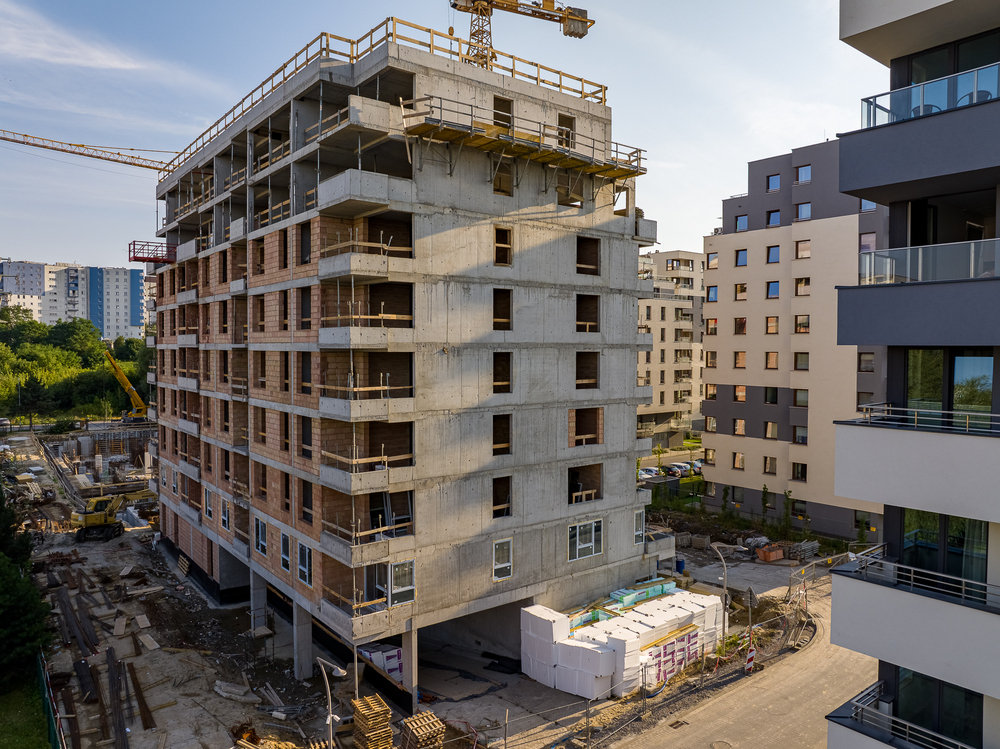

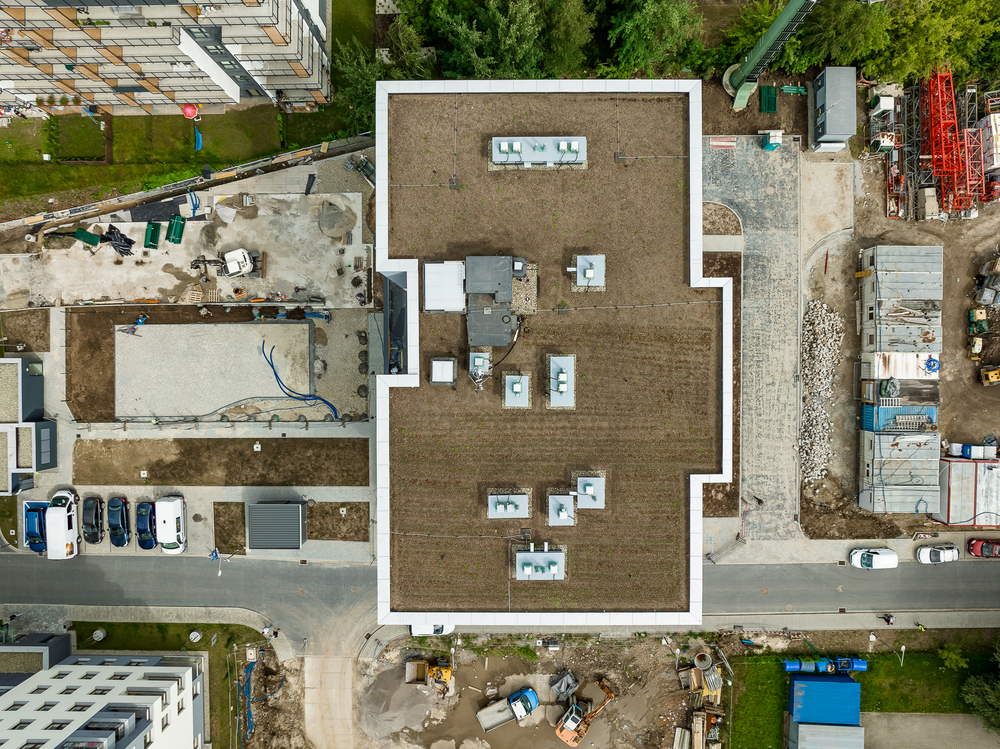

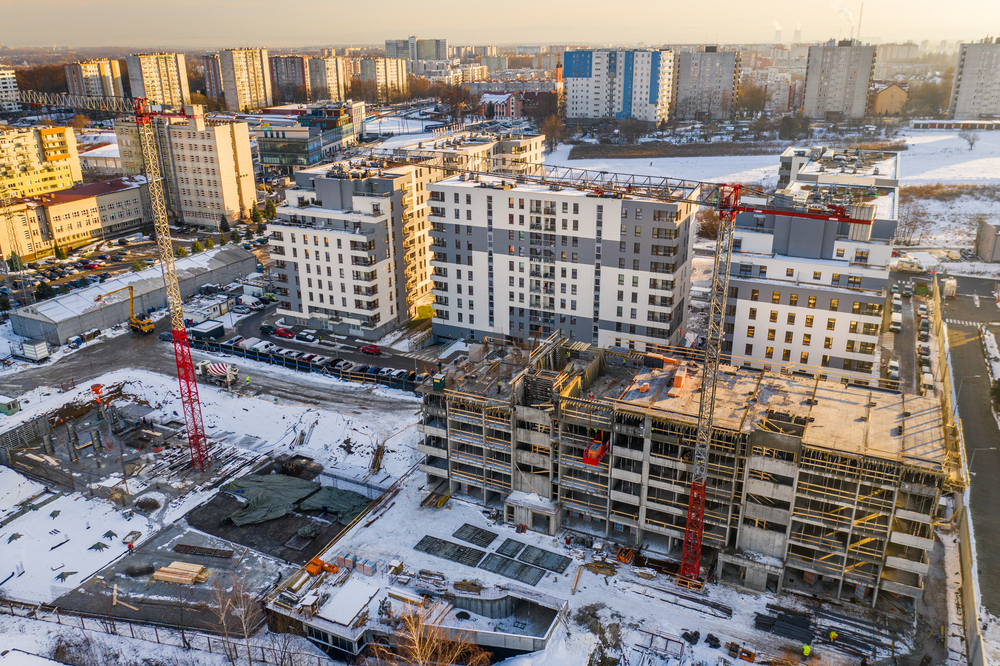

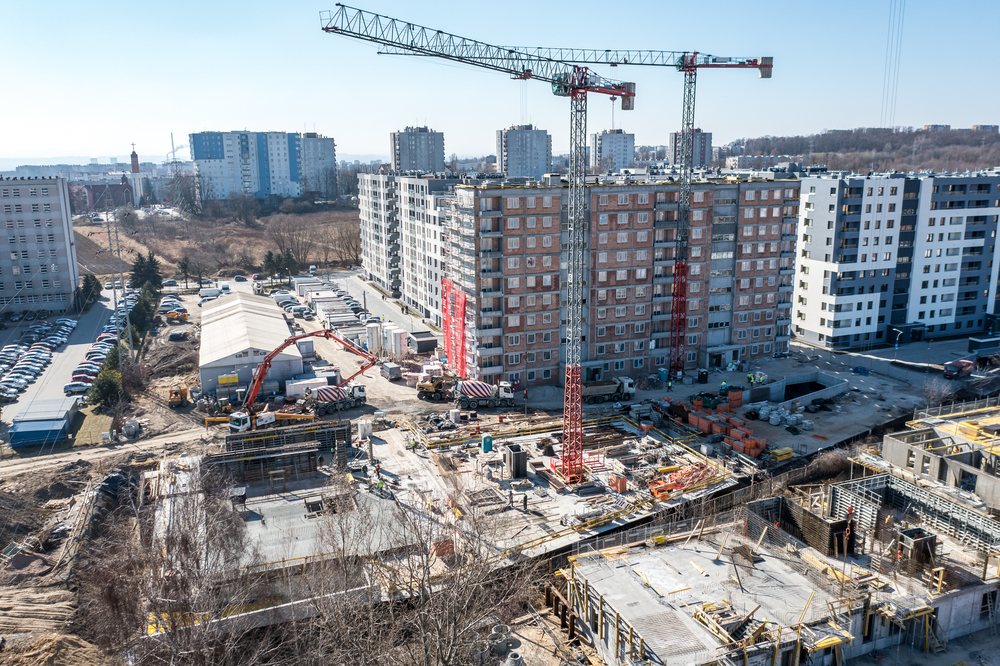

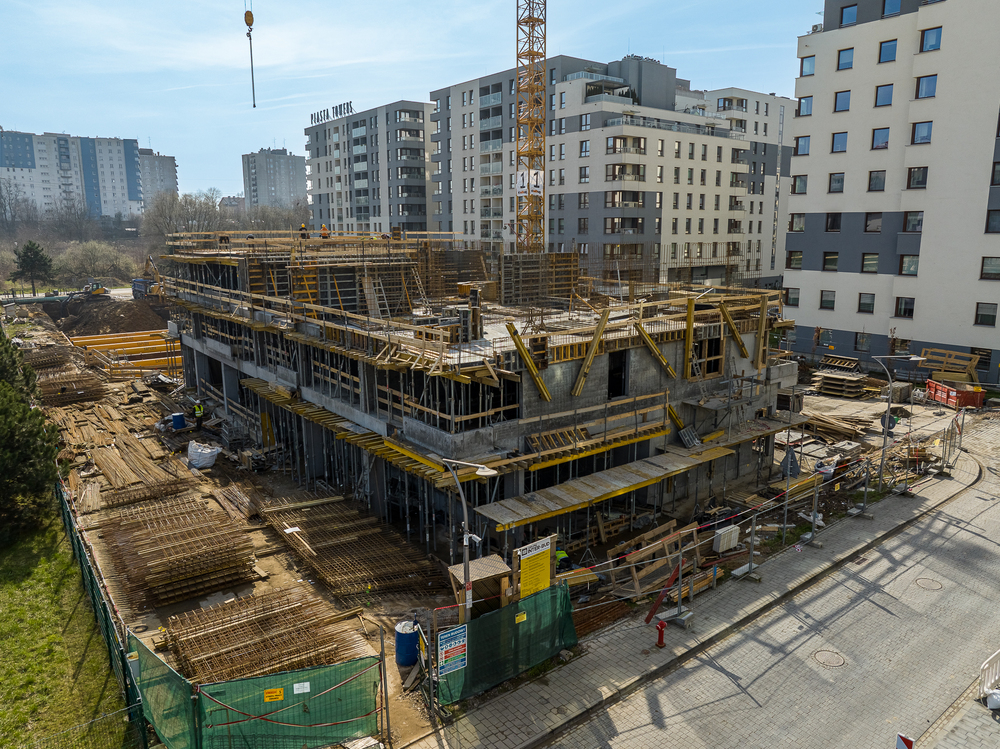

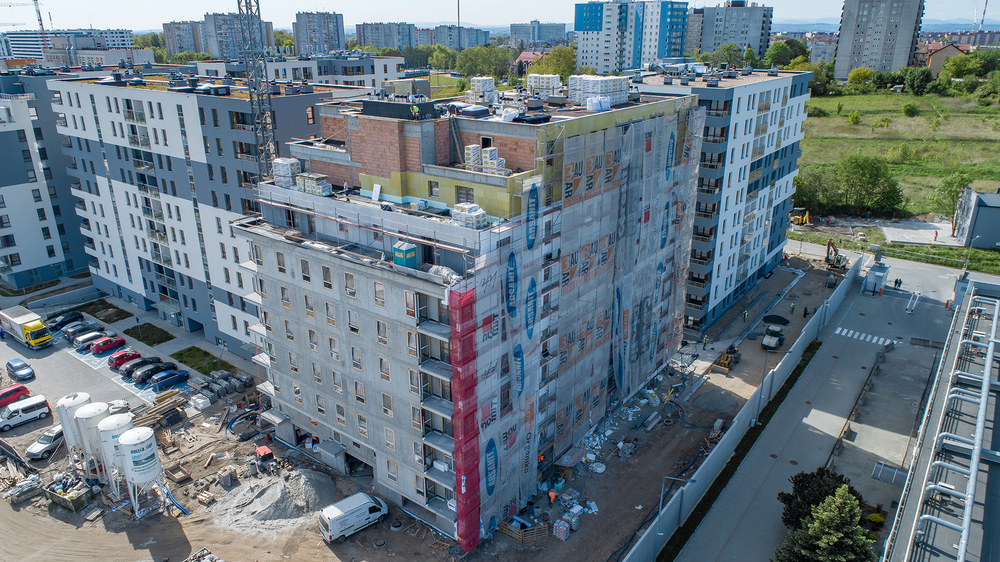

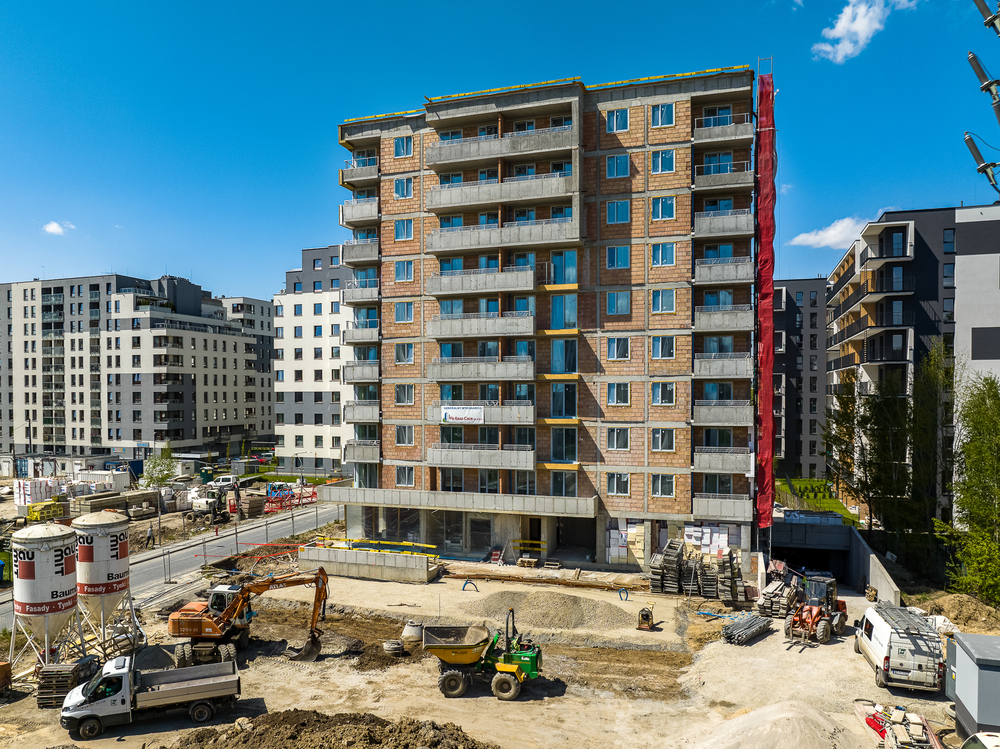

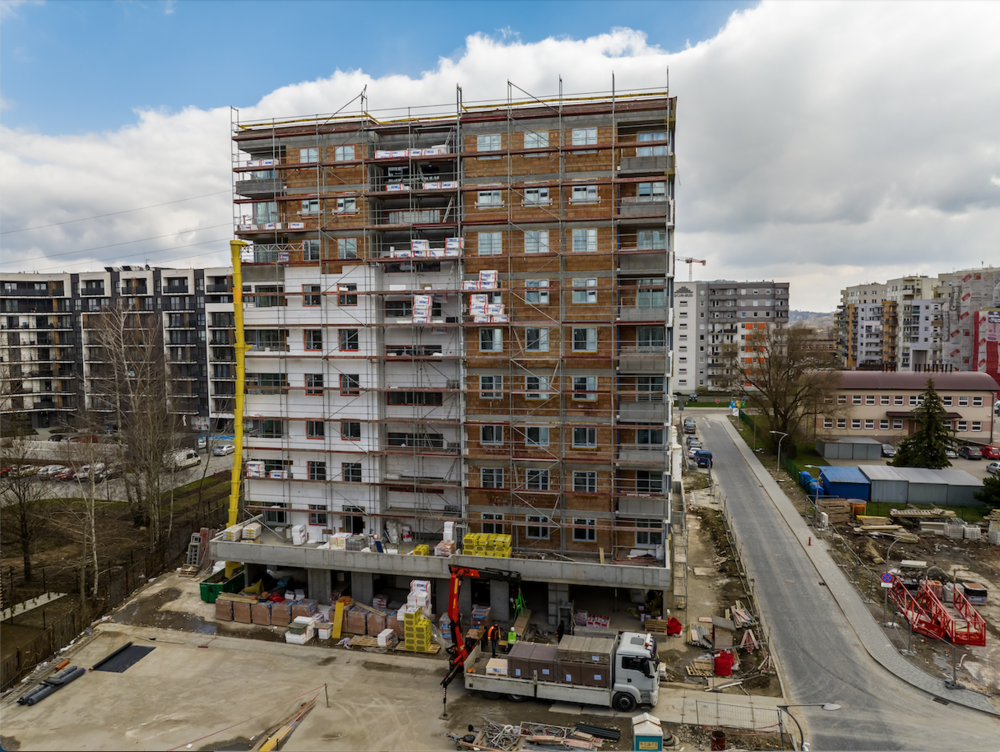

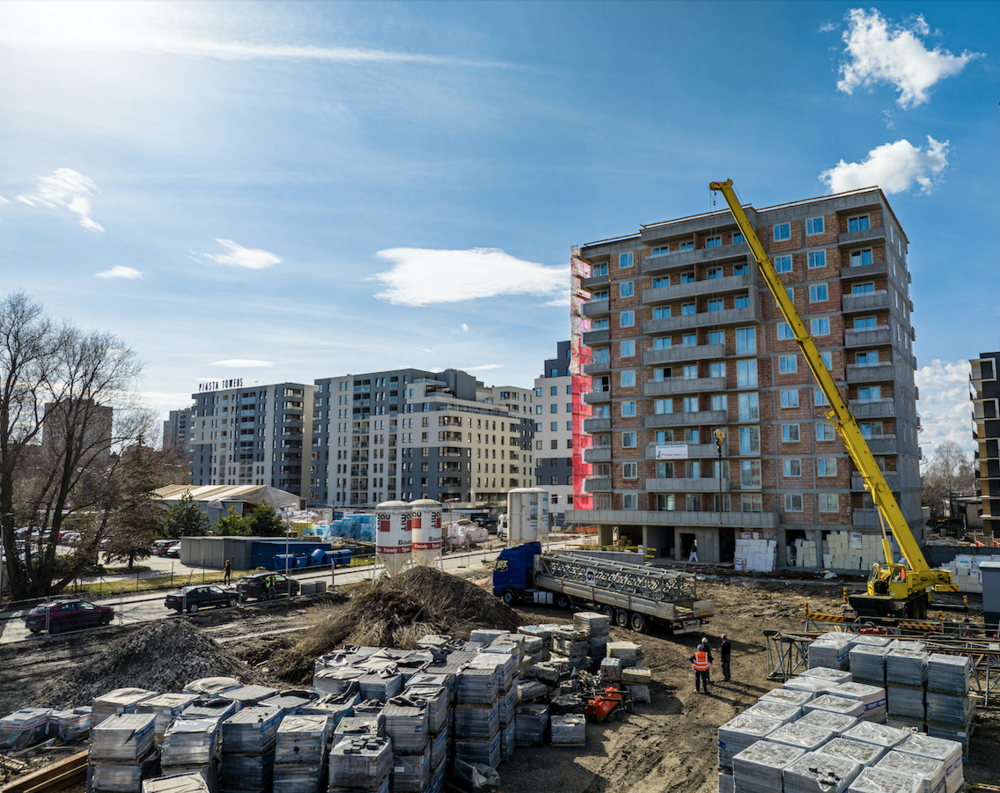

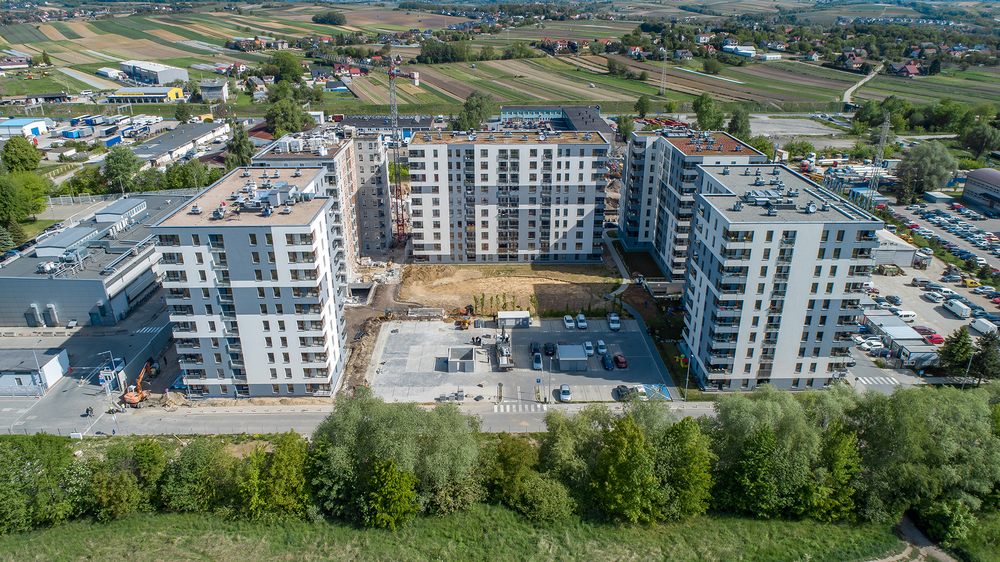

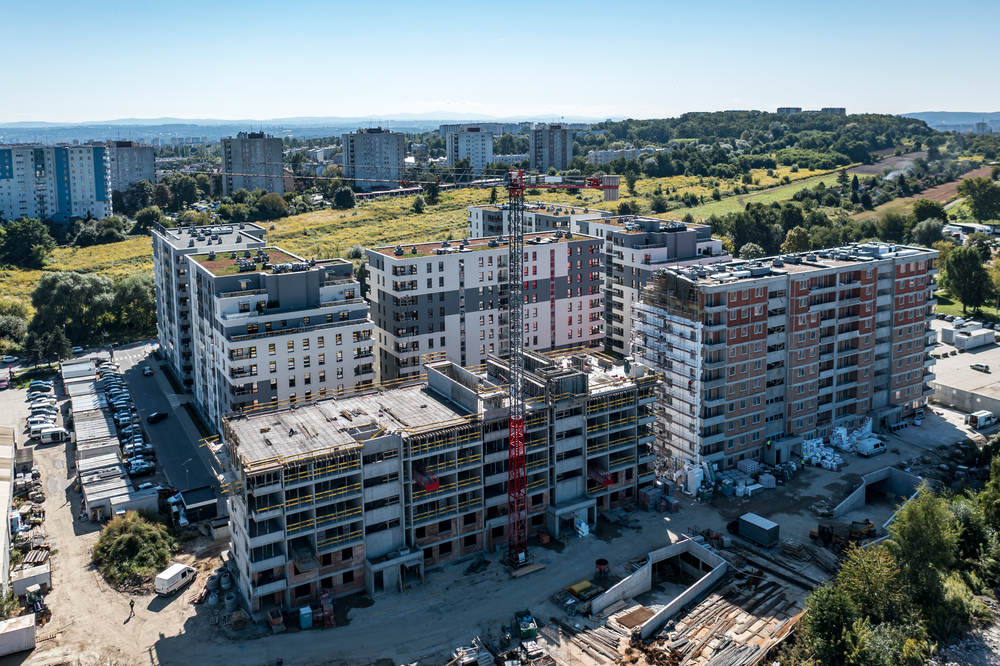

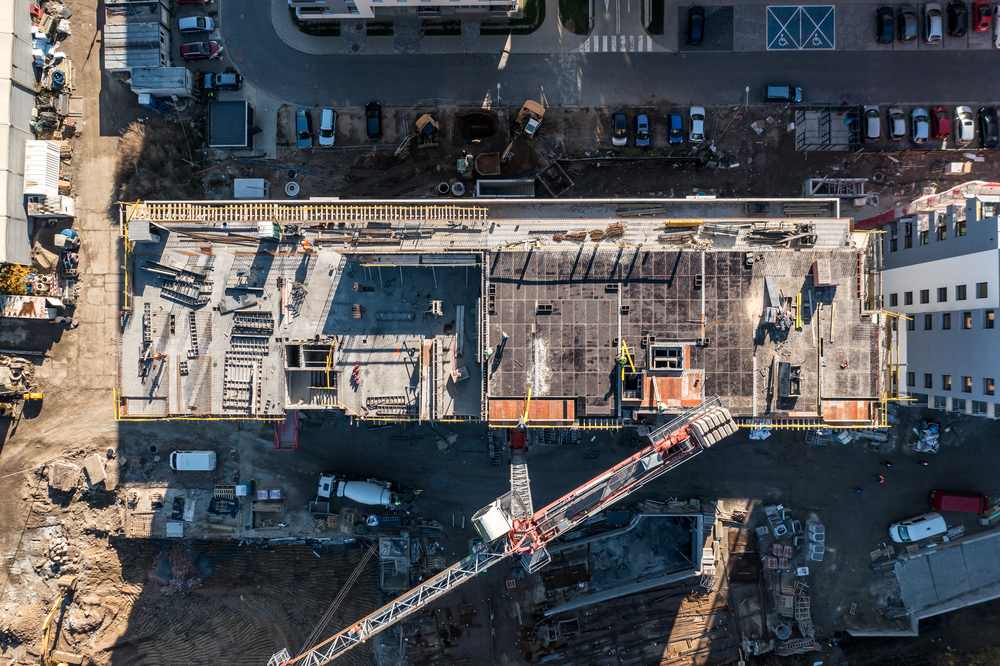

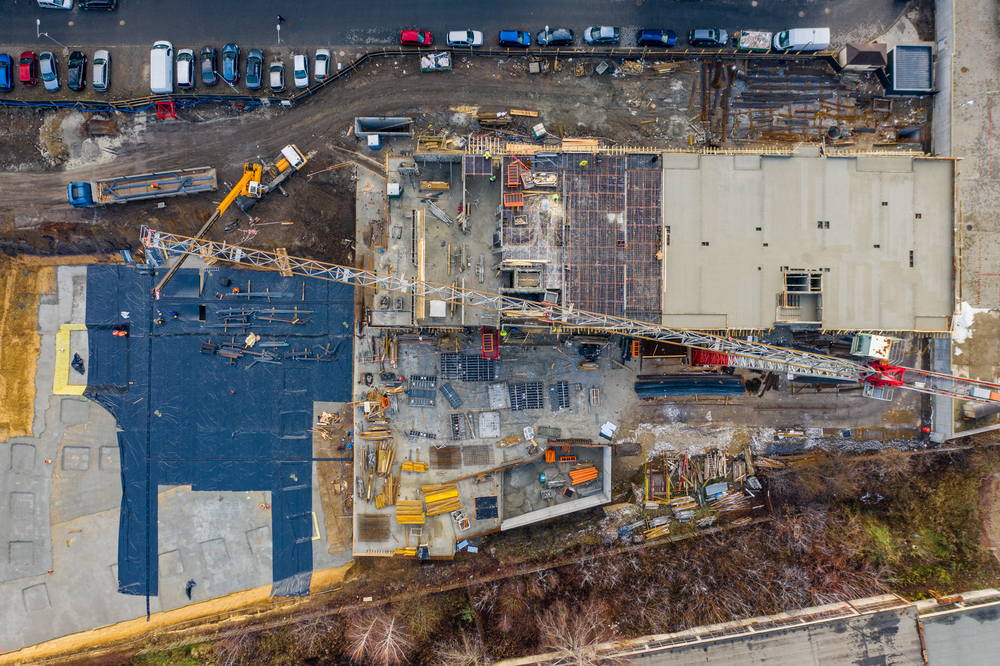

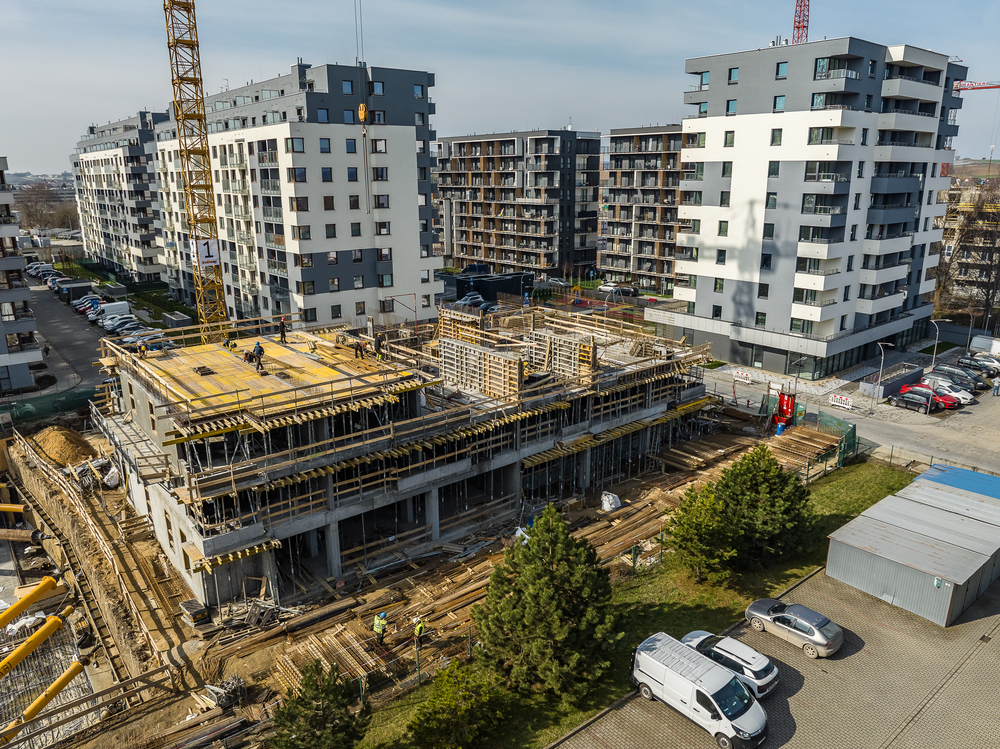

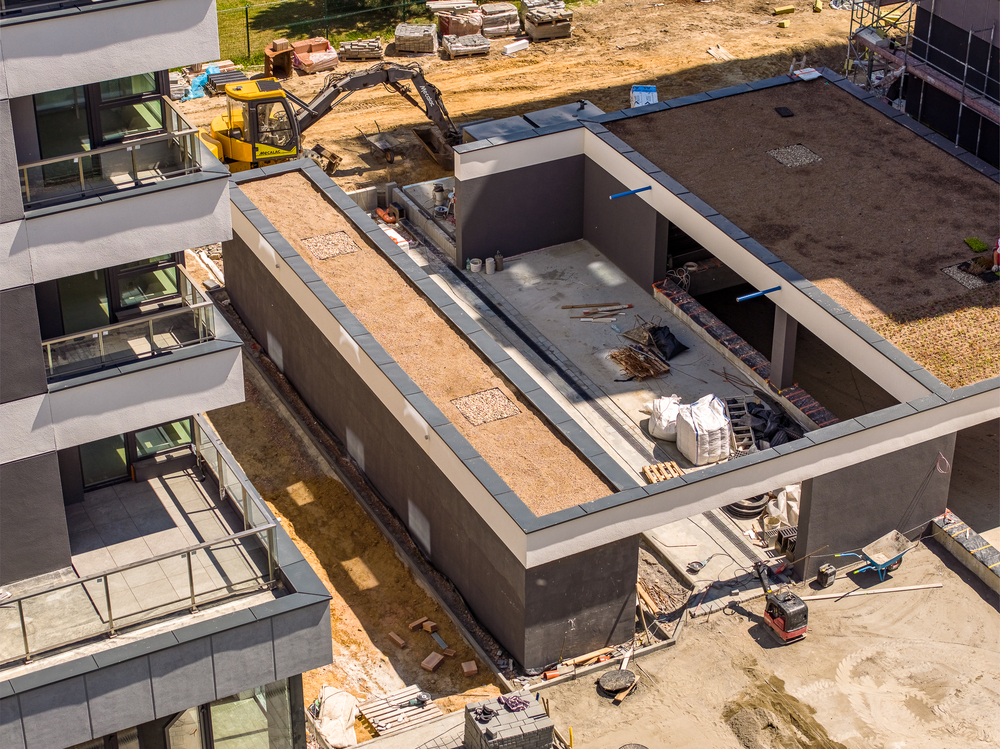

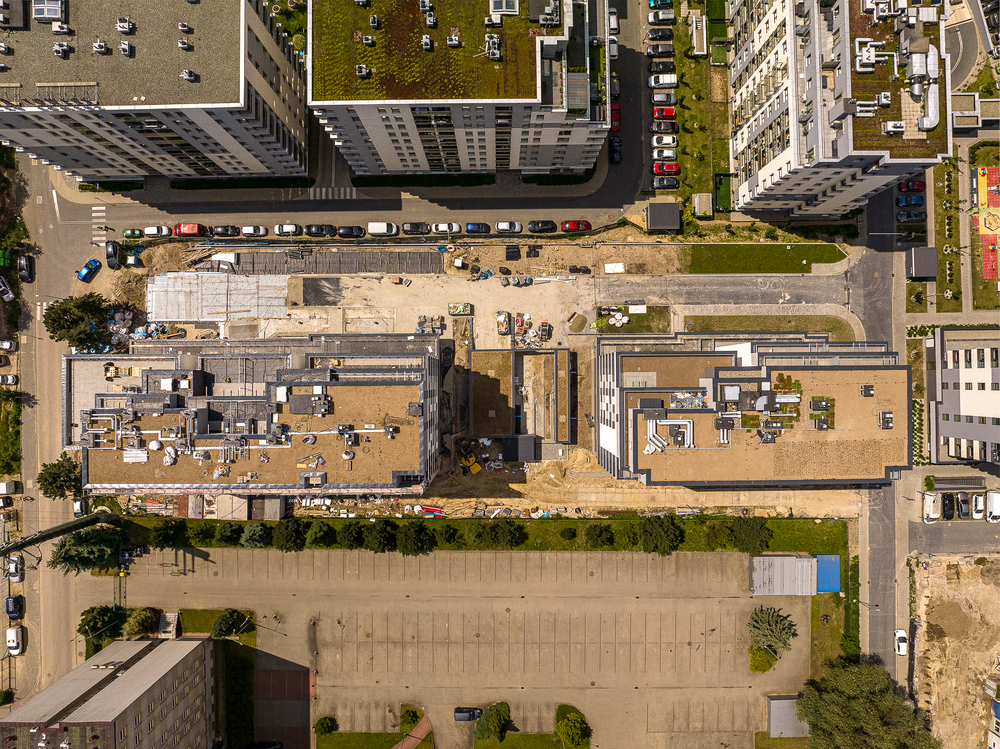

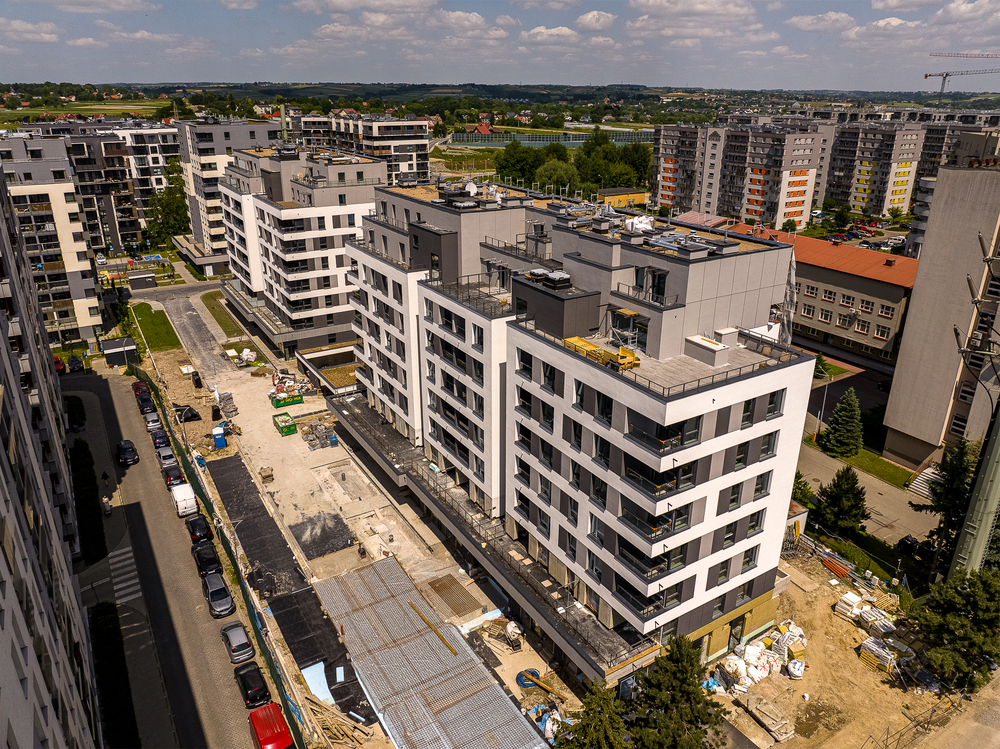

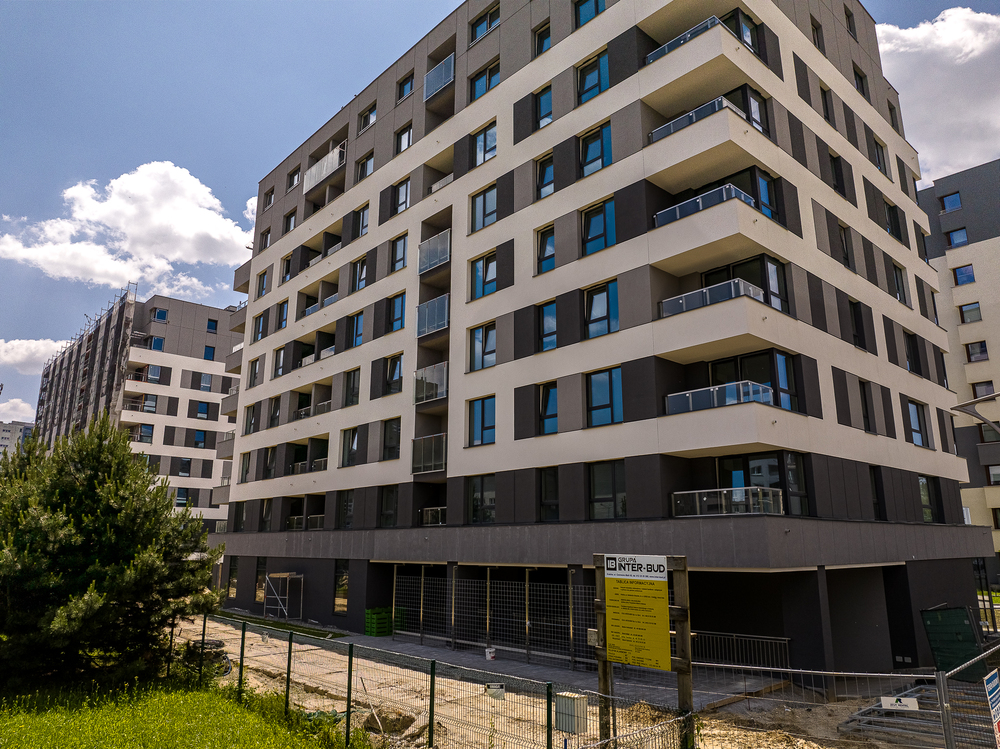

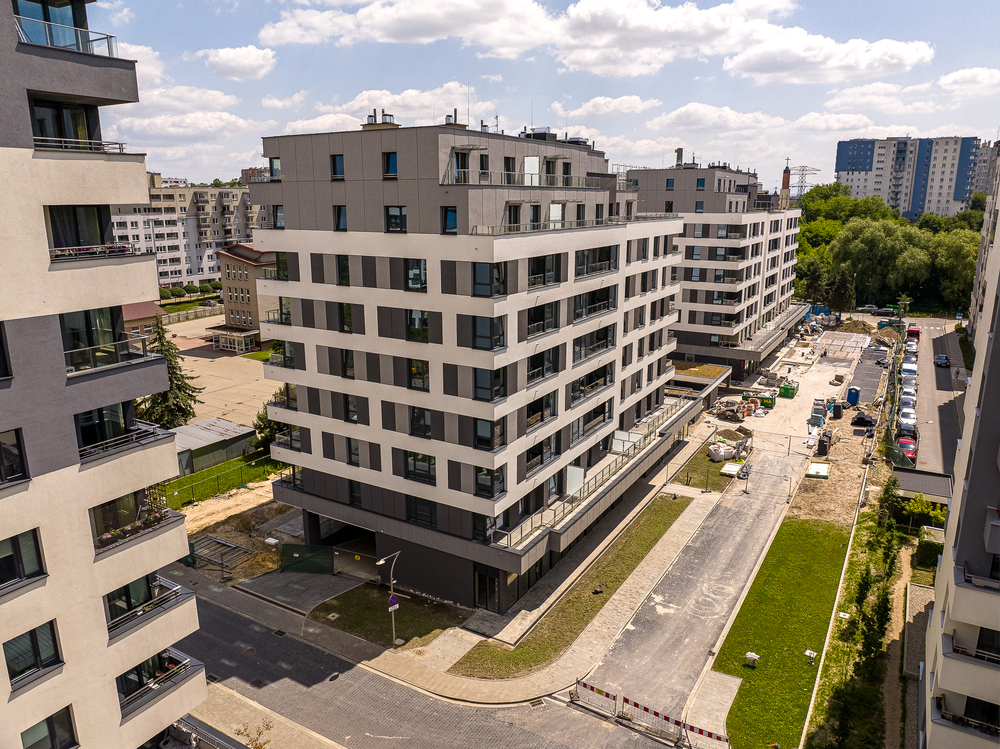

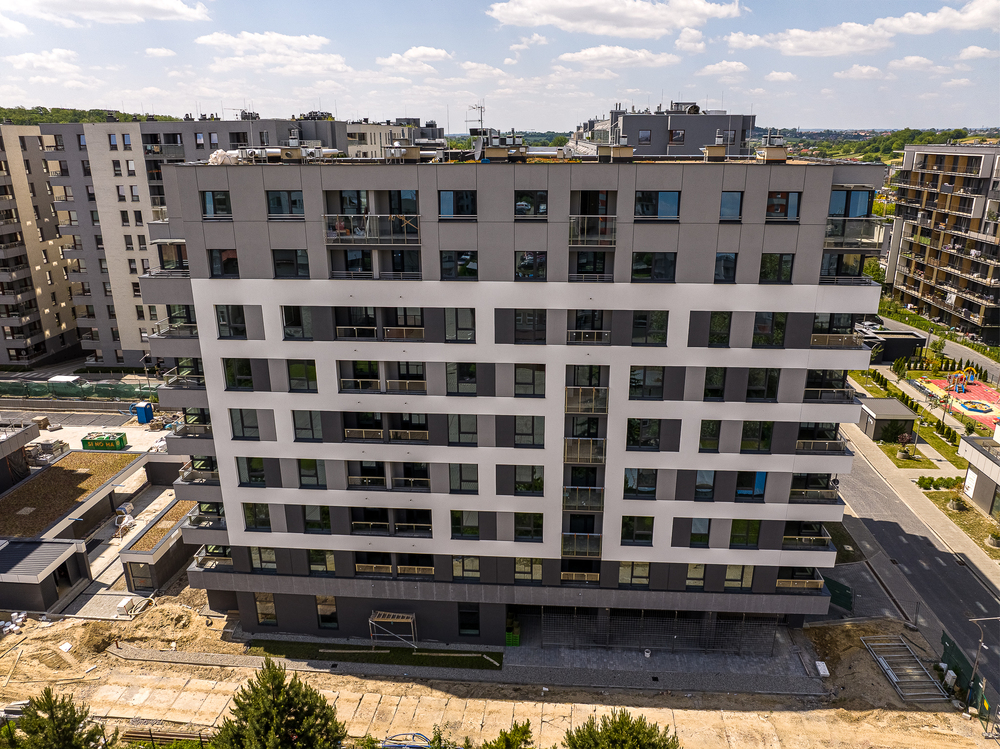

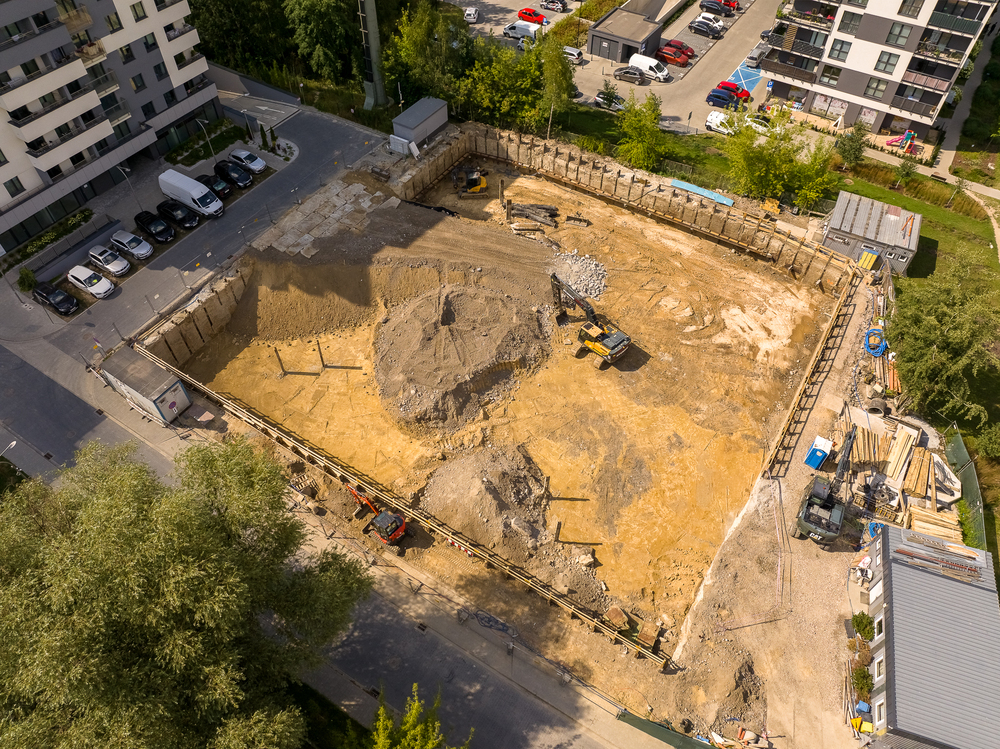

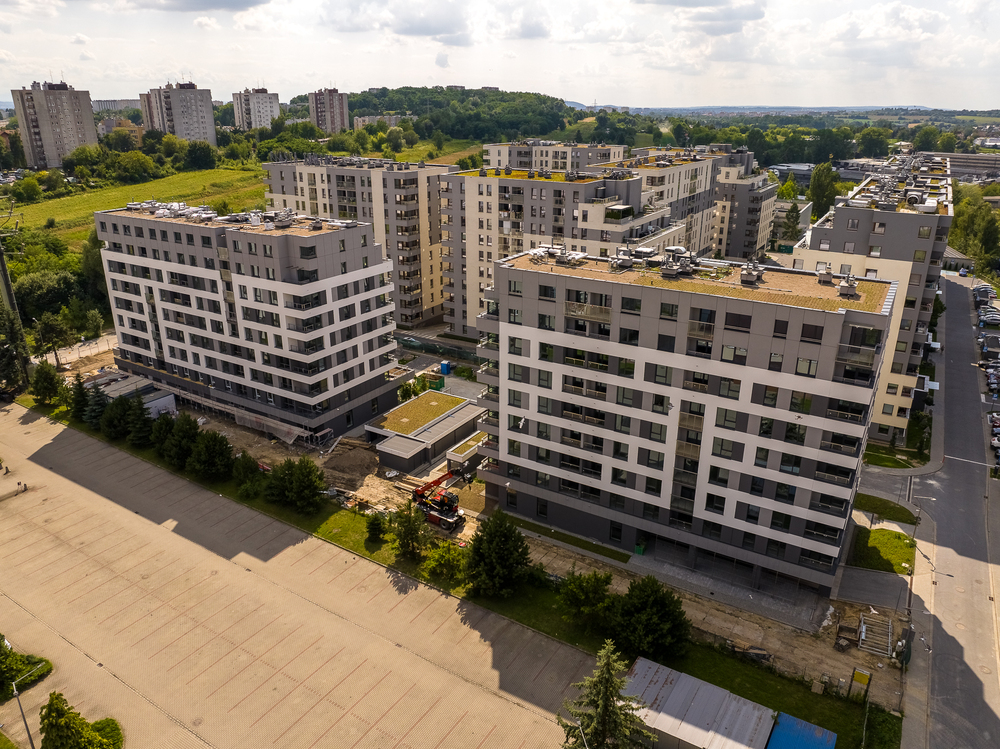

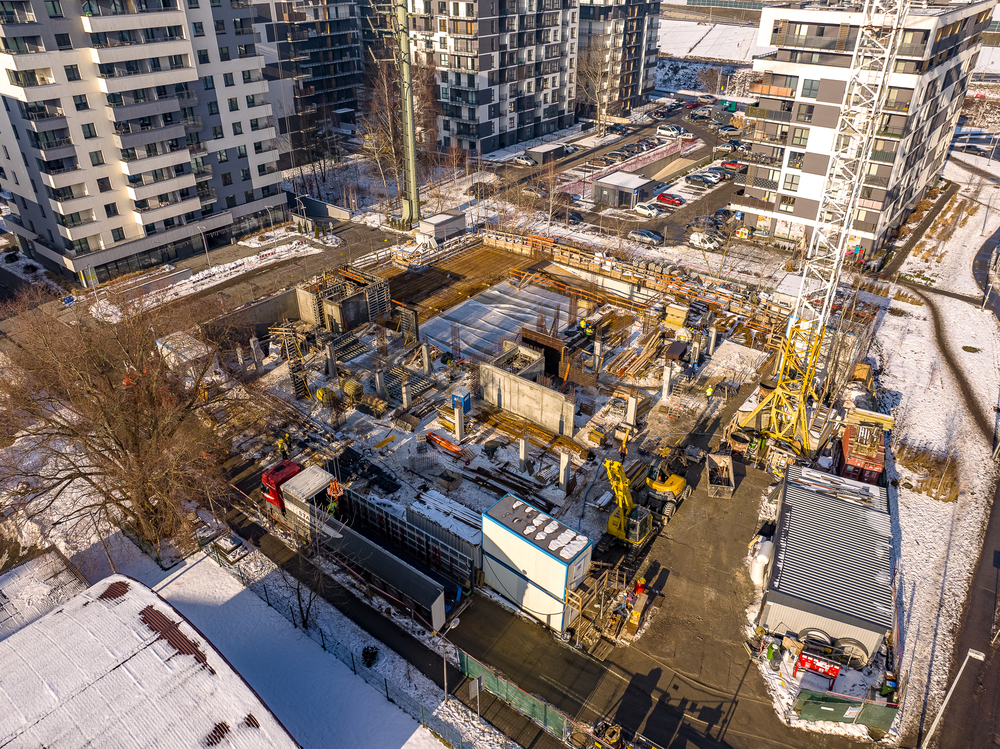

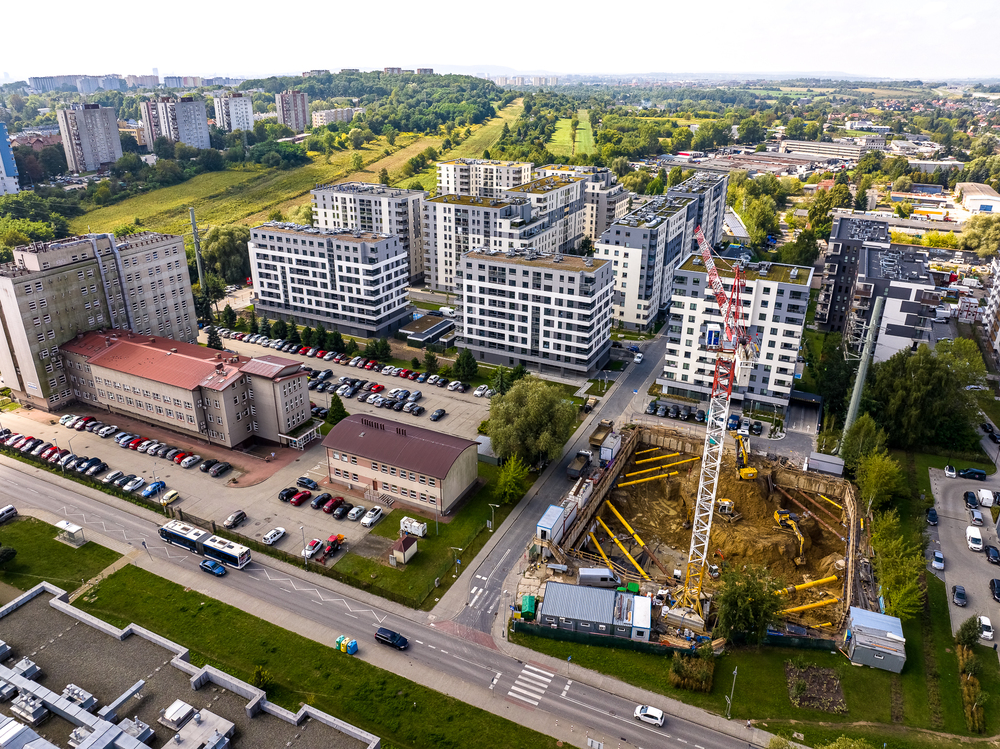

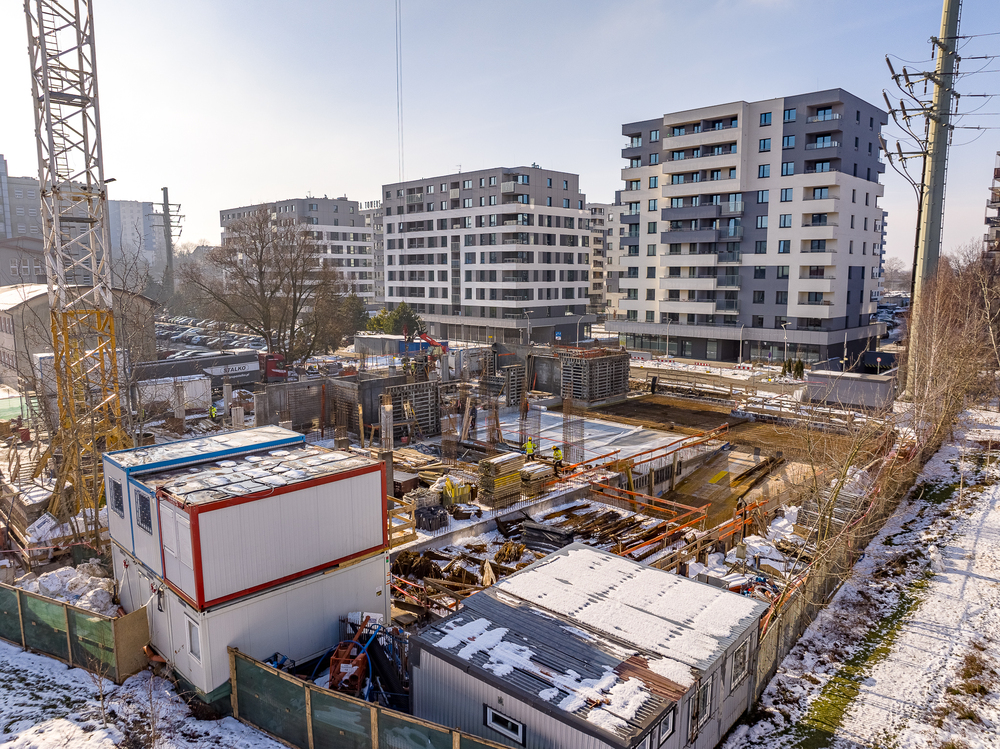

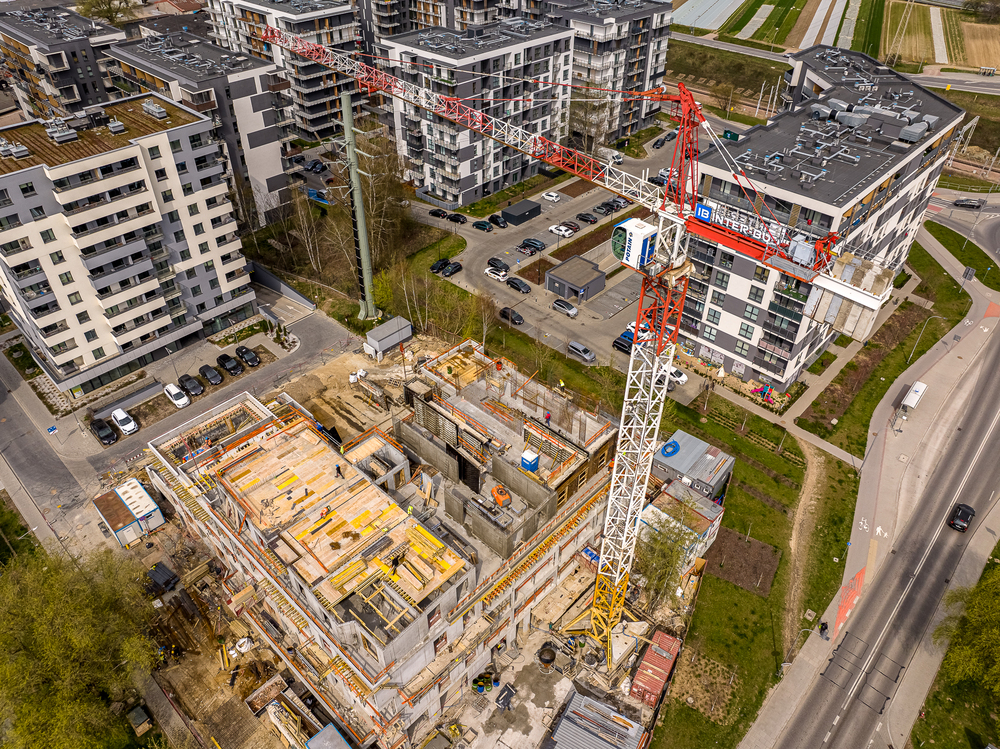

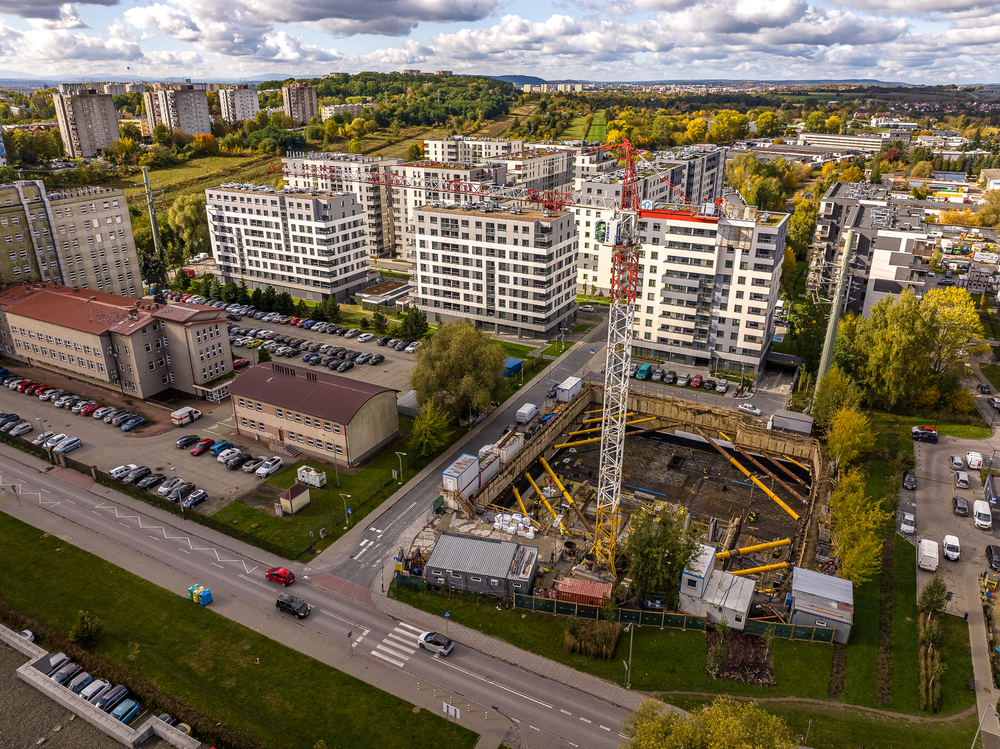

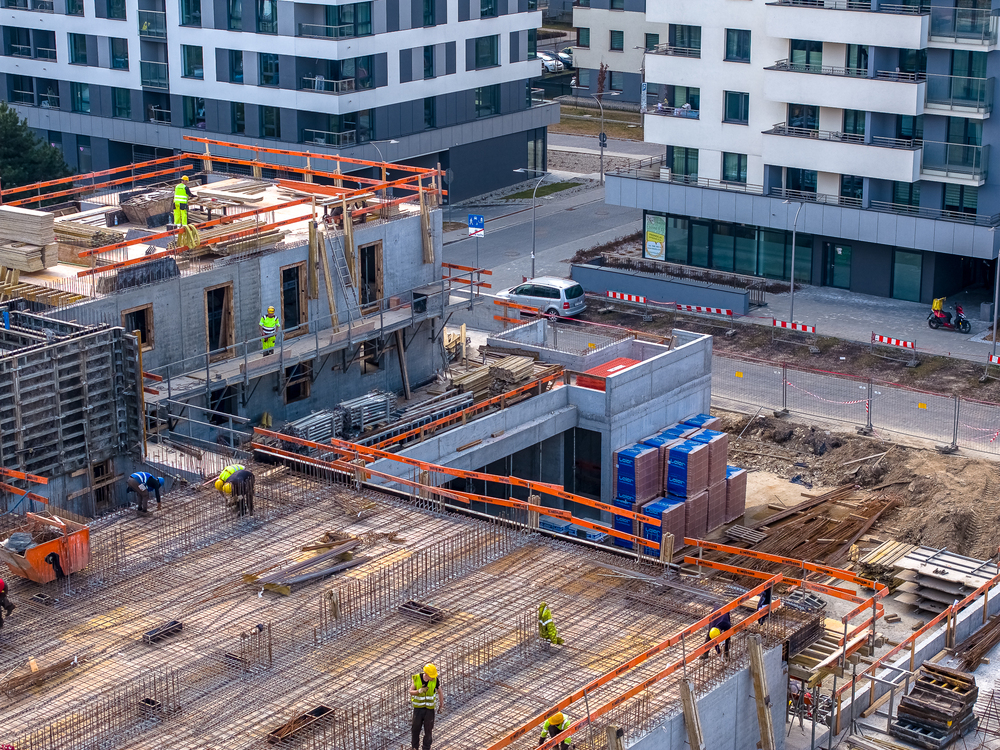

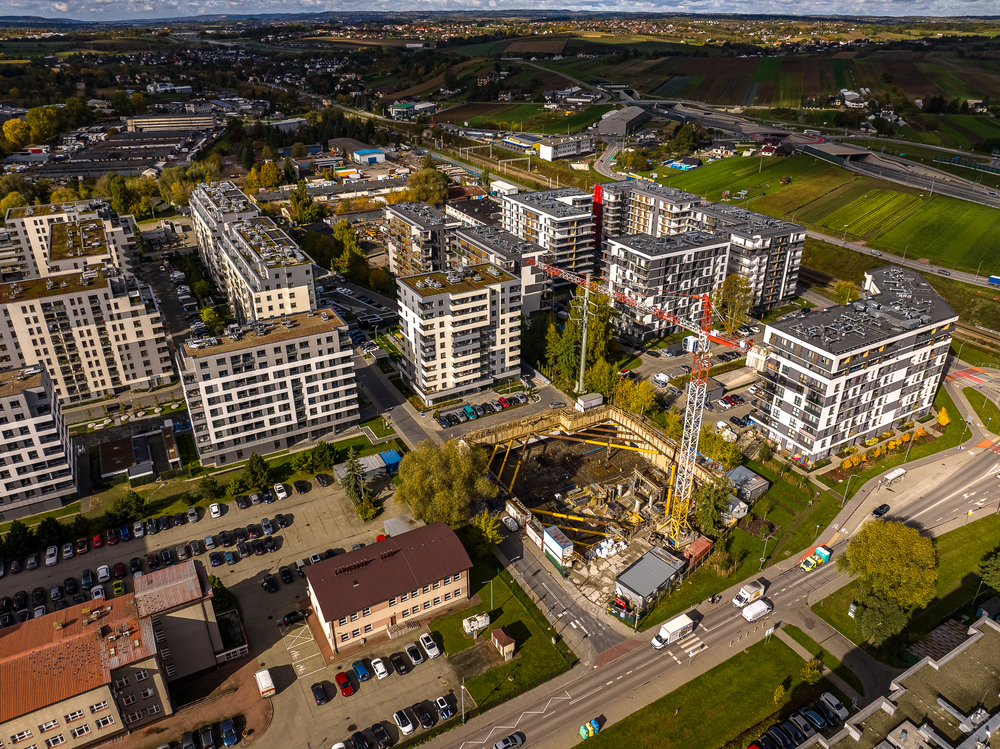

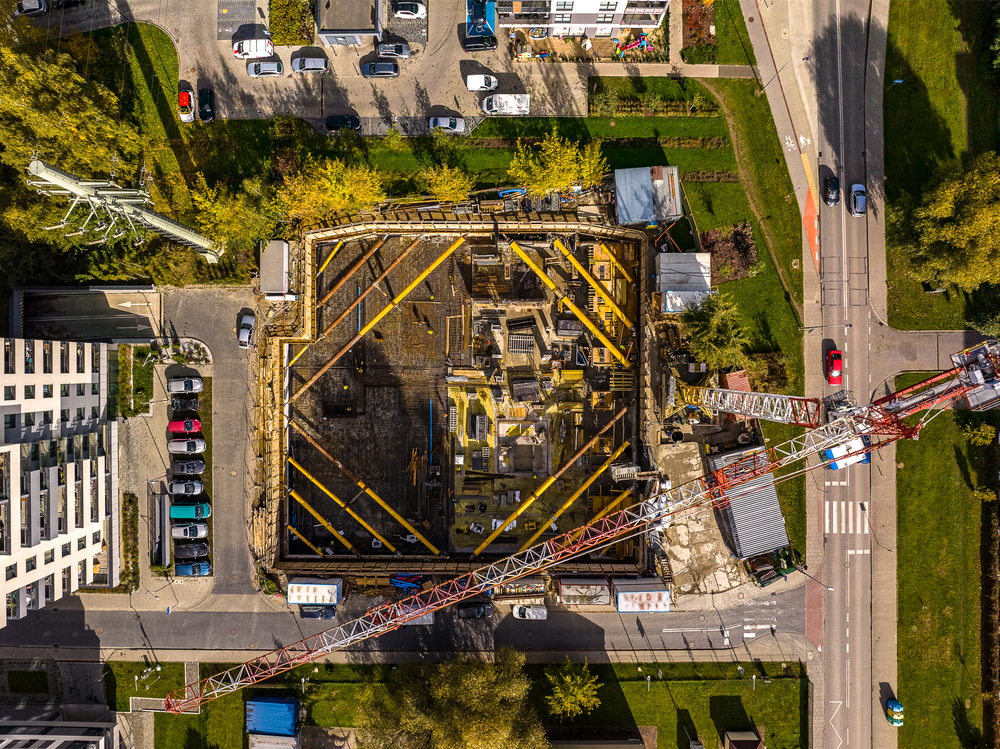

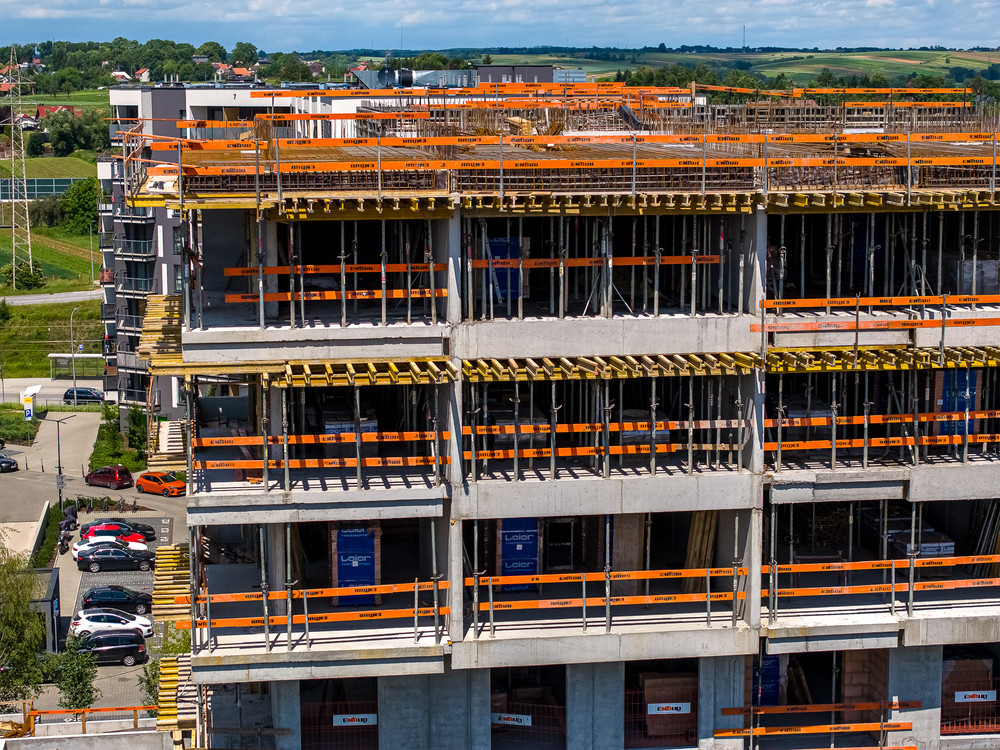

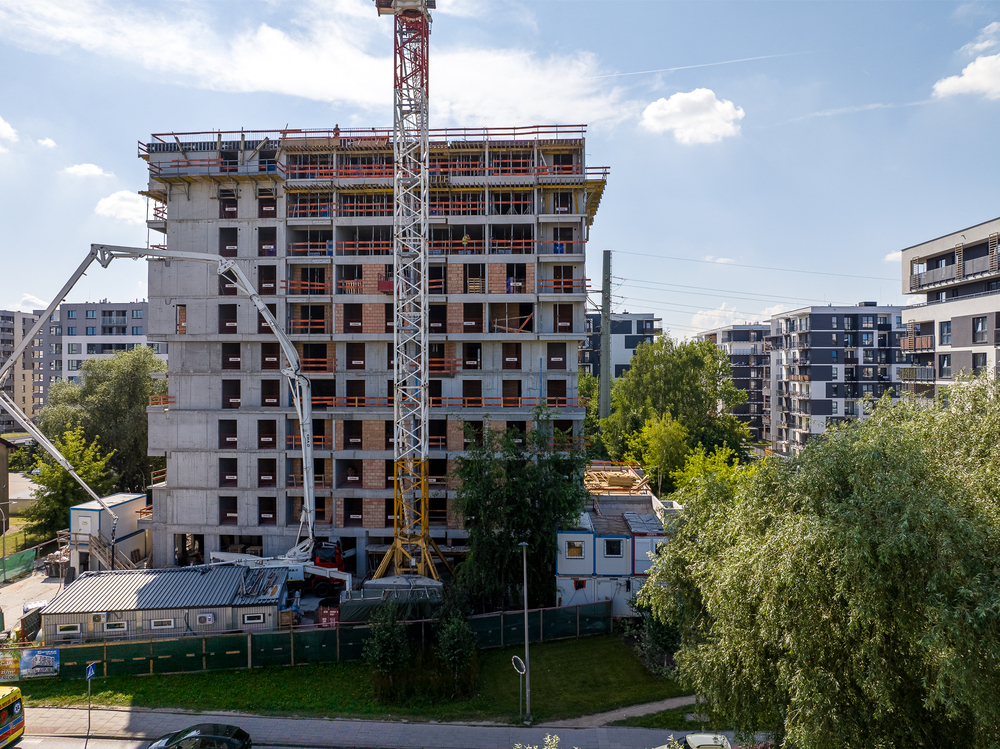

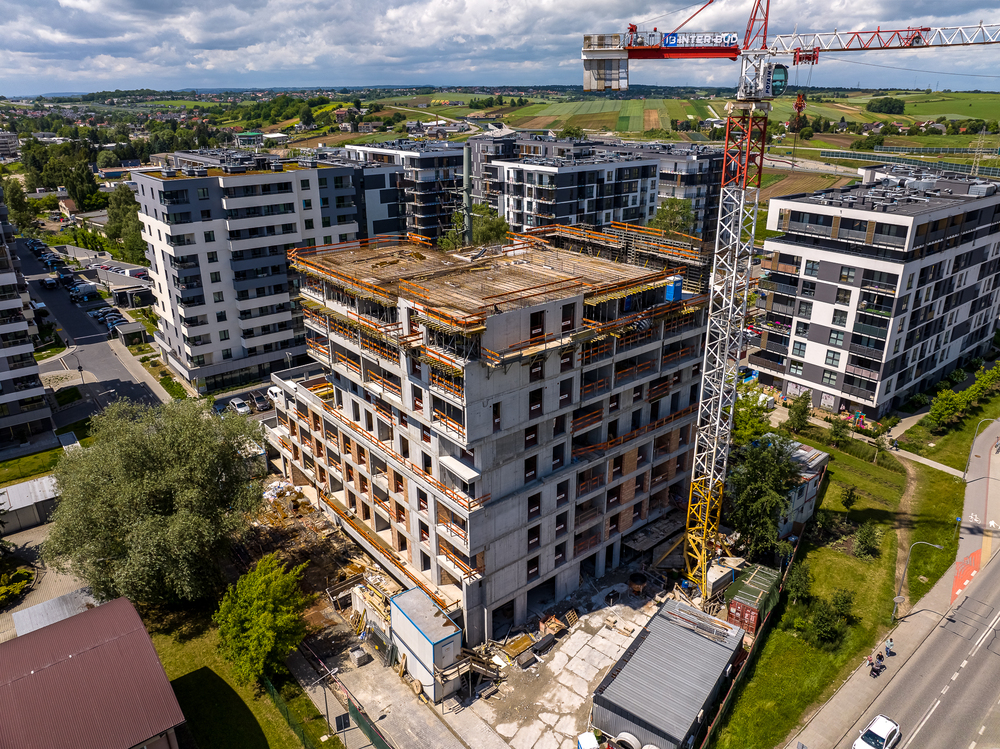

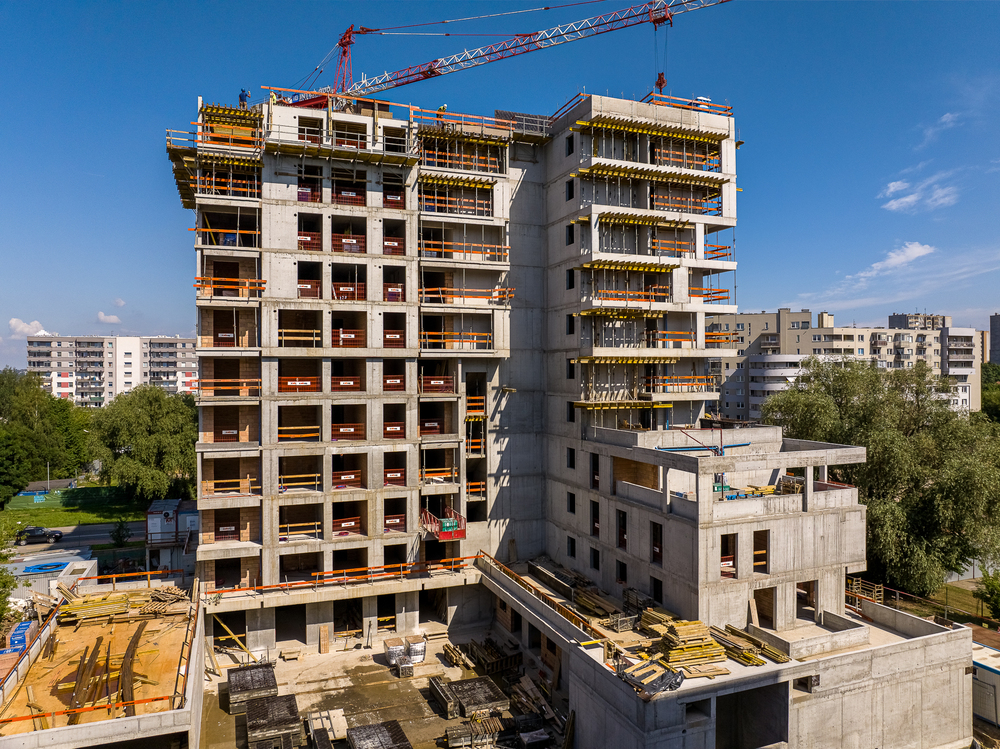

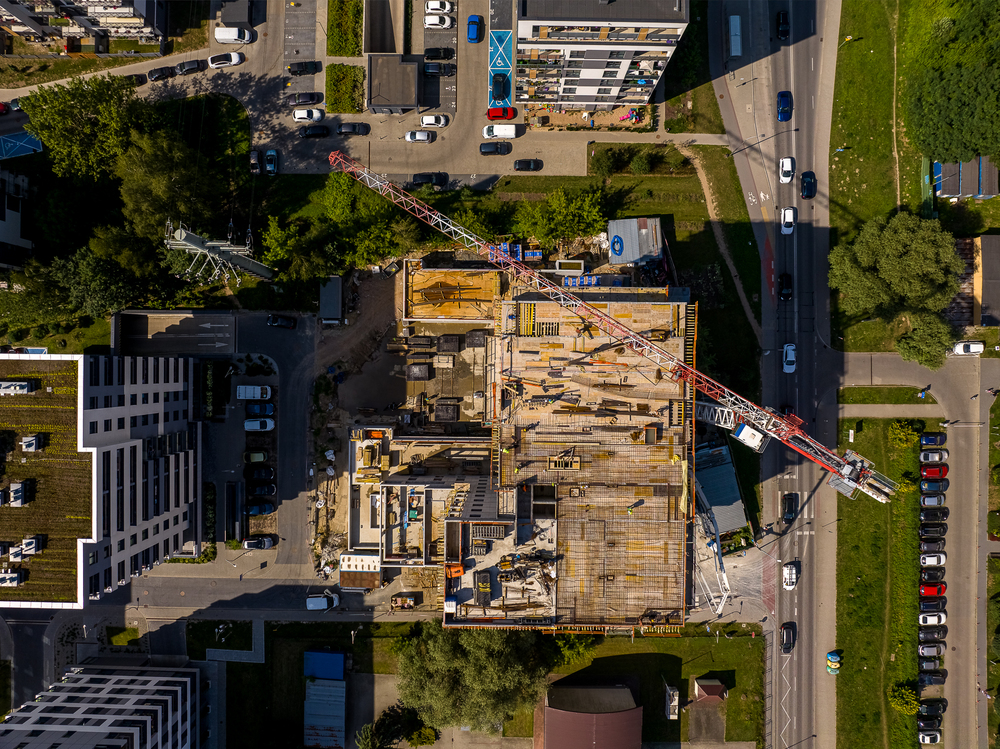

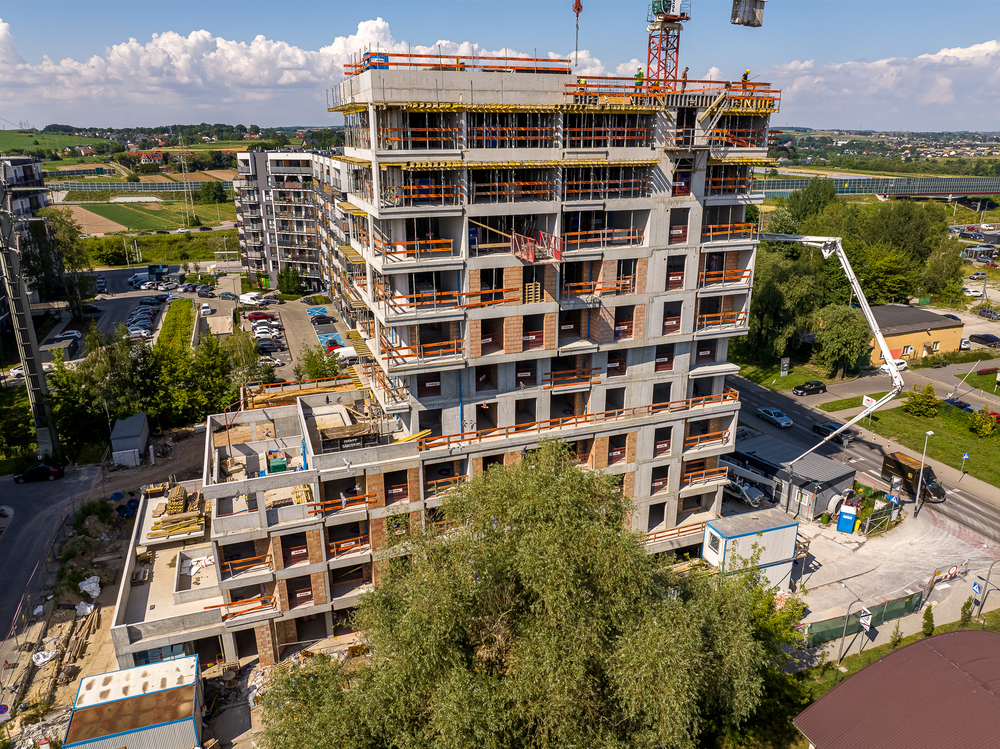

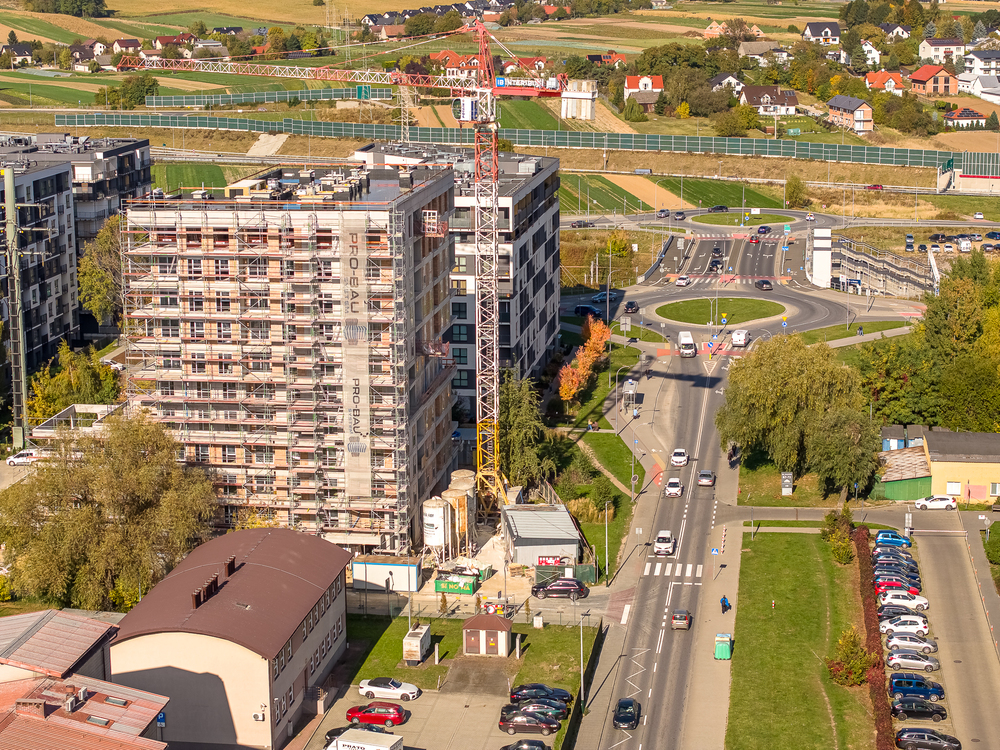

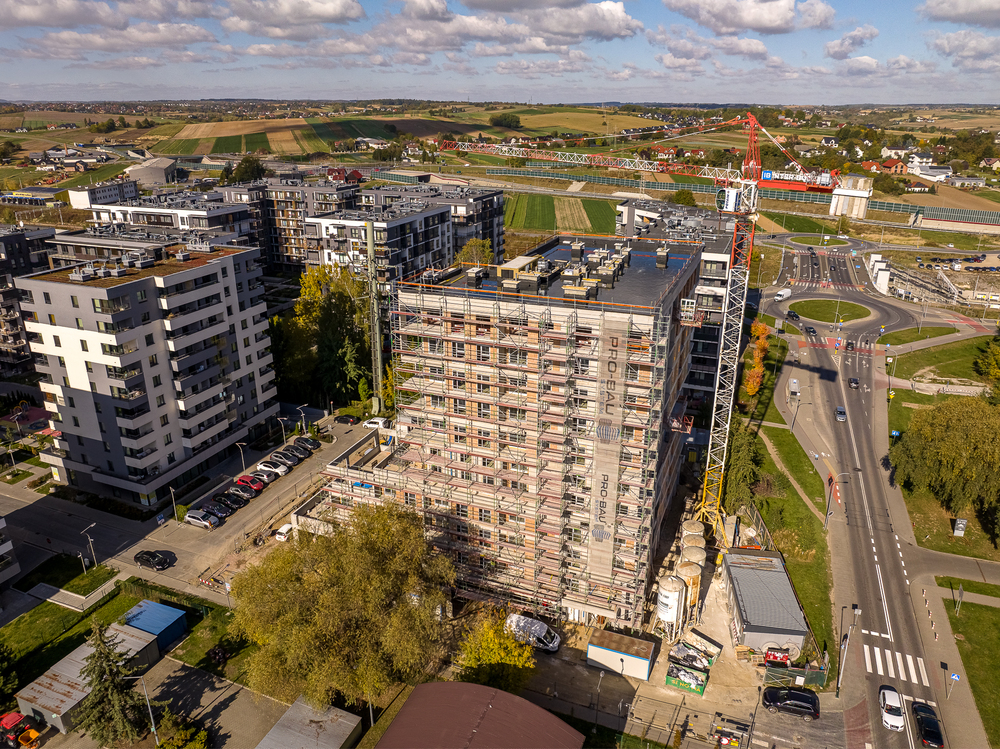

Stan zaawansowania robót na dzień 21.04.2022
Prace budowlane przebiegają bez zakłóceń.
Budynek 7:

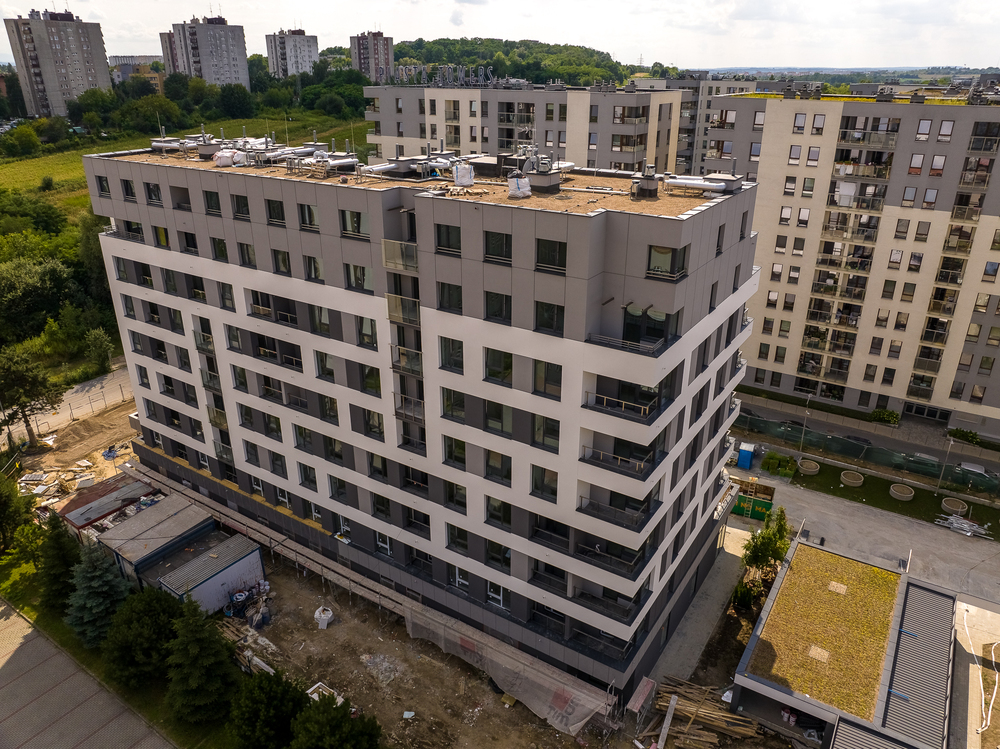

- stan surowy zamnknięty 100%
- tynki 80%
- wylewki 80%
- instalacja elektryczna podtynkowa 100%
- instalacja wod-kan i c.o. 65%

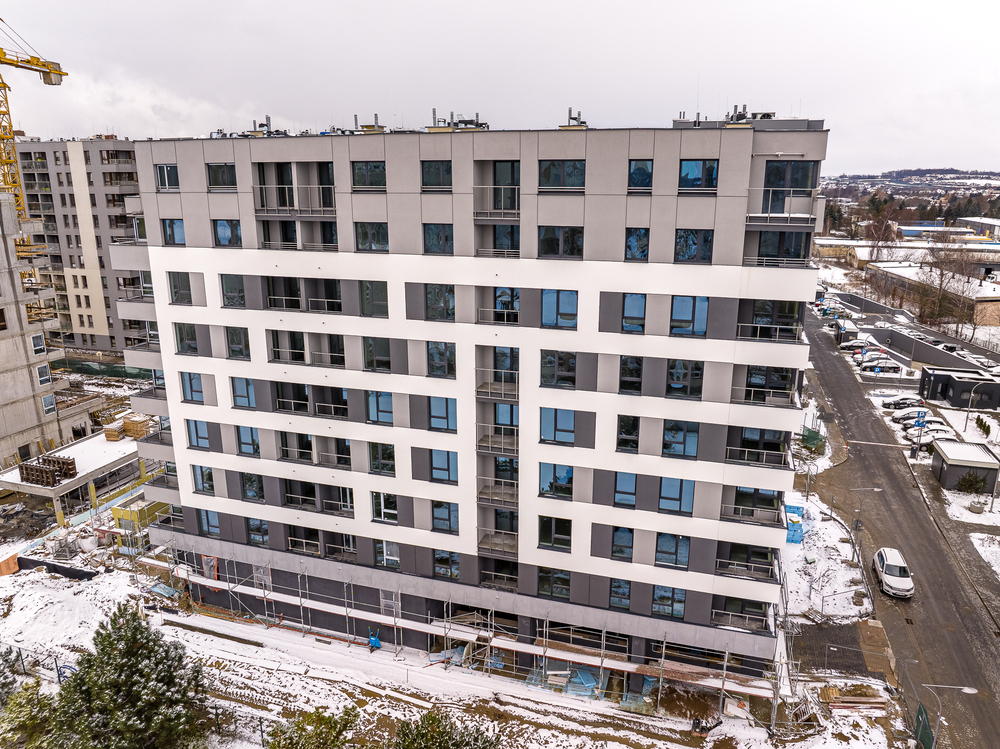

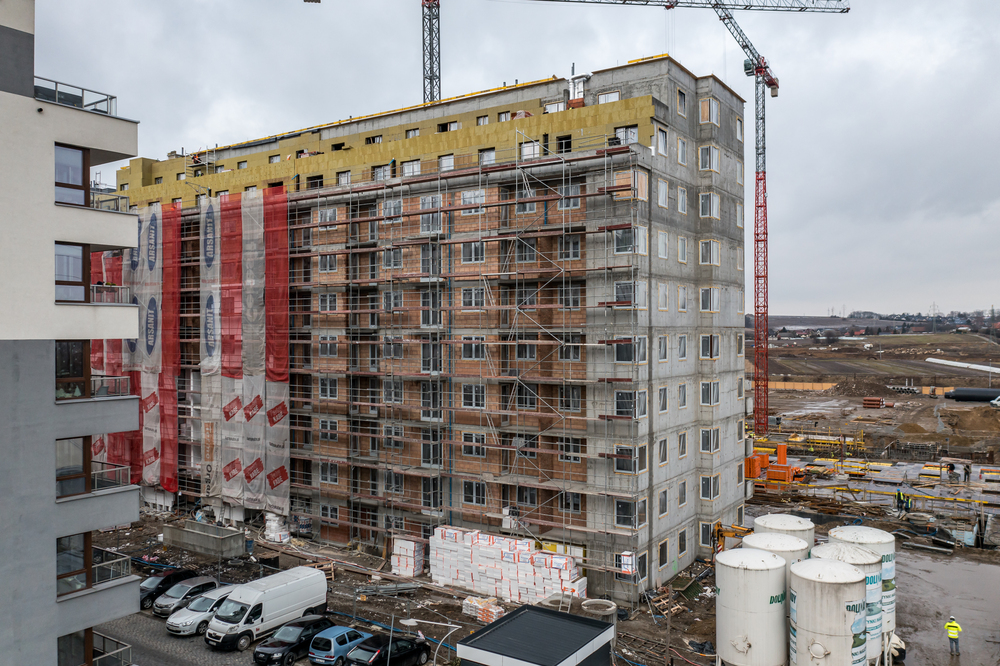

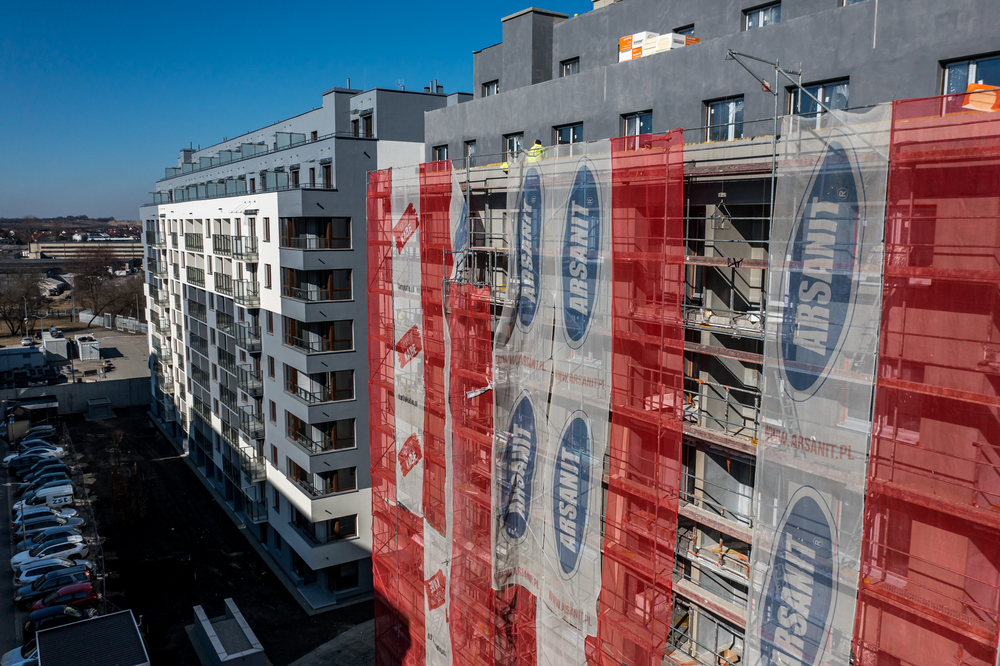

Stan zaawansowania robót na dzień 13.03.2022
Prace budowlane przebiegają bez zakłóceń.
Budynek 6:
- Budynek zgłoszony do odbioru
Budynek 7:
- stan surowy zamnknięty 95%
- tynki 70%
- wylewki 50%
- instalacja elektryczna podtynkowa 95%
- instalacja wod-kan i c.o. 45%

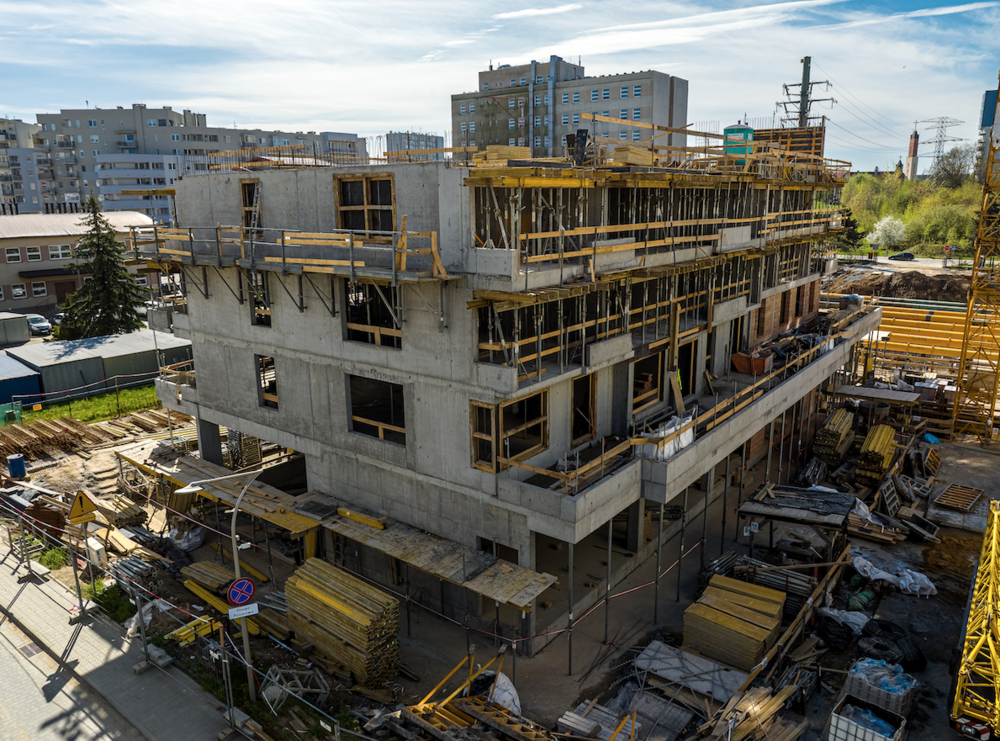

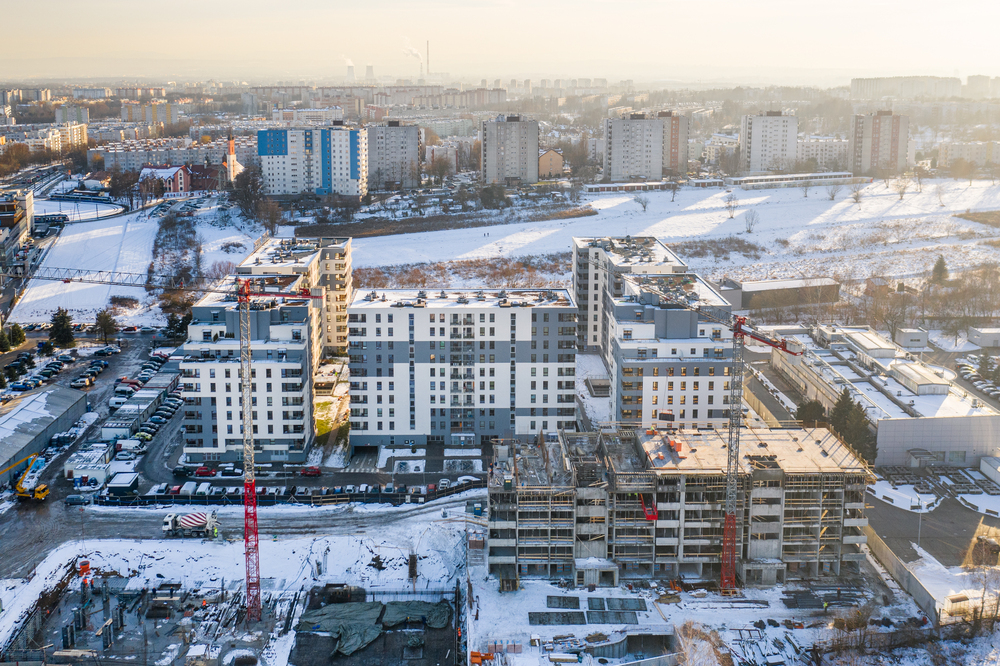

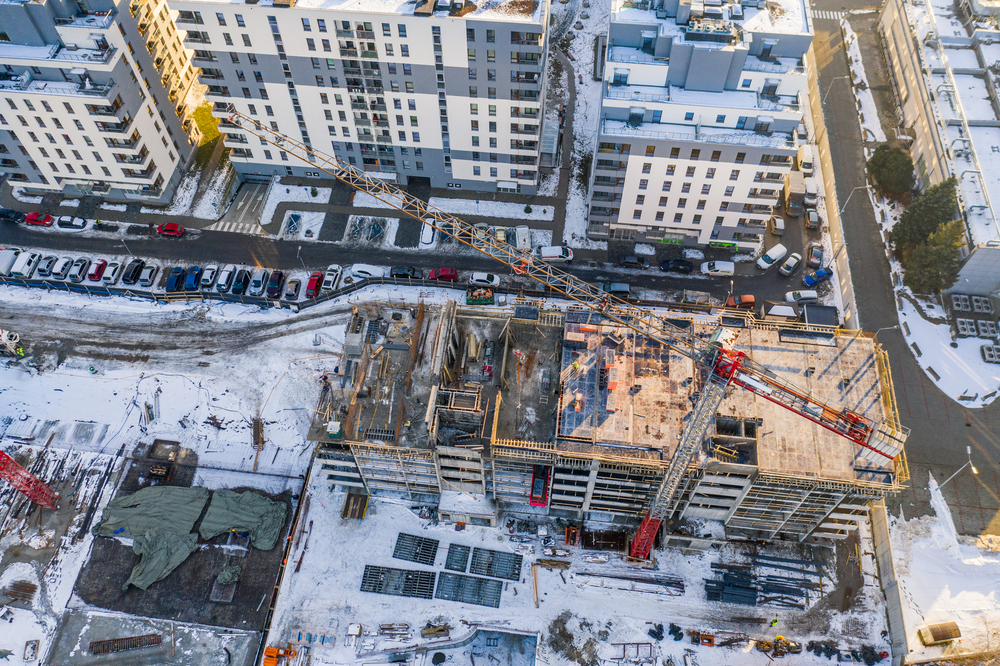

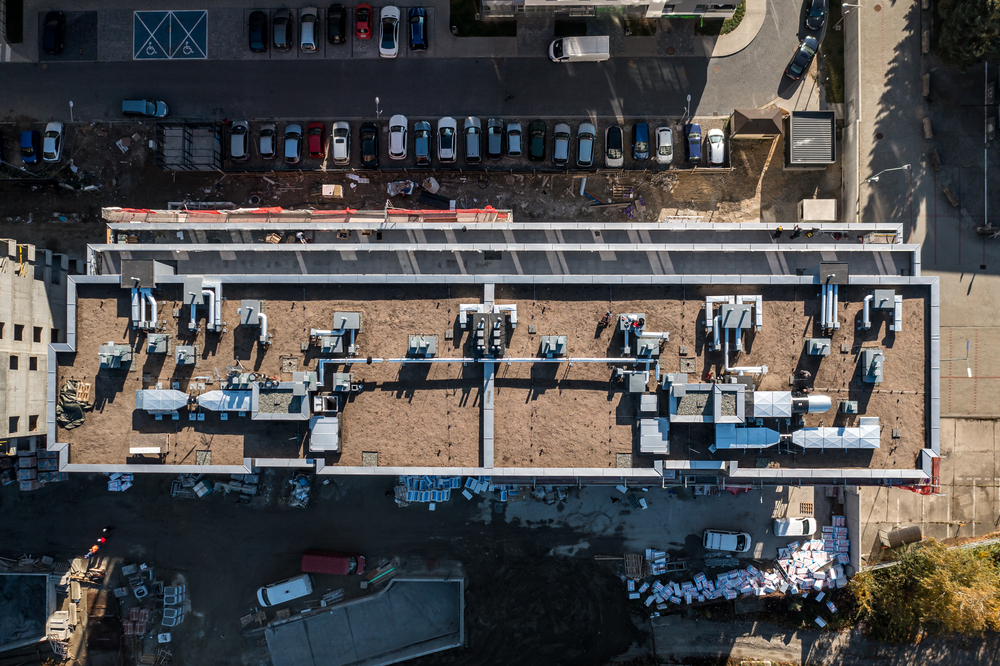

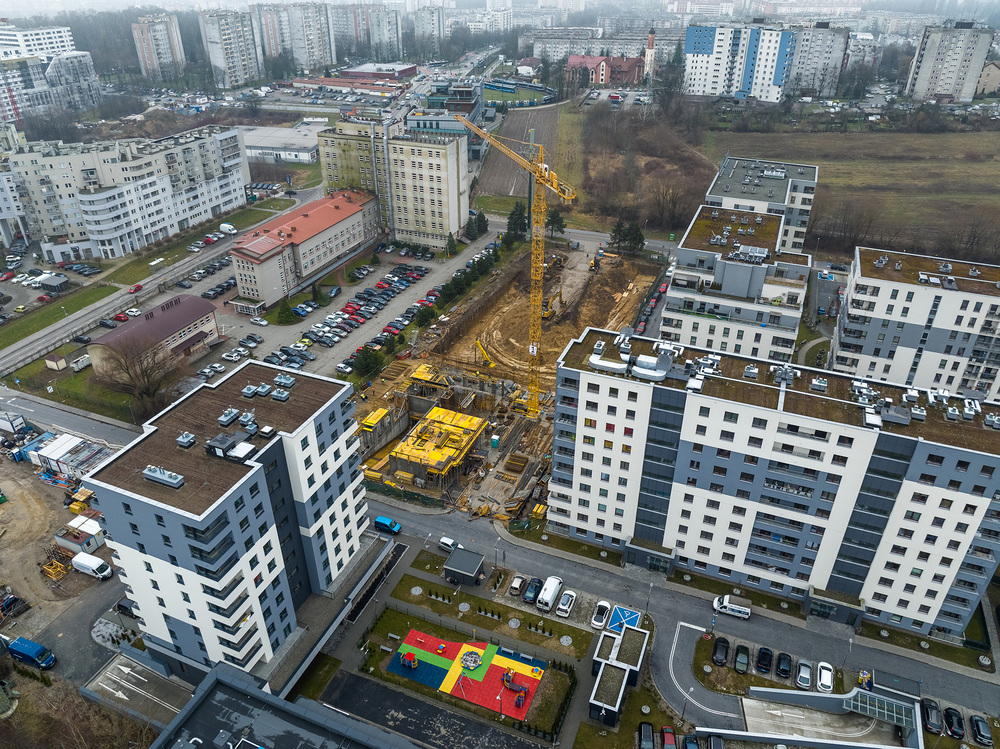

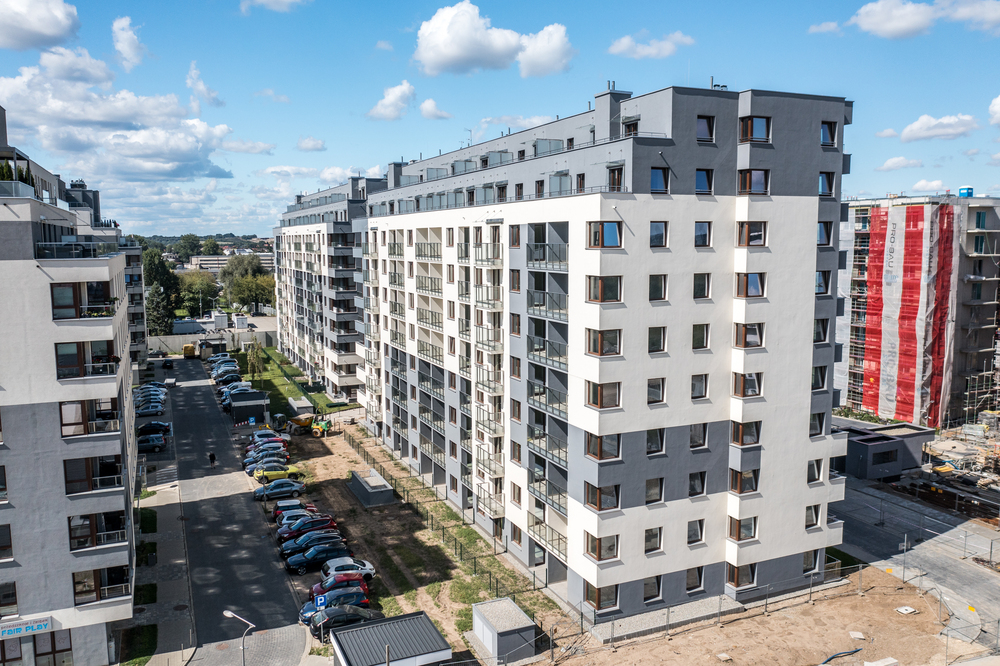

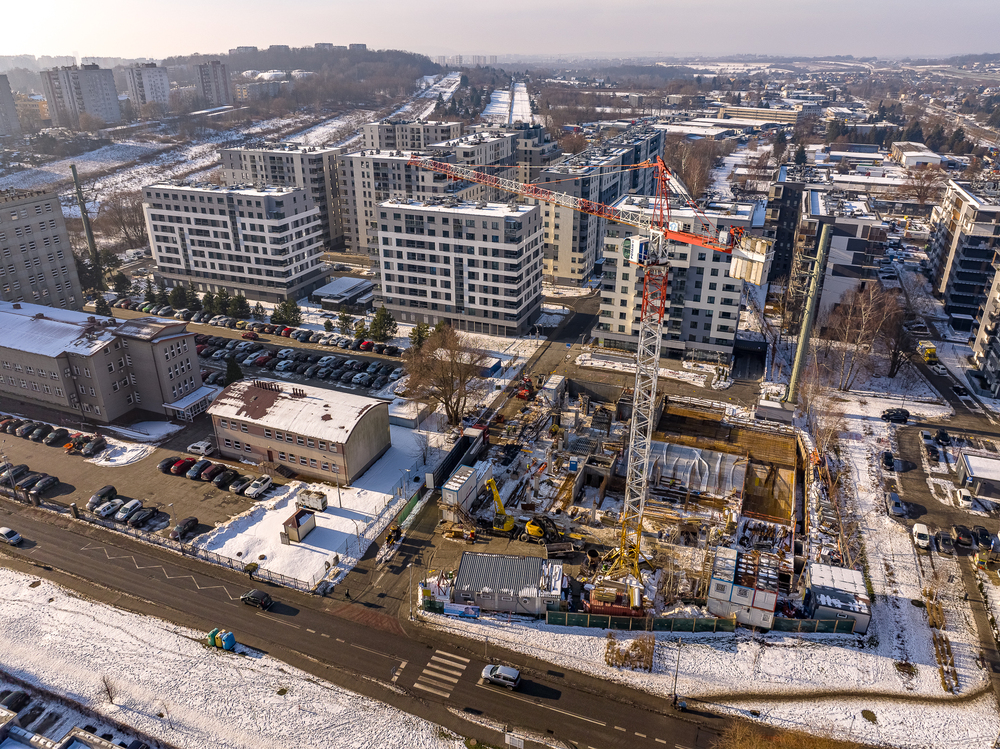

Stan zaawansowania robót na dzień 04.02.2022
Prace budowlane przebiegają bez zakłóceń.
Budynek 6:
- zakończono prace budowlane, przygotowano budynek do zgłoszenia

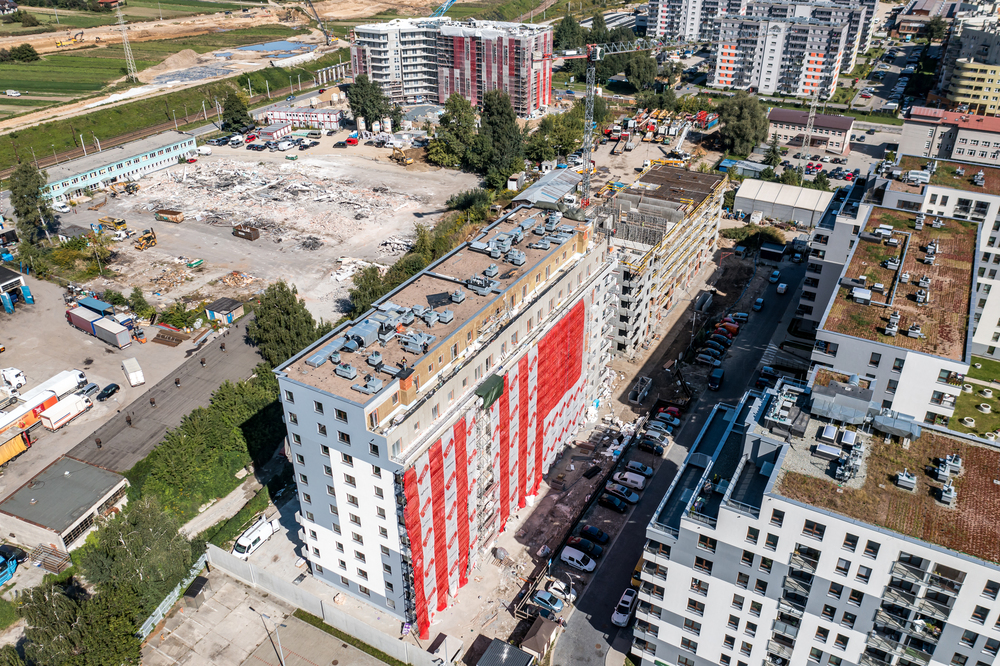

Budynek 7:

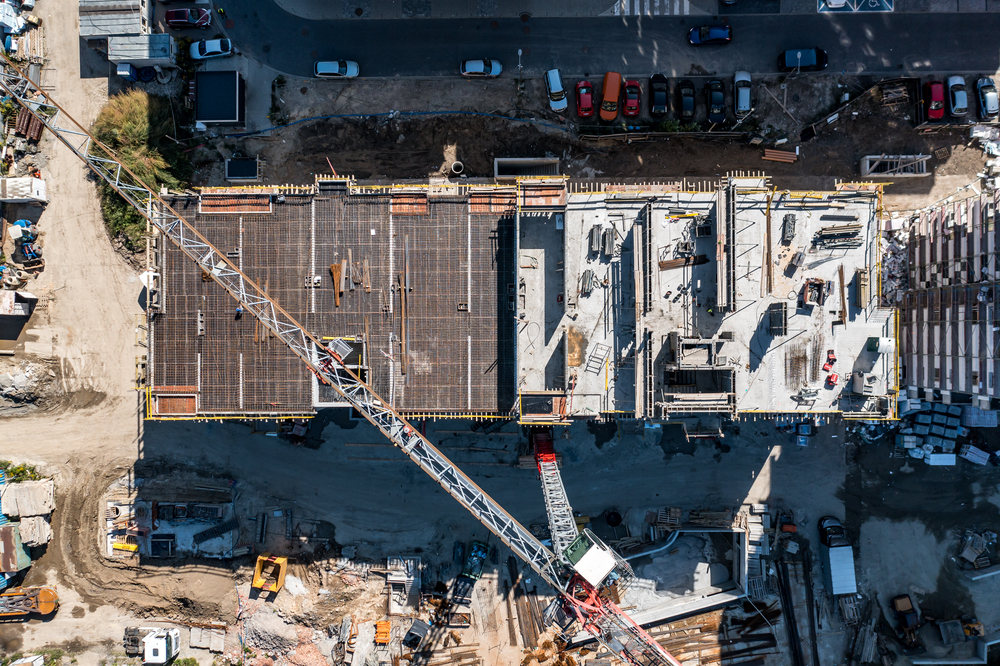

- stan surowy zamnknięty 90%
- roboty murowe 100%
- przyłącza 100%
- tynki 60%
- wylewki 30%
- instalacja elektryczna podtynkowa 85%
- instalacja wod-kan i c.o. 35%

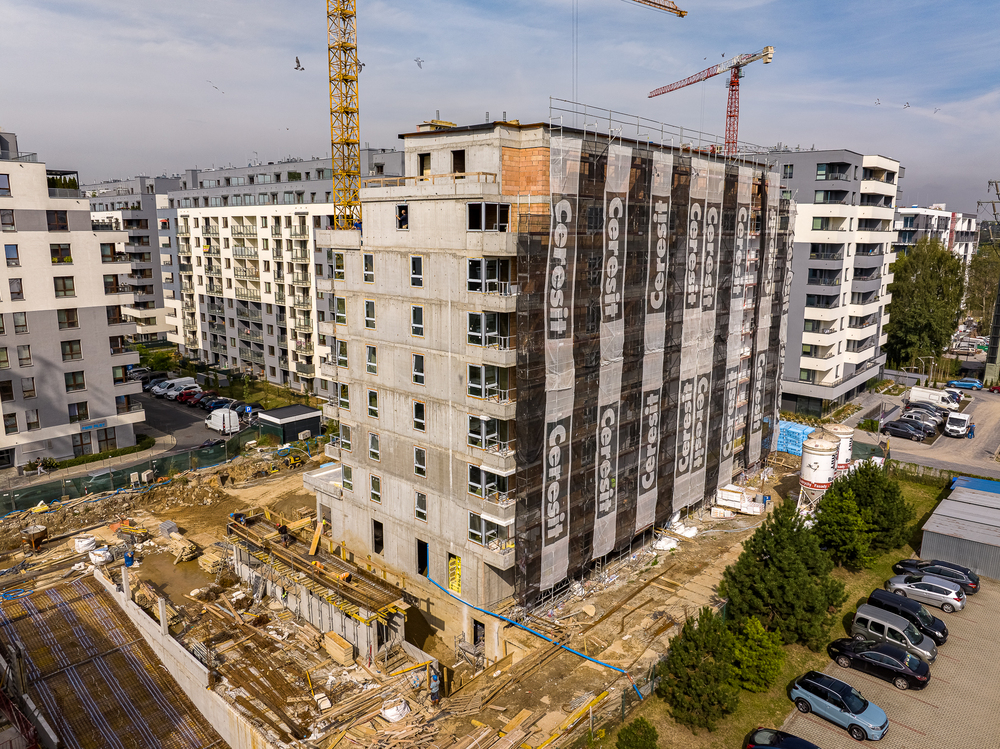

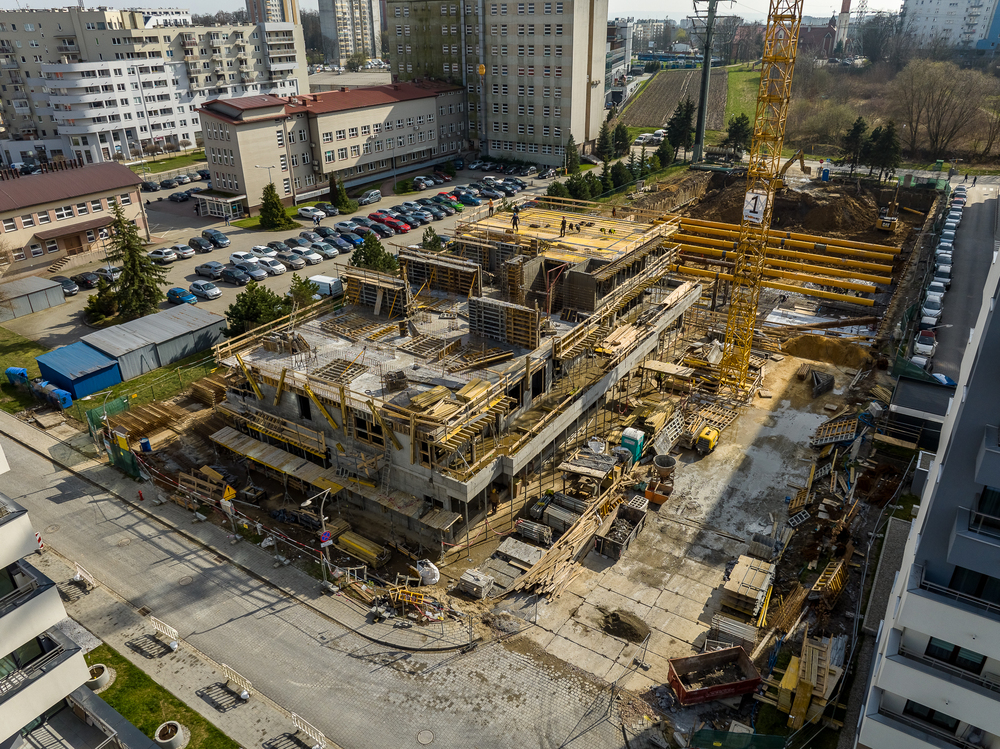

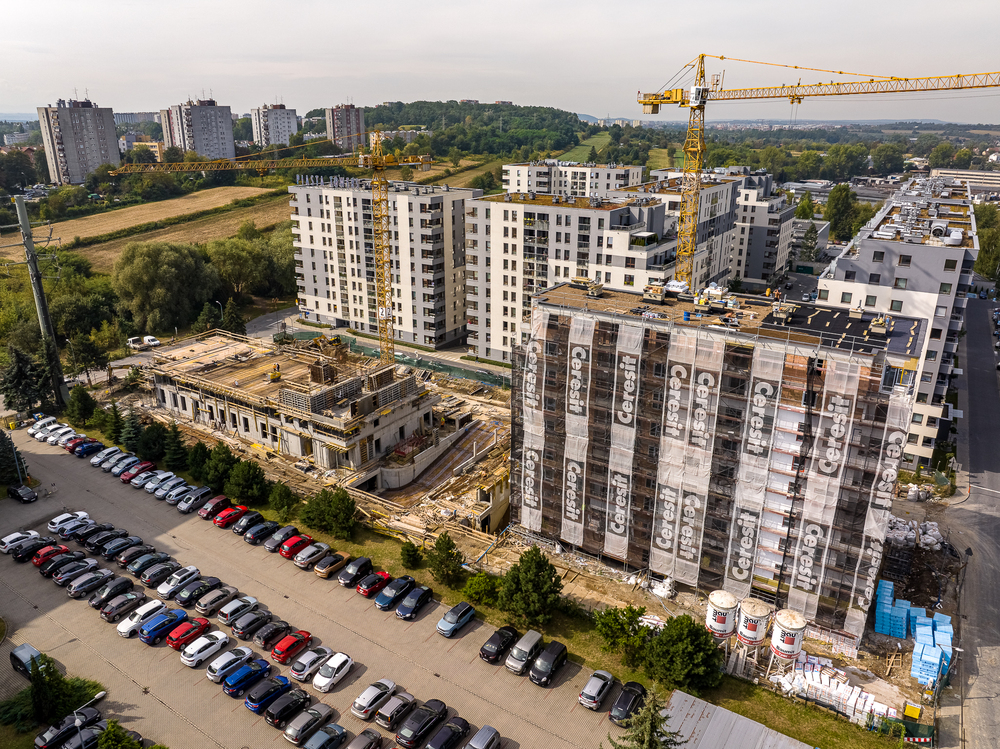

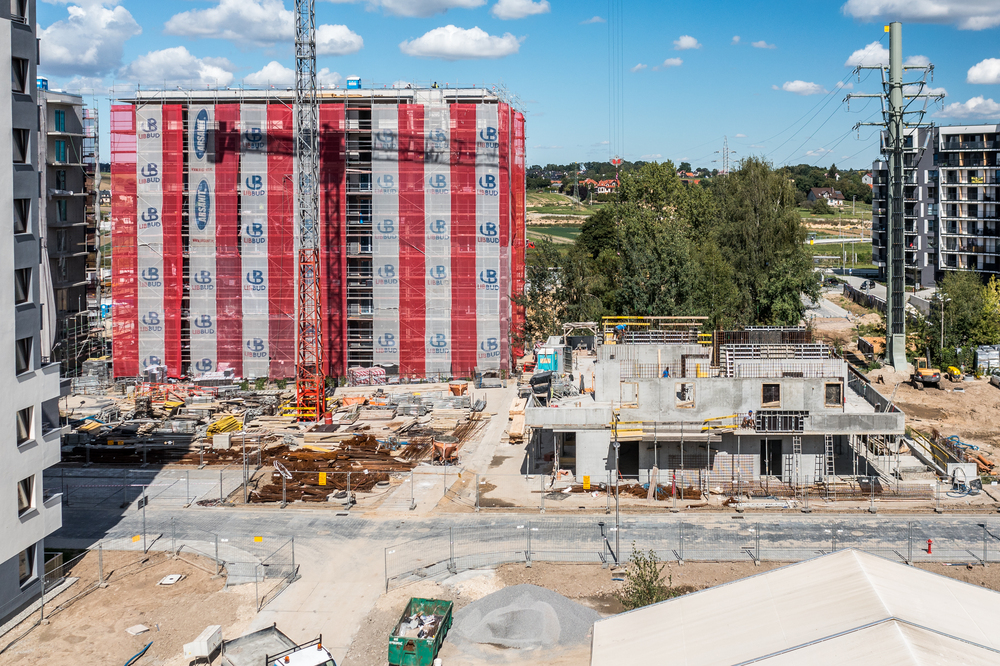

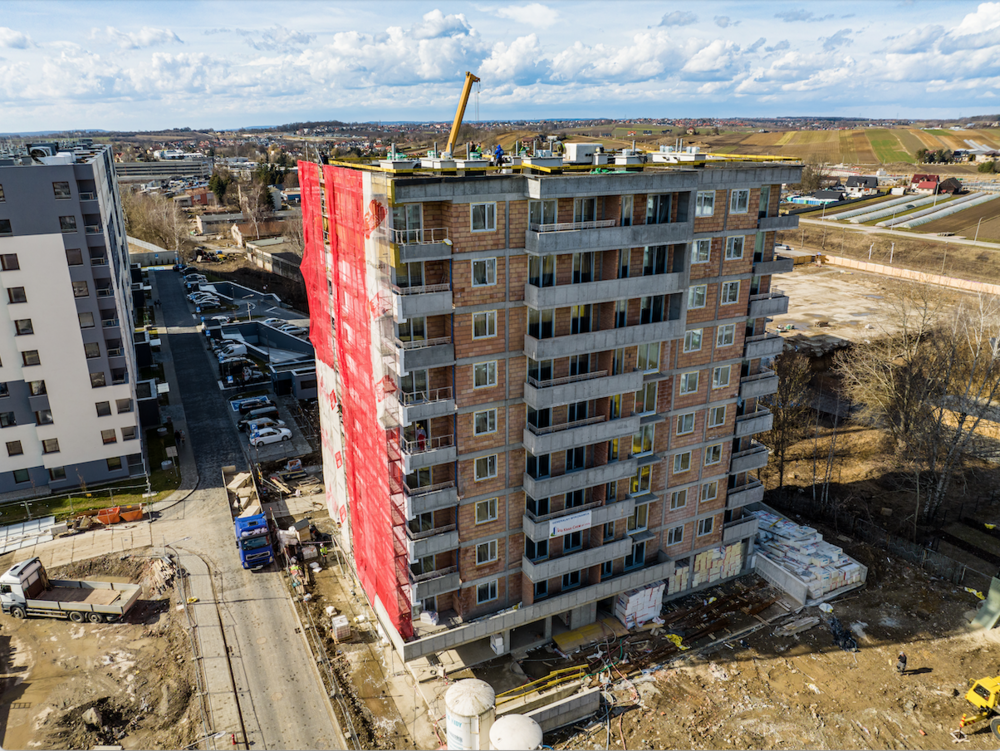

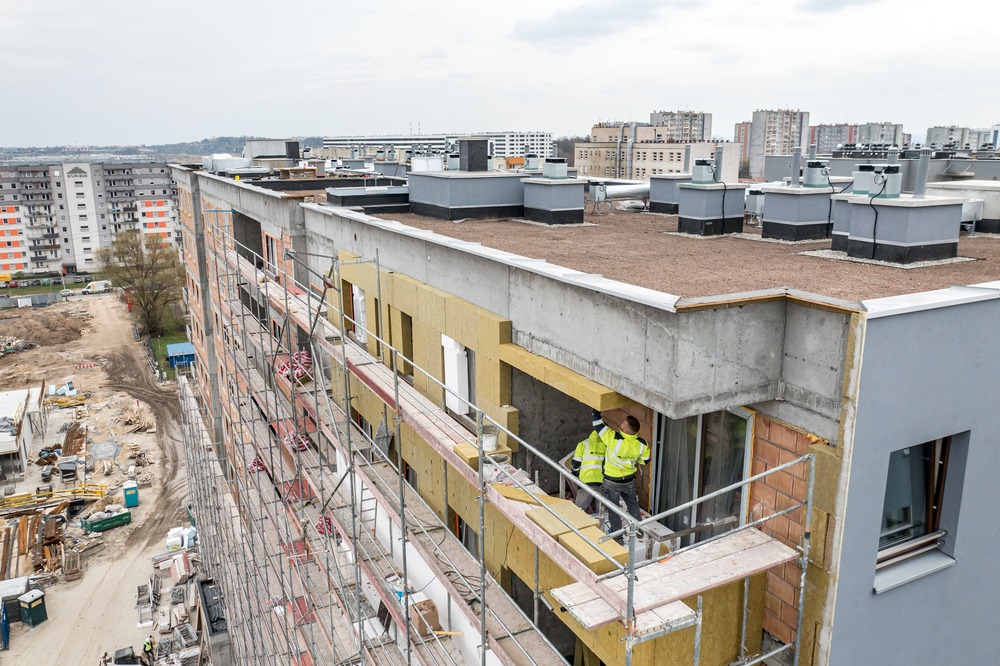

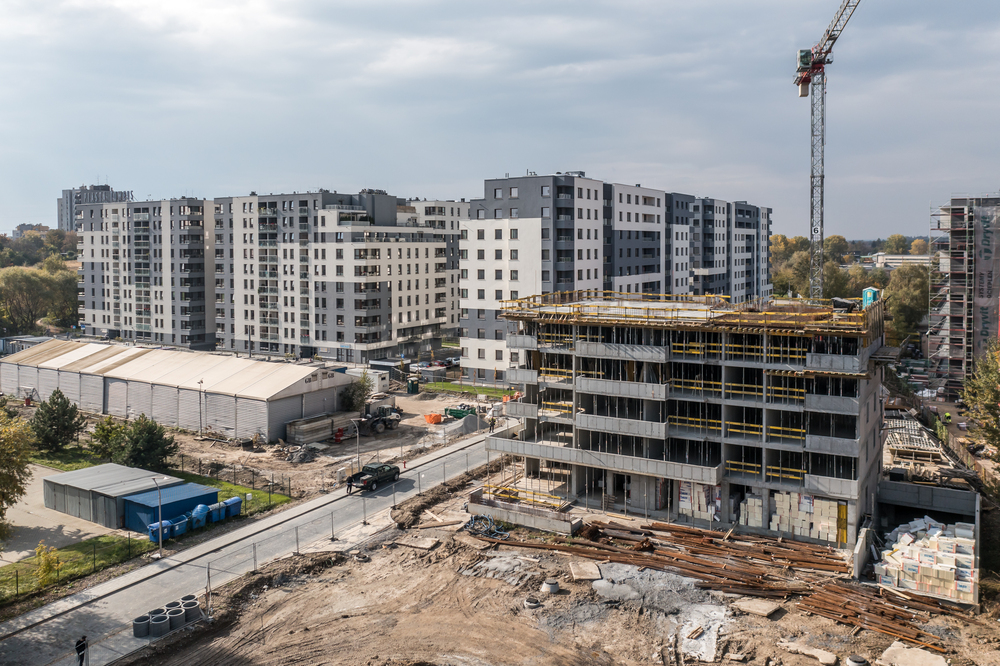

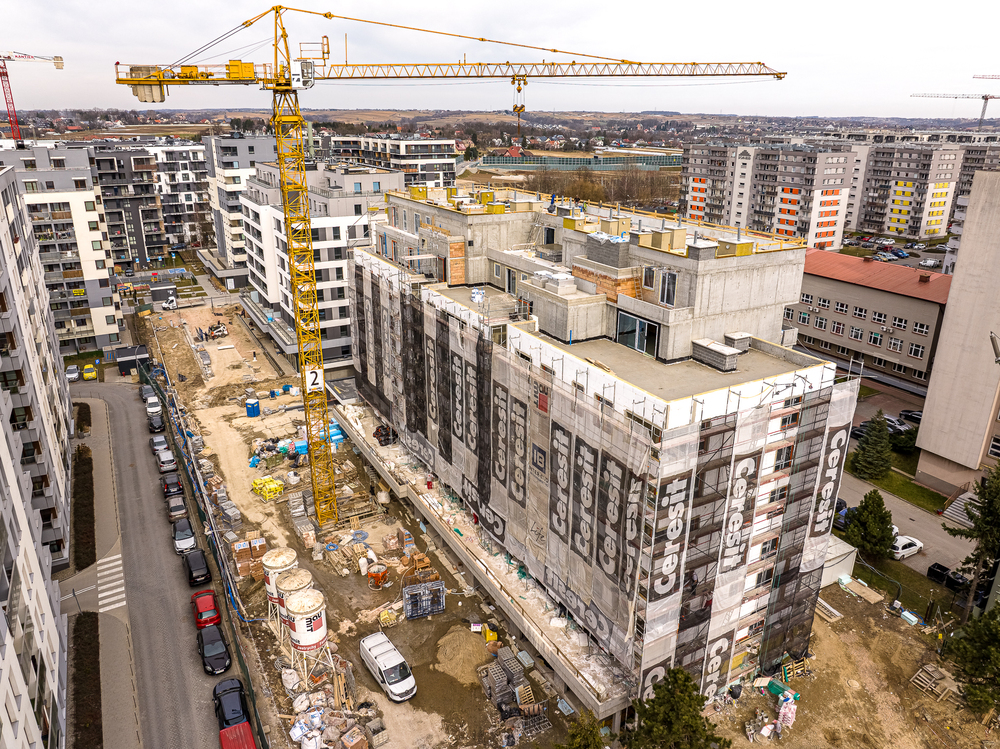

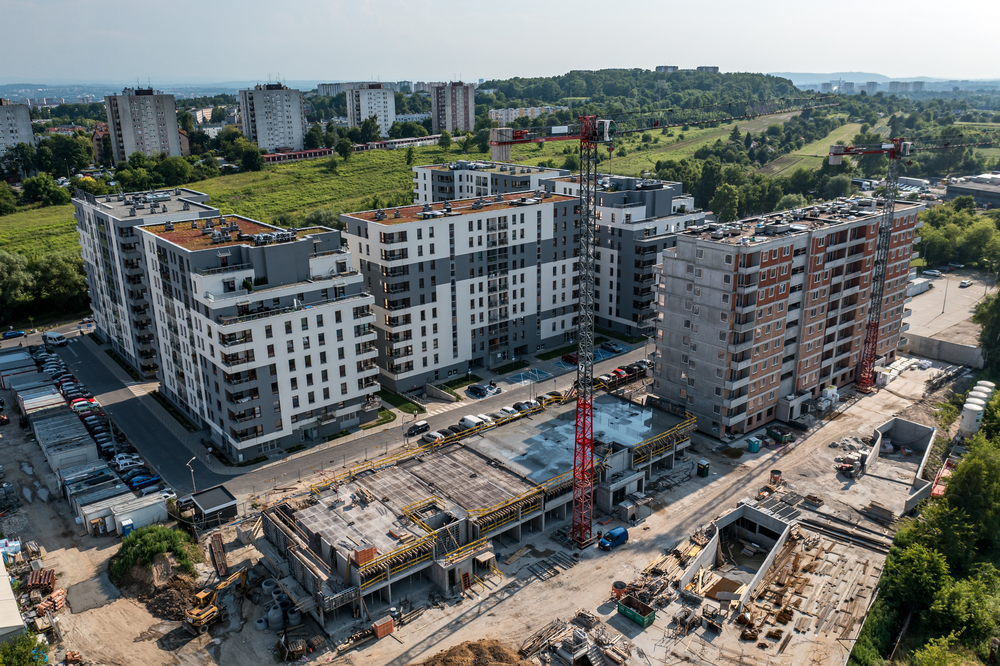

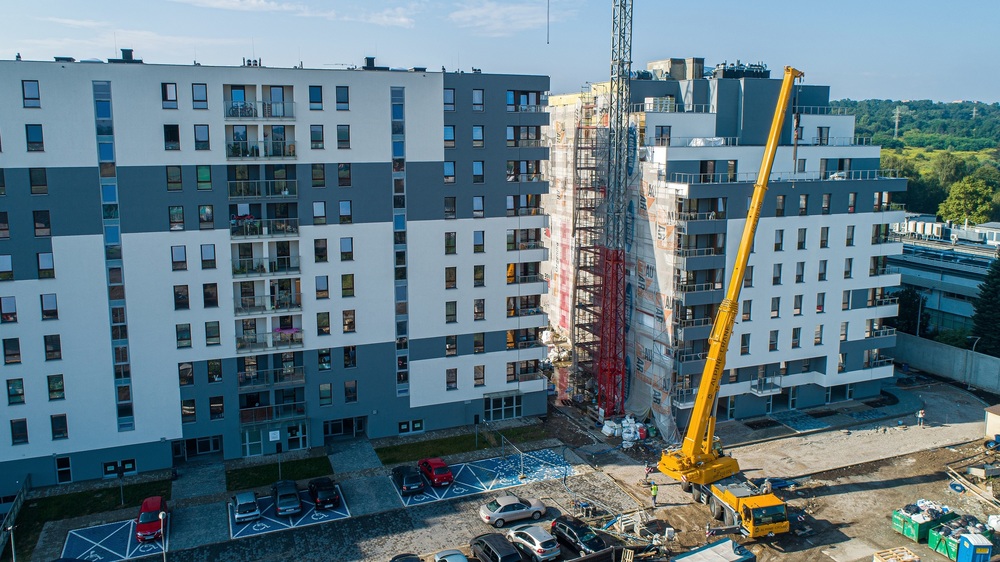

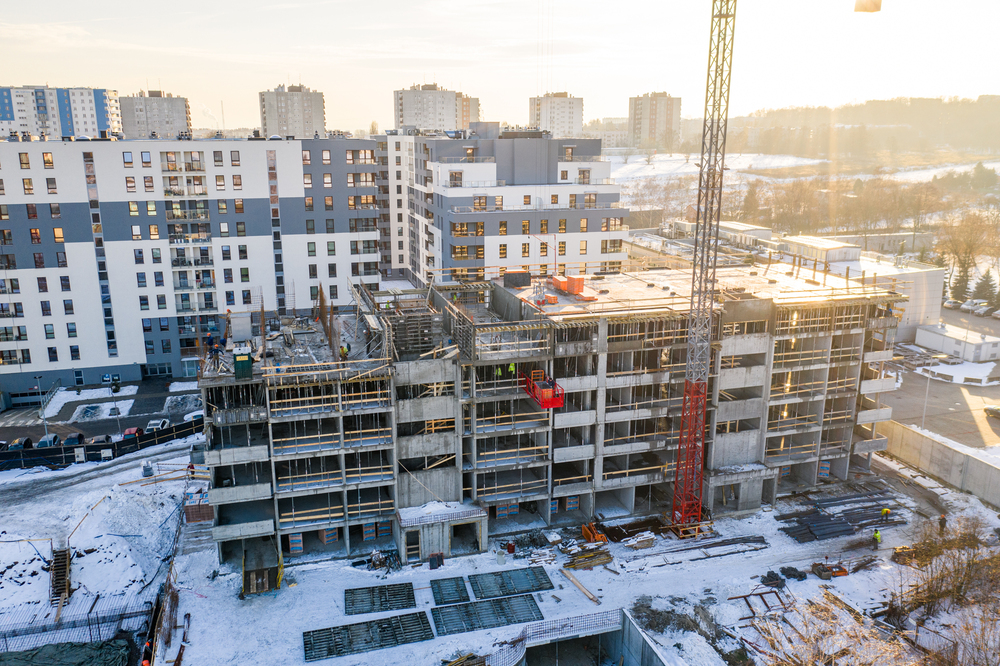

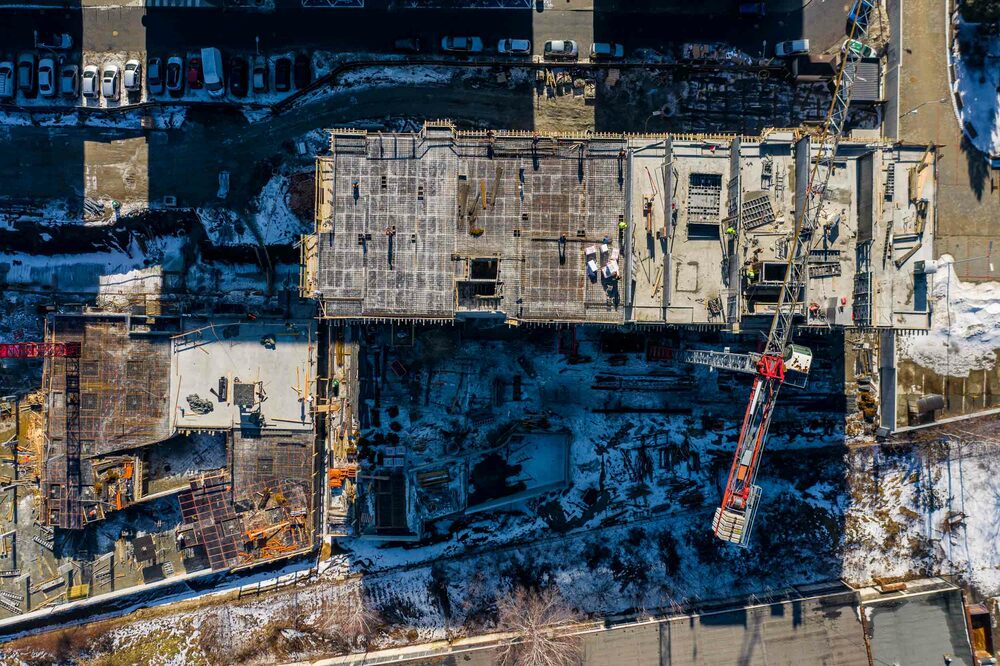

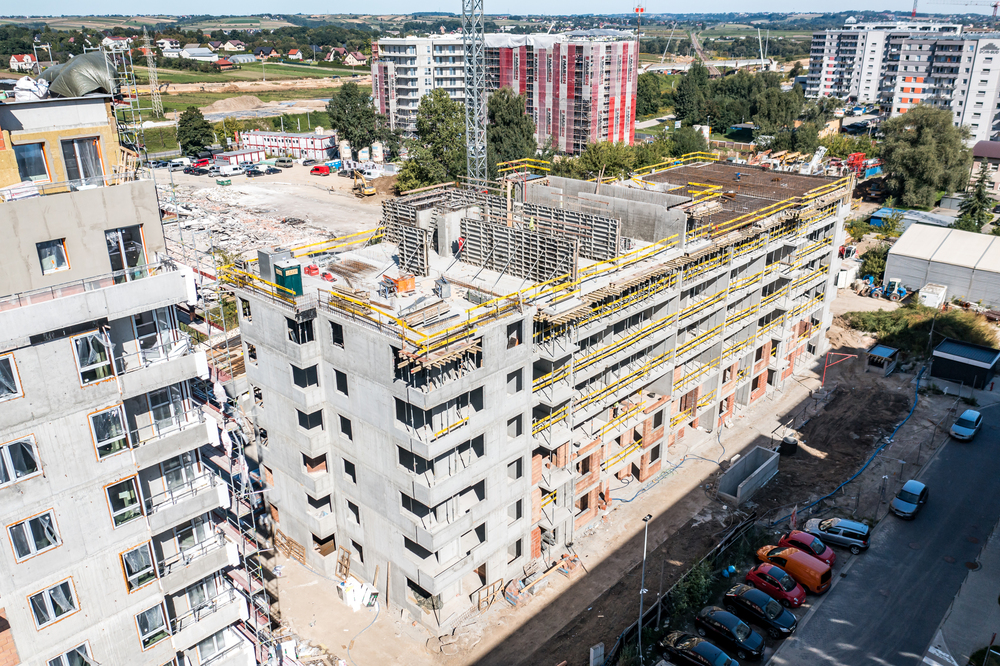

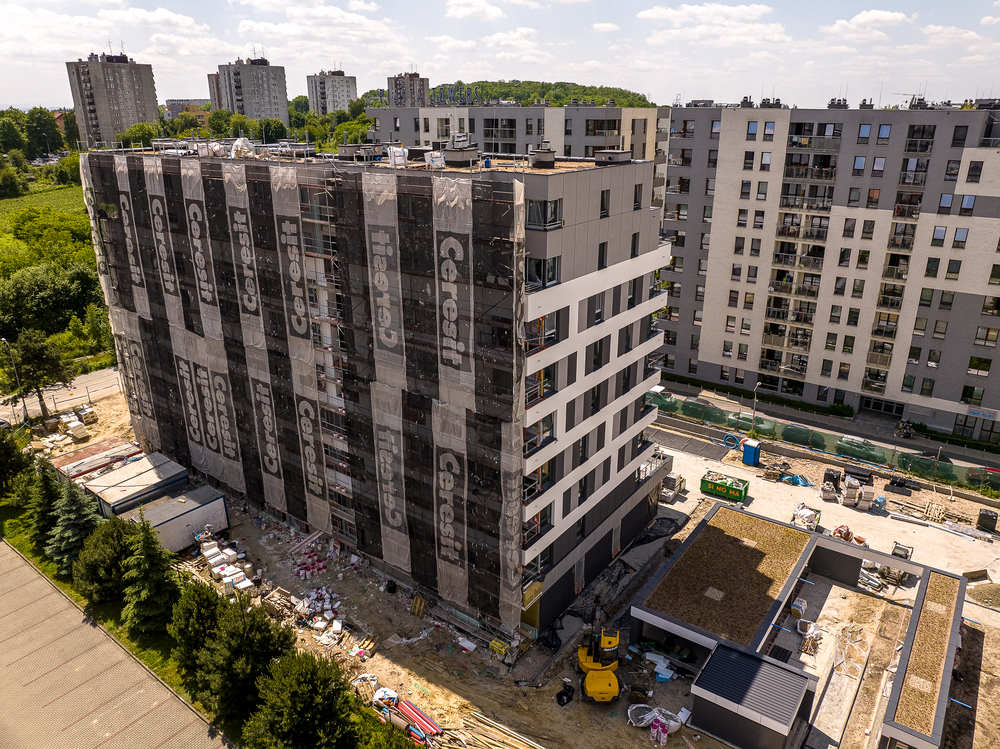

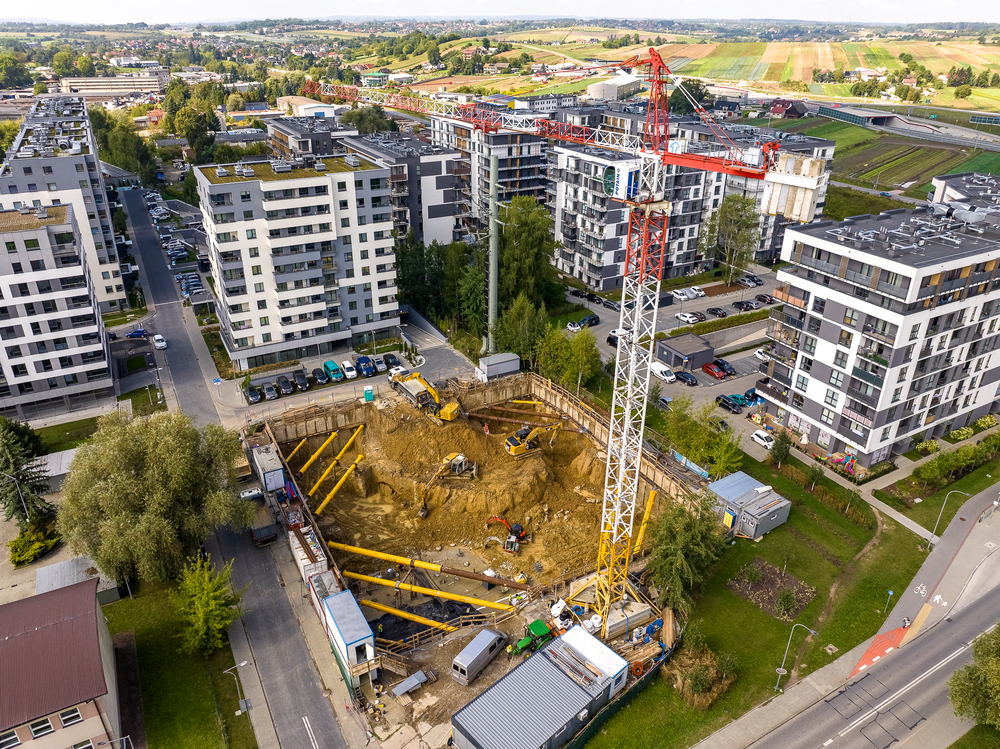

Stan zaawansowania robót na dzień 4.09.2021

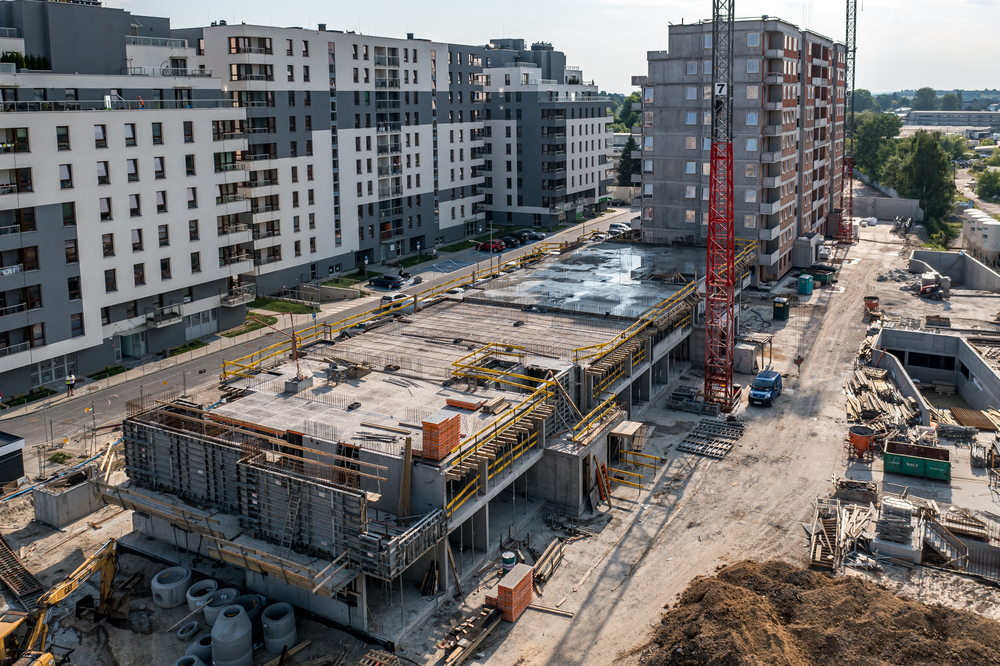

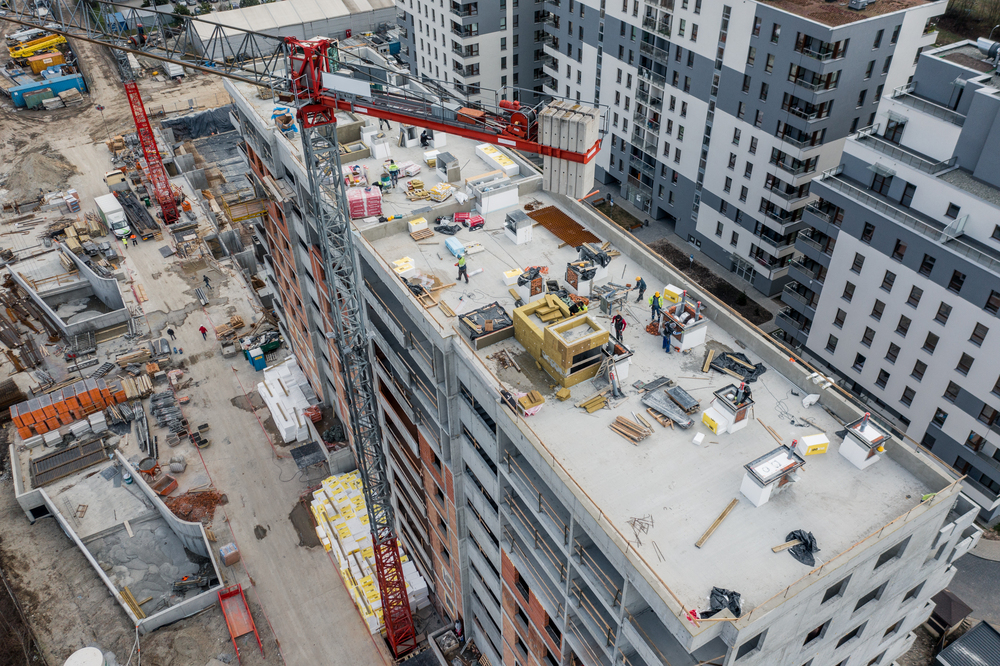

Prace budowlane przebiegają bez zakłóceń.
Budynek 6:

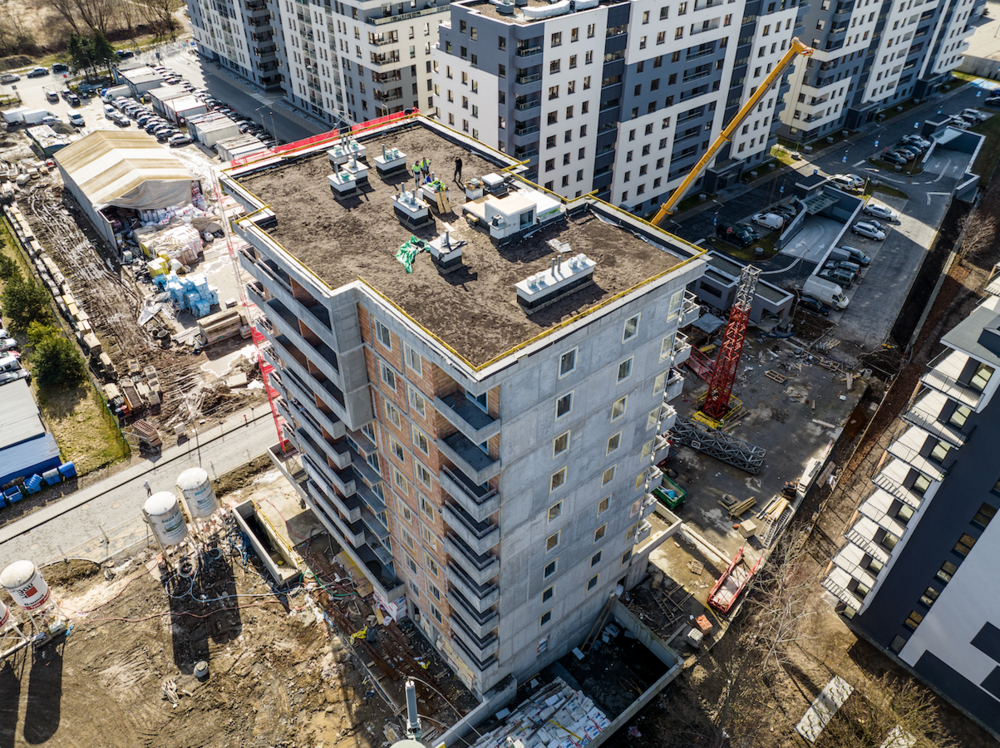

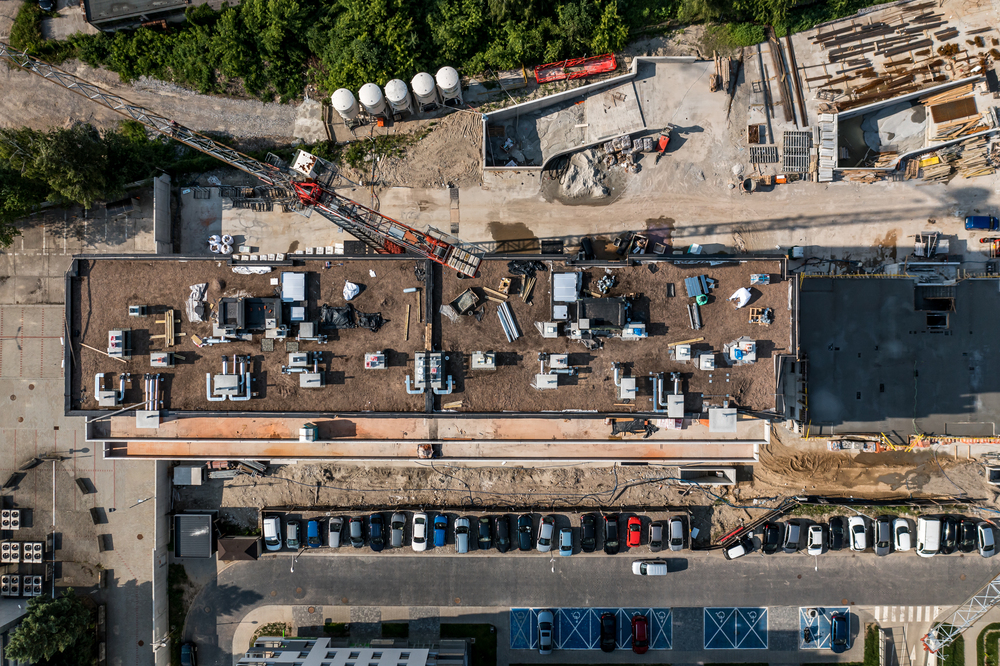

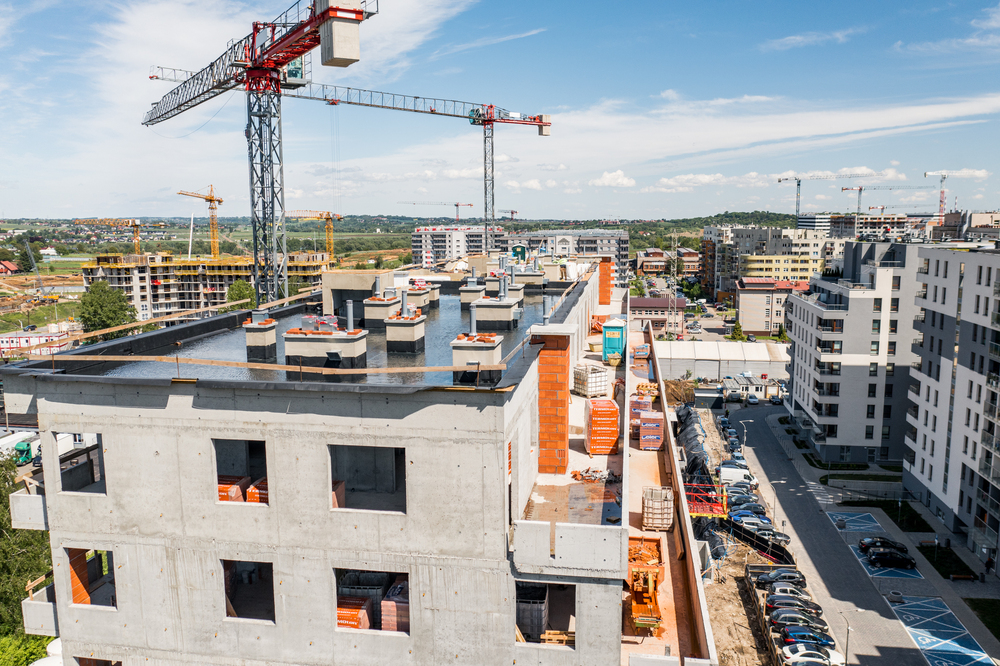

- zabetonowanie stropodachu 100%
- pokrycie dachu 100
- przyłącza 80%
- roboty instalacji kanalizacji wewnętrznej 95%
- ścianki działowe 100%
- tynki wewnętrzne 100%
- stolarka okienna 100%
Budynek 7:

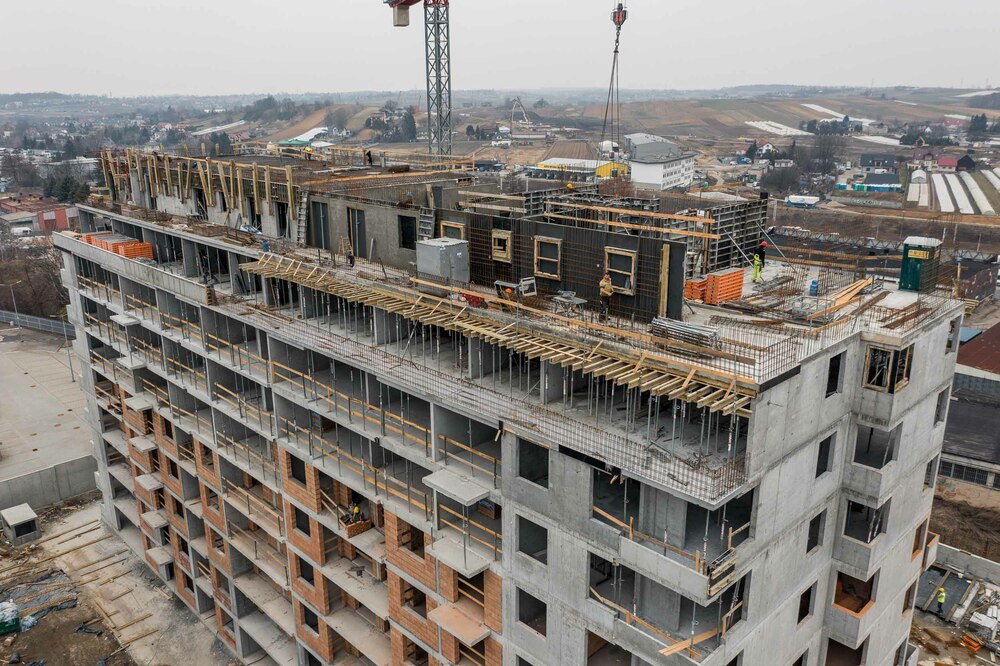

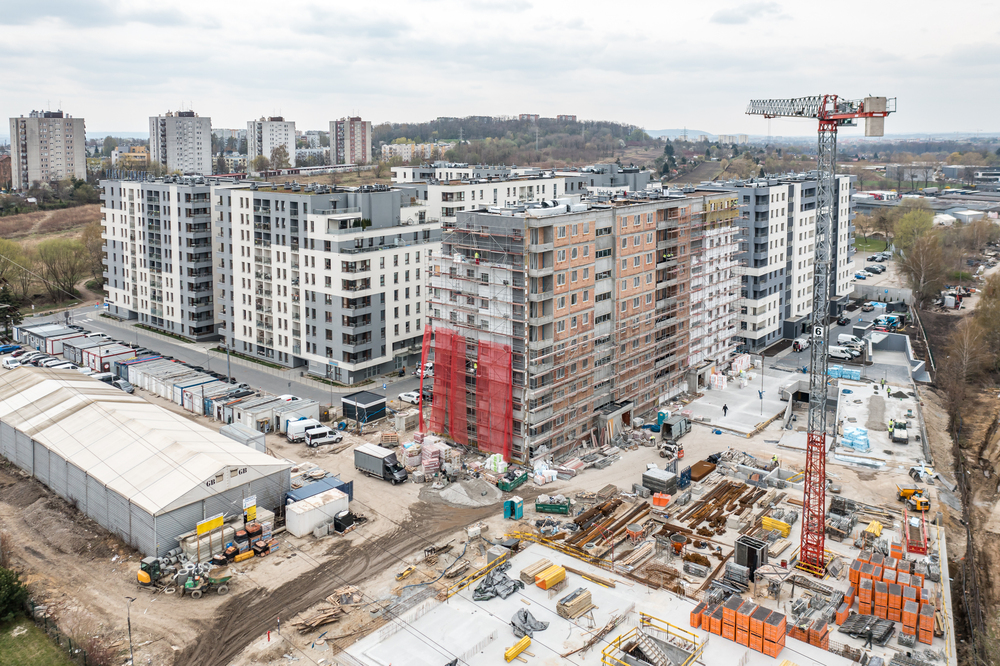

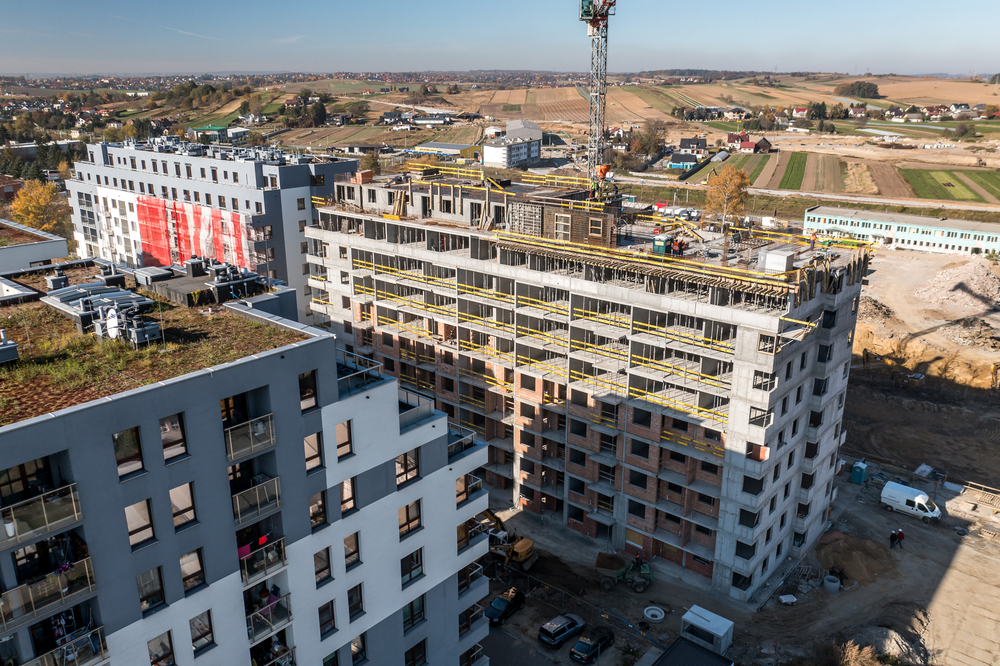

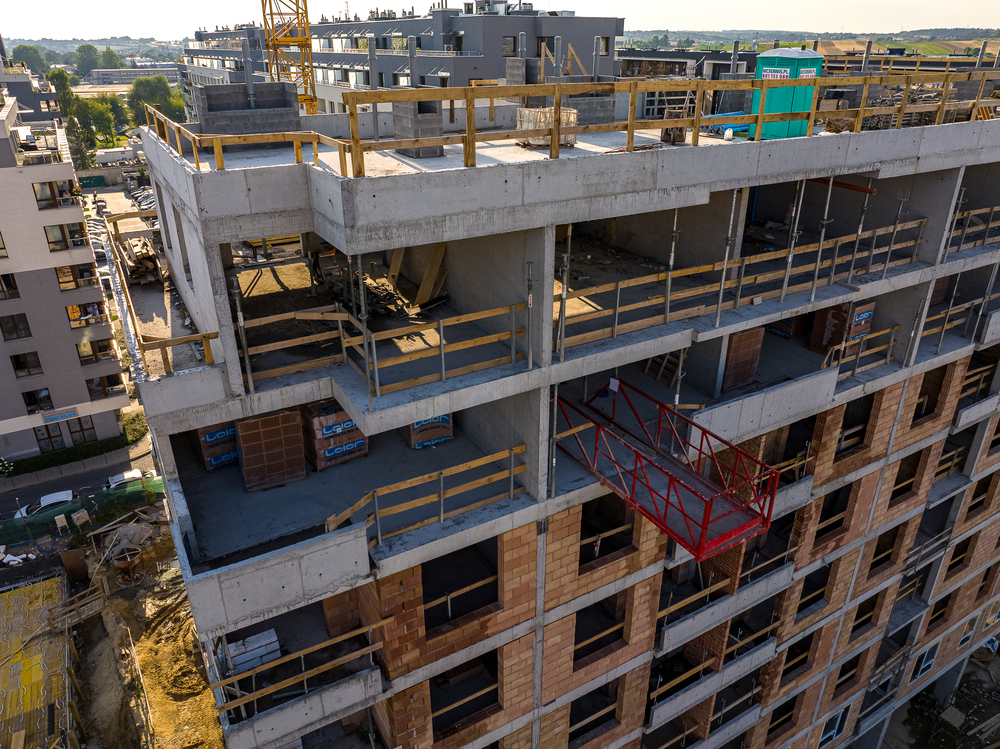

- stan zero 95%
- Izolacja ścian fundamentowych i obsypanie fundamentów budynku 90%
- Stan surowy 70 %
- Roboty murowe 30%
- Instalacje wewnętrzne - rozpoczęto - 5%

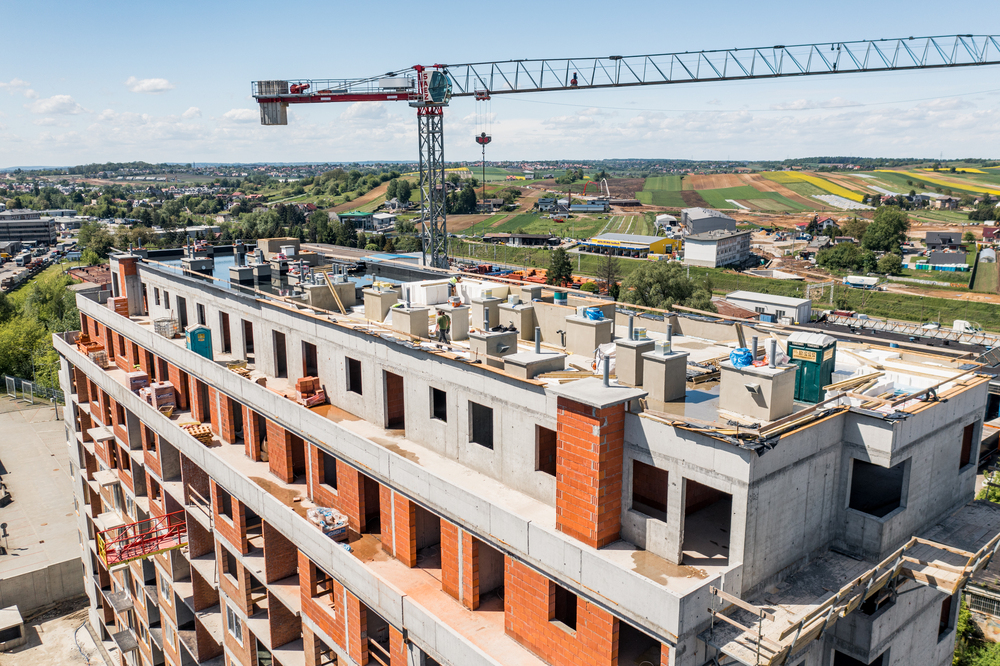

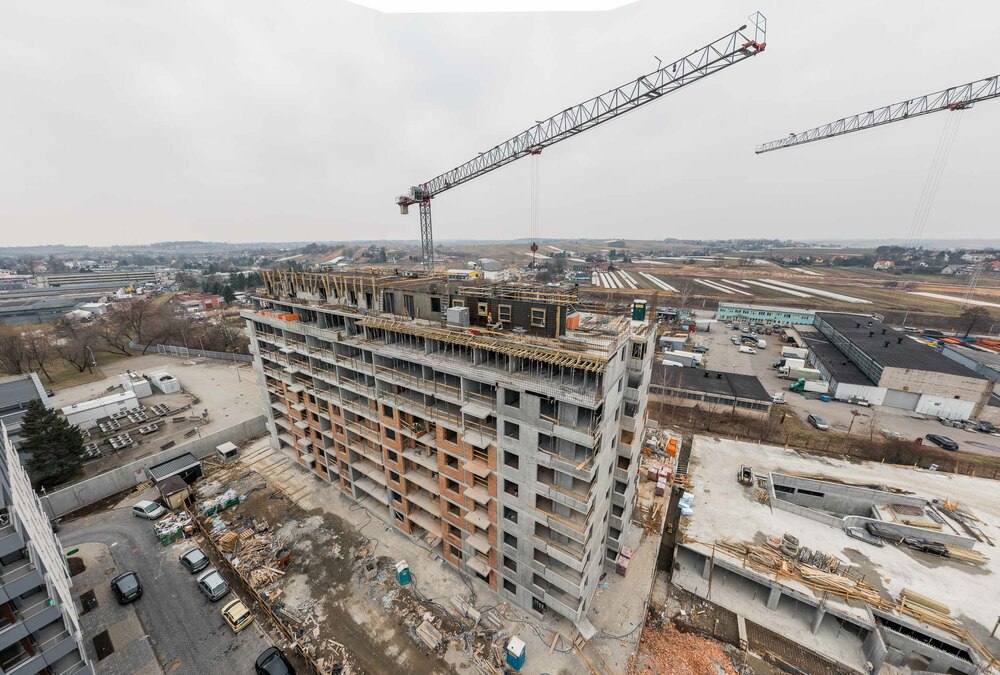

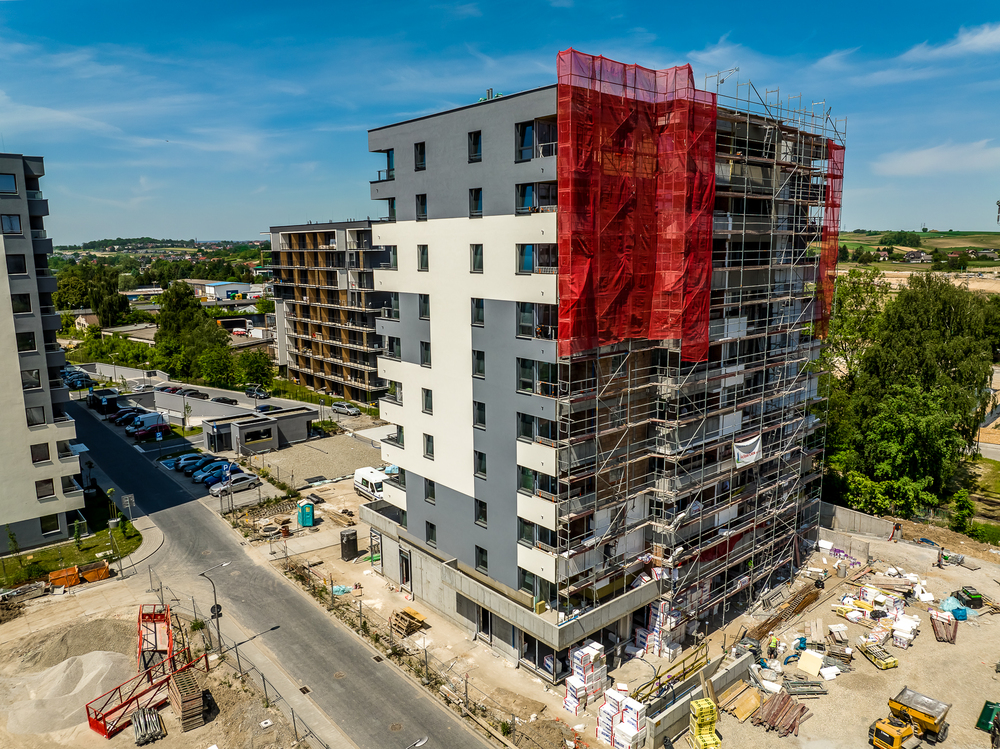

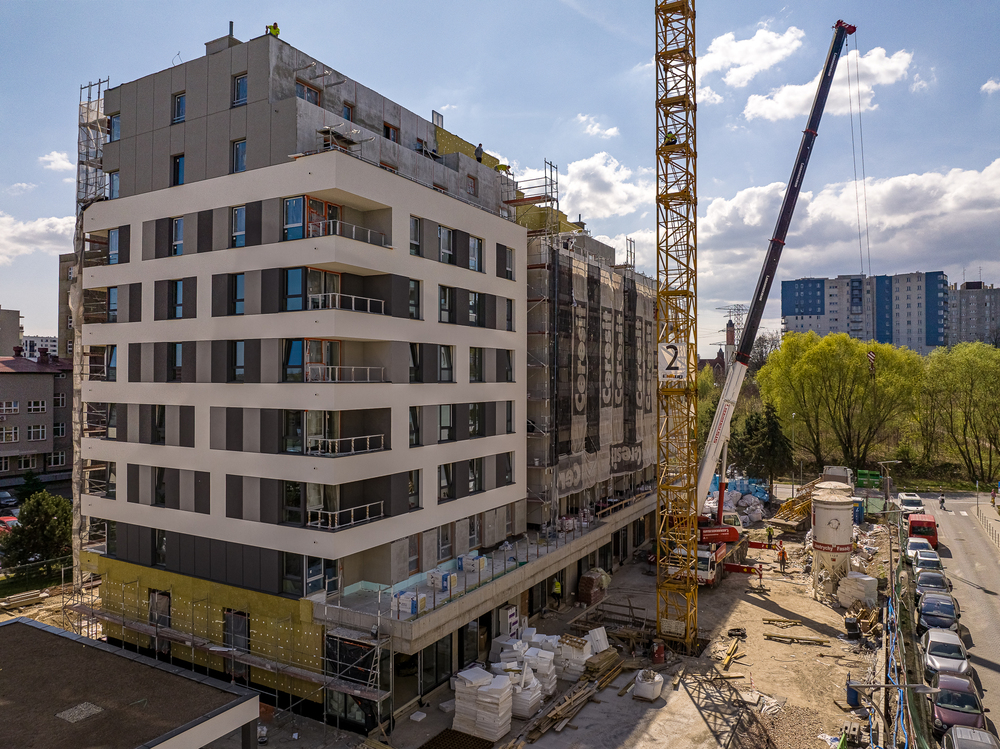

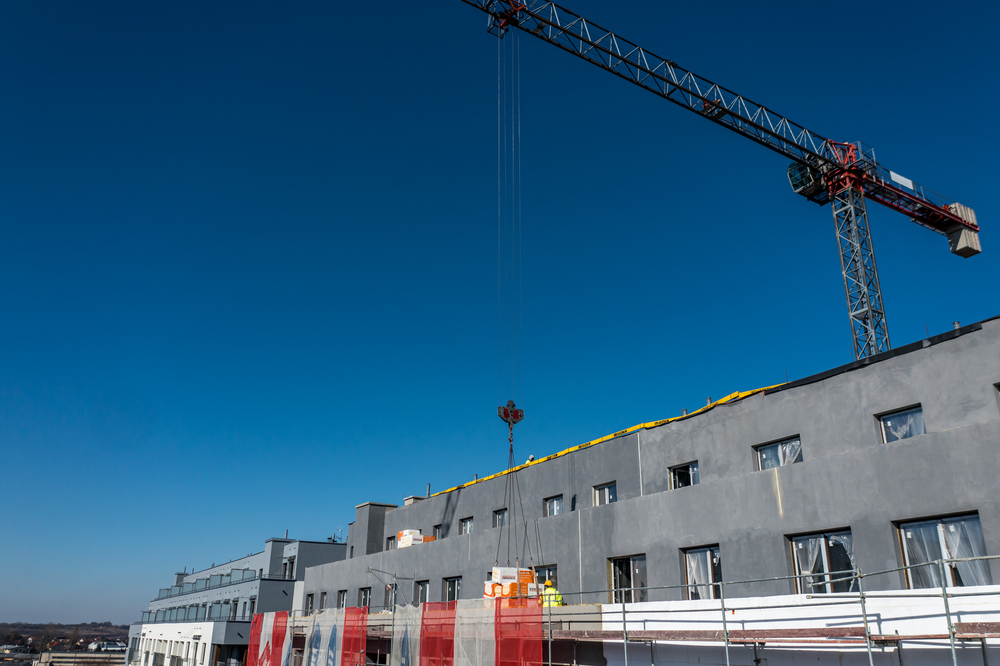

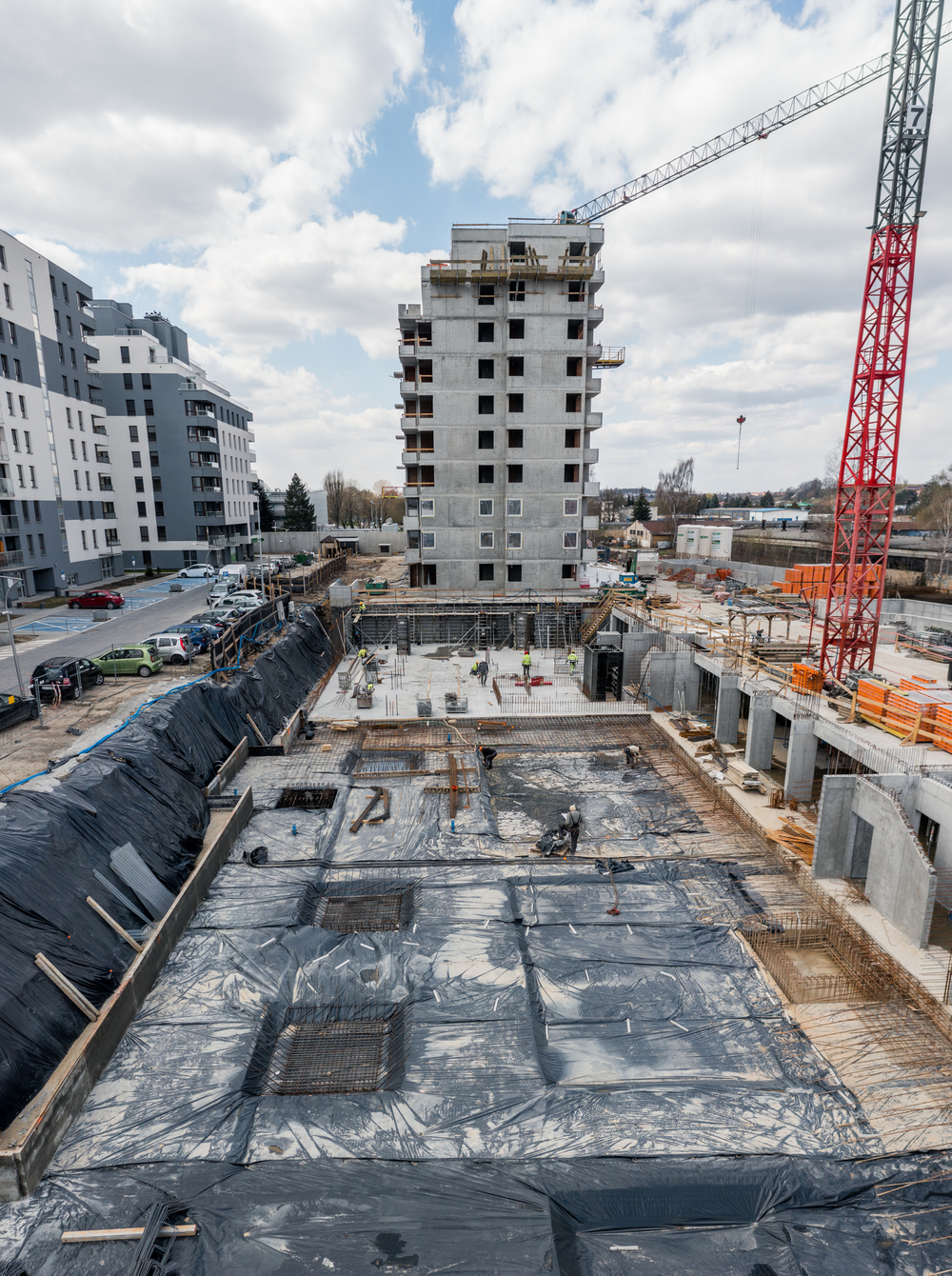

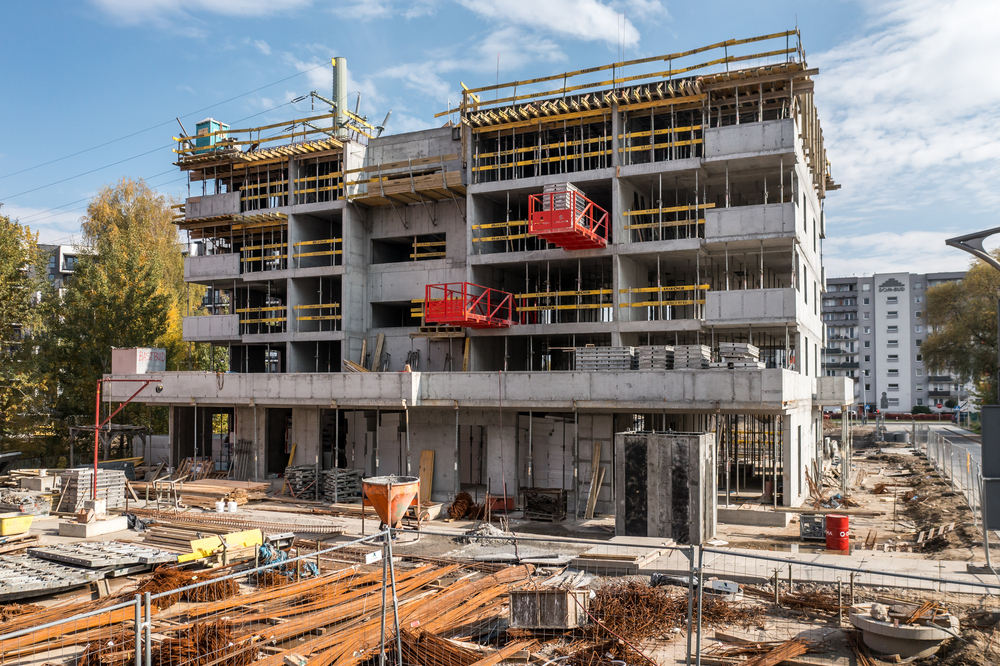

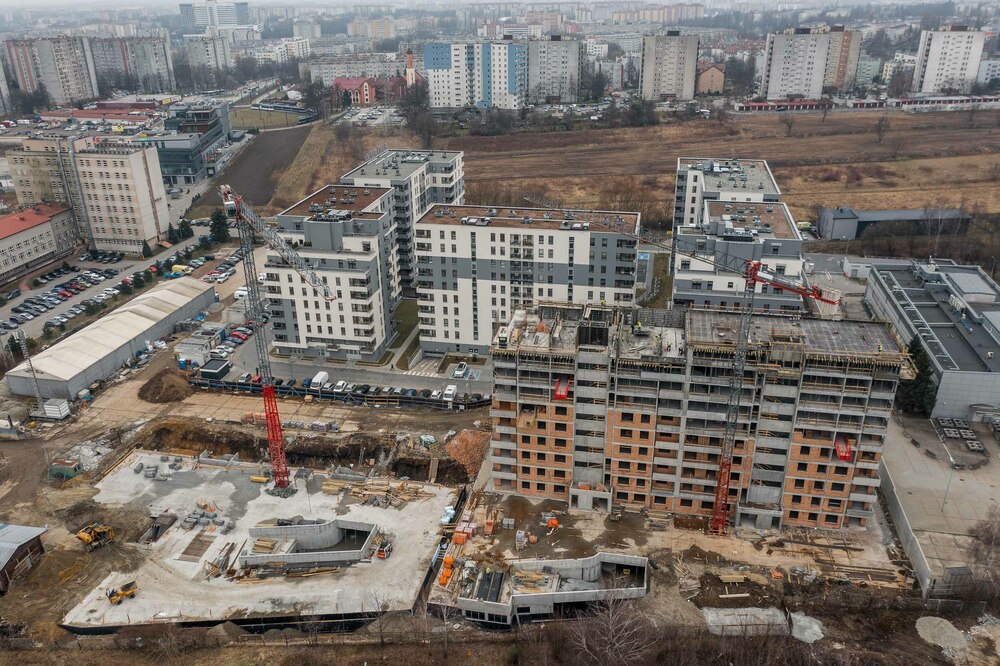

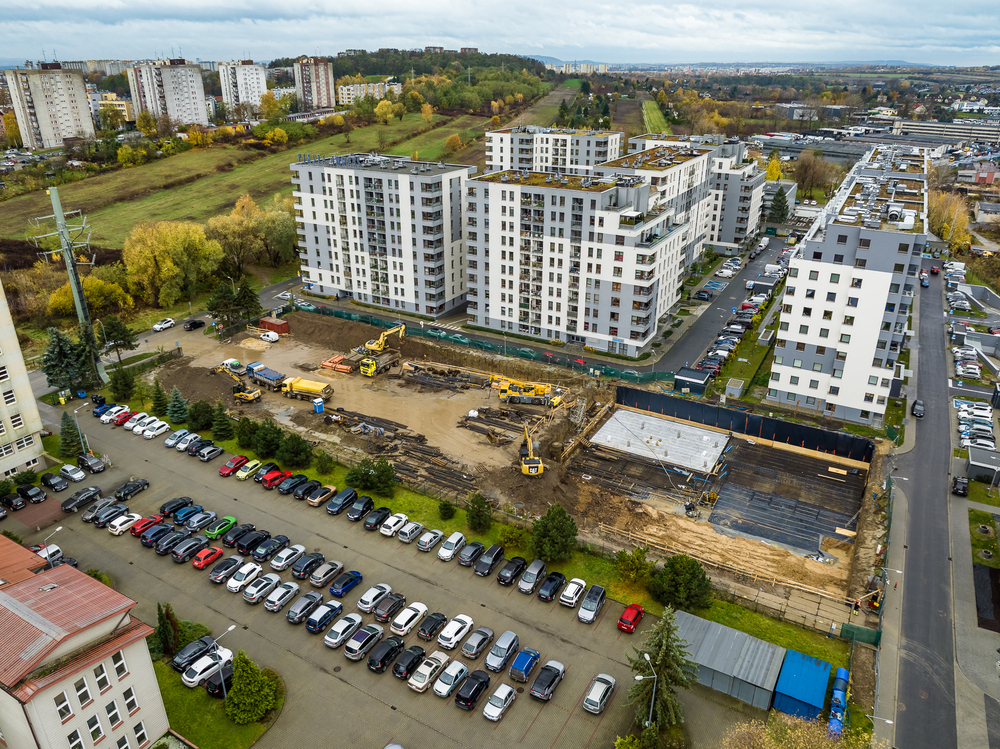

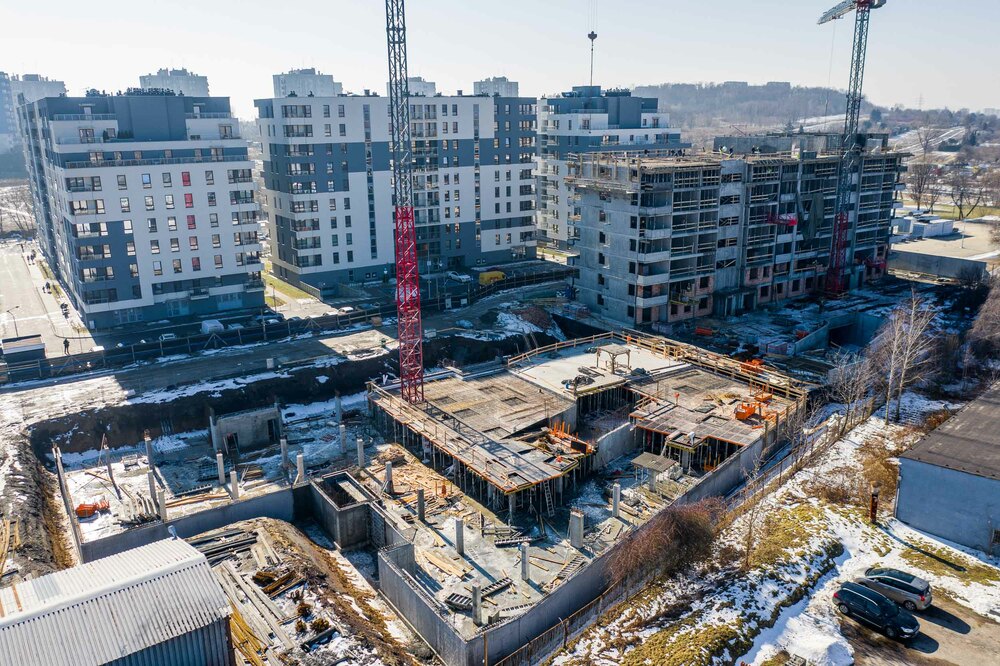

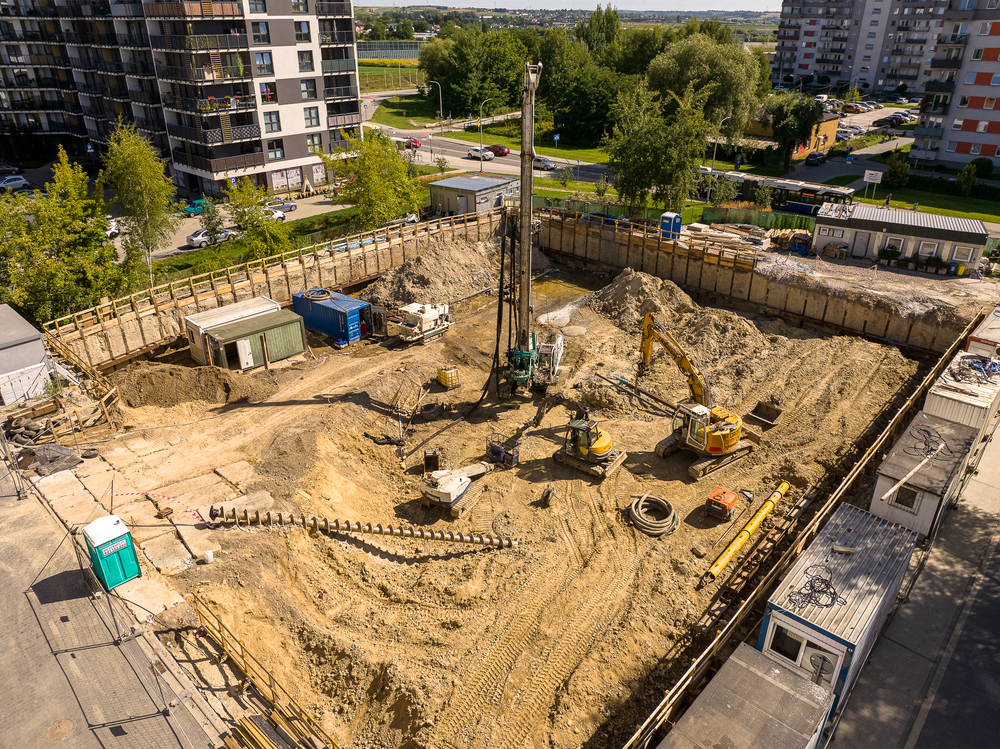

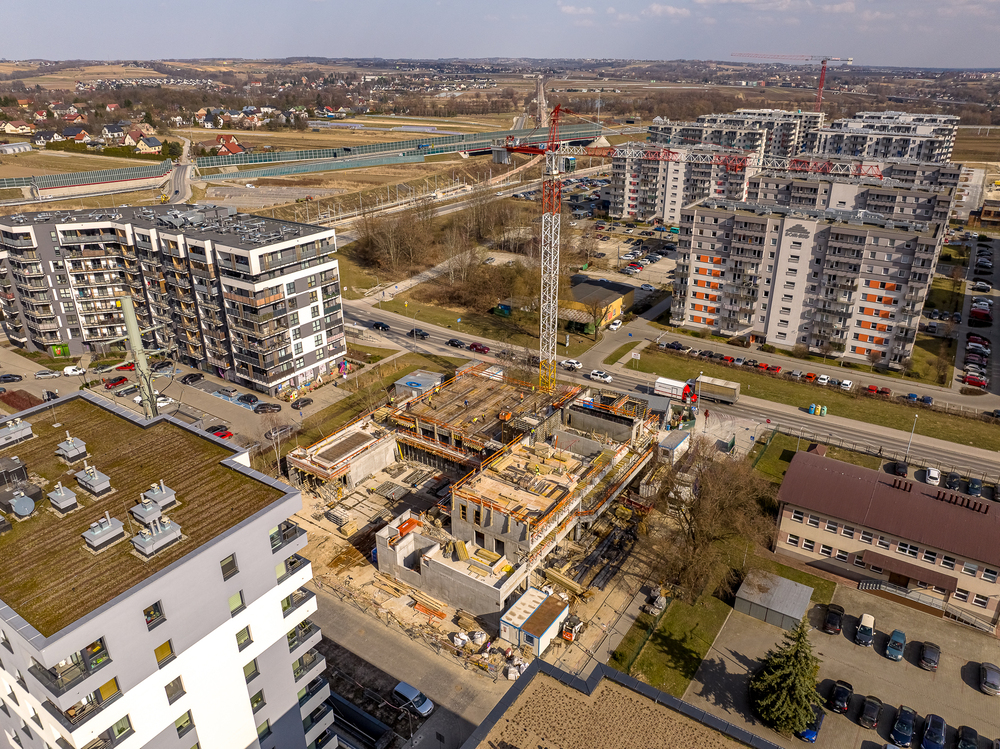

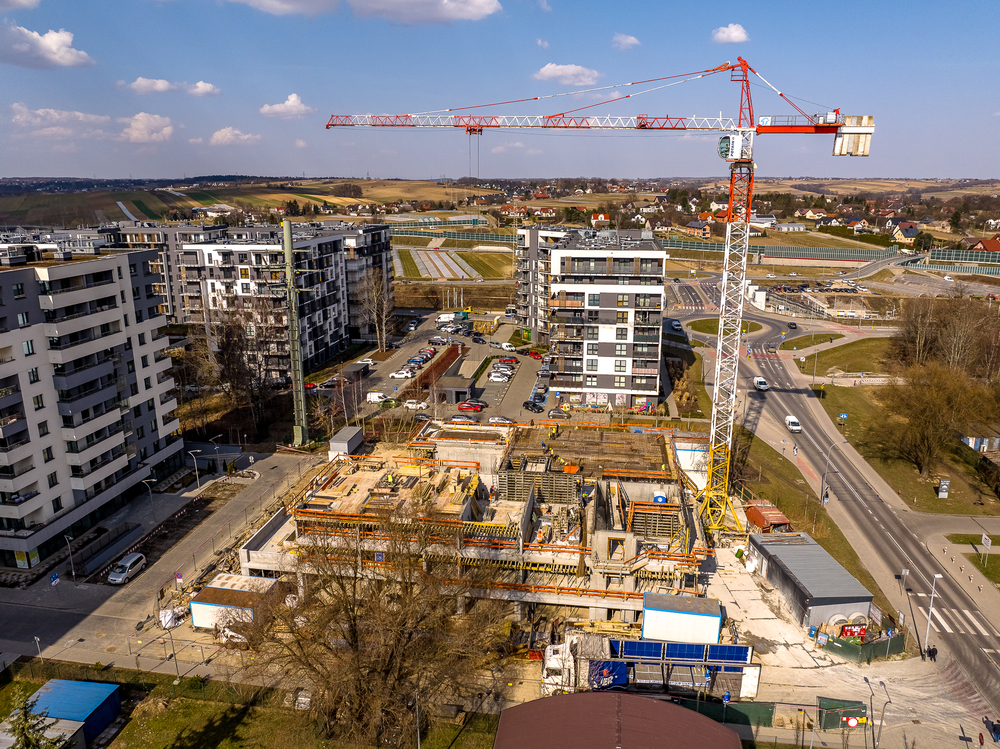

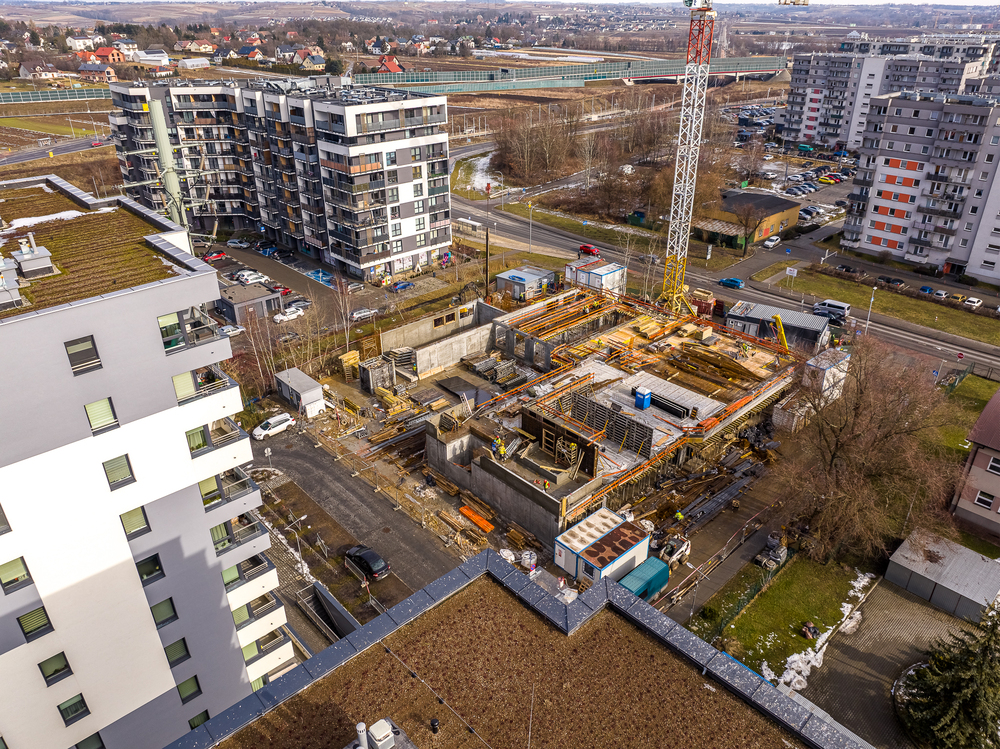

Stan zaawansowania robót na dzień 28.04.2021 r.
Prace budowlane przebiegają bez zakłóceń.
Budynek 6:
- zabetonowanie stropodachu 100%
- pokrycie dachu 40%
- przyłącza 10%
- roboty instalacji kanalizacji wewnętrznej 45%
- ścianki działowe do IX p. 100%
- tynki wewnętrzne 10%
- stolarka okienna 40%
Budynek 7:

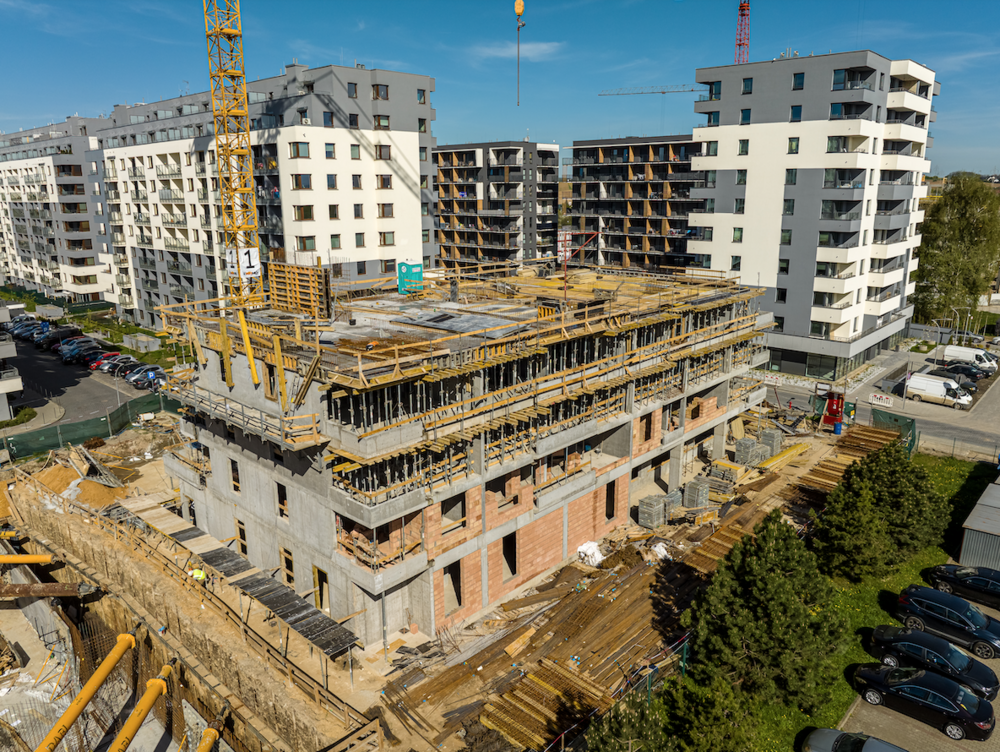

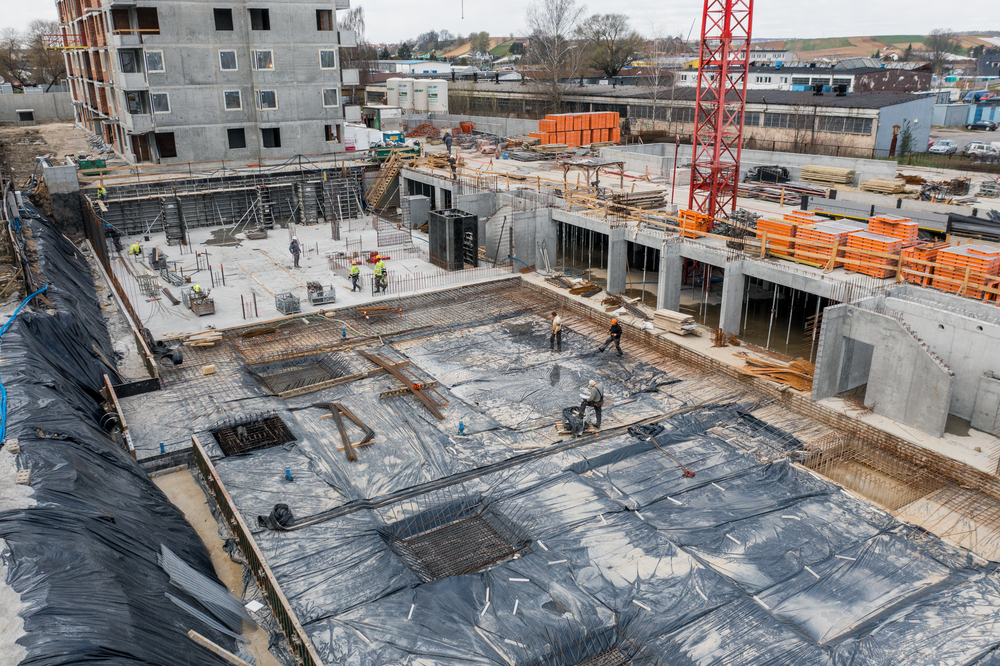

- stan zero 90%
- Izolacja ścian fundamentowych i obsypanie fundamentów budynku 50%

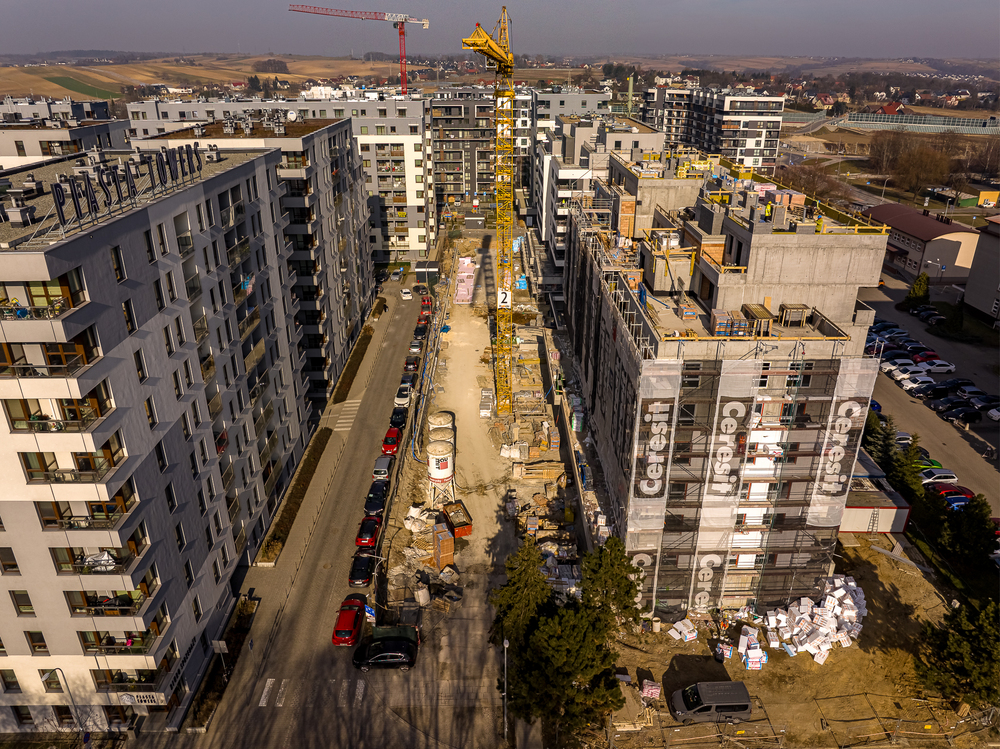

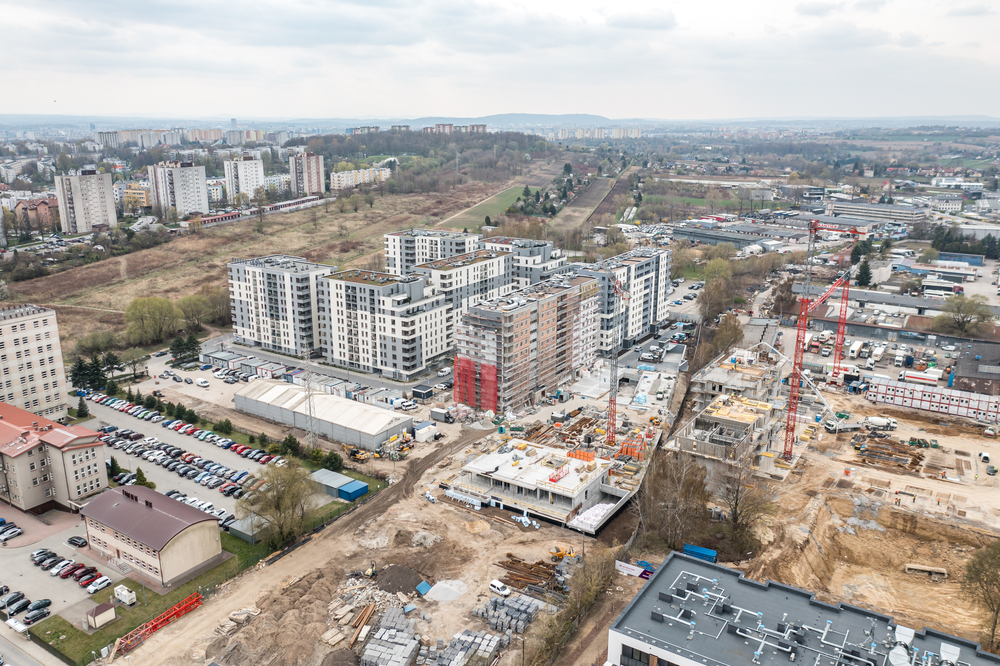

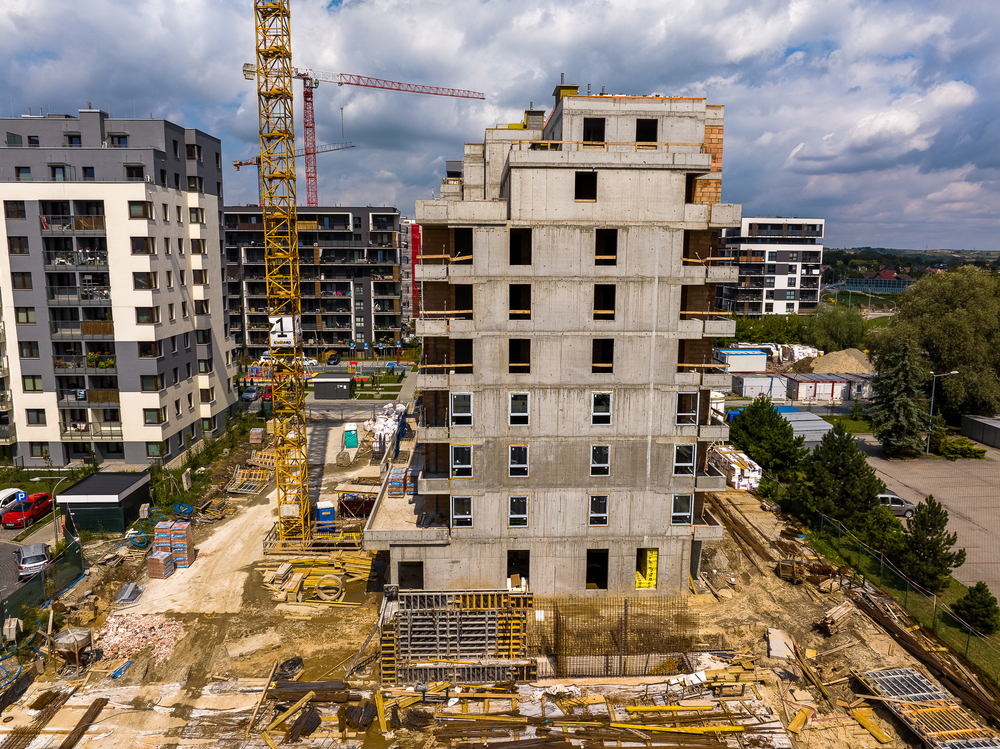

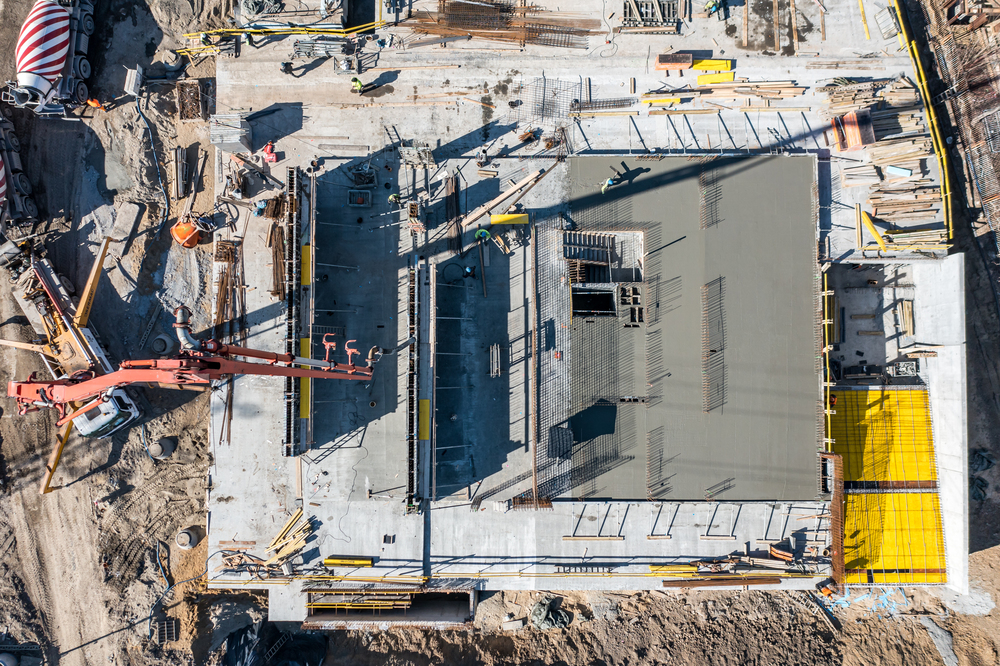

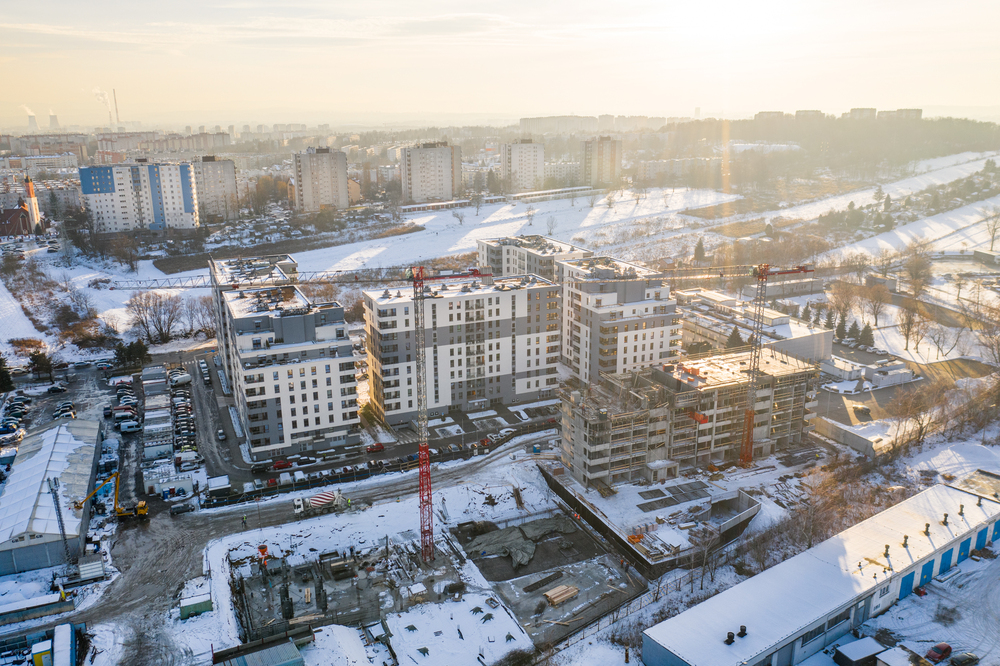

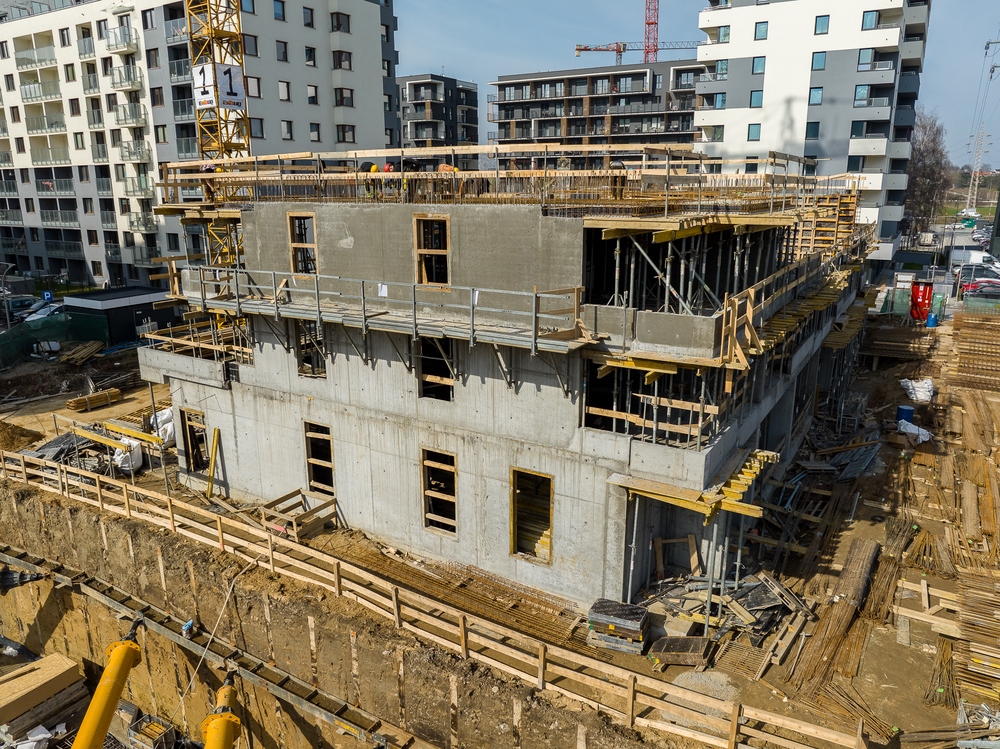

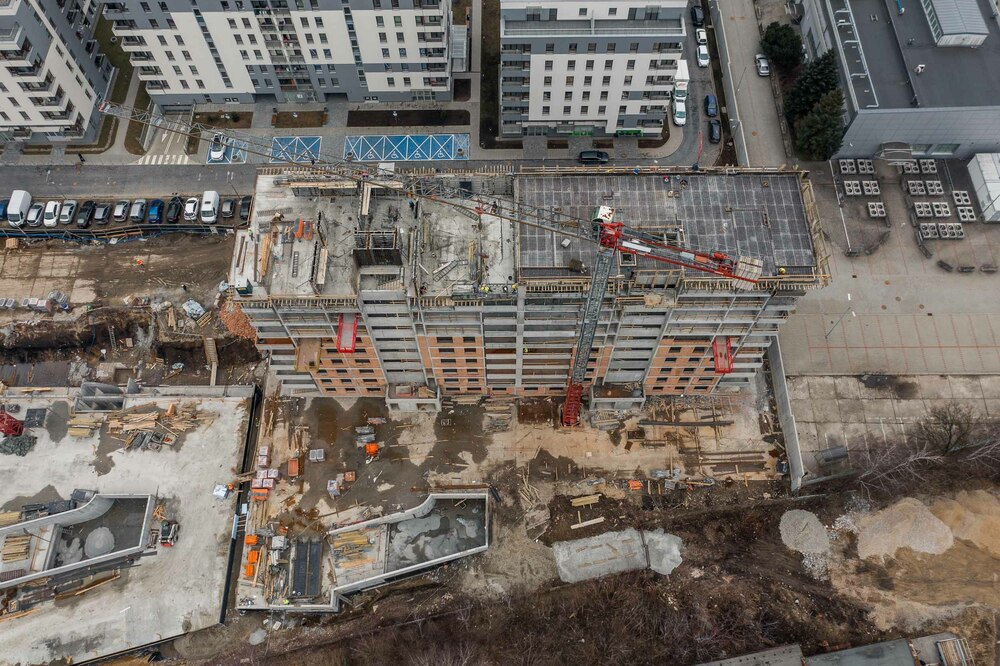

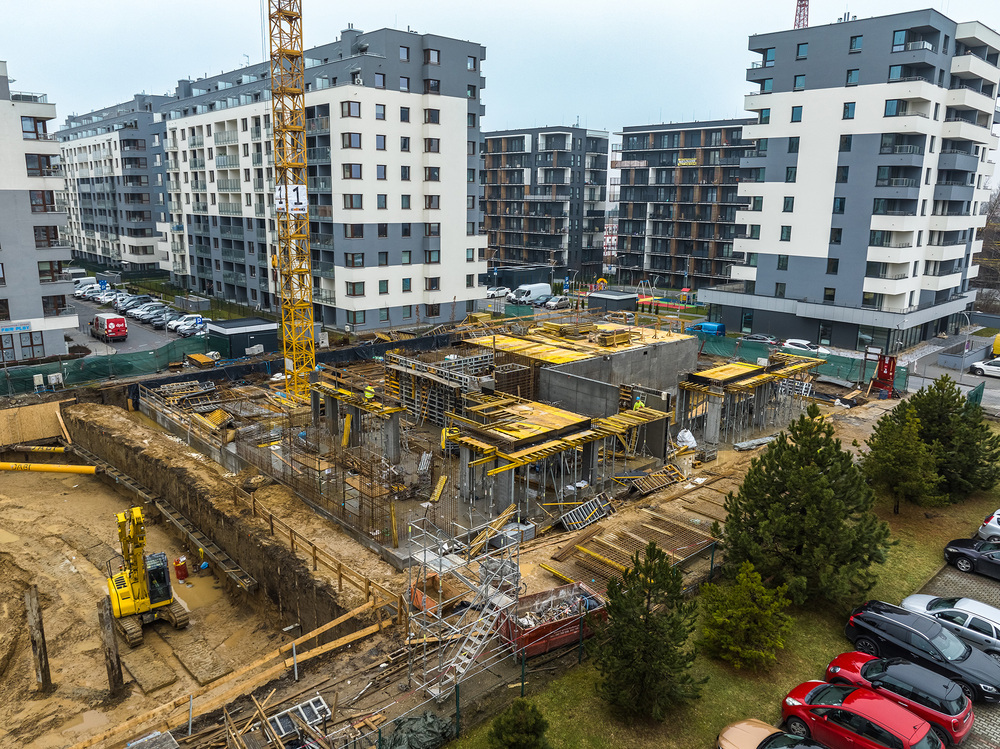

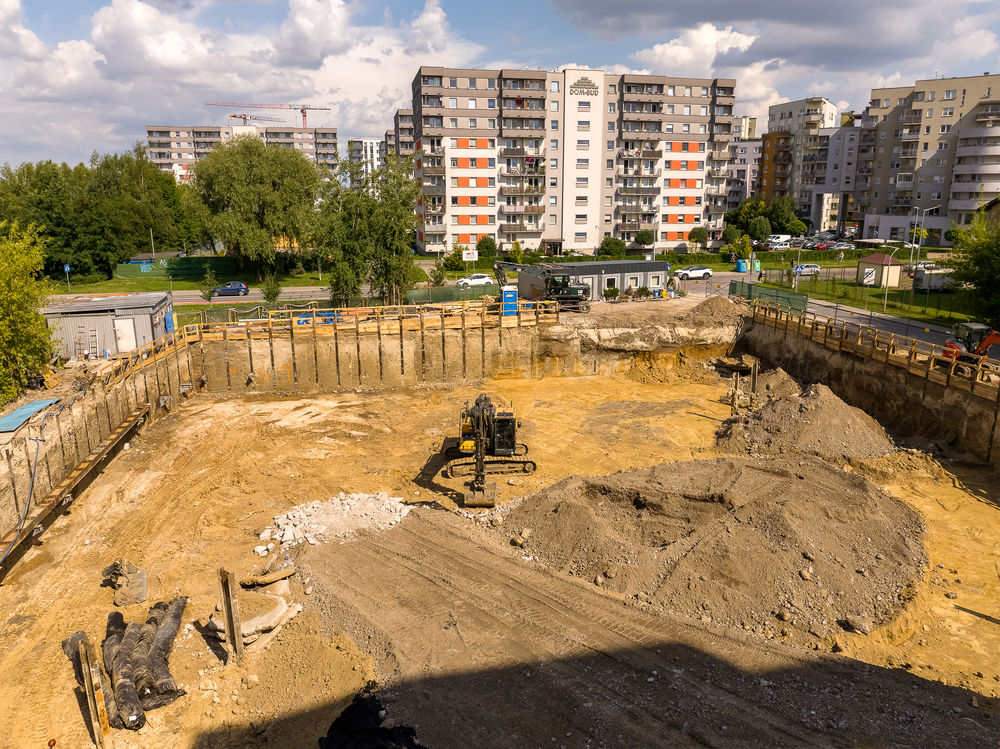

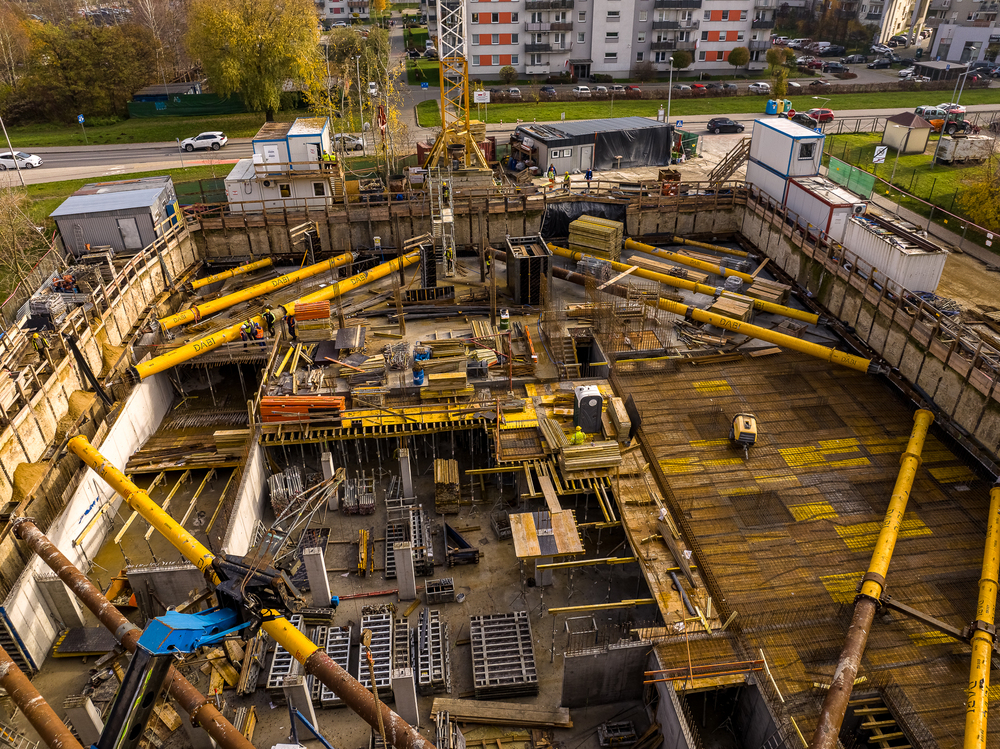

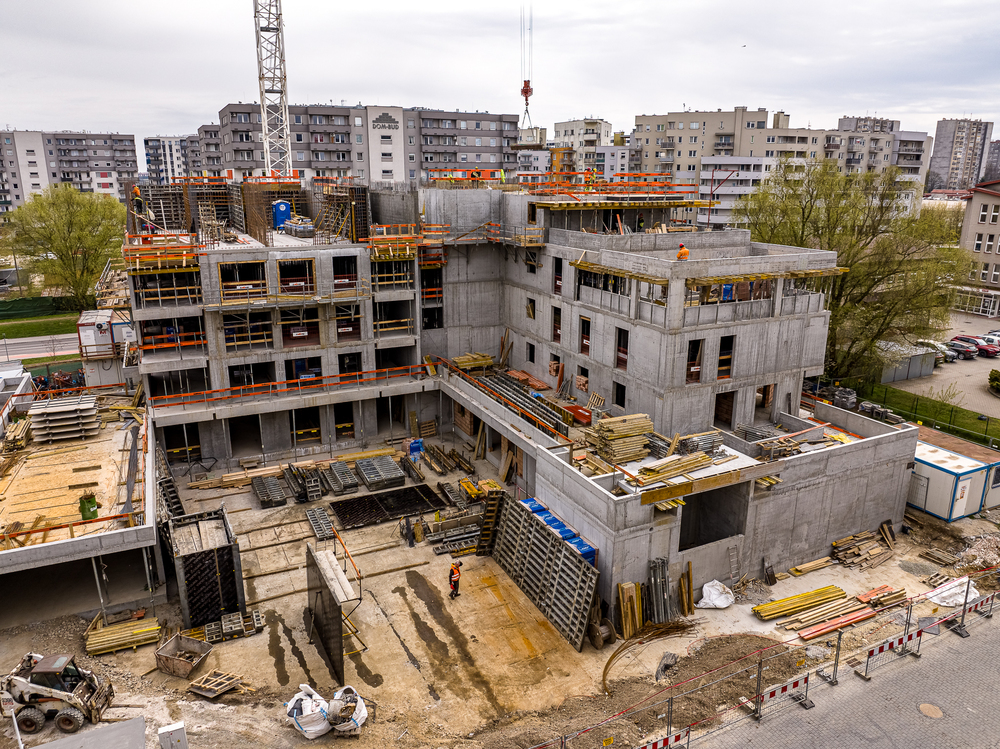

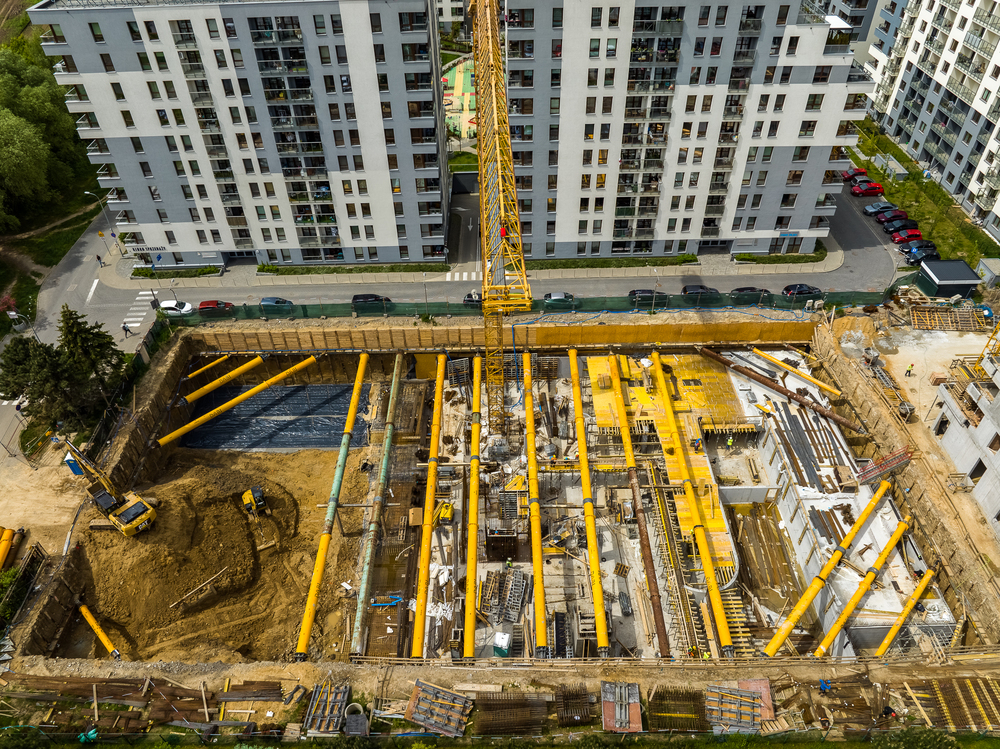

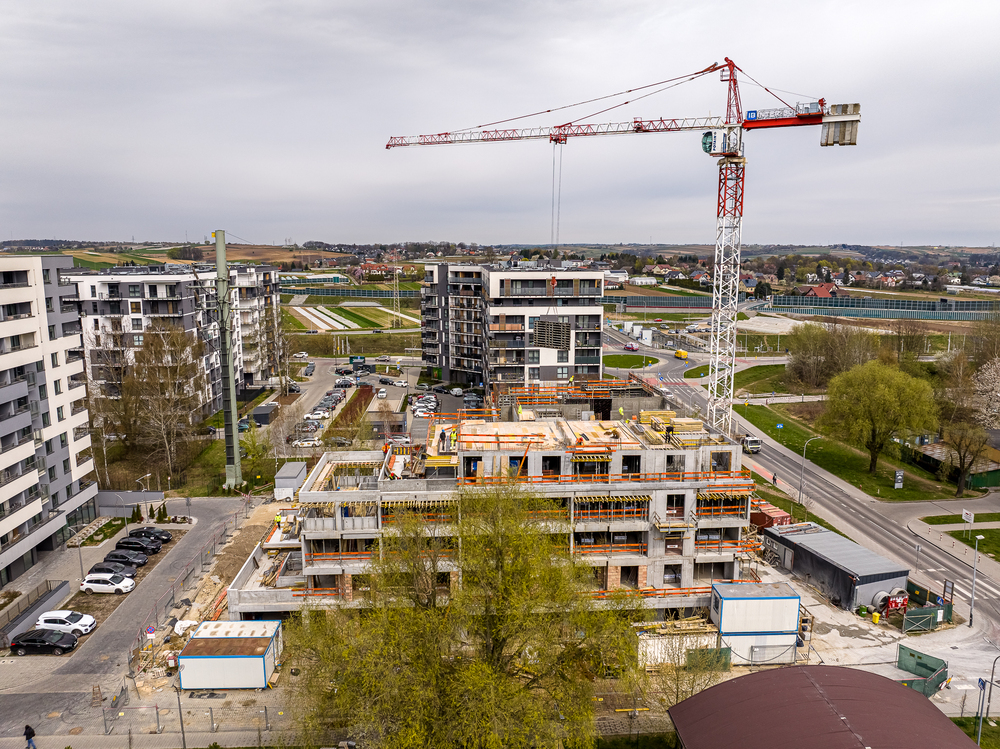

Stan zaawansowania robót na dzień 27.03.2021 r.
Prace budowlane przebiegają bez zakłóceń.
Budynek 6:
- zabetonowanie stropodachu 95%
- przyłącza 10%
- roboty instalacji kanalizacji wewnętrznej 35%
- ścianki działowe do VI p. 80%
Budynek 7:

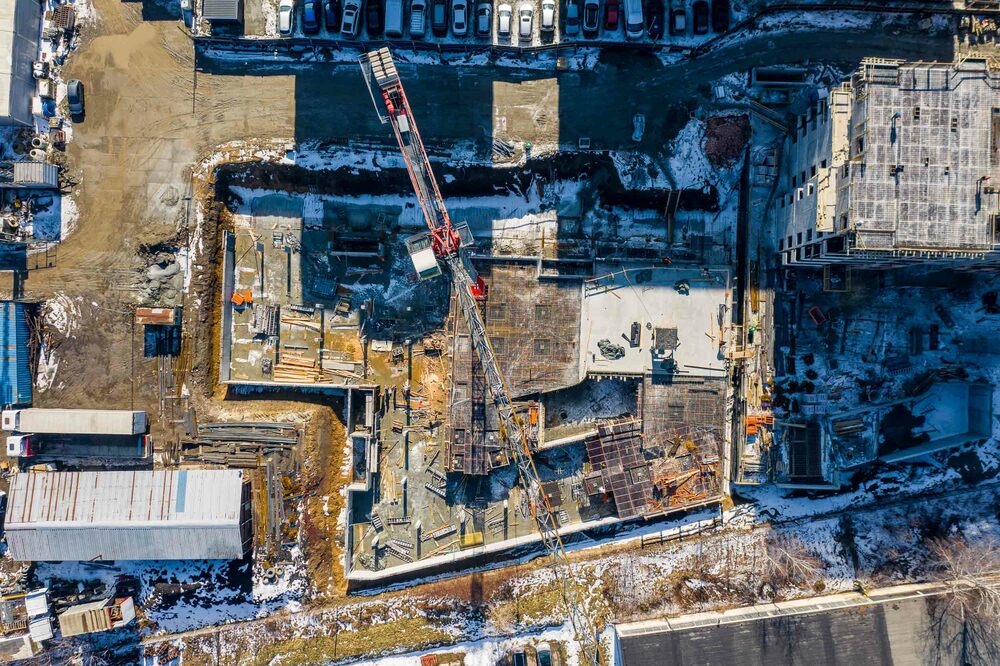

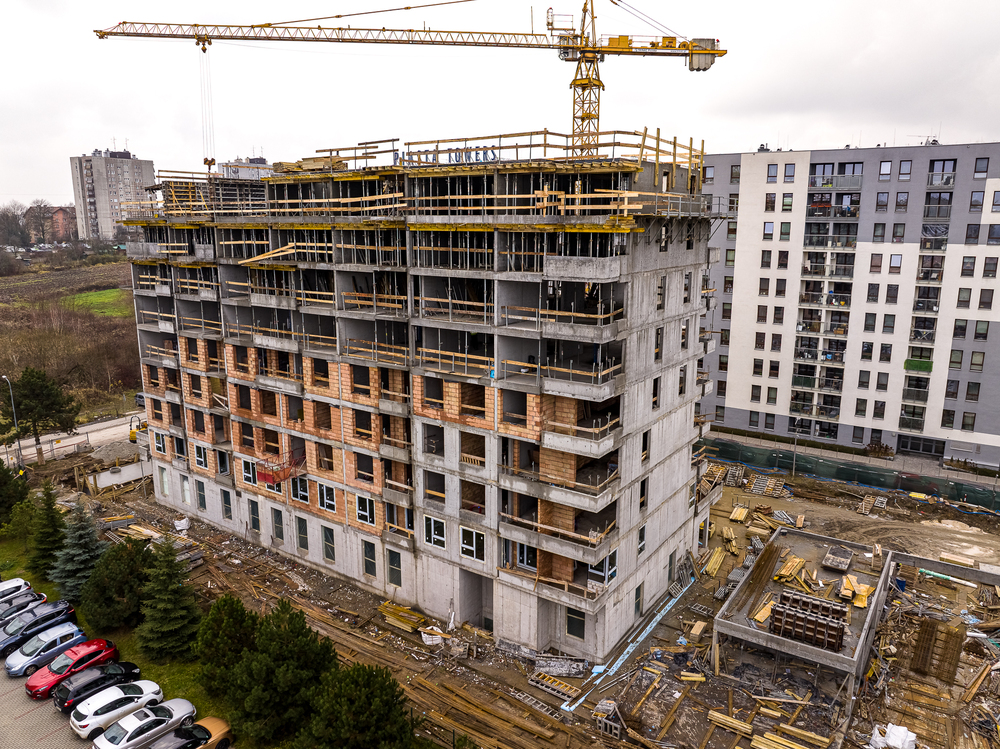

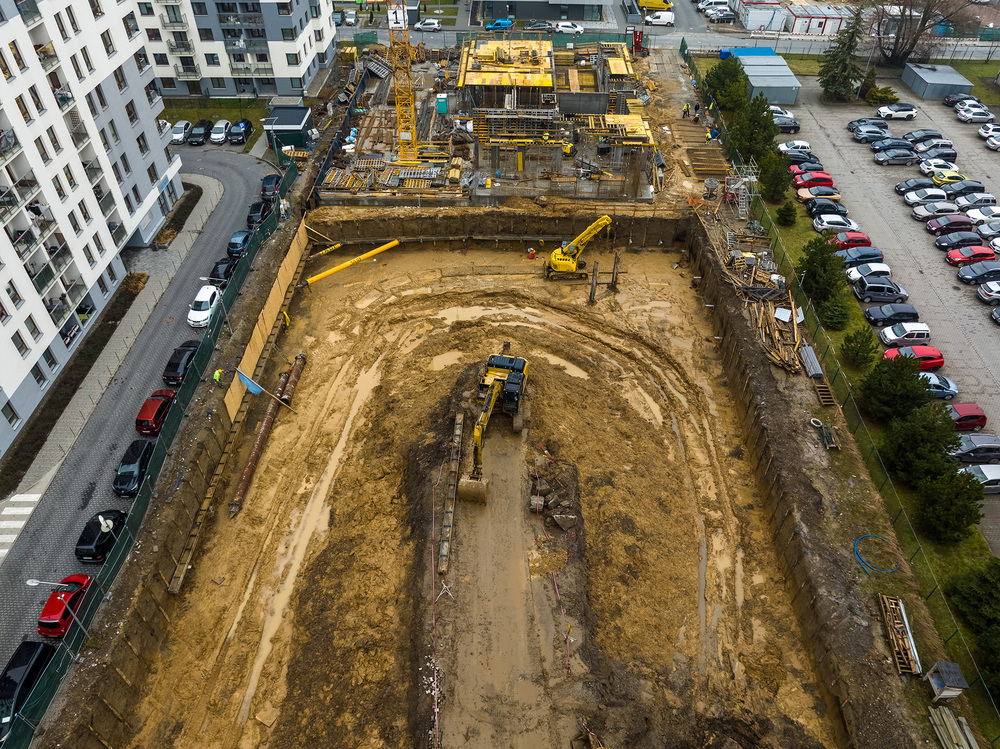

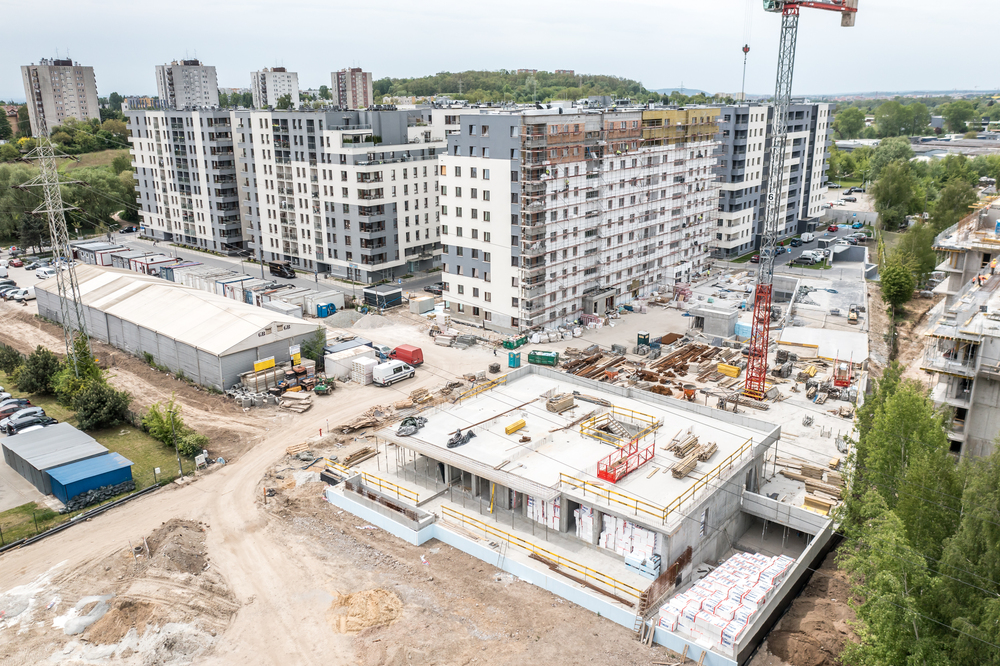

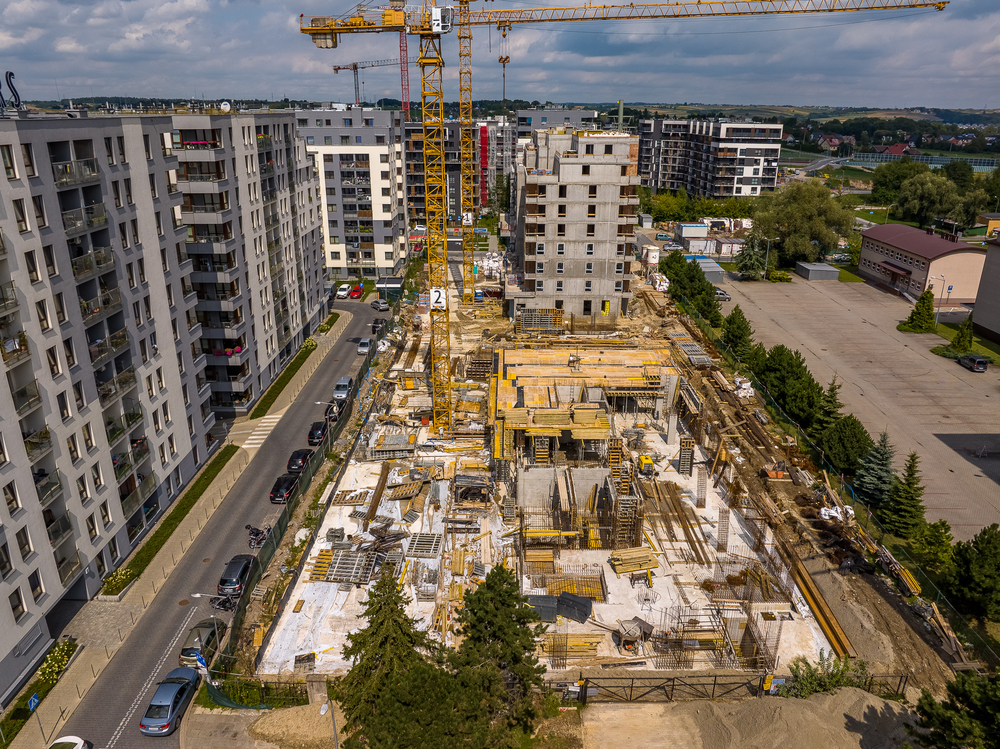

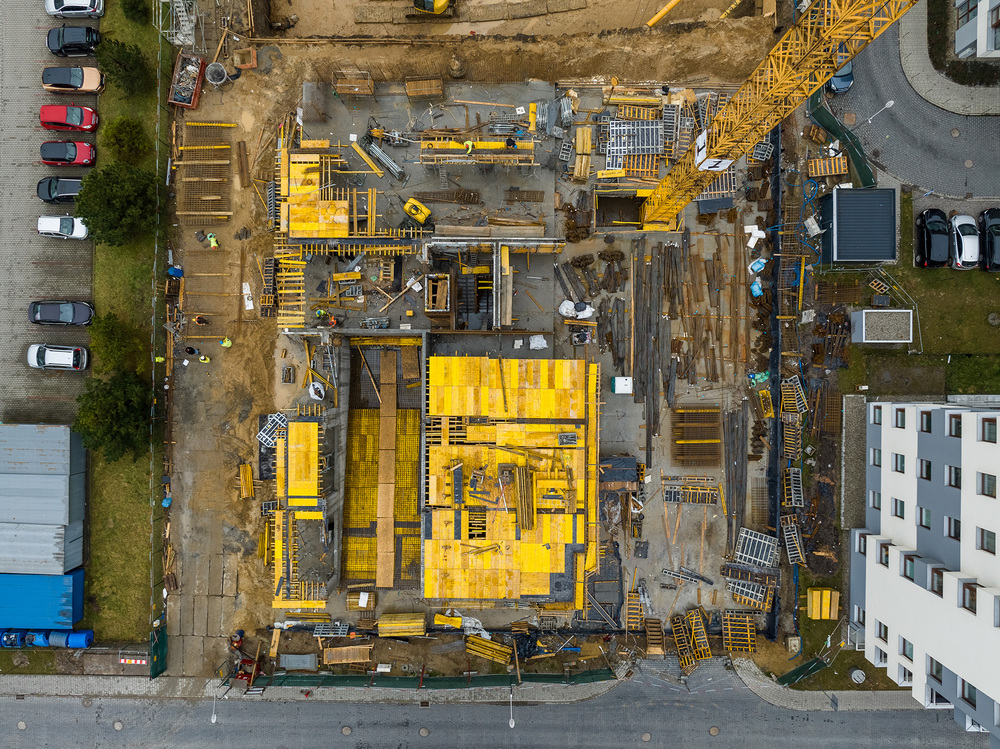

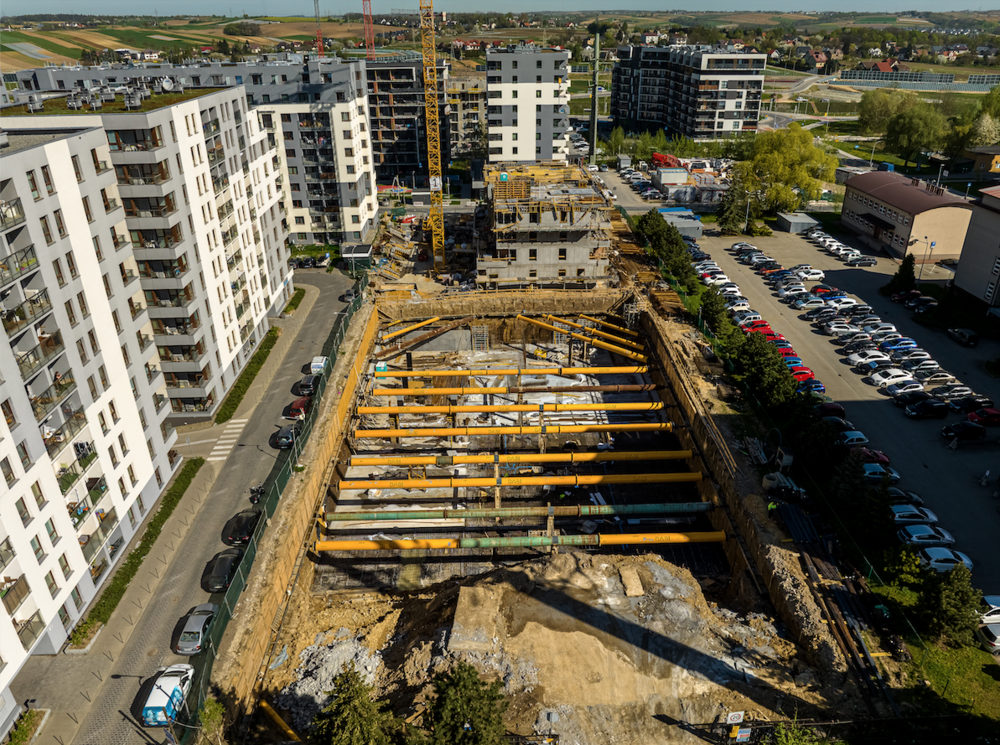

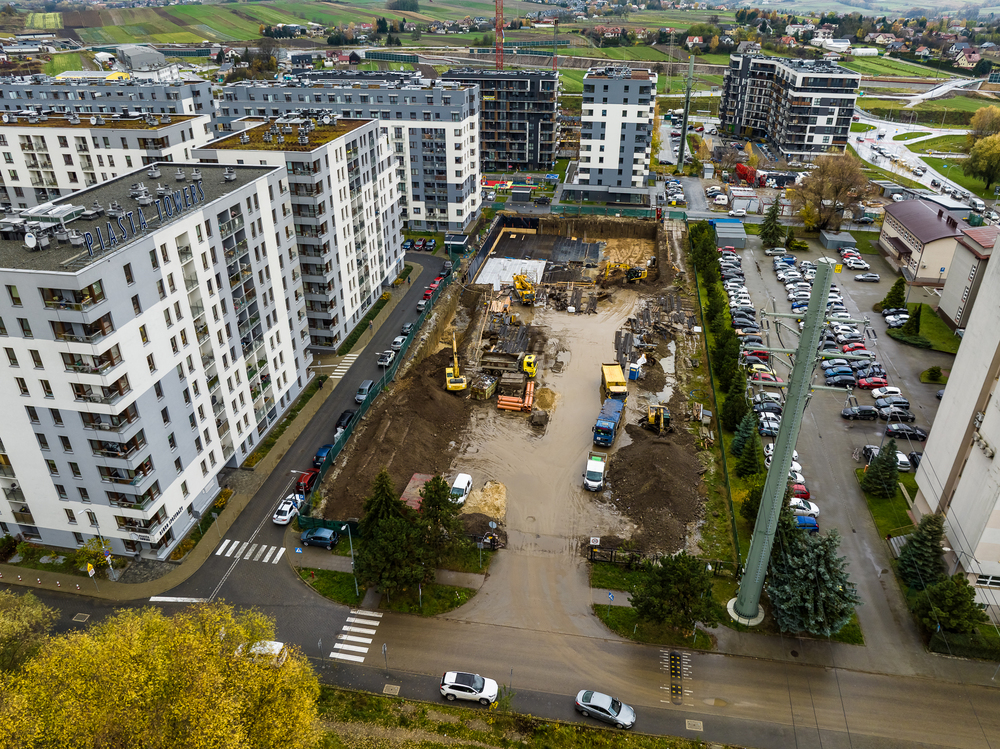

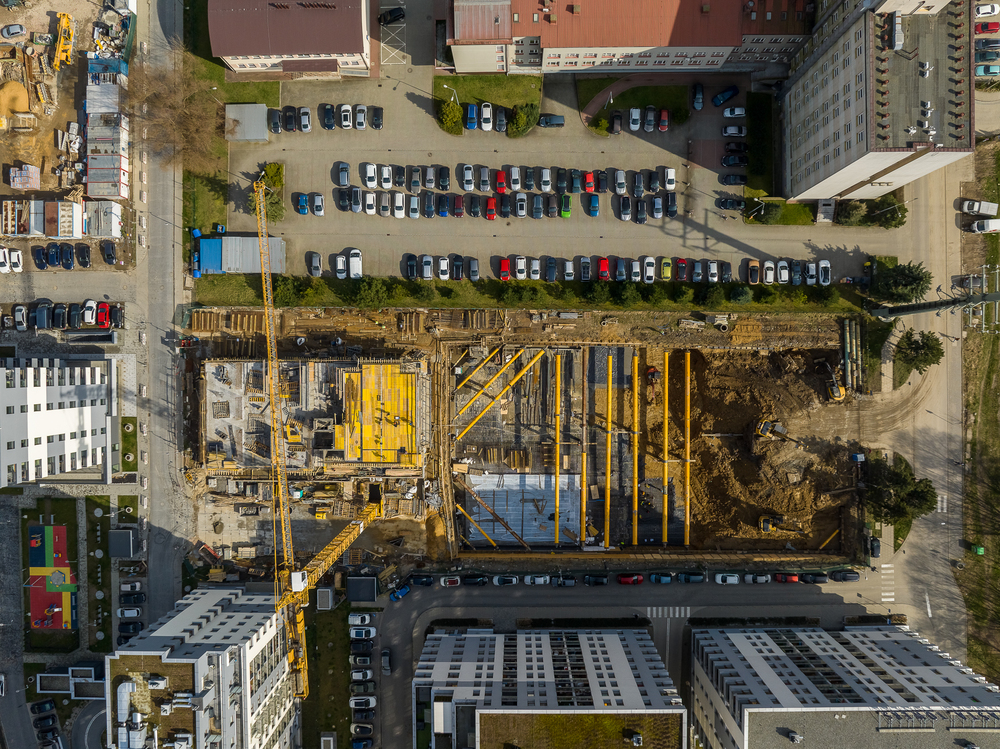

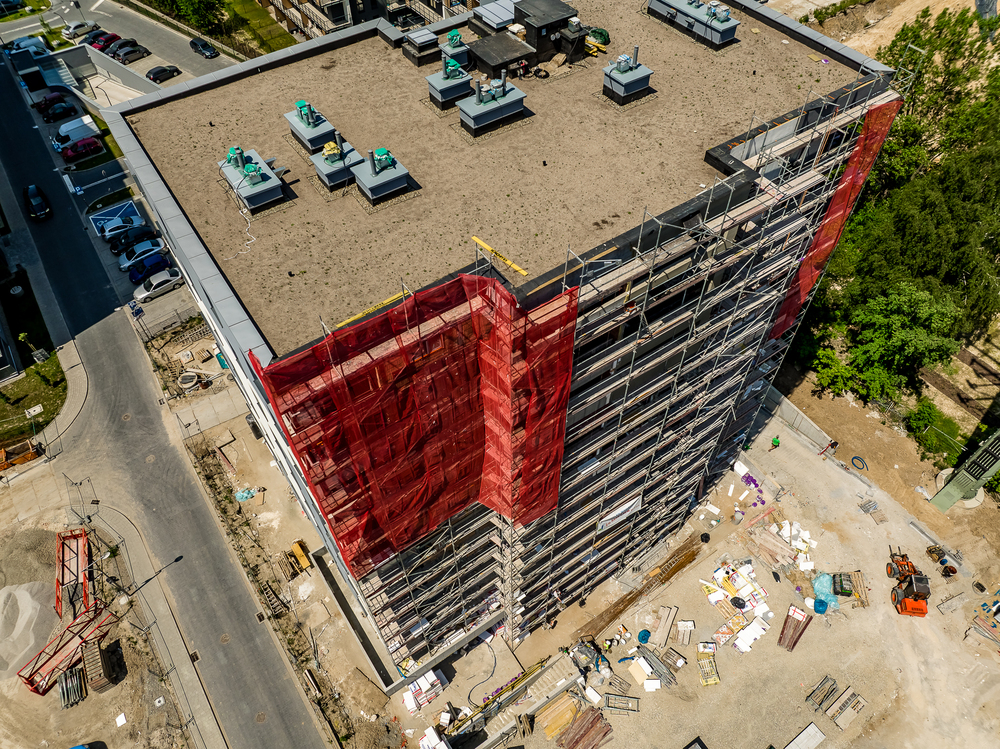

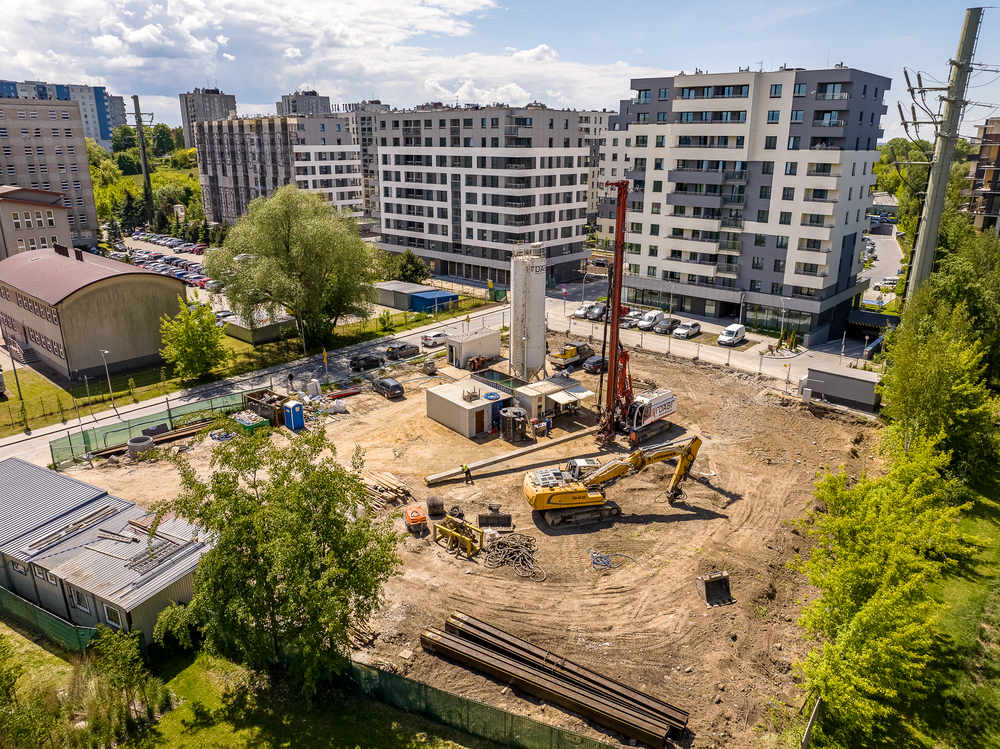

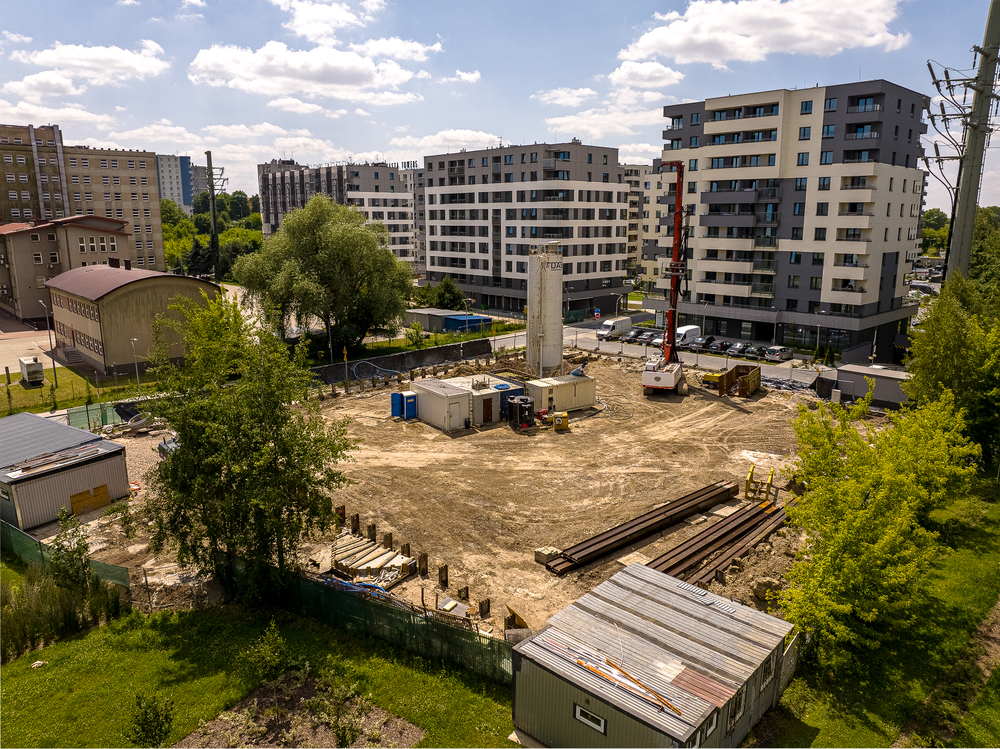

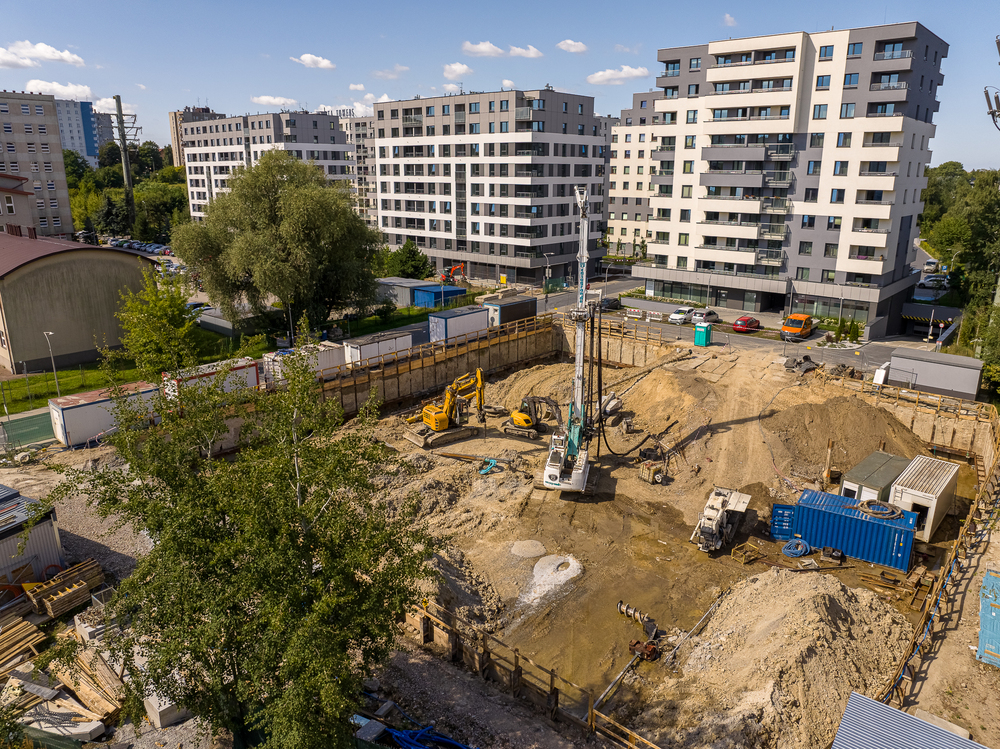

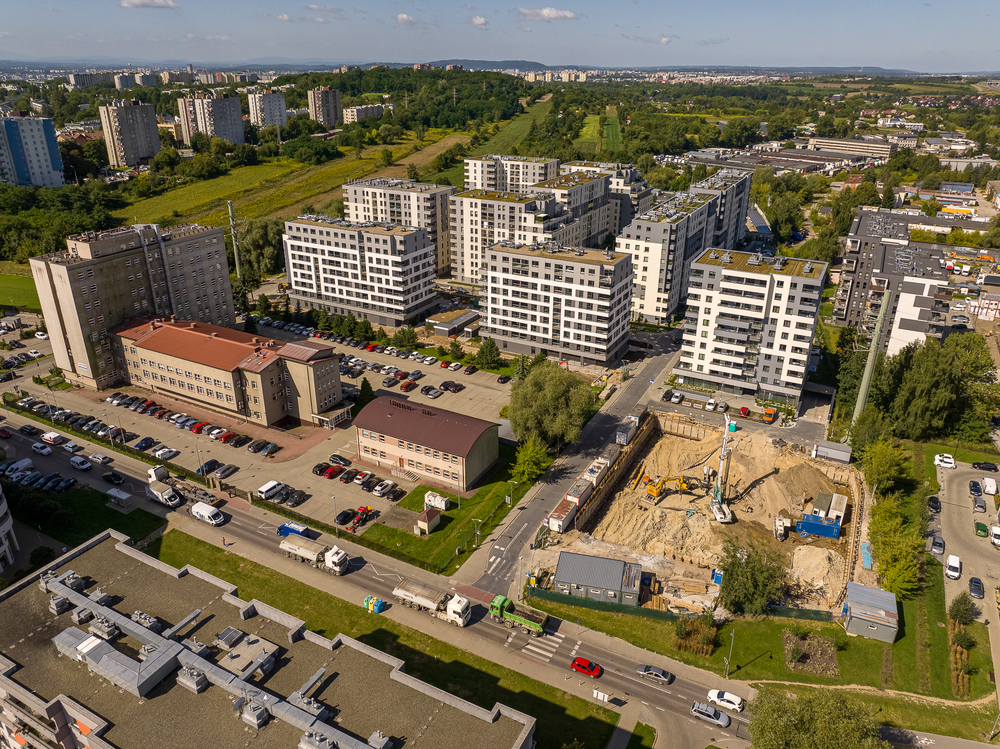

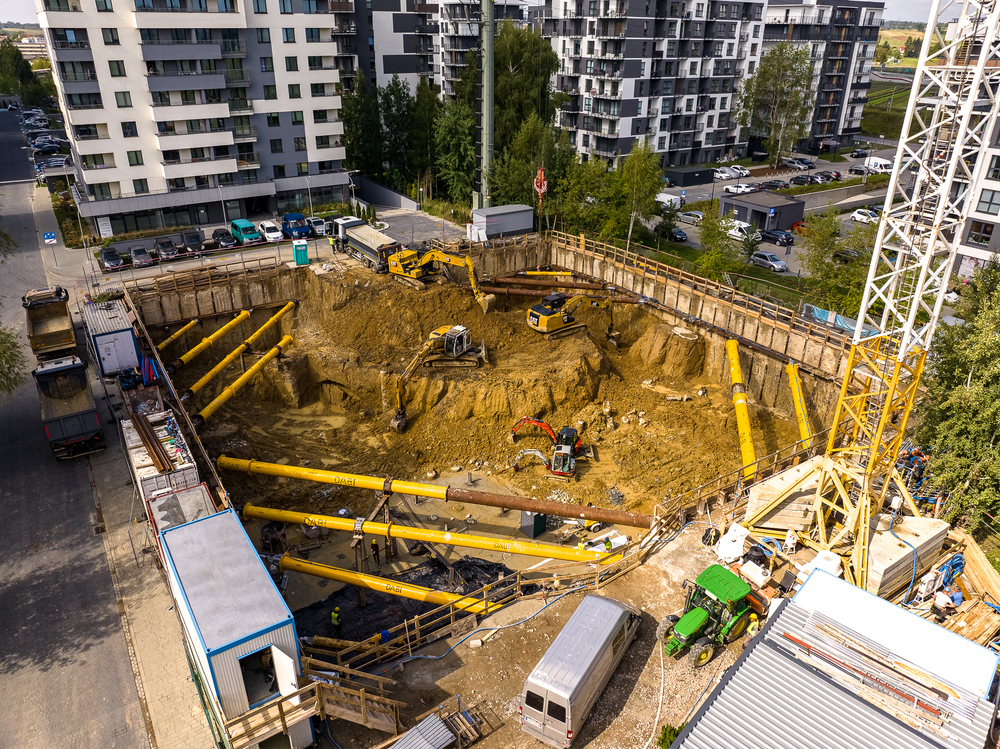

- rozpoczęcie wykopu pod budynkiem 70%
- podbeton pod płytą fundamentową 70%
- płyta fundamentowa 65%
- ściany garażu podziemnego 65%
- strop nad garażem 65%
- Izolacja ścian fundamentowych i obsypanie fundamentów budynku 30%

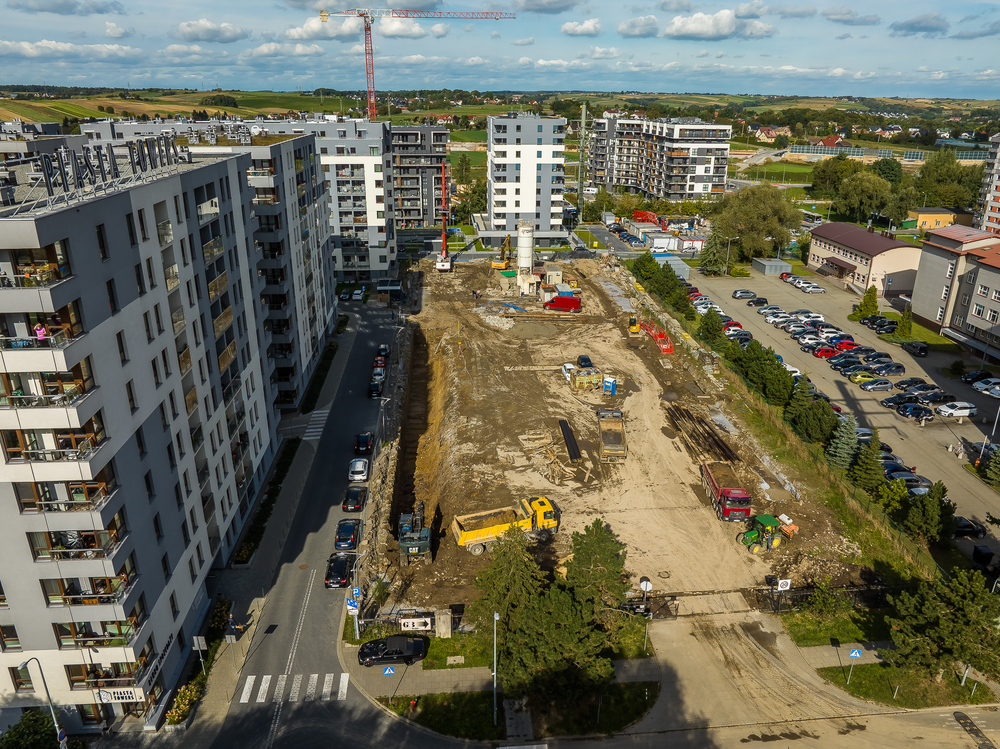

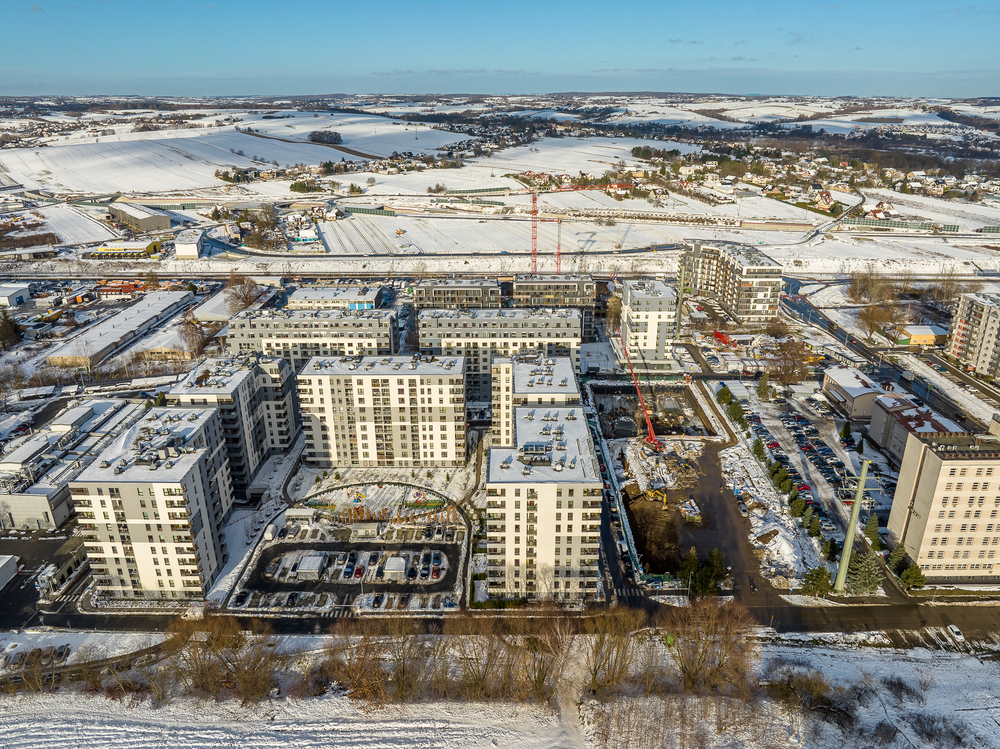

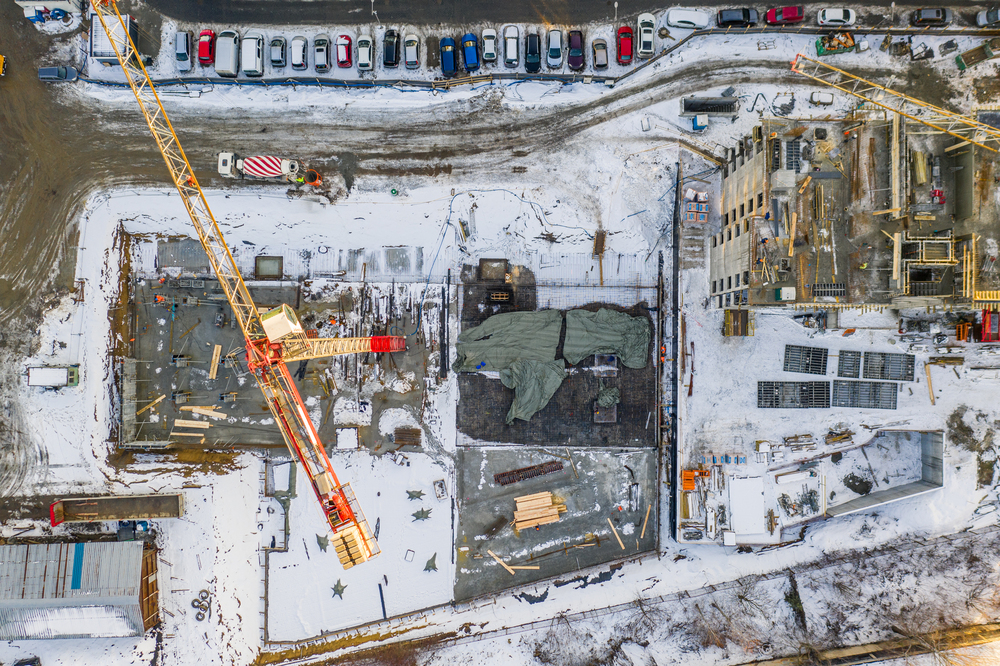

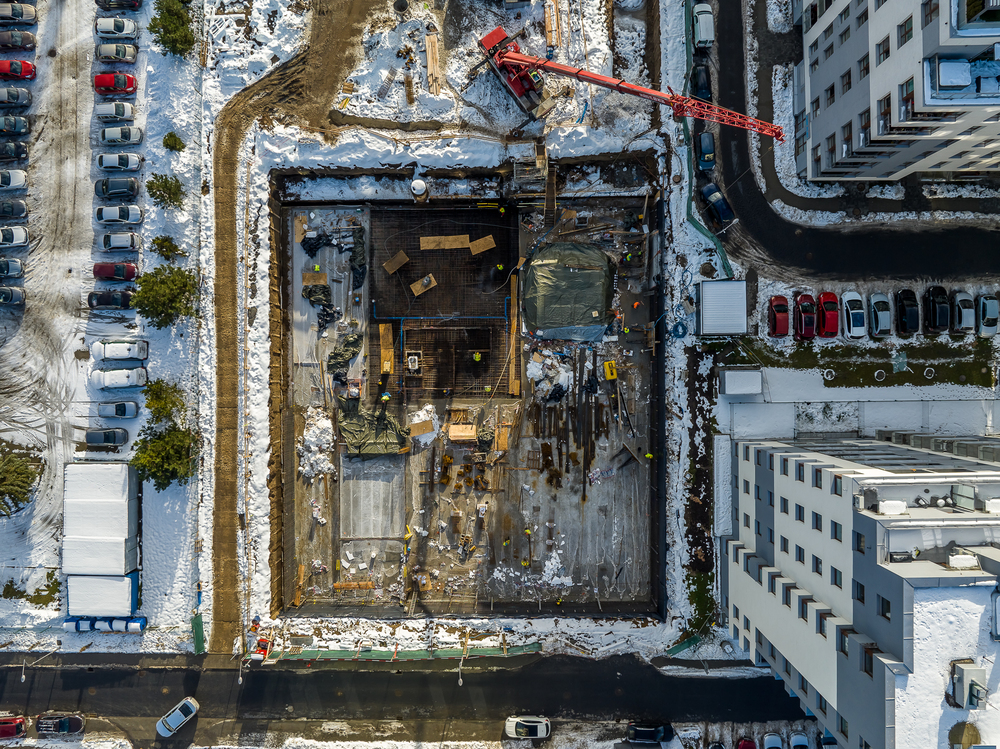

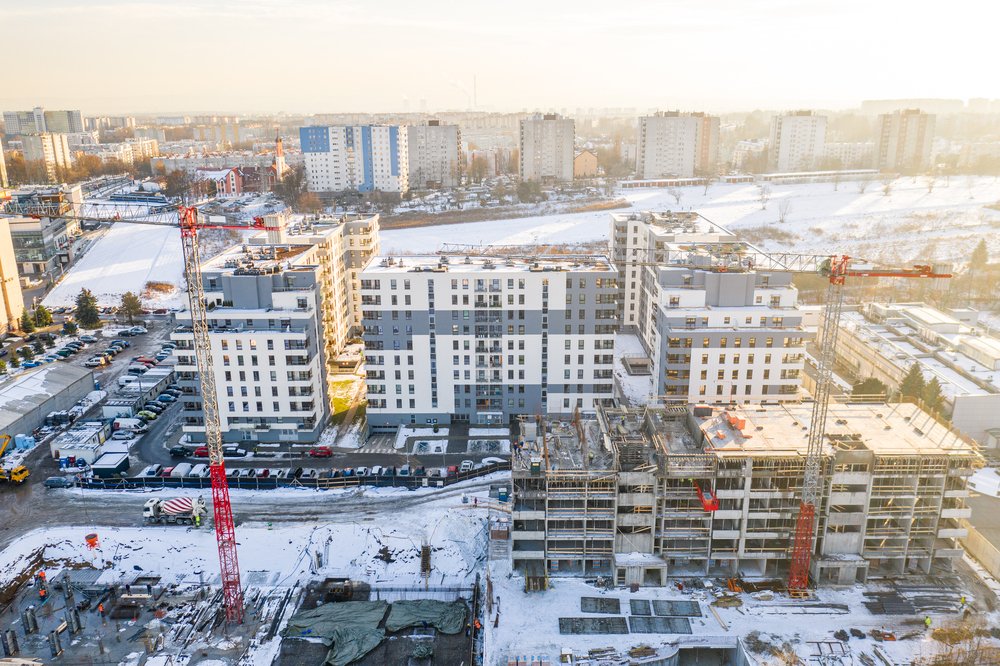

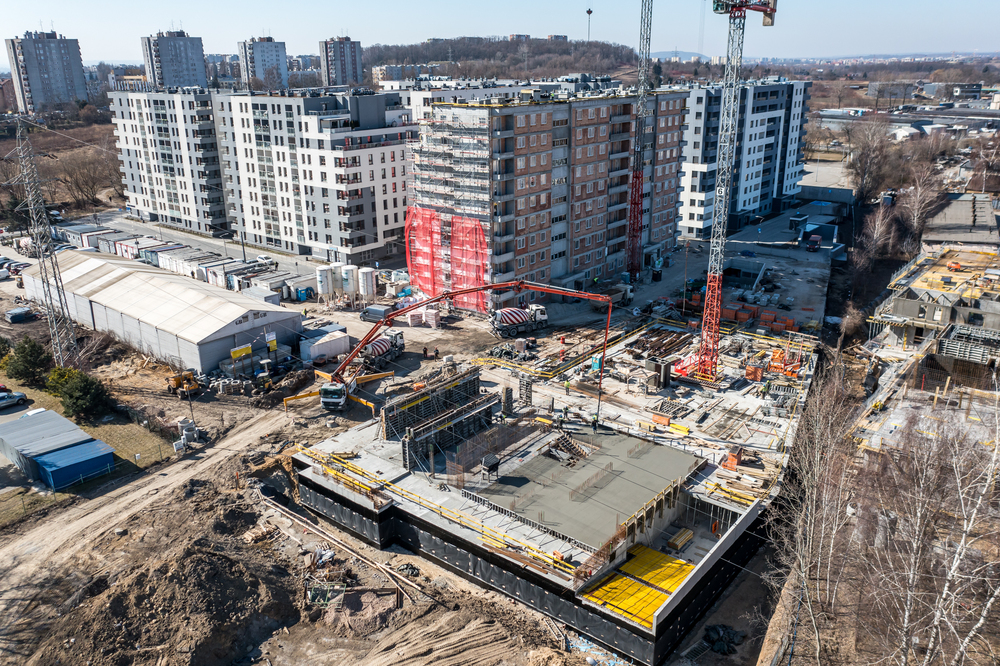

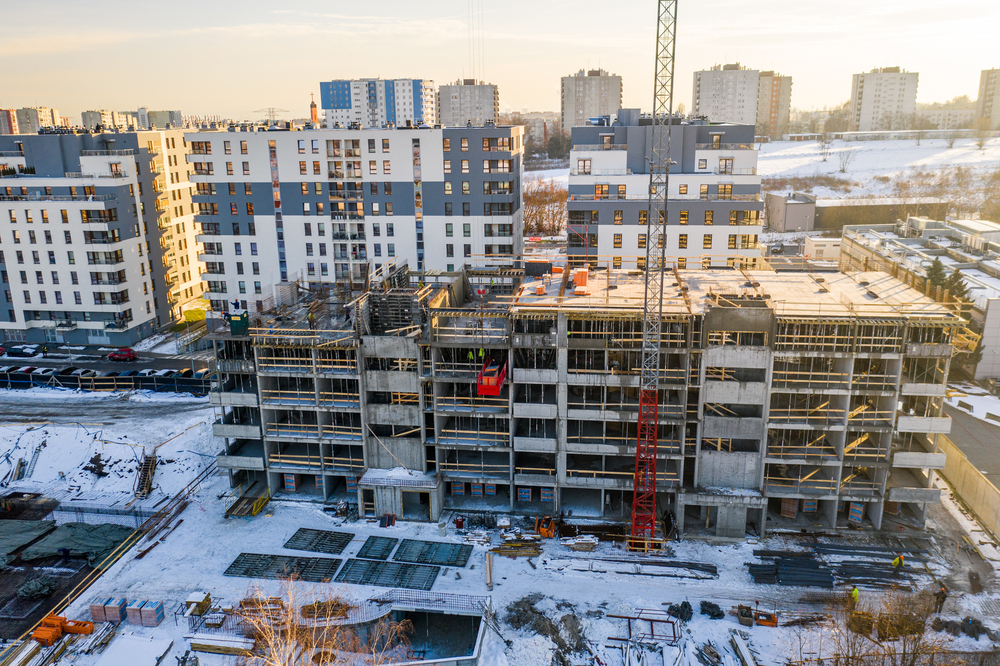

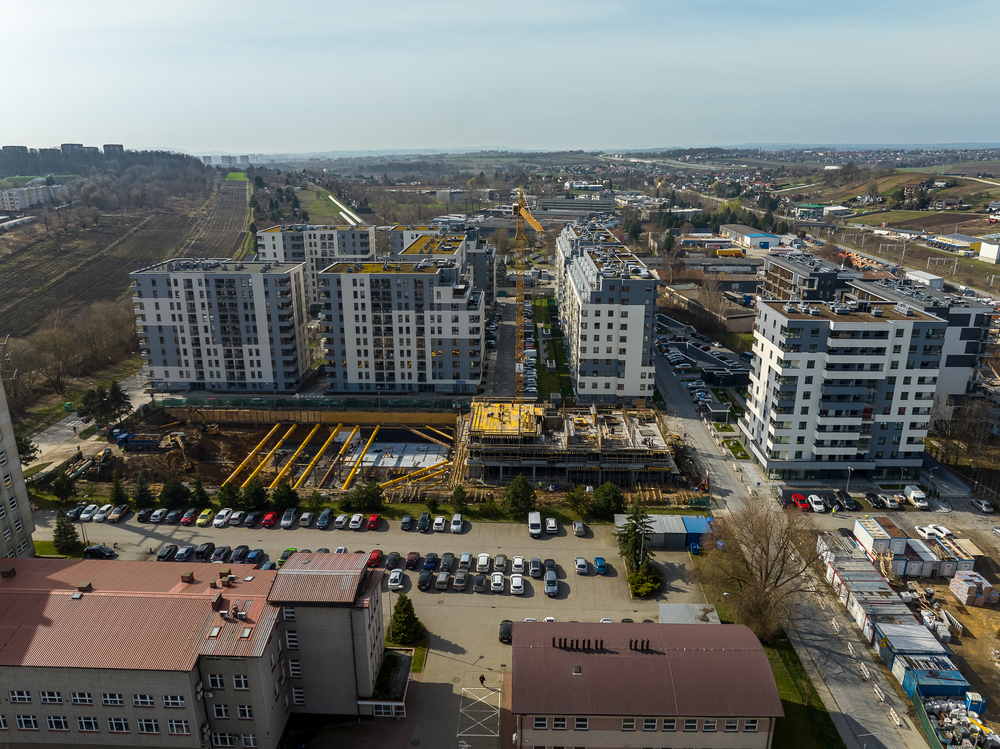

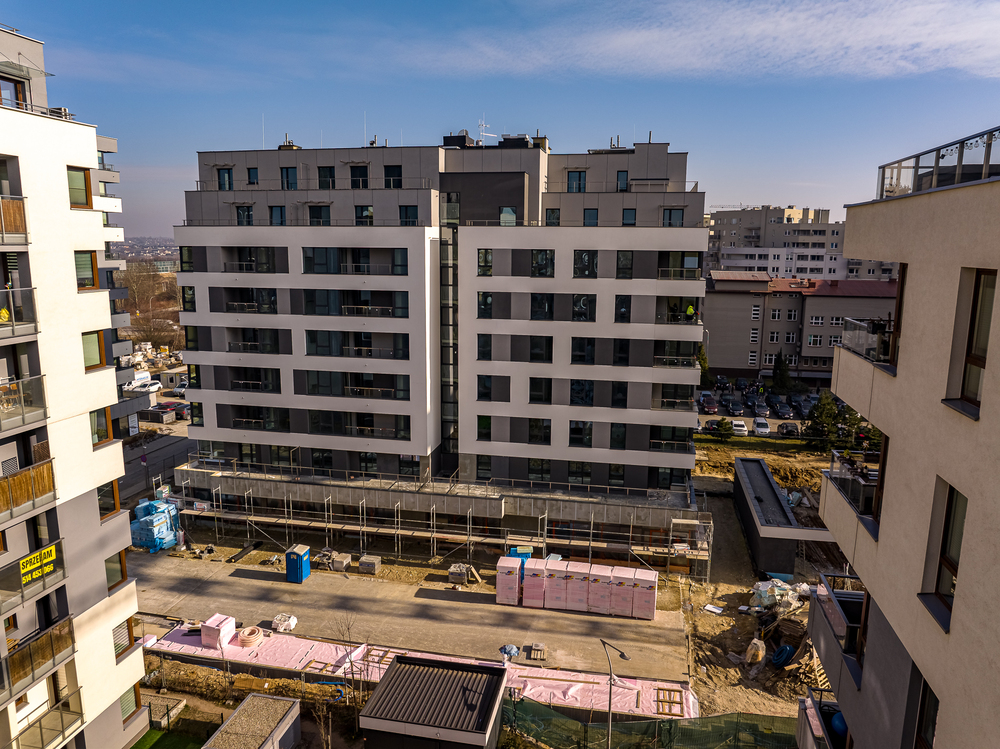

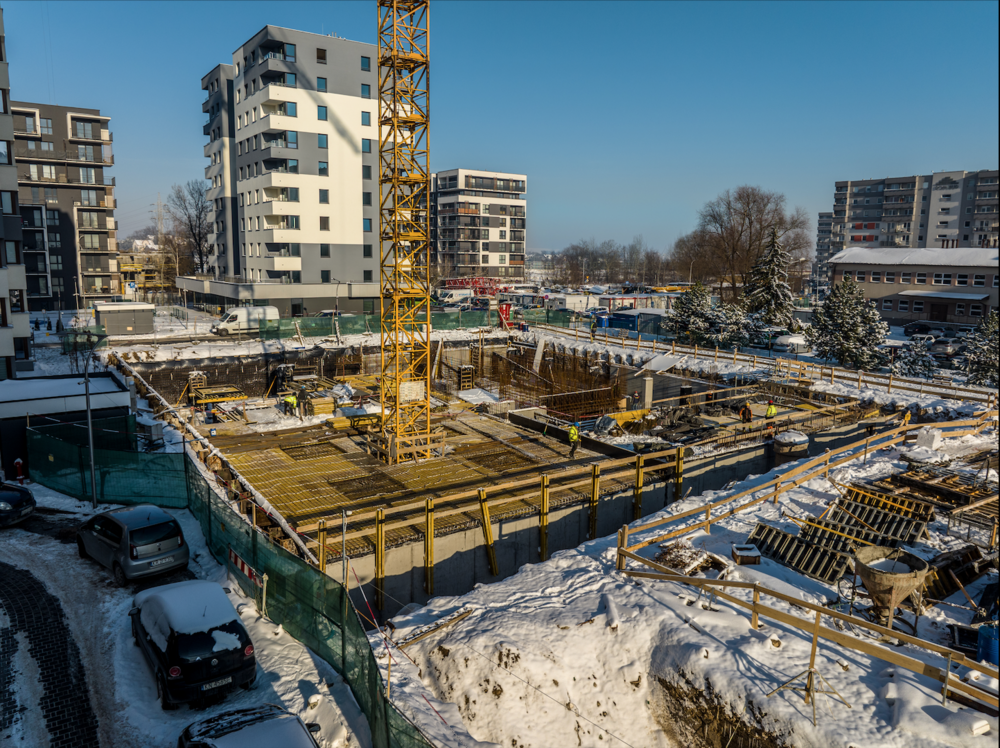

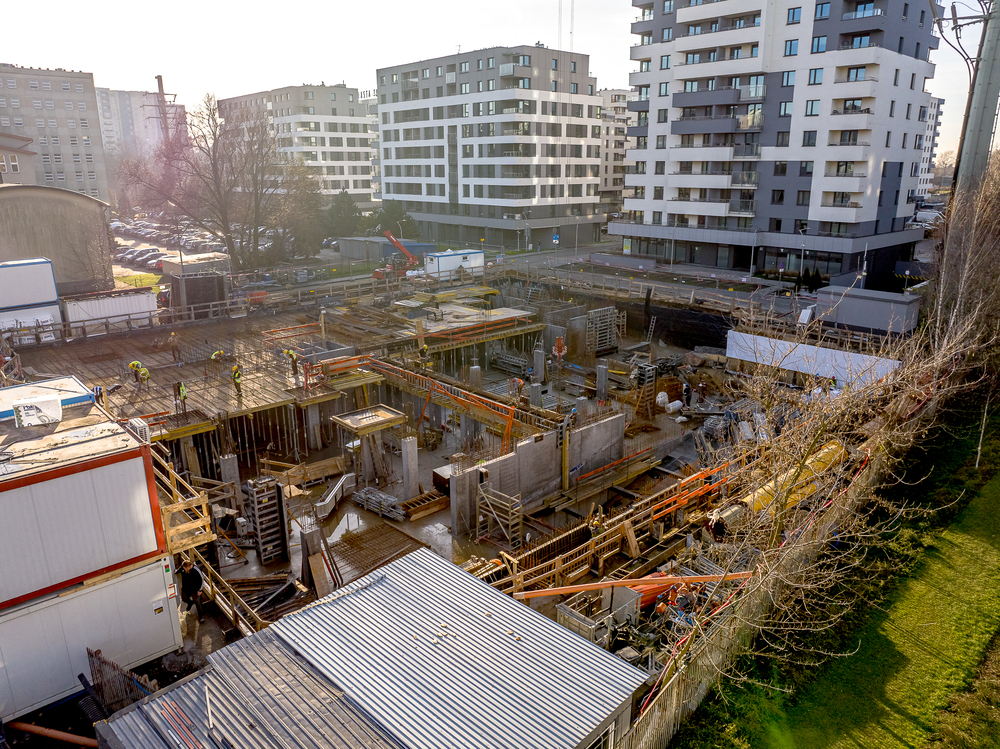

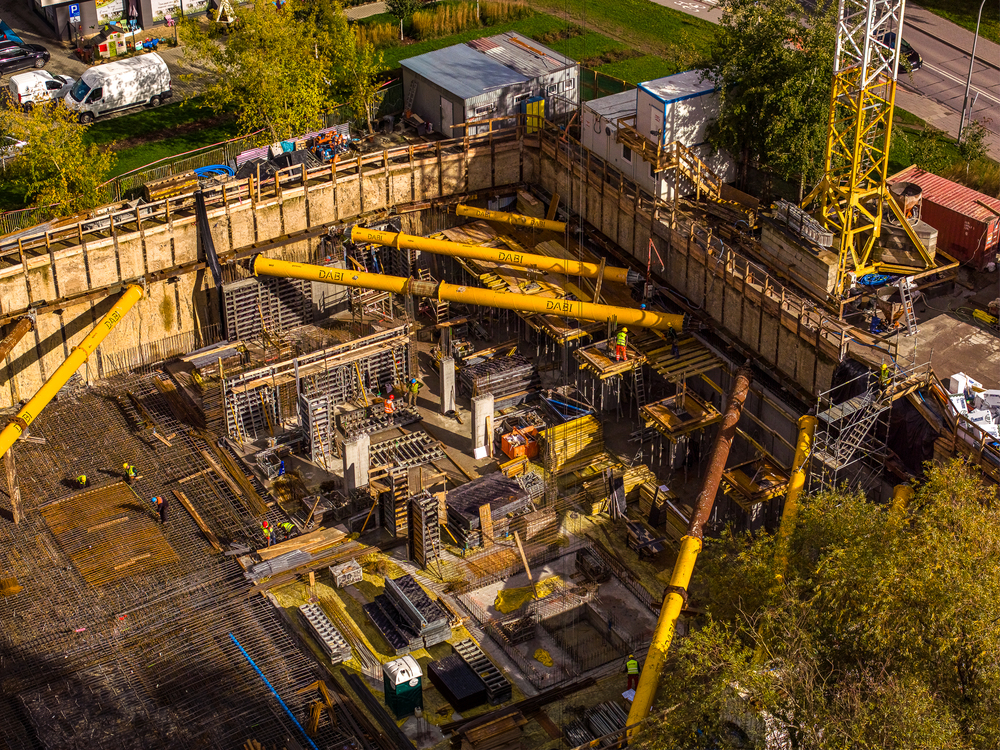

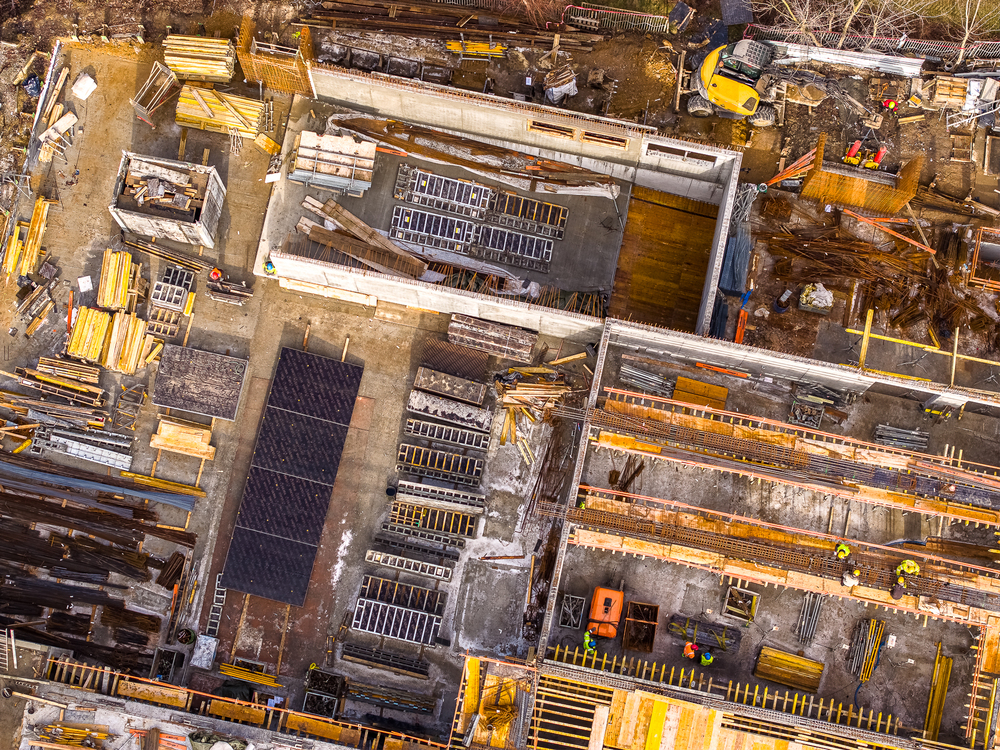

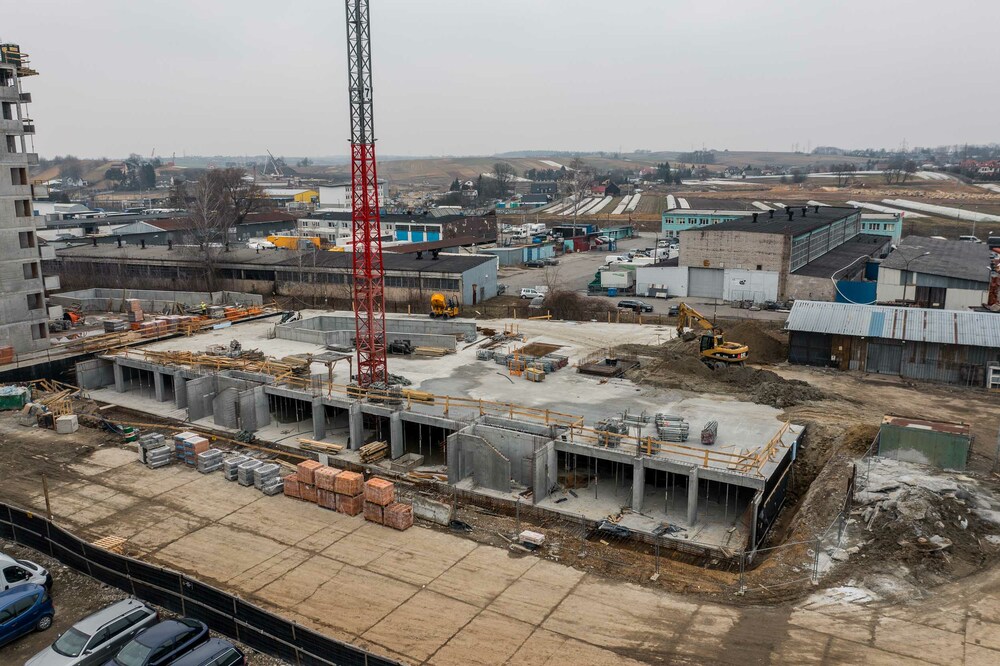

Stan zaawansowania robót na dzień 21.02.2021 r.
Prace budowlane przebiegają bez zakłóceń.
Budynek 6:
- zabetonowanie stropu nad 7 piętrem 50%
- przyłącza 10%
- roboty instalacji kanalizacji wewnętrznej 25%

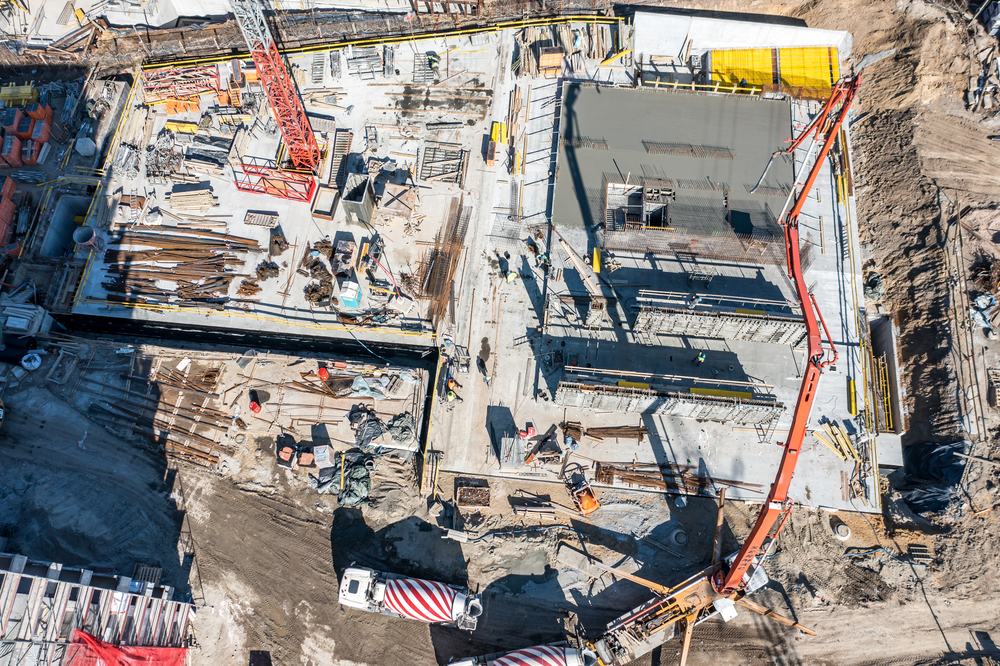

- ścianki działowe parter,I-IIpiętro 80%

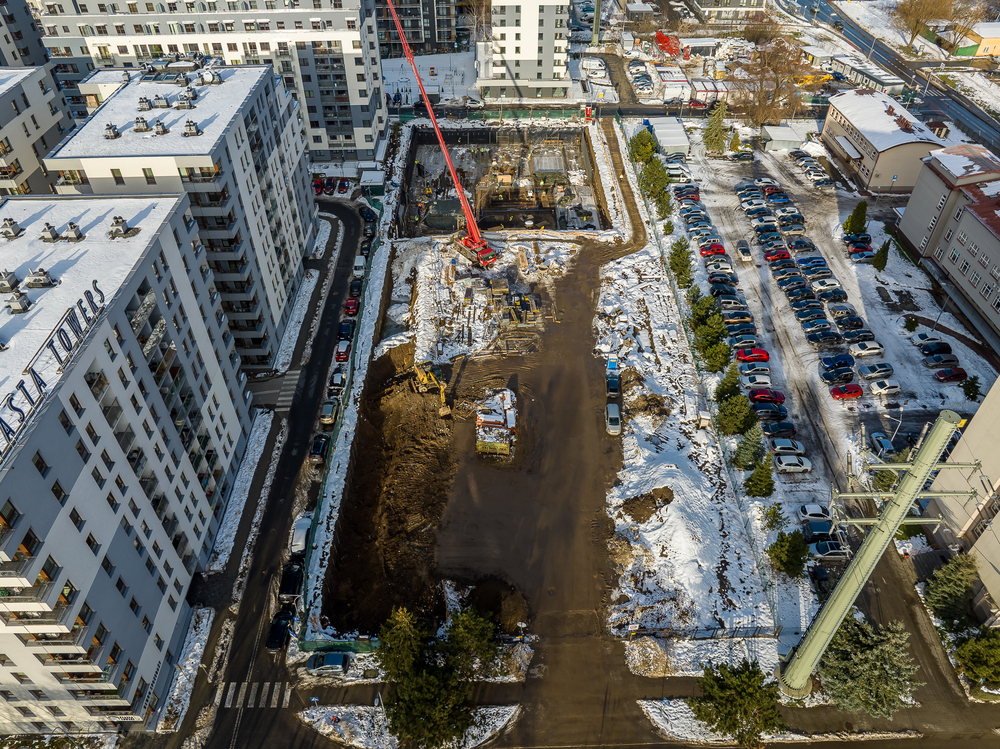

Budynek 7:

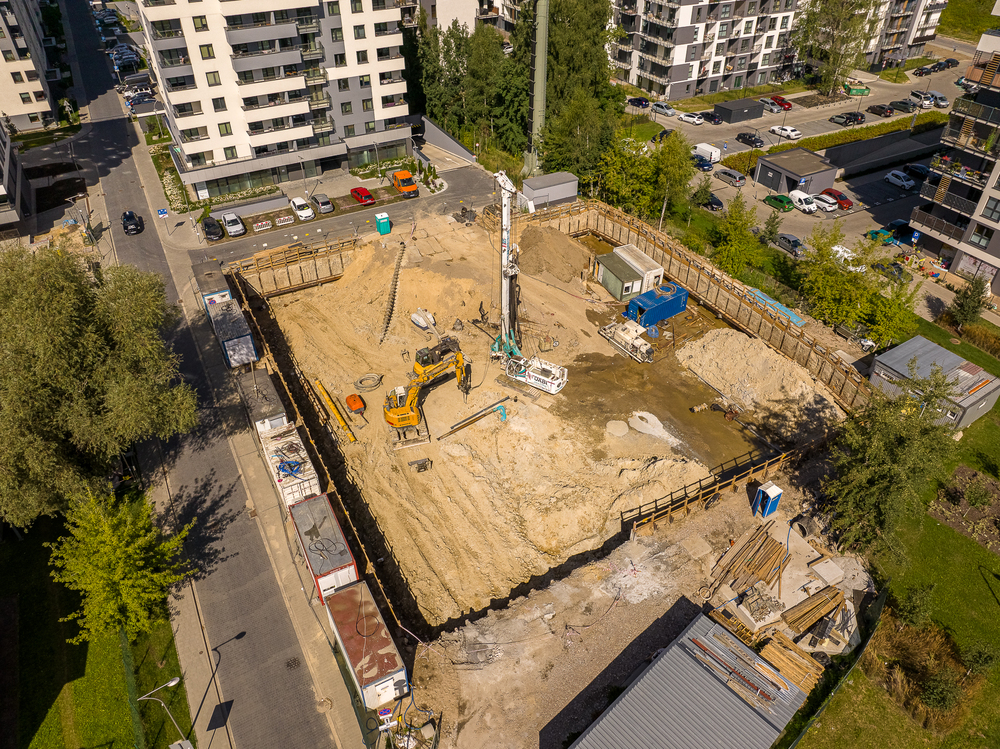

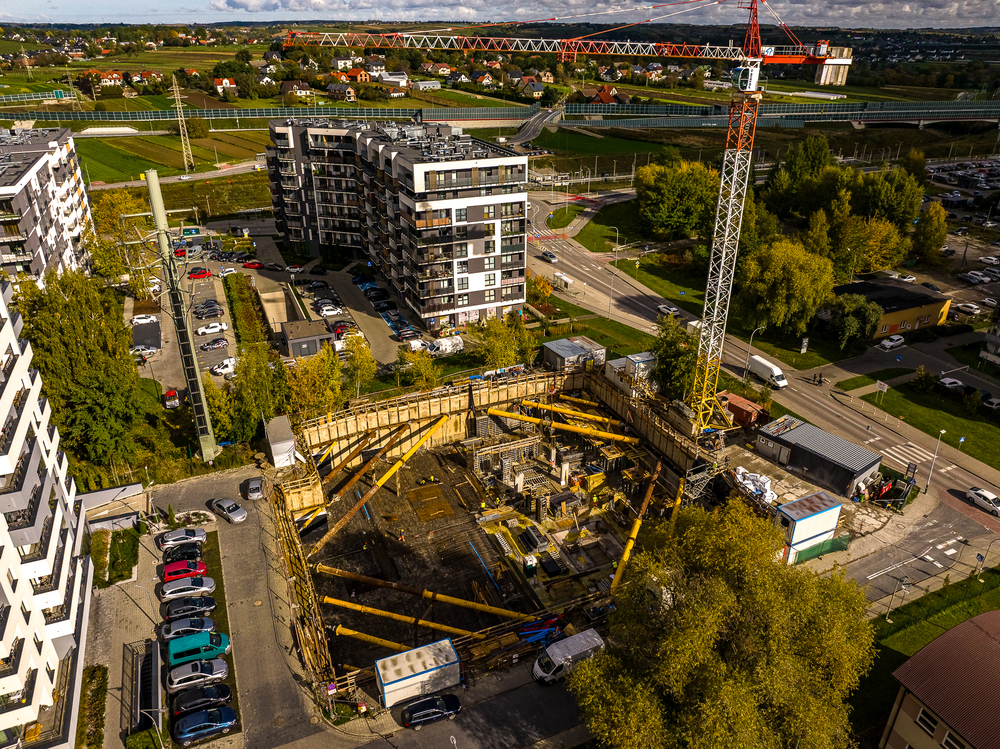

- rozpoczęcie wykopu pod budynkiem 70%
- podbeton pod płytą fundamentową 70%
- płyta fundamentowa 65%
- ściany garażu podziemnego 65%
- strop nad garażem 40%

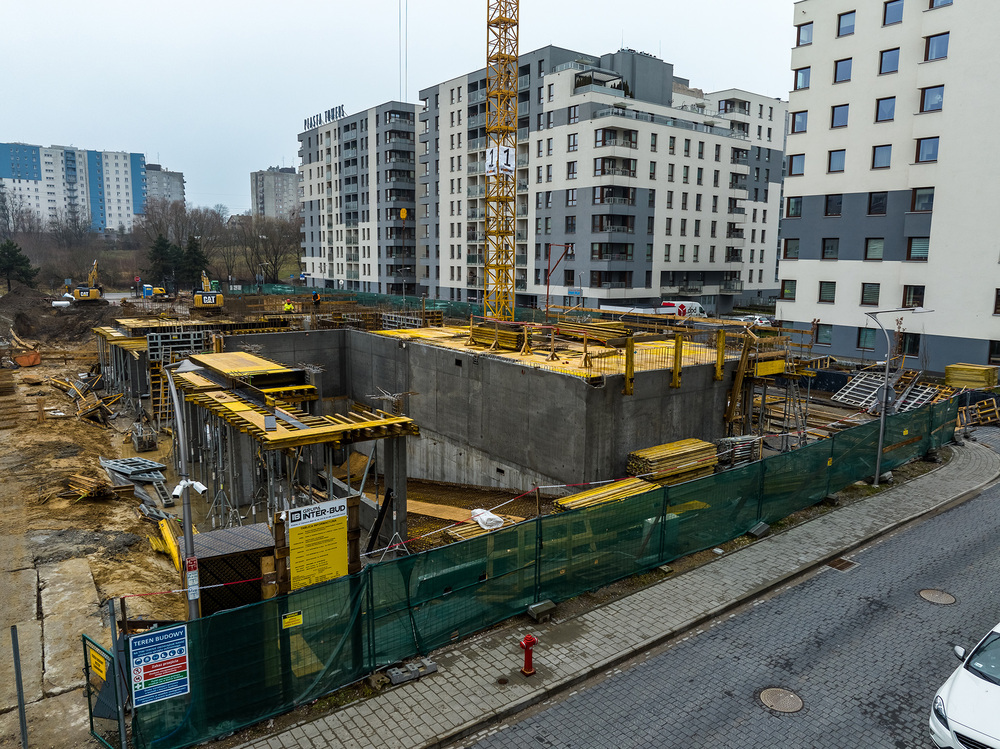

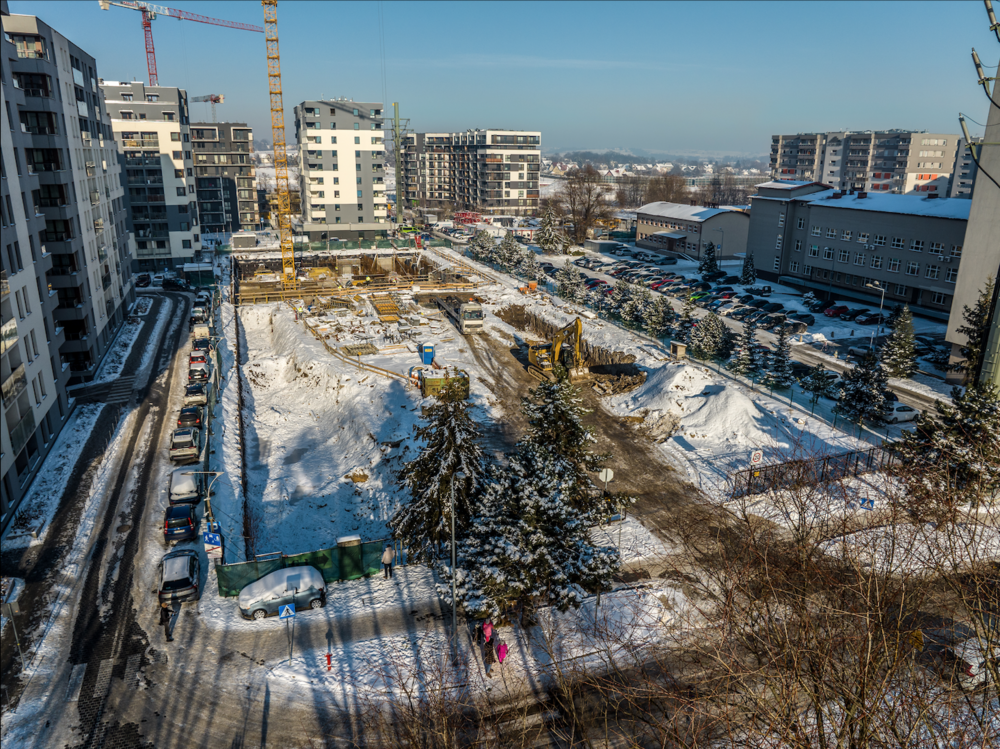

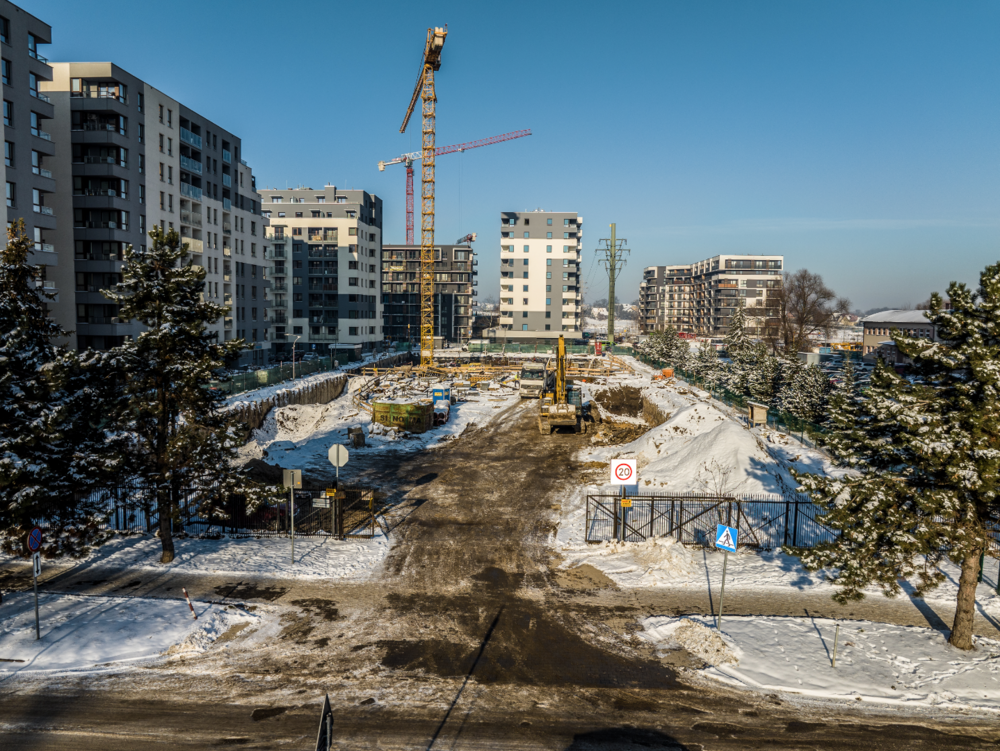

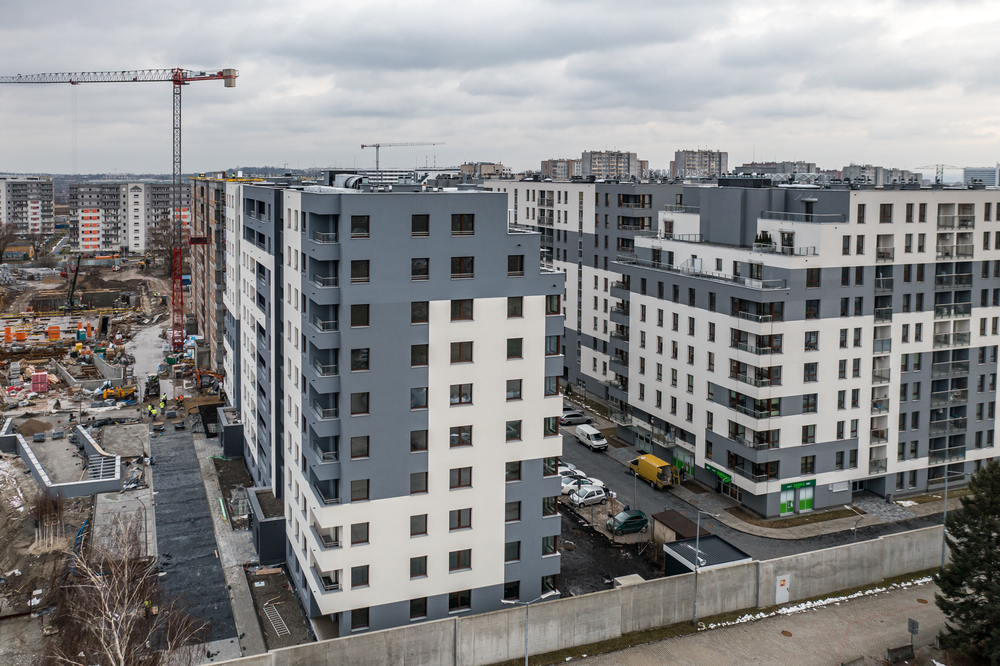

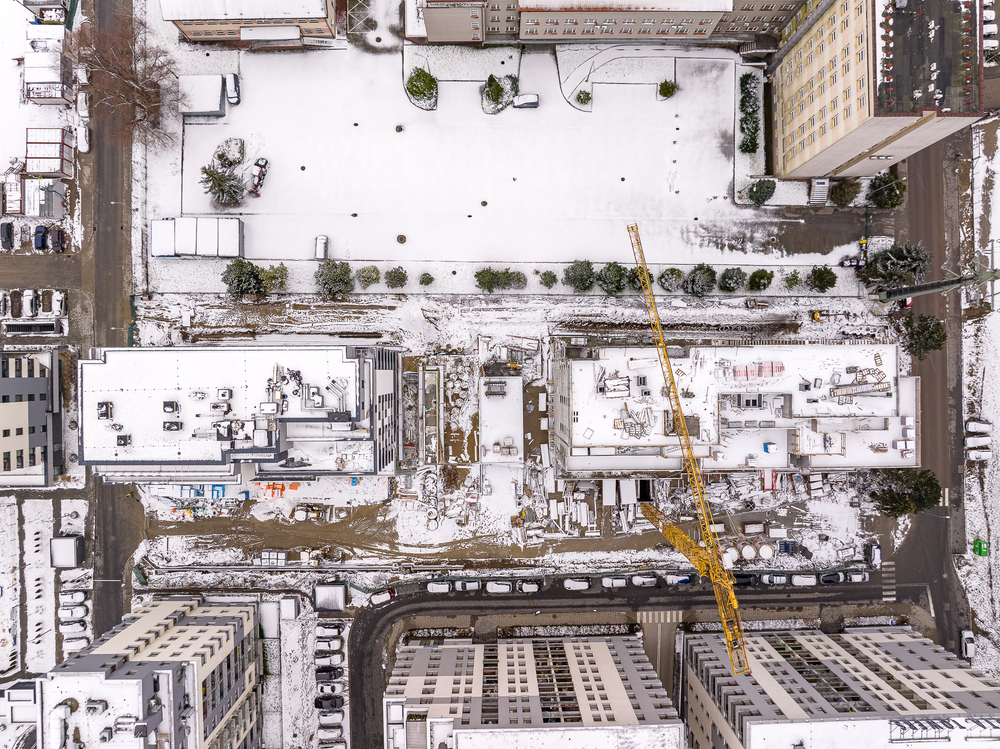

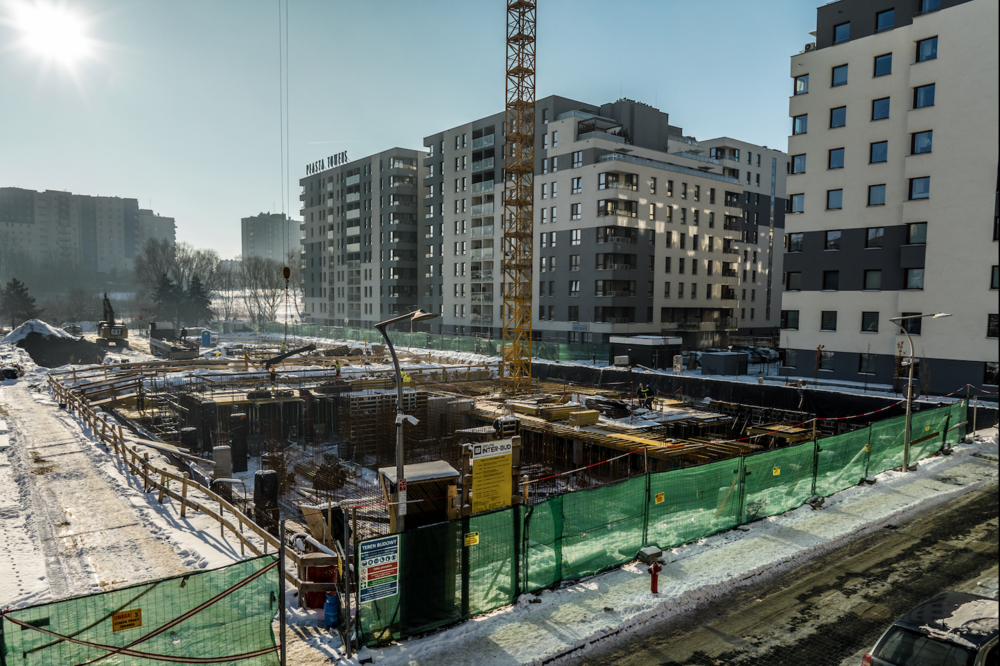

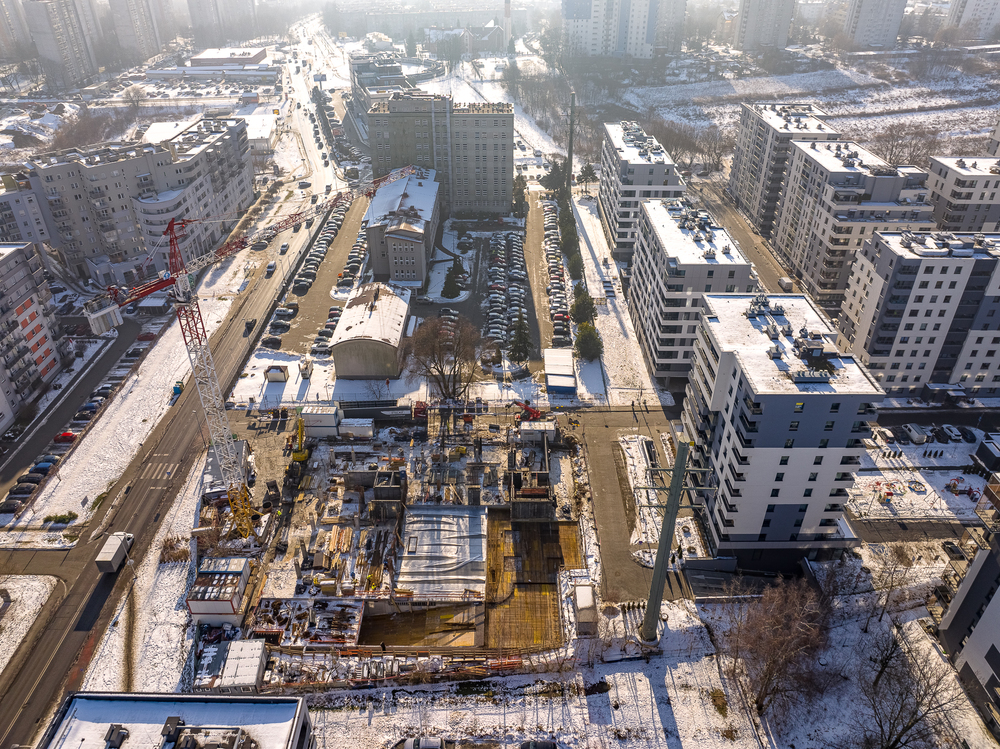

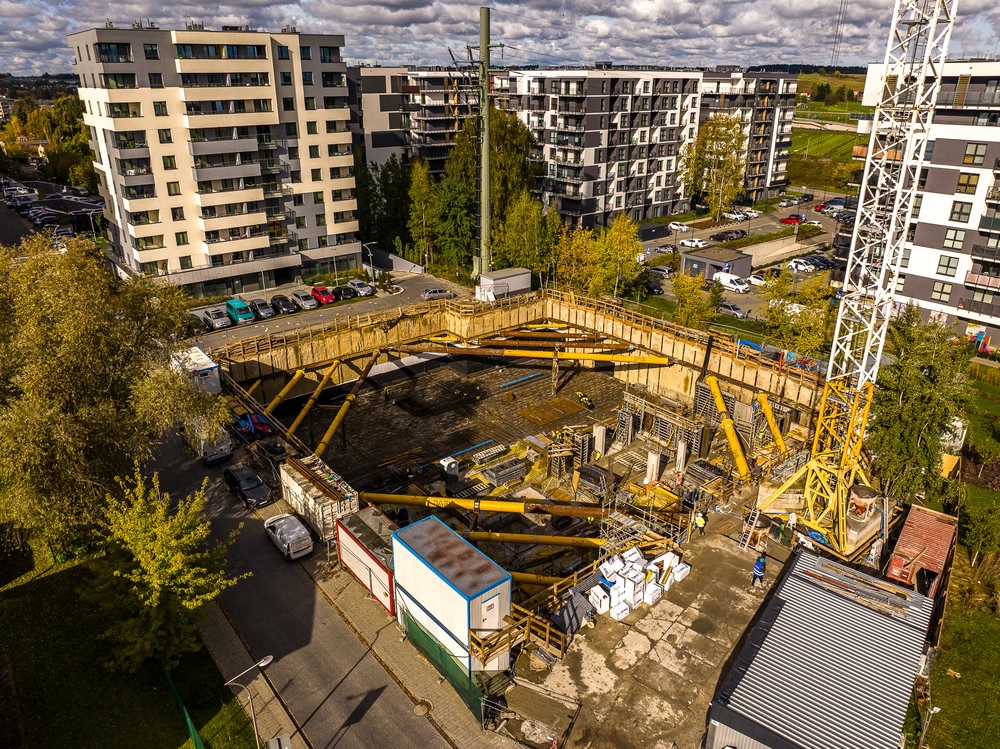

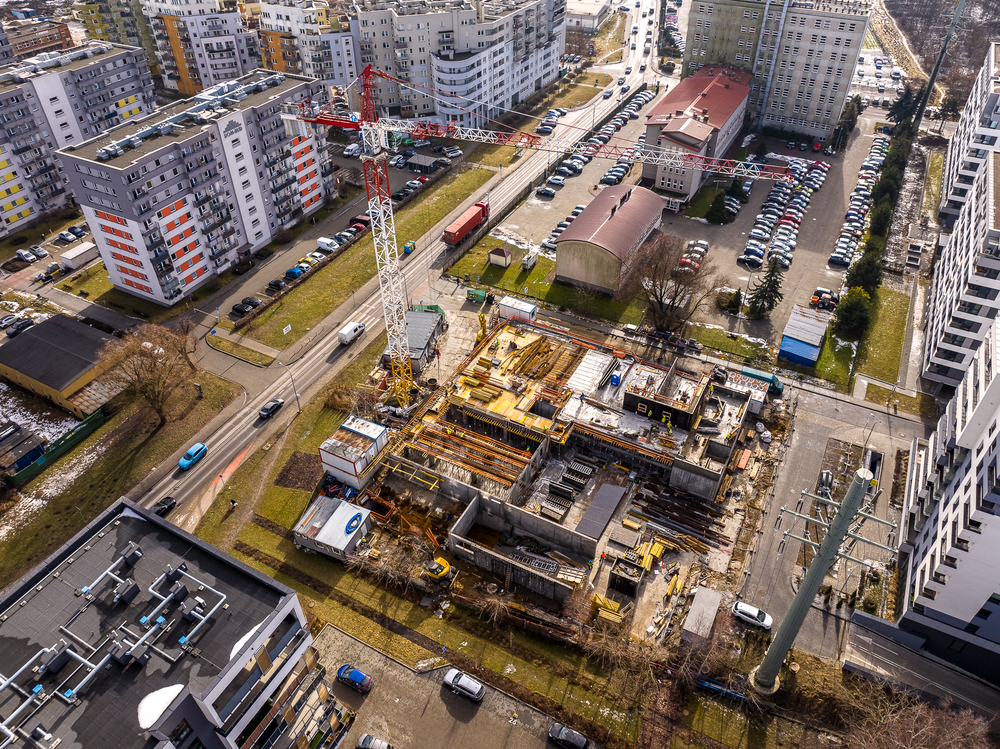

Stan zaawansowania robót na dzień 18.01.2021 r.
Prace budowlane przebiegają bez zakłóceń.
Stan zaawansowania procentowo:
Budnek 4:
- Trwają ostatnie odbiory mieszkań.
Budynek 6:
- zabetonowanie stropu nad 5 piętrem 50%
- przyłącza 10%
- roboty instalacji kanalizacji wewnętrznej 17%
Budynek 7:

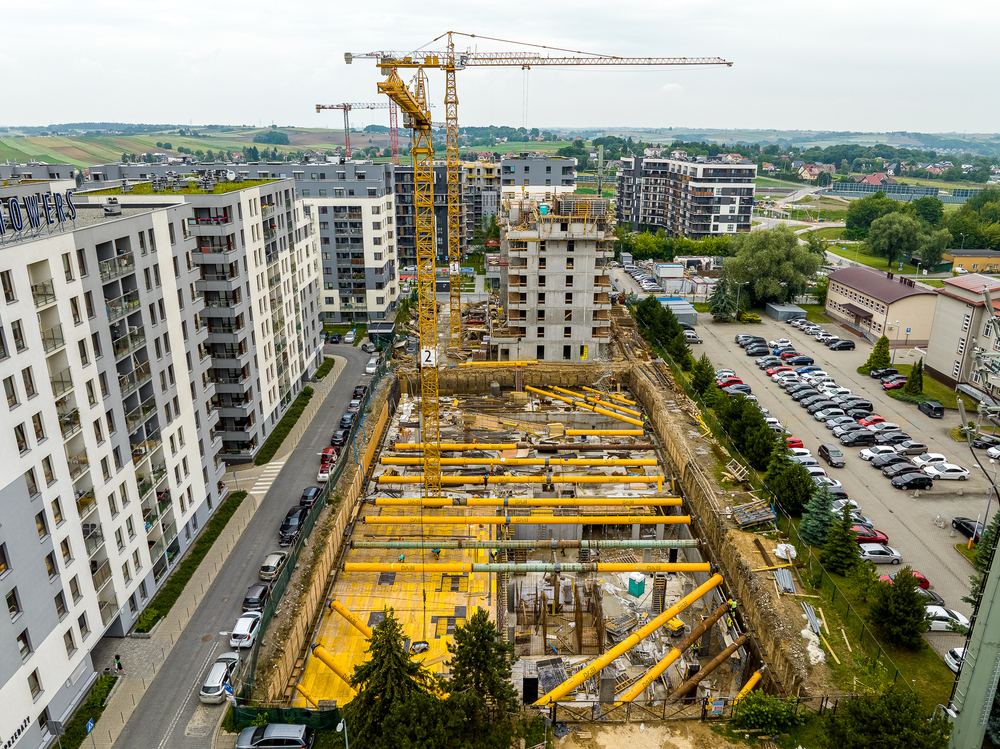

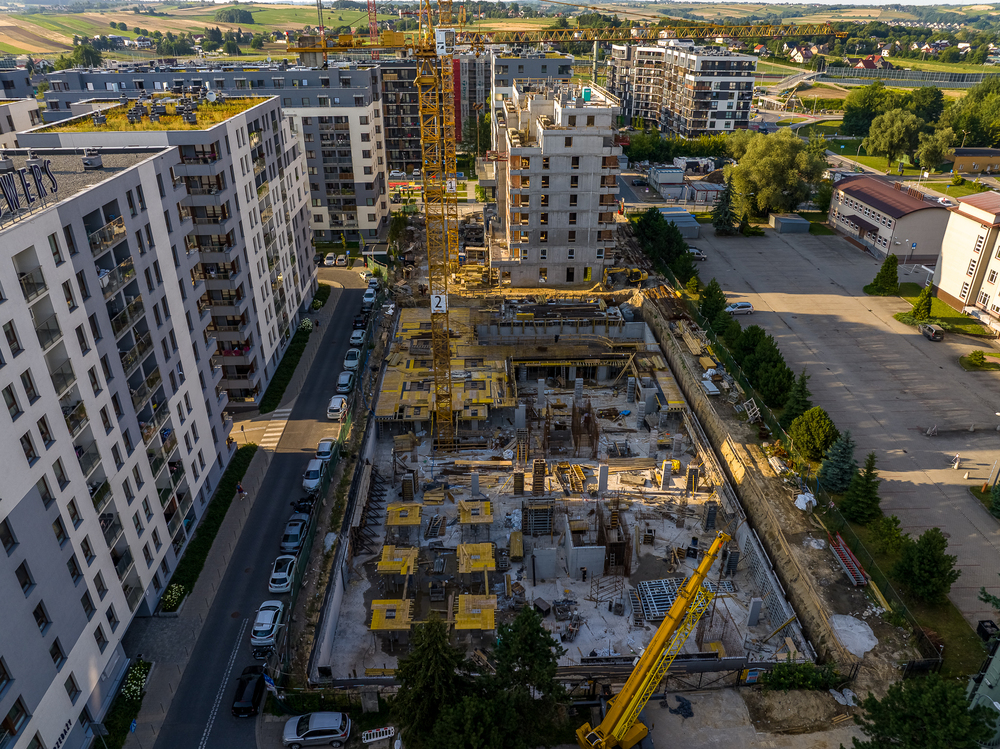

- rozpoczęcie wykopu pod budynkiem 70%
- podbeton pod płytą fundamentową 70%
- płyta fundamentowa 60%

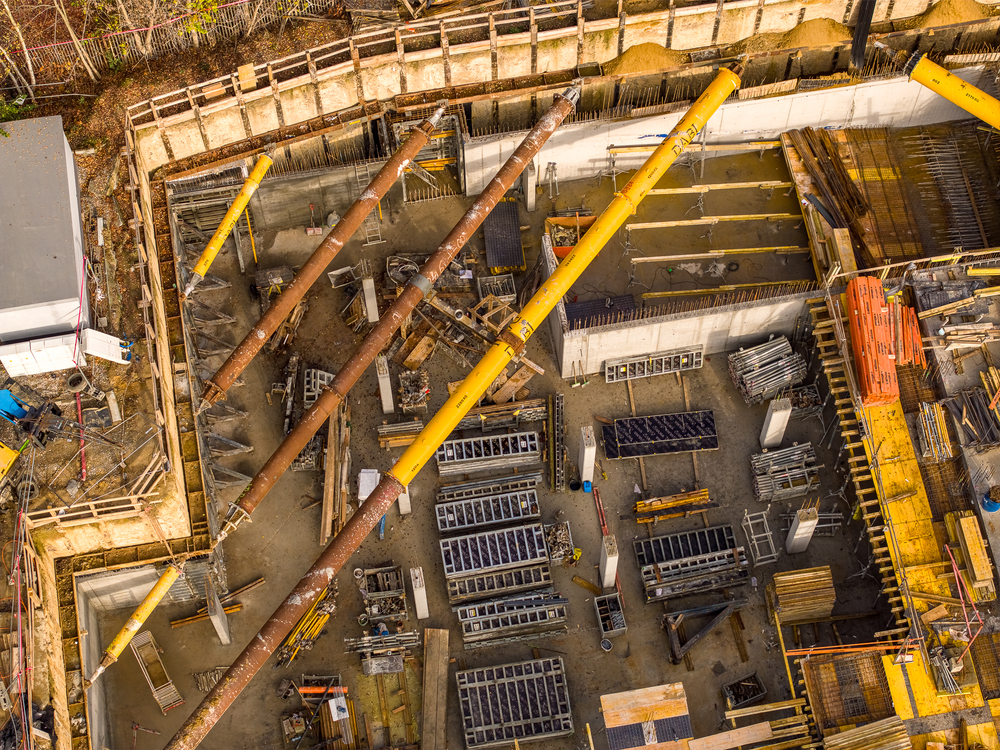

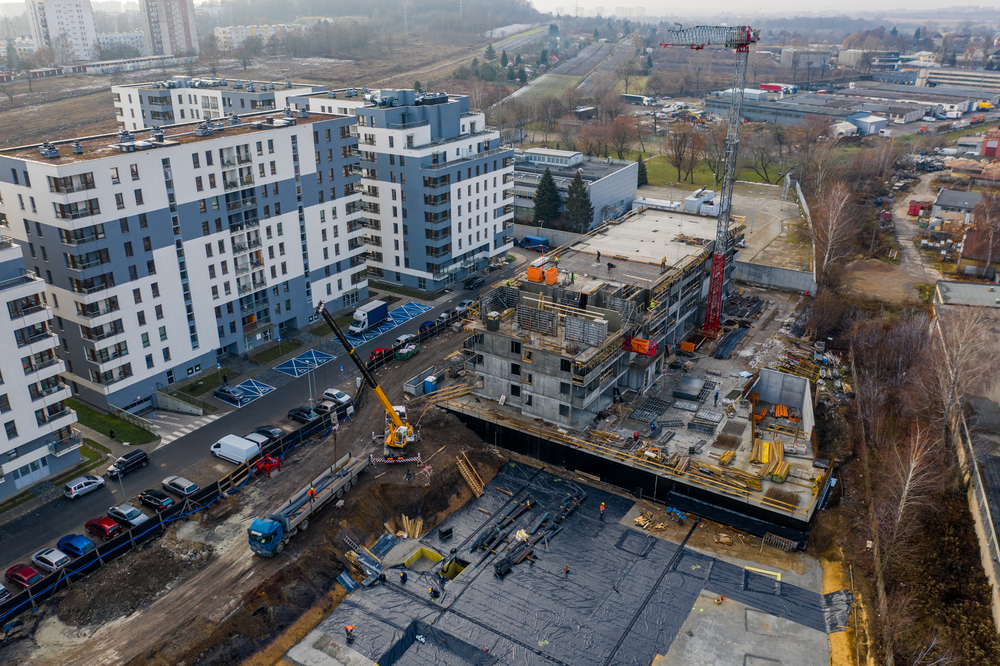

Stan zaawansowania robót na dzień 16.12.2020 r.
Prace budowlane przebiegają bez zakłóceń.
Stan zaawansowania procentowo:
Budnek 4:
- Budynek odebrany i zasiedlany. Trwają odbiory.
Budynek 6:

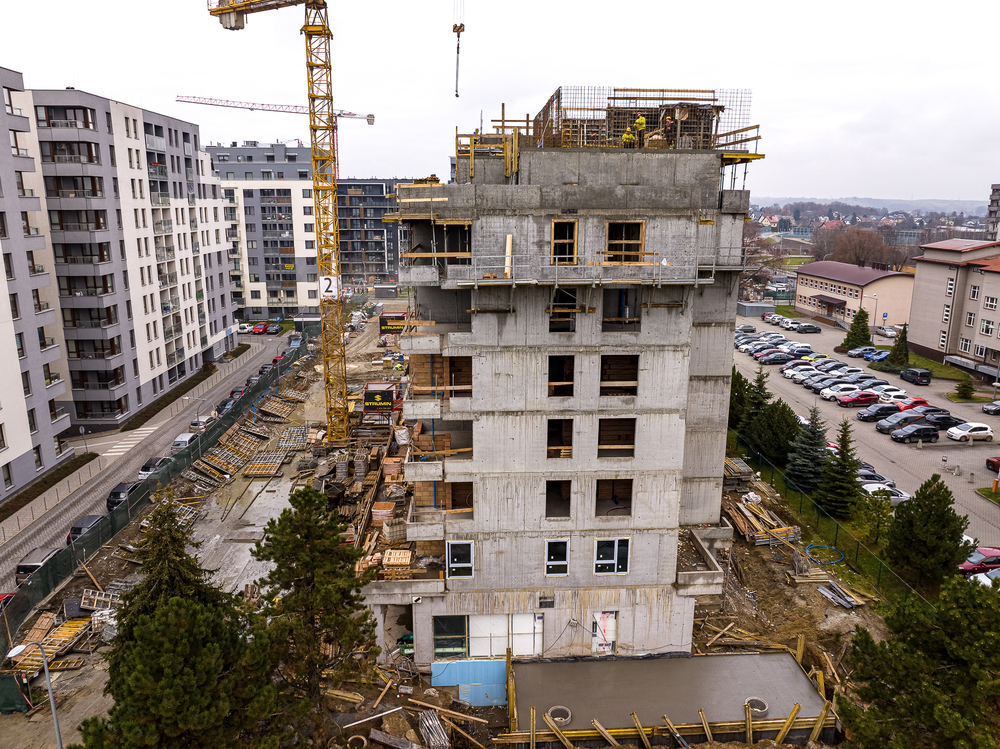

- zabetonowanie stropu nad 3 piętrem 100%, ściany IV p. 30%
- przyłącza 10%
- roboty instalacji kanalizacji wewnętrznej 12%
Budynek 7:
- rozpoczęcie wykopu pod budynkiem 70%
- podbeton pod płytą fundamentową 70%
- płyta fundamentowa 20%

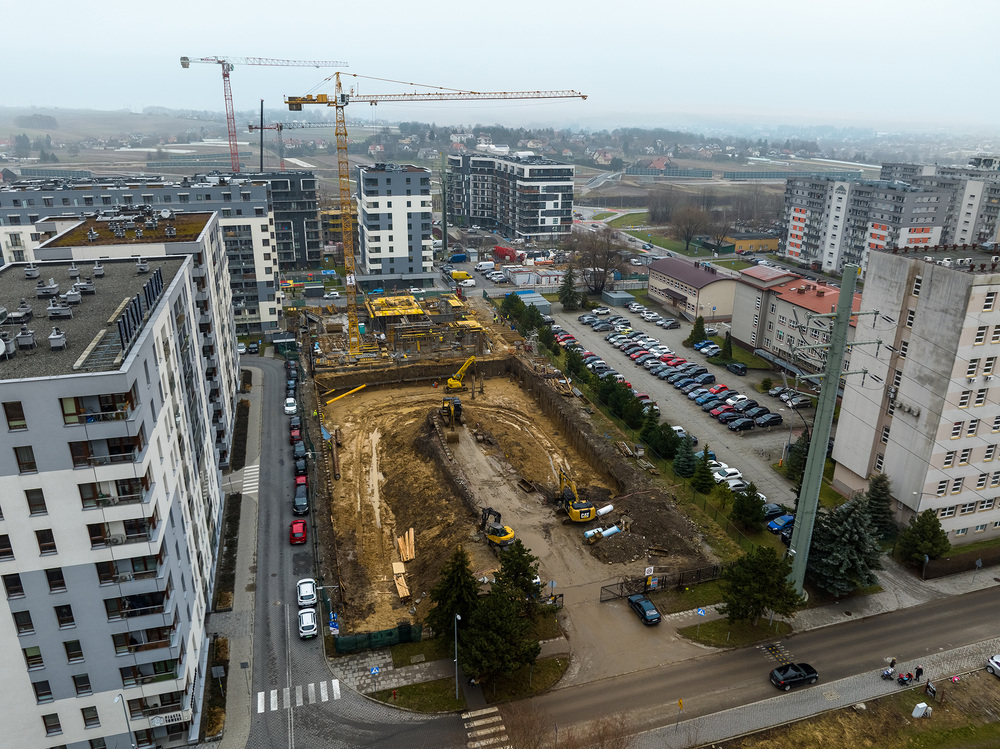

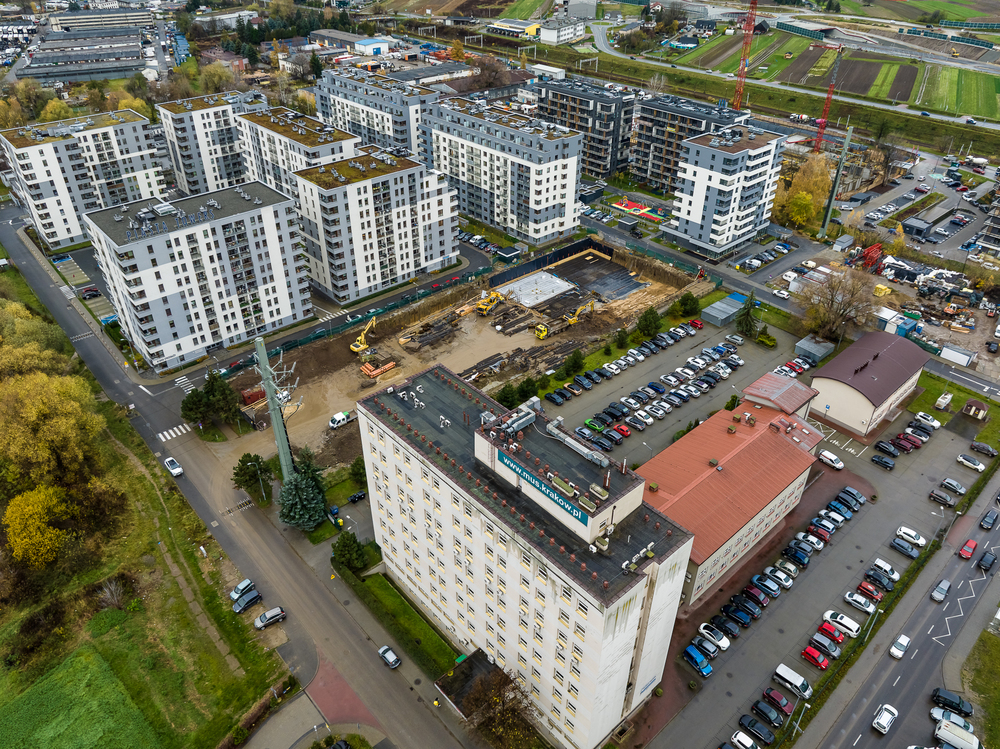

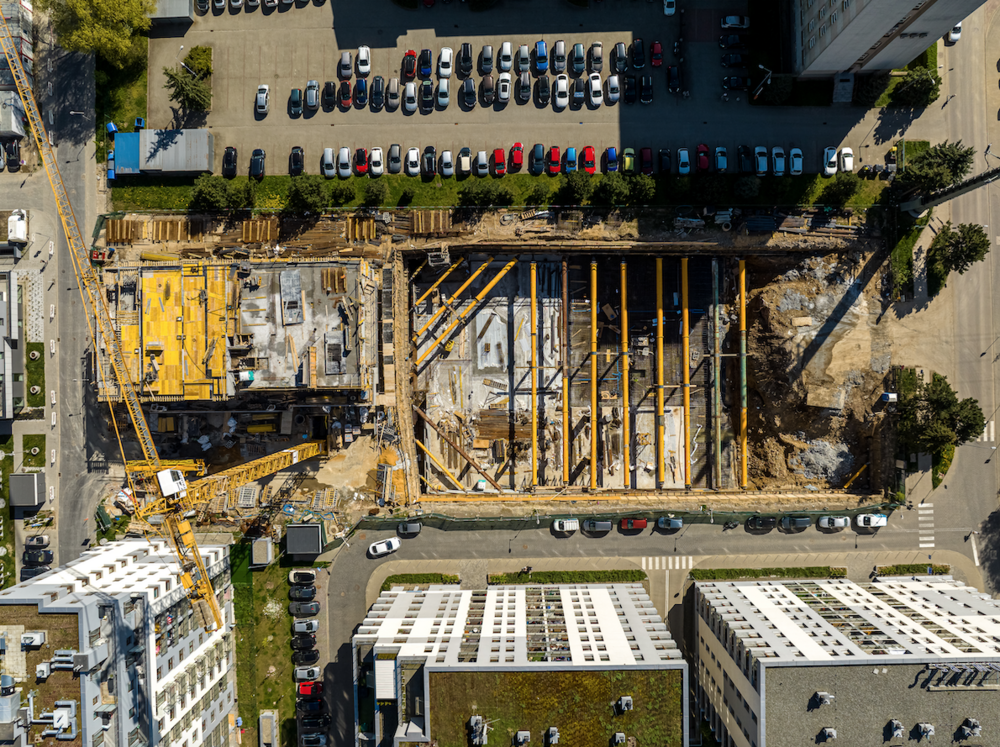

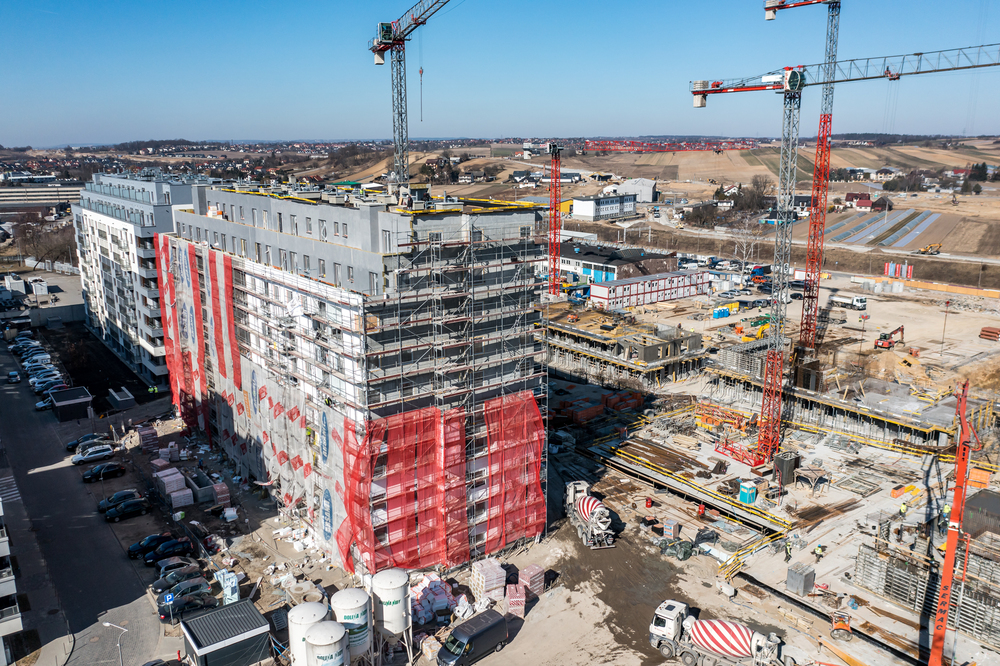

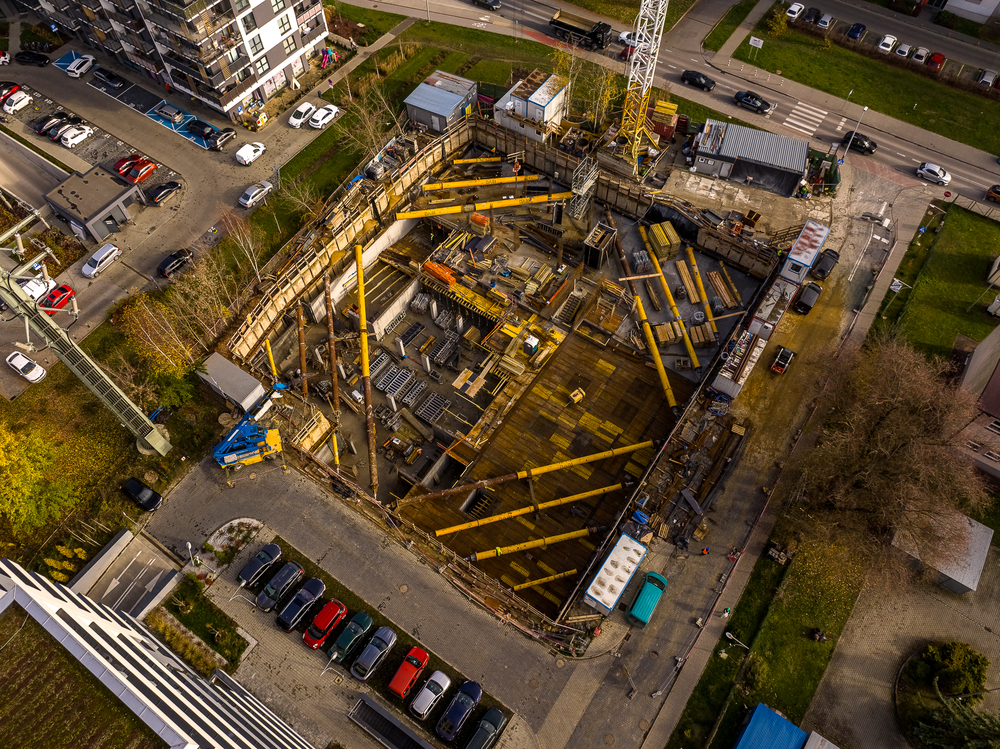

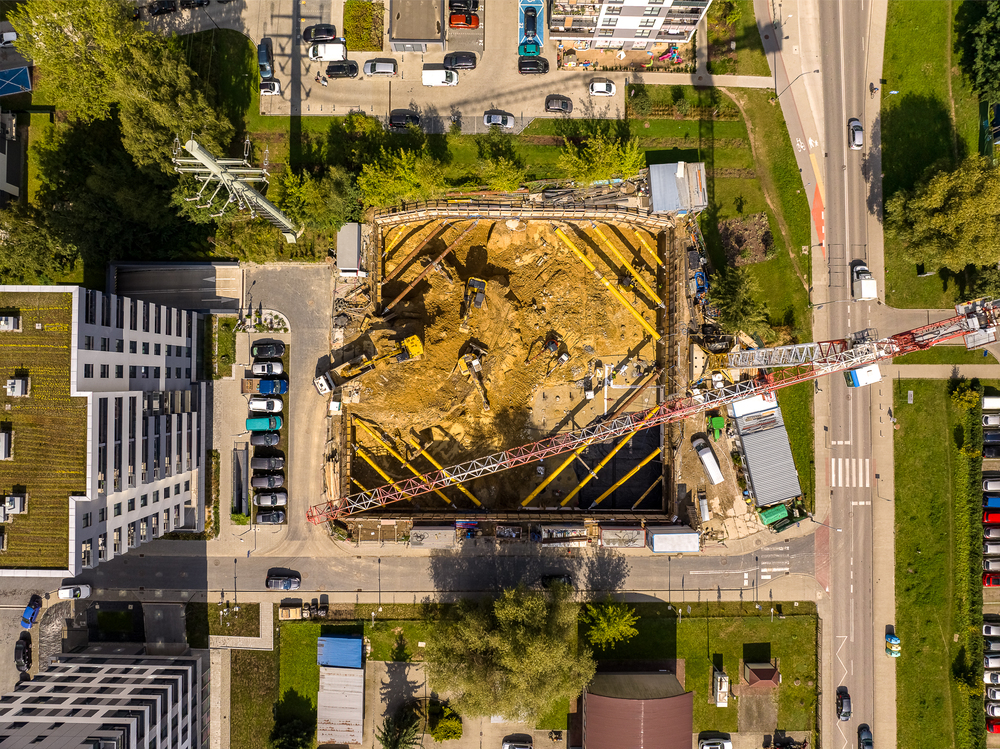

Stan zaawansowania robót na dzień 20.11.2020 r.
Prace budowlane przebiegają bez zakłóceń.
Stan zaawansowania procentowo:
Budnek 4:
- Zakończono roboty budowlane, budynek został zgłoszony do odbioru.
Budynek 6:
- stan zero 100%
- zabetonowanie stropu nad pierwszym piętrem 100%
- przyłącza 10%
Budynek 7:

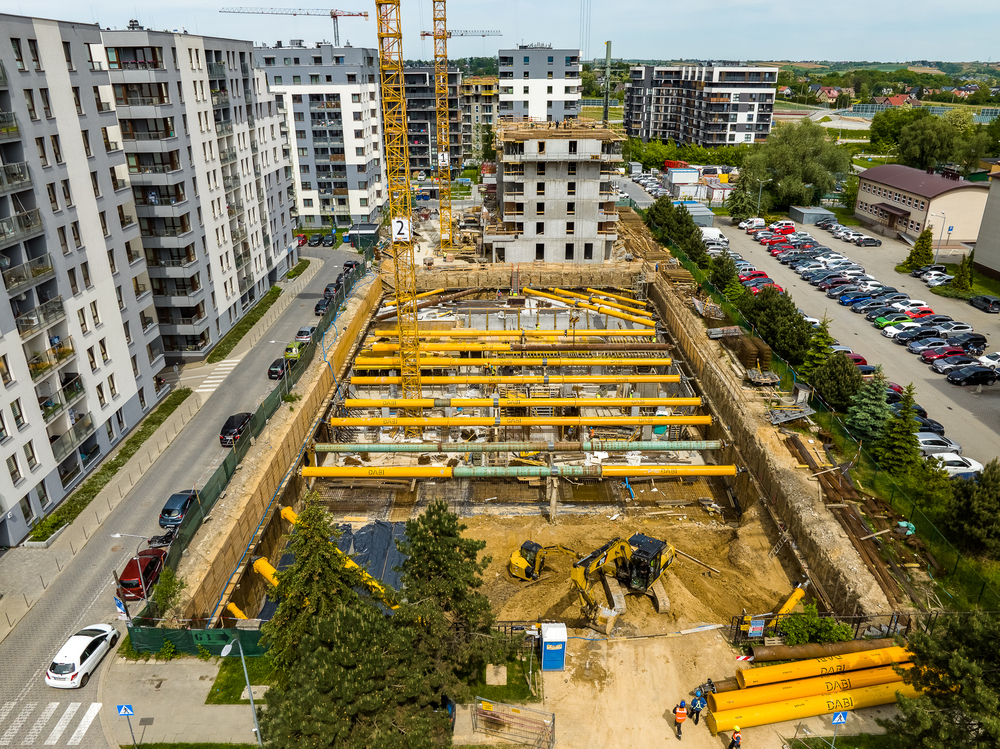

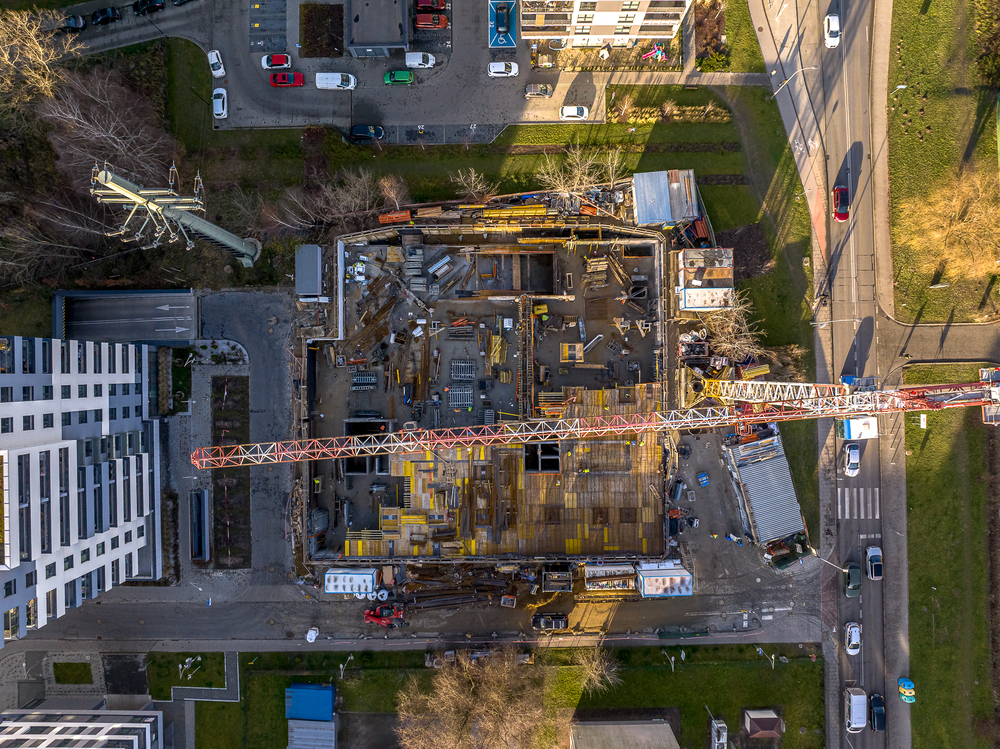

- rozpoczęcie wykopu pod budynkiem 20%

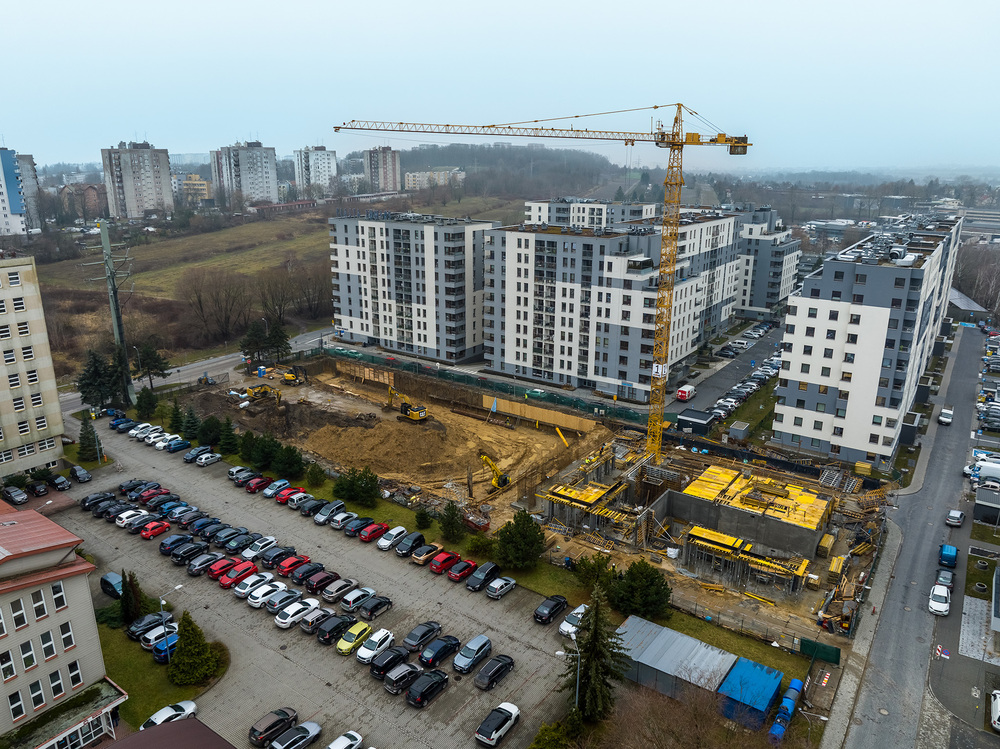

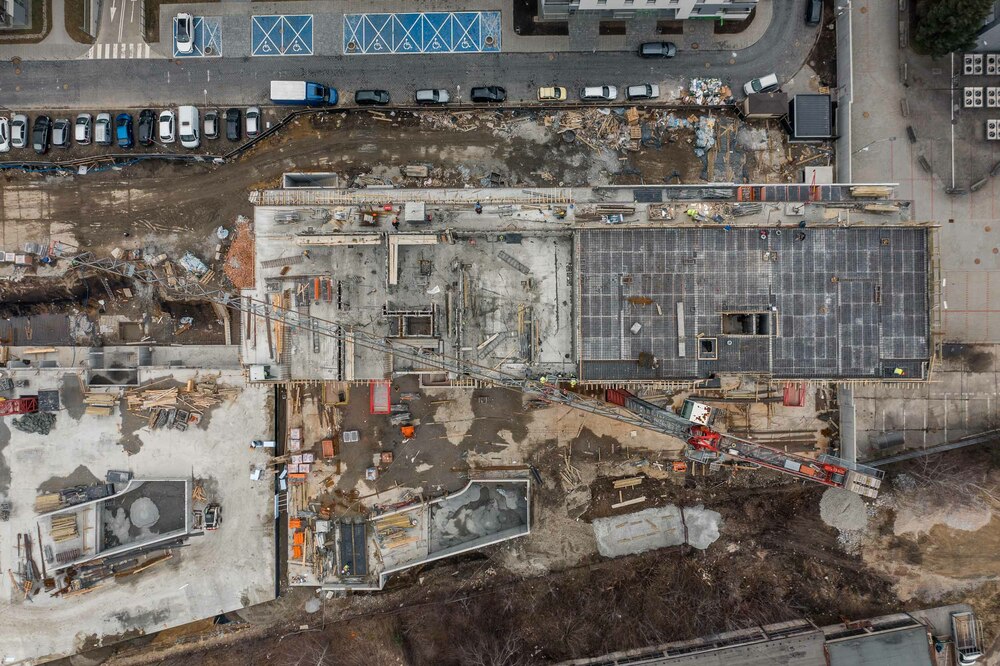

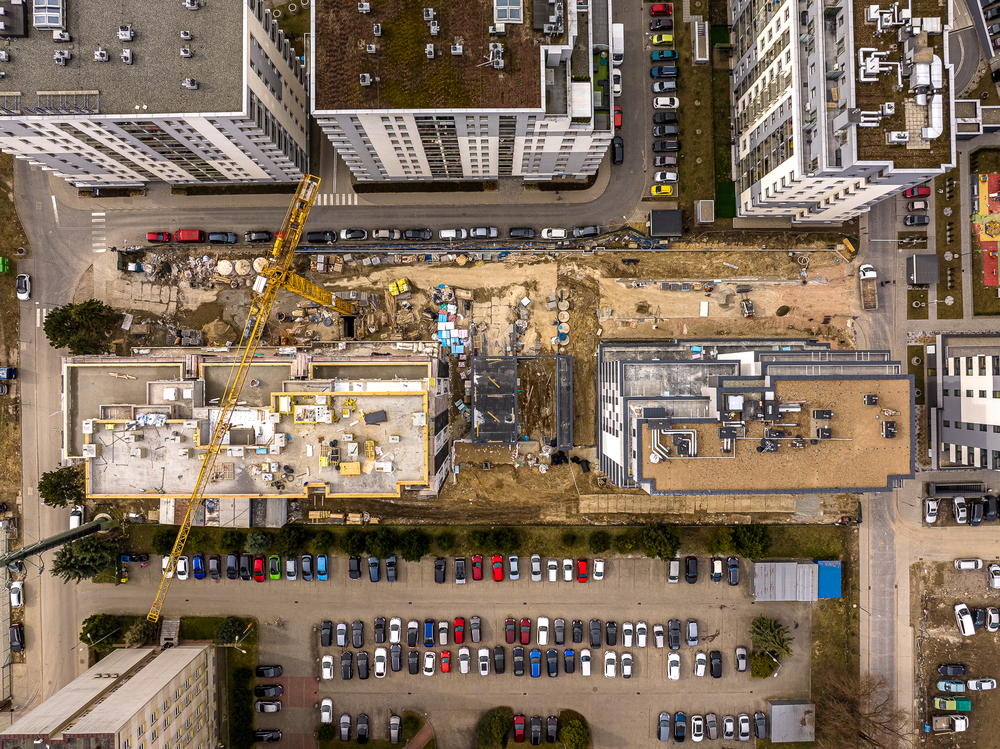

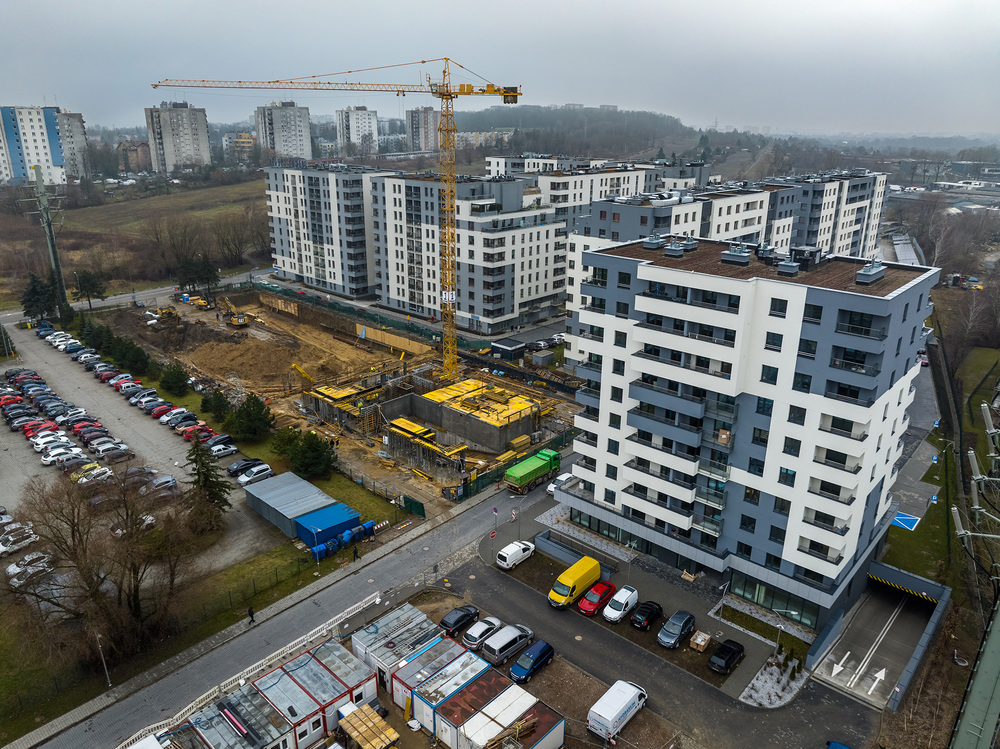

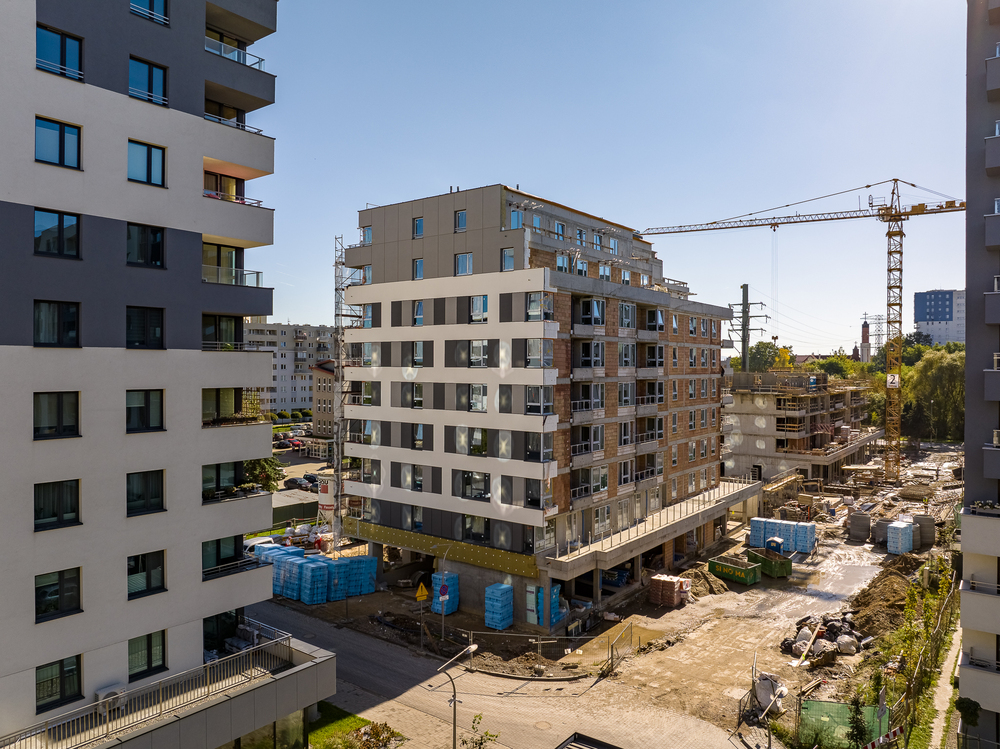

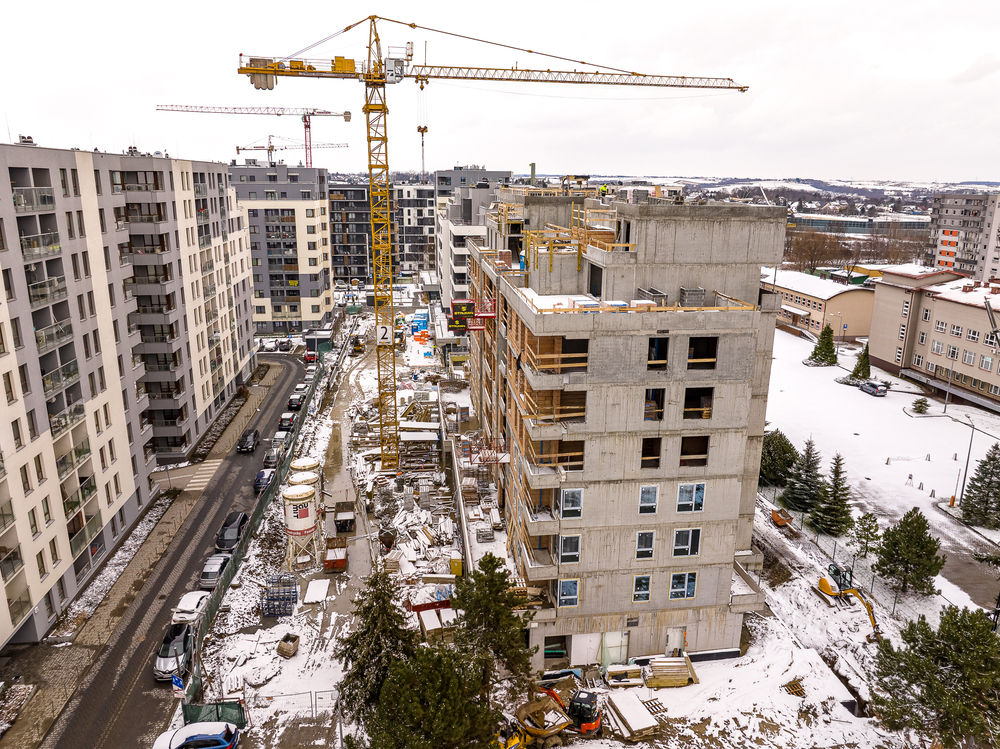

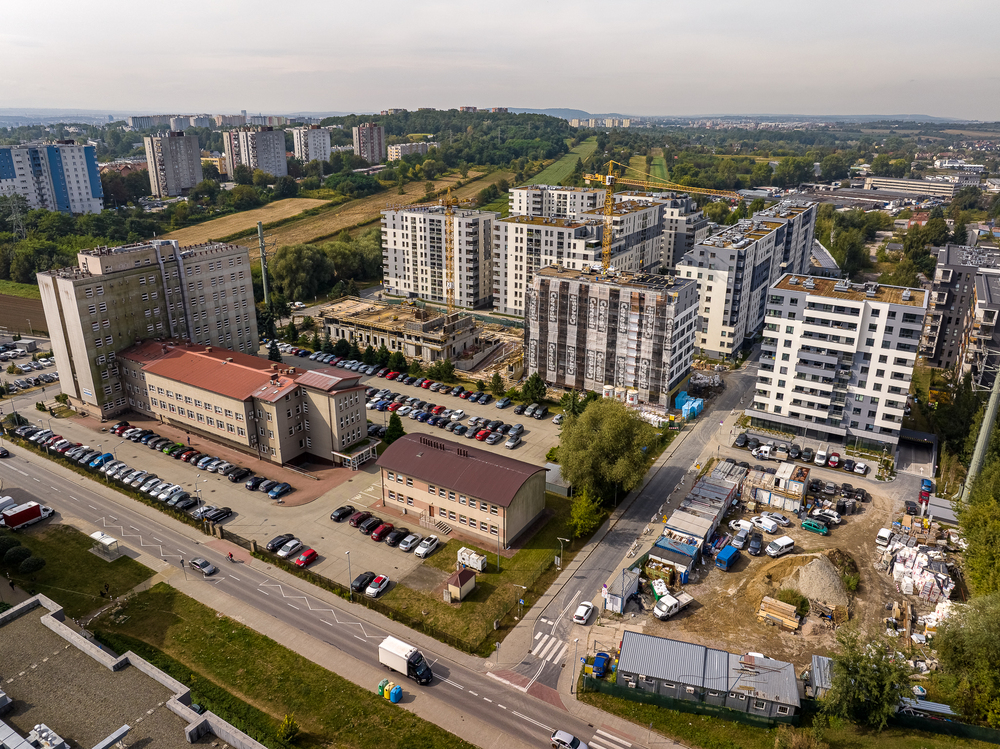

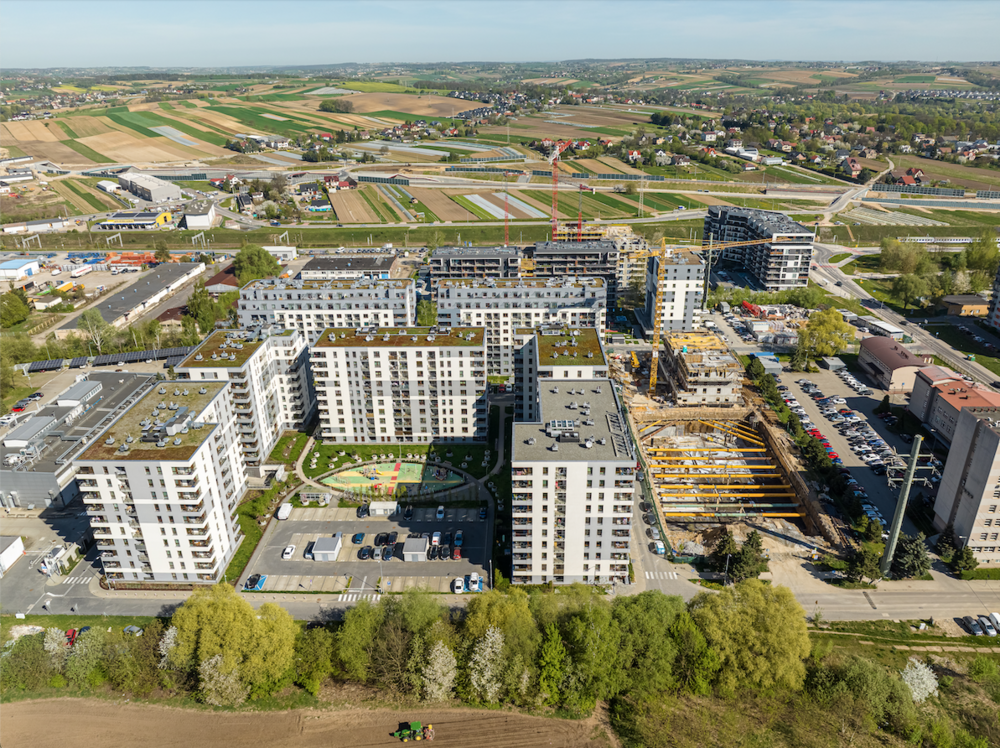

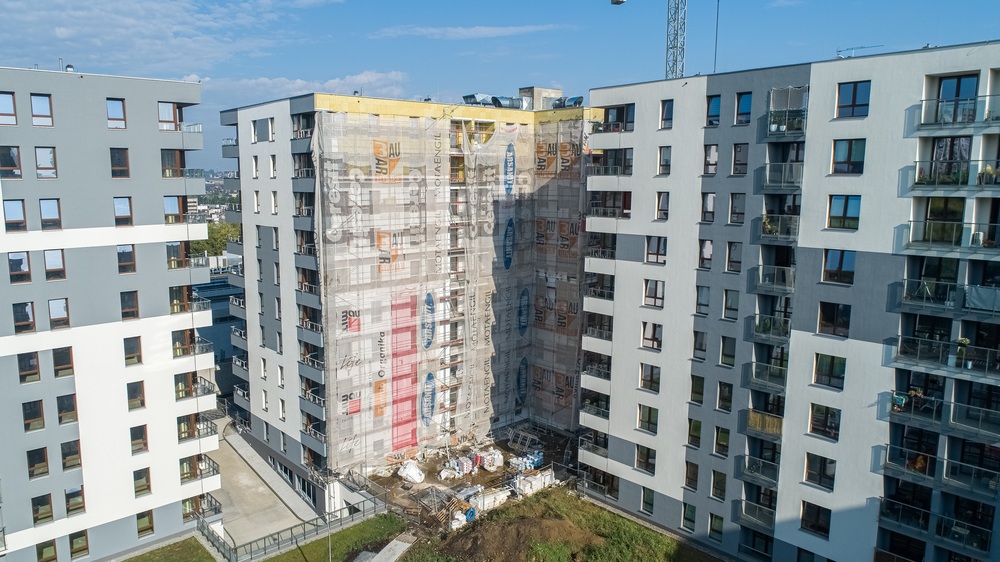

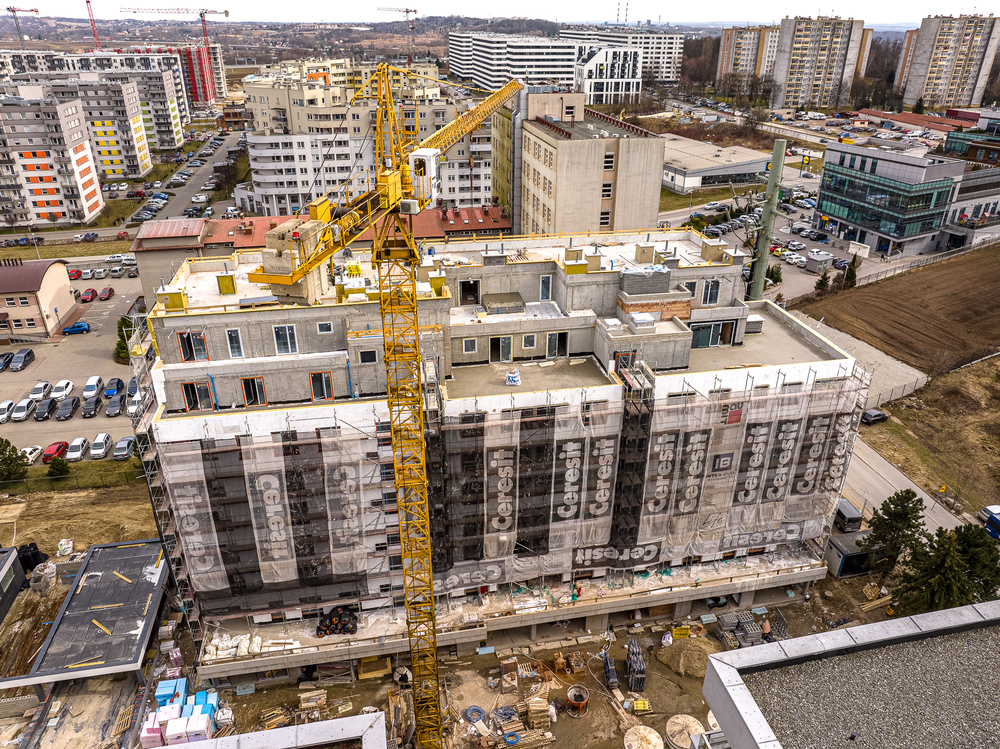

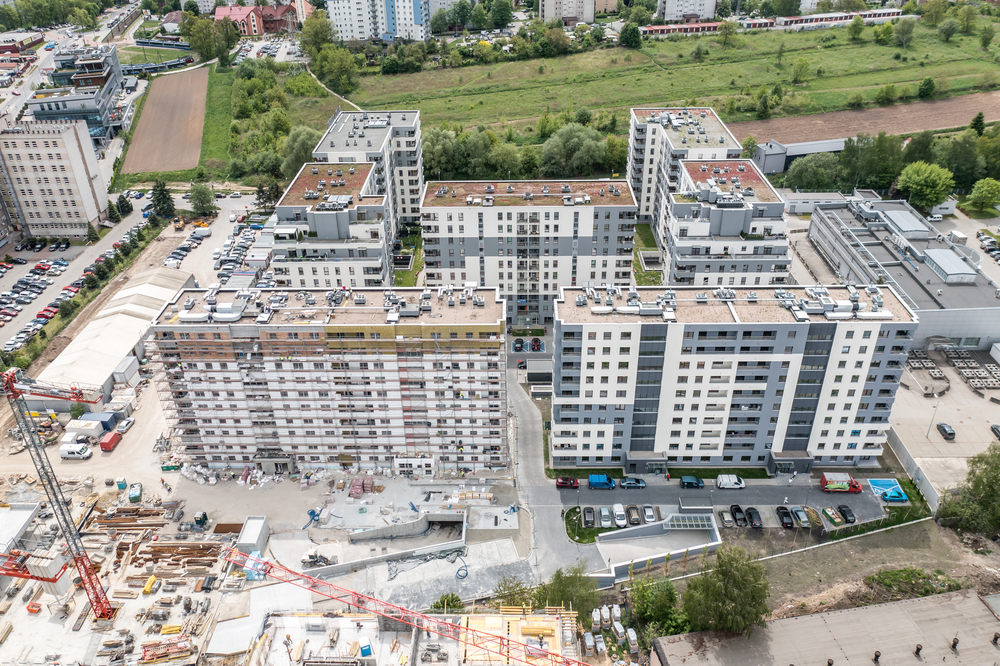

Stan zaawansowania robót na dzień 25.09.2020 r.

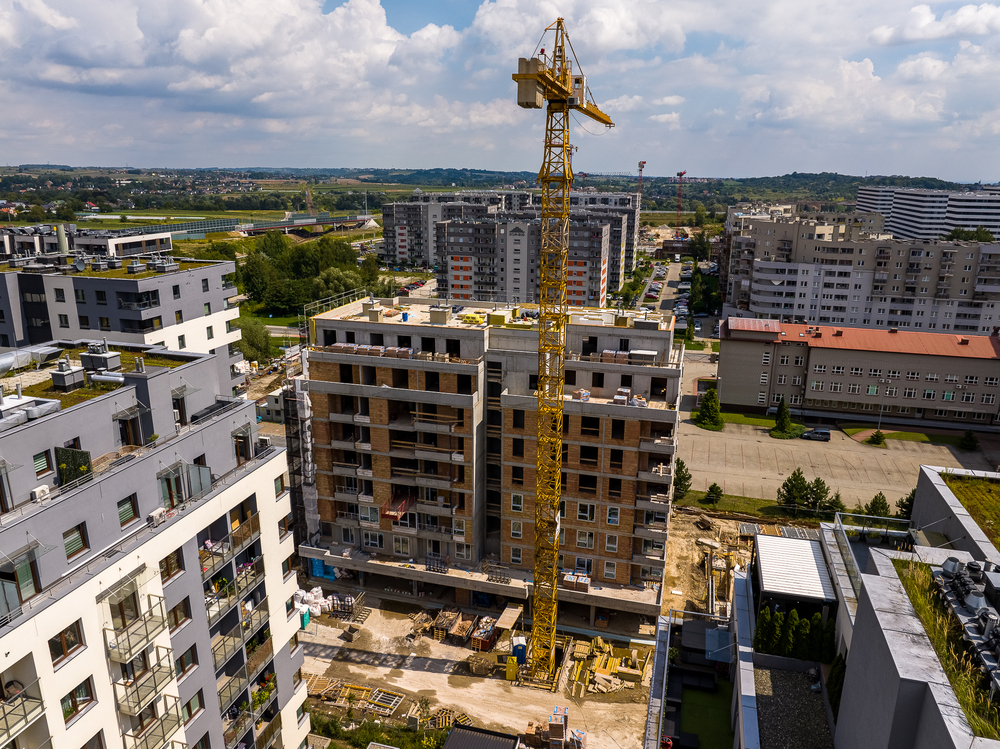

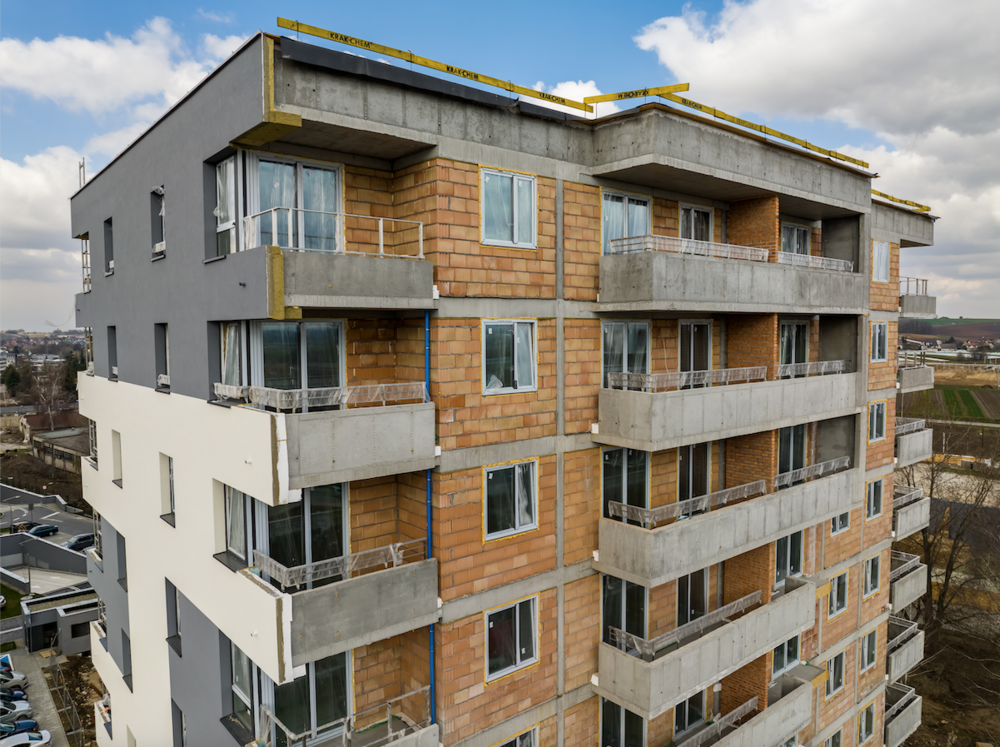

Prace budowlane przebiegają bez zakłóceń.
Stan zaawansowania procentowo:

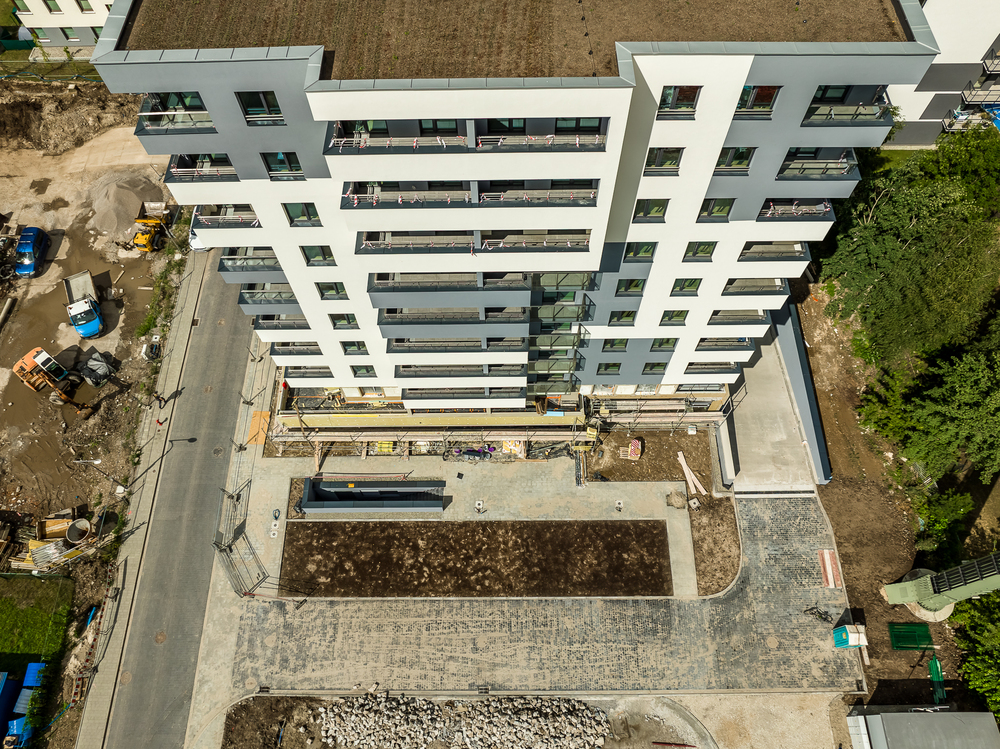

Budnek 4:

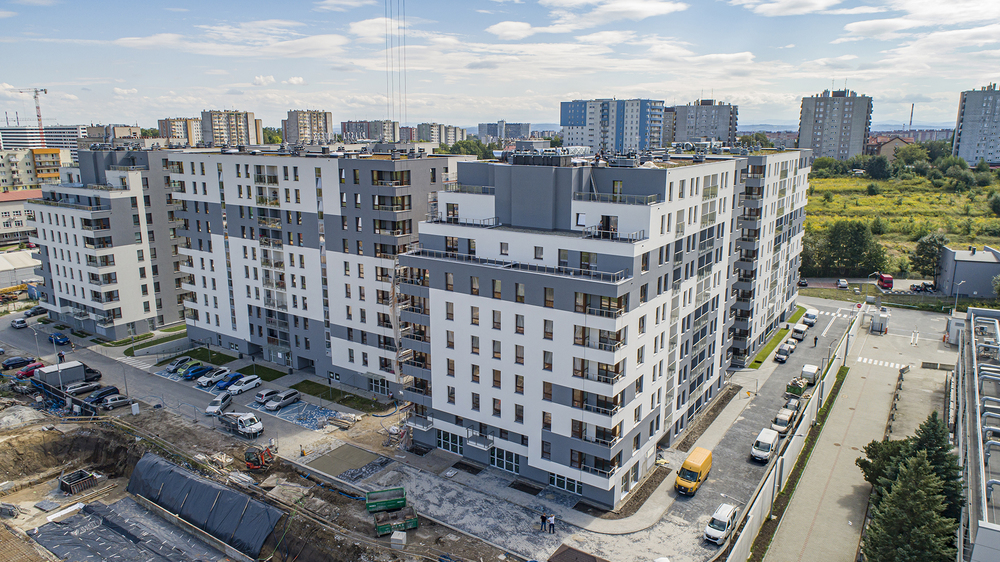

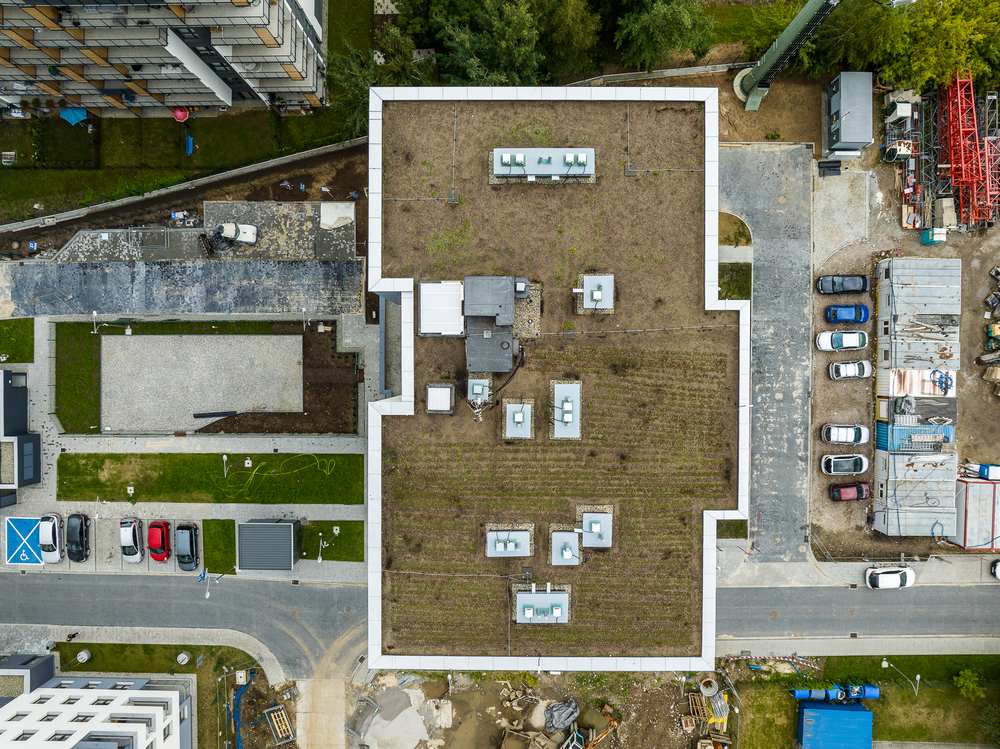

- Elewacja budynku ogółem 98%
- Zagospodarowanie wokół budynku 95%

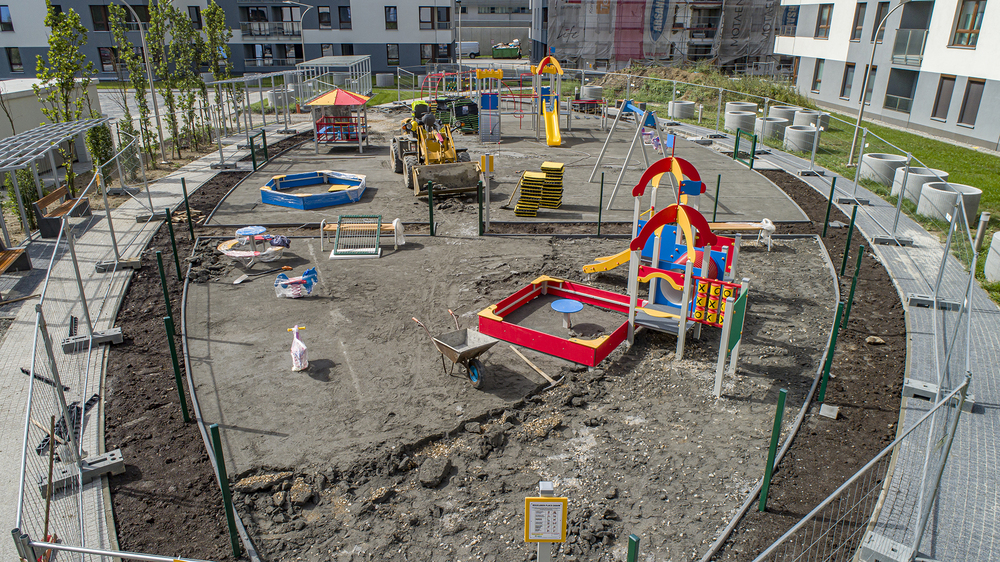

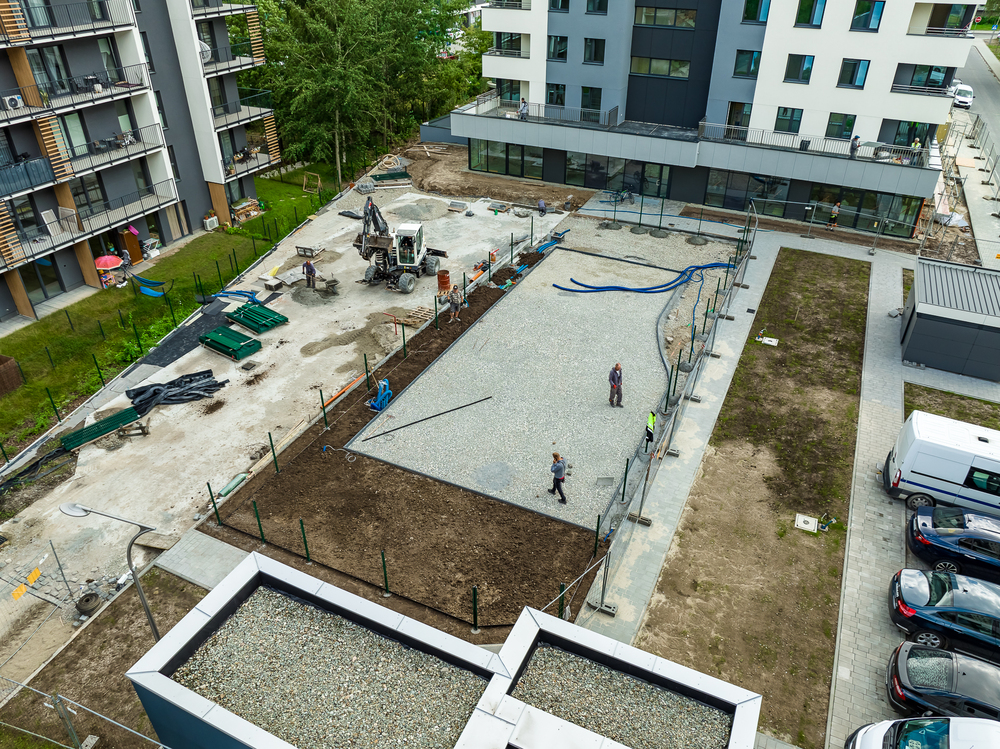

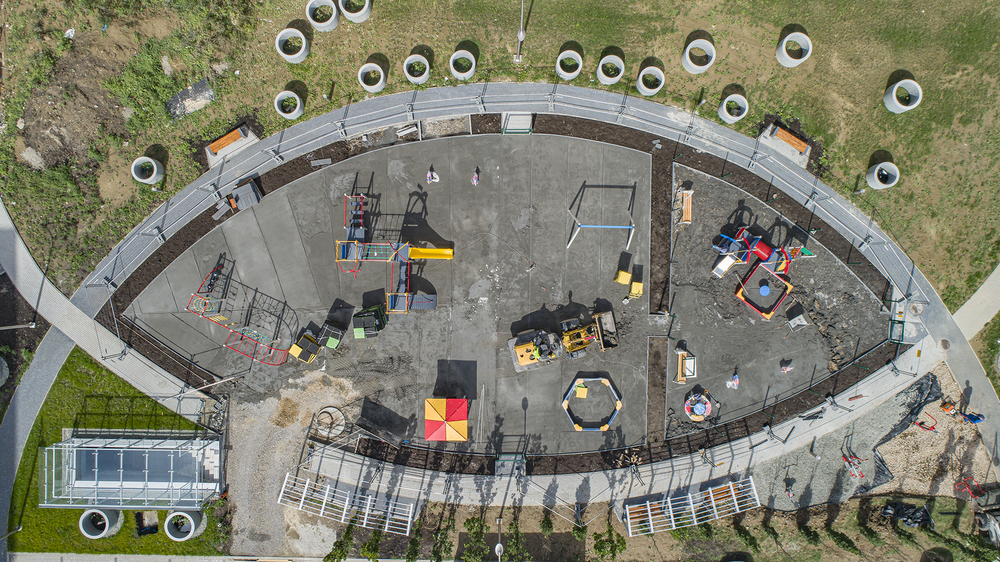

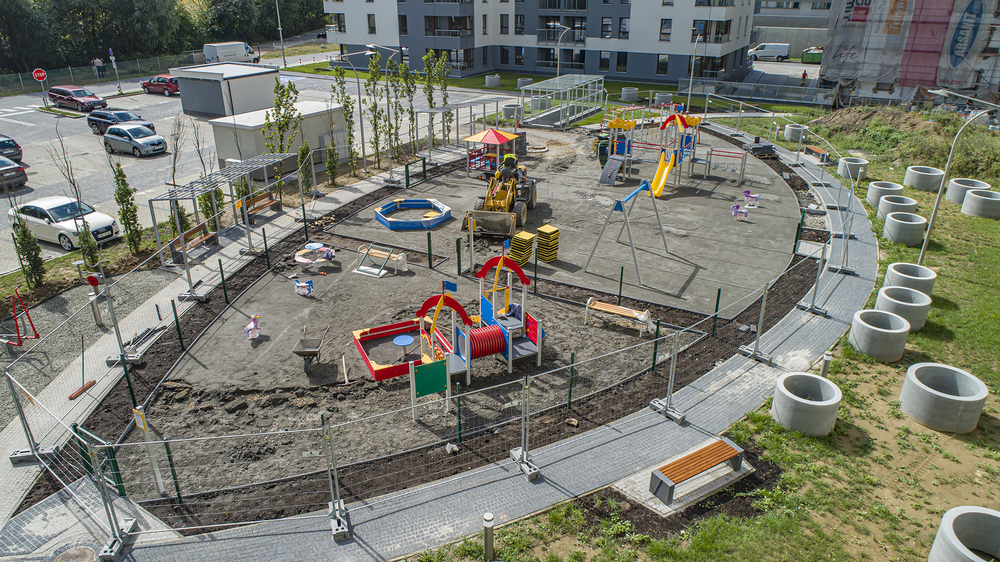

Zagospodarowanie terenów wokół – realizacja wspólnego placu zabaw 100% - w oczekiwaniu na panele ogrodzeniowe
Budynek 6:
- płyta fundamentowa 100%
- ściany garażu 95%
- strop nad garażem 30%
- przyłącza 10%

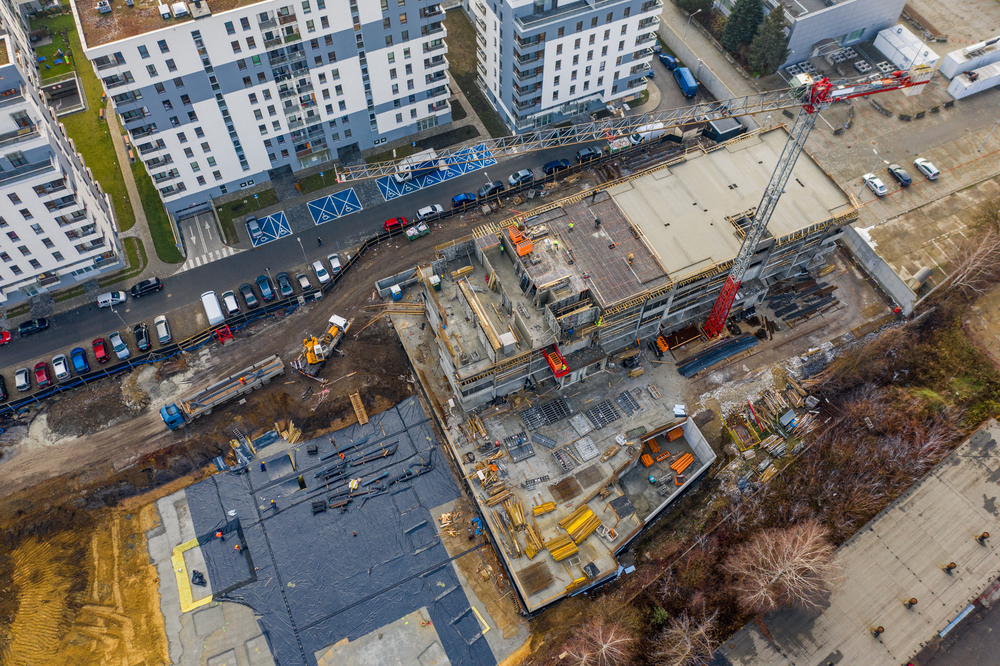

Stan zaawansowania robót na dzień 03.09.2020 r.
Prace budowlane przebiegają bez zakłóceń.
Stan zaawansowania procentowo:
Budynek 5:
- trwają kolejne odbiory mieszkań.
Budnek 4:
- Elewacja budynku ogółem 90%
- Tynki 100%
- Wylewki 100%
- Zagospodarowanie wokół budynku 80%
Zagospodarowanie terenów wokół – realizacja wspólnego placu zabaw 75%

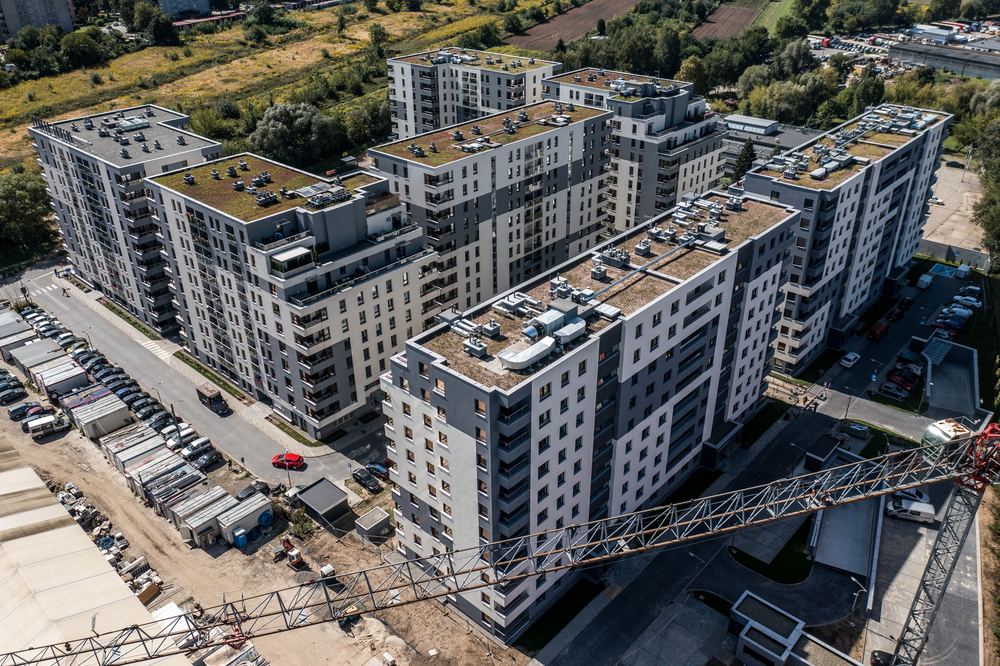

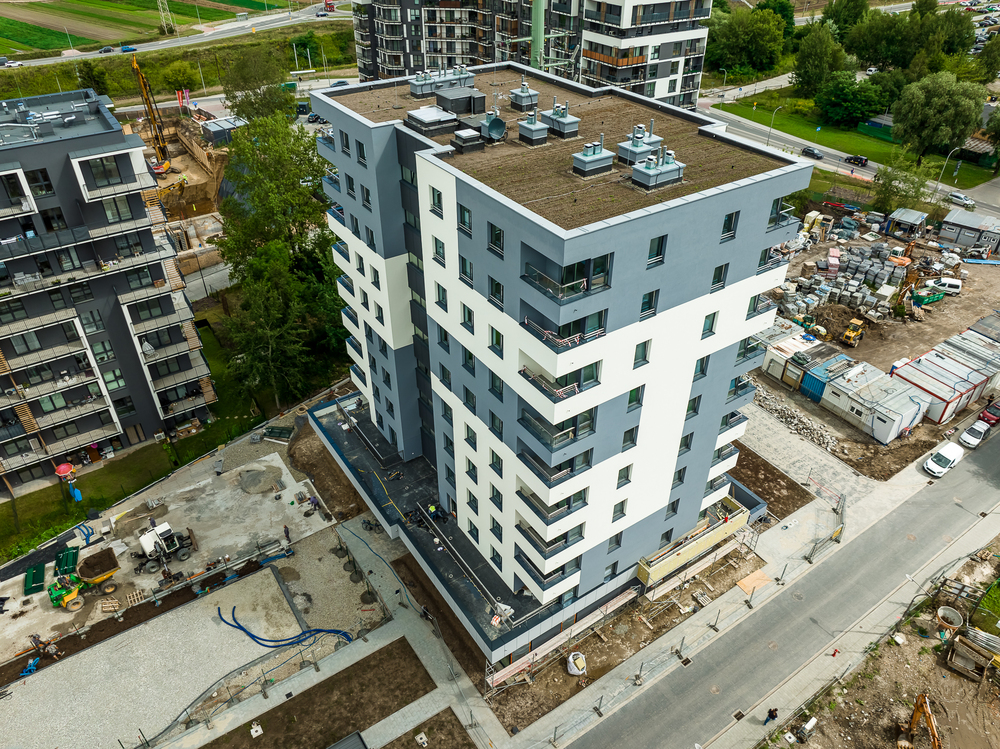

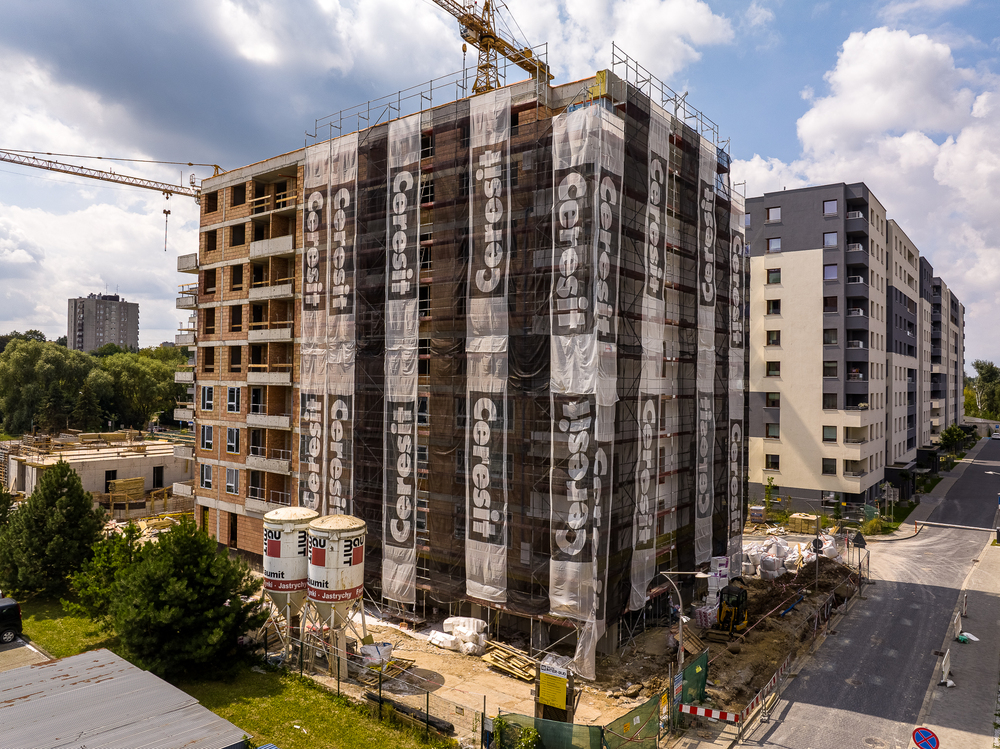

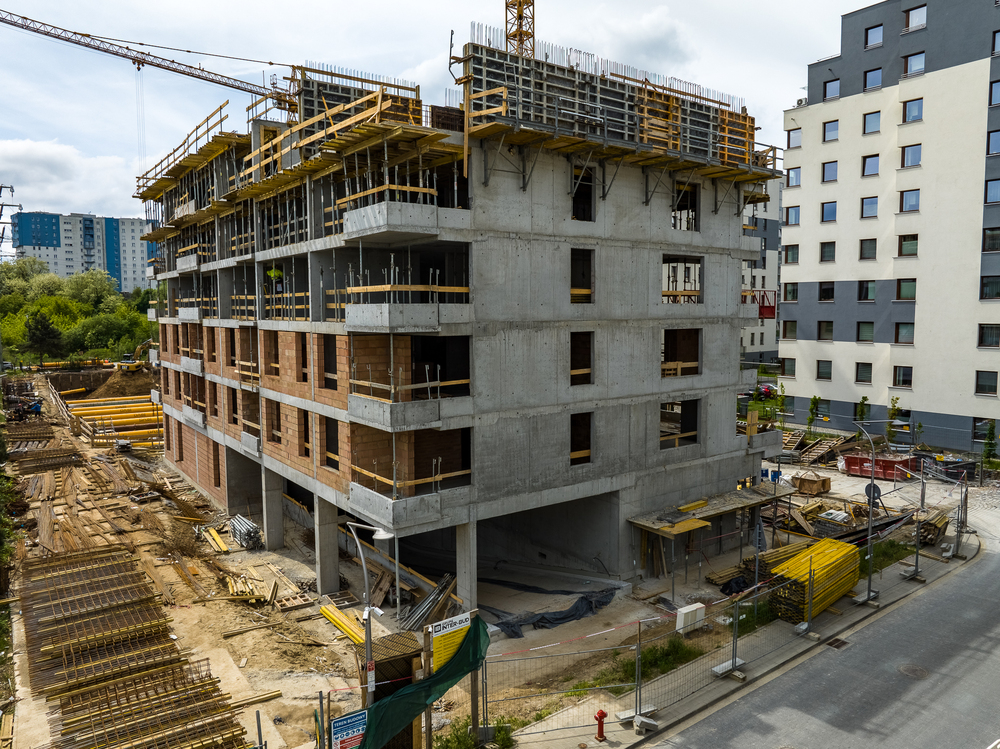

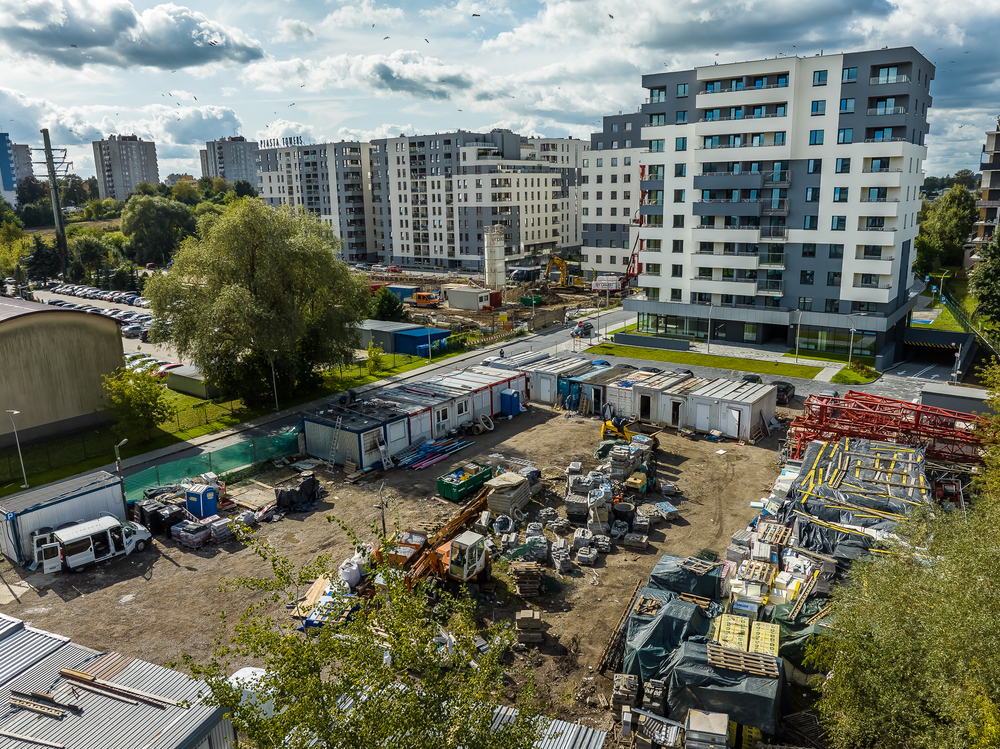

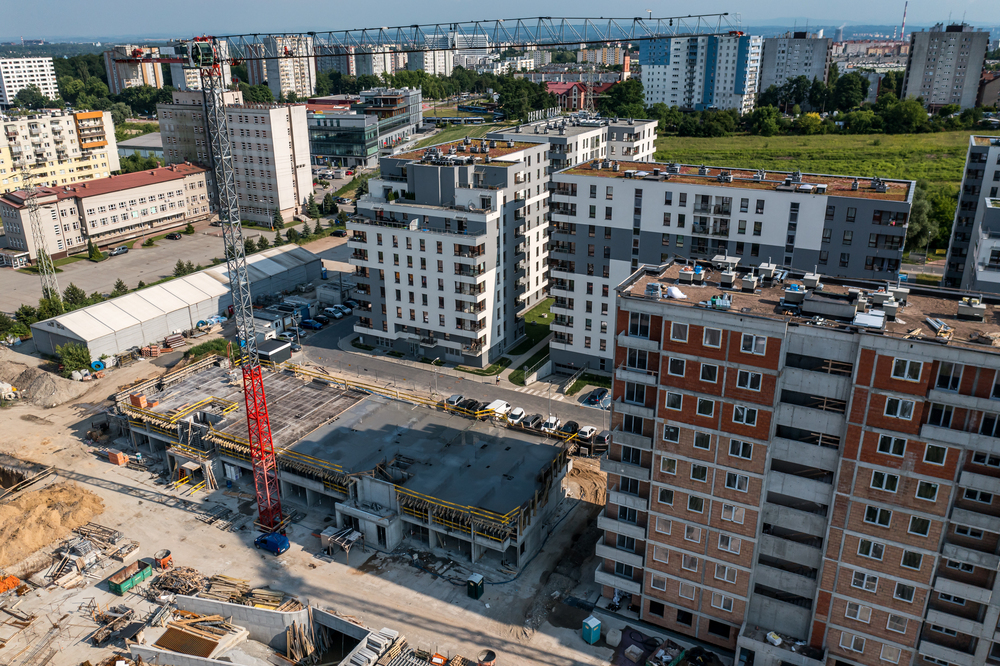

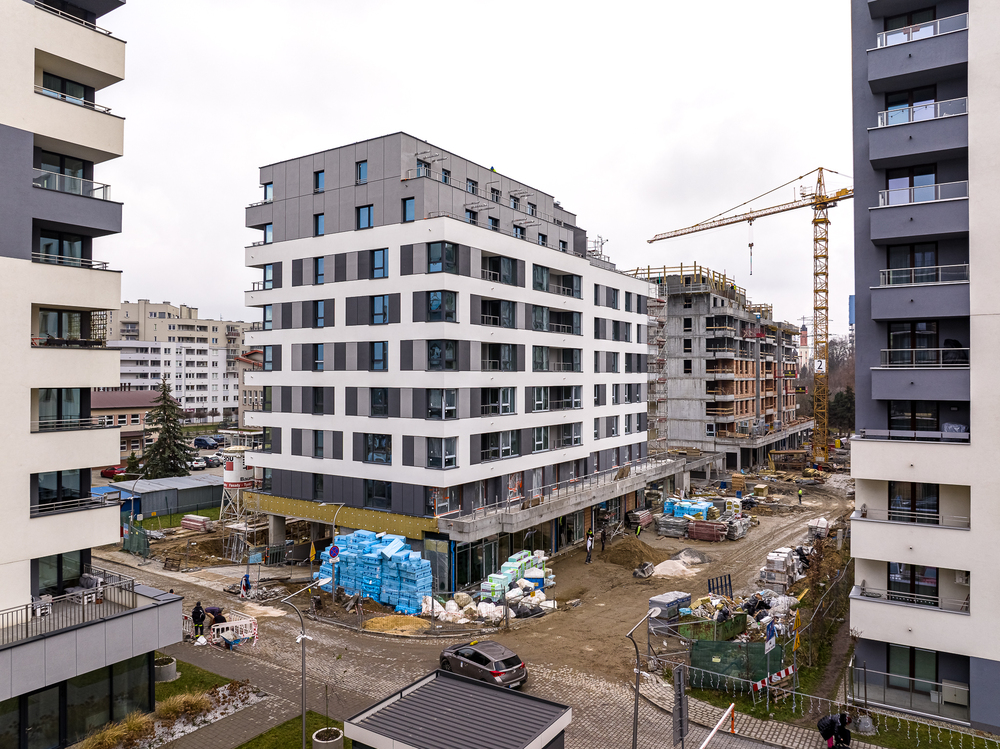

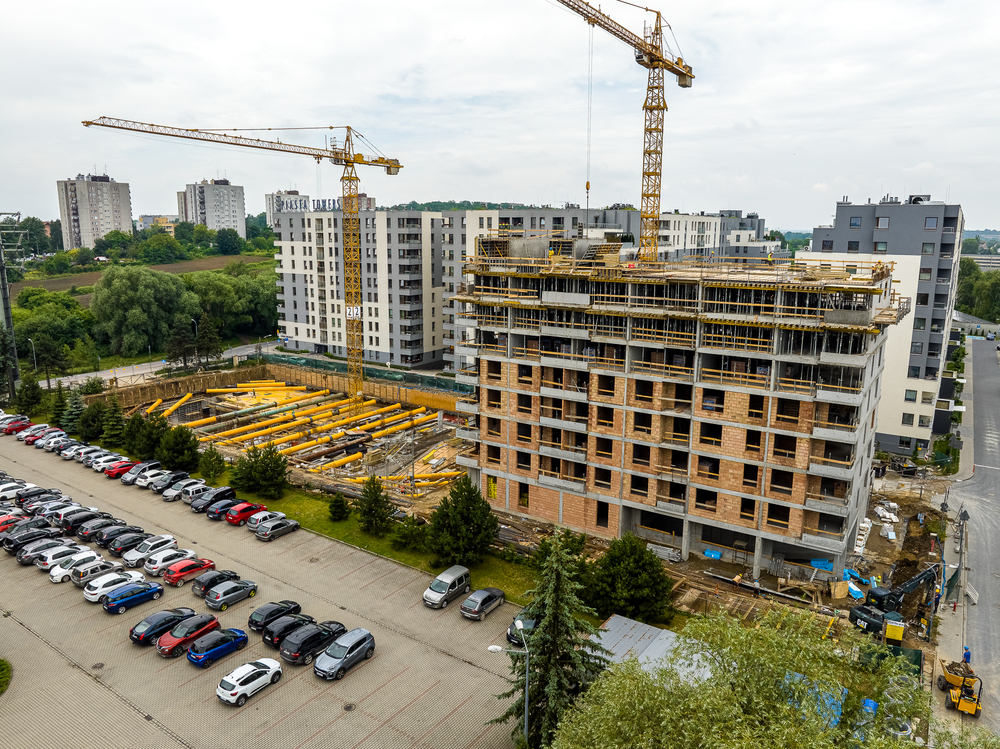

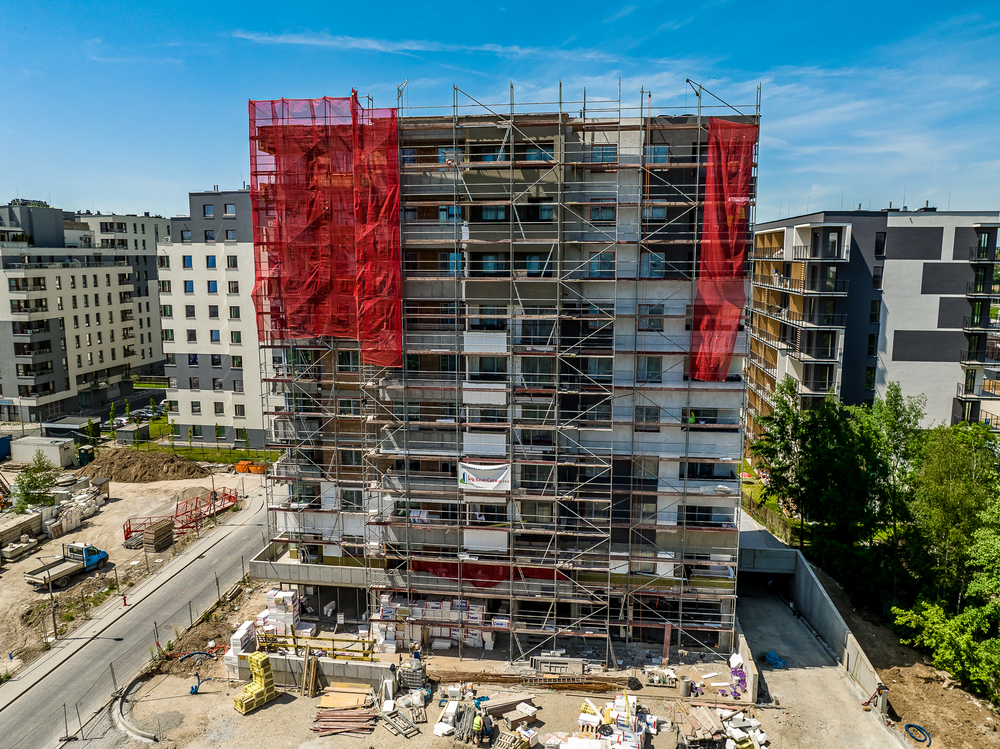

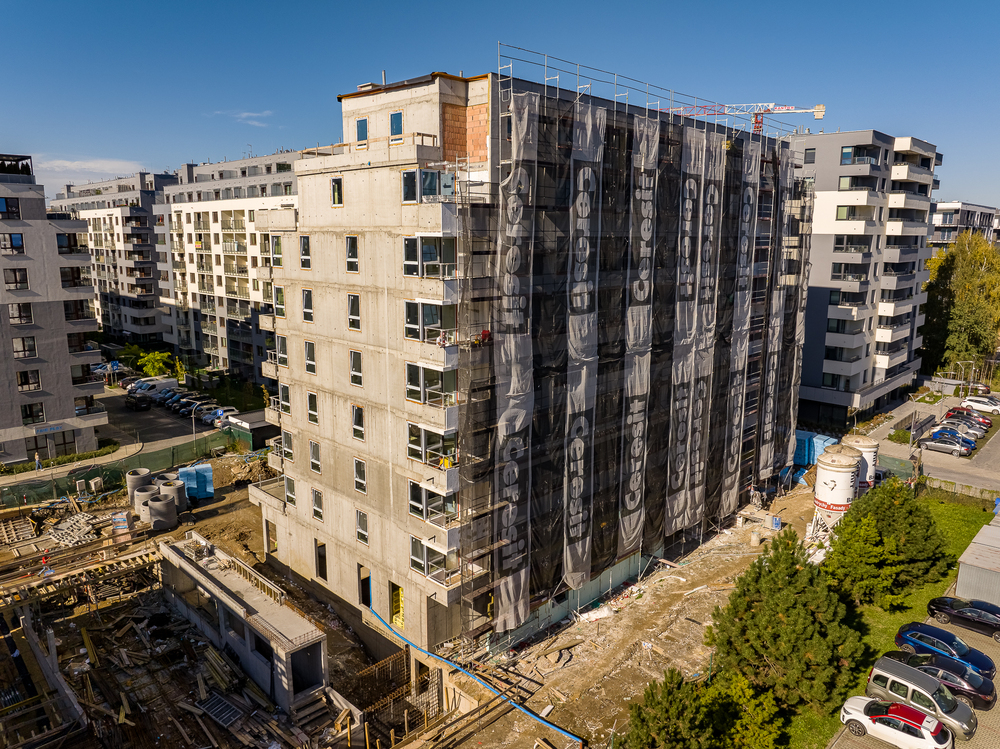

Stan zaawansowania robót na dzień 25.08.2020 r.
Prace budowlane przebiegają bez zakłóceń.
Stan zaawansowania procentowo:

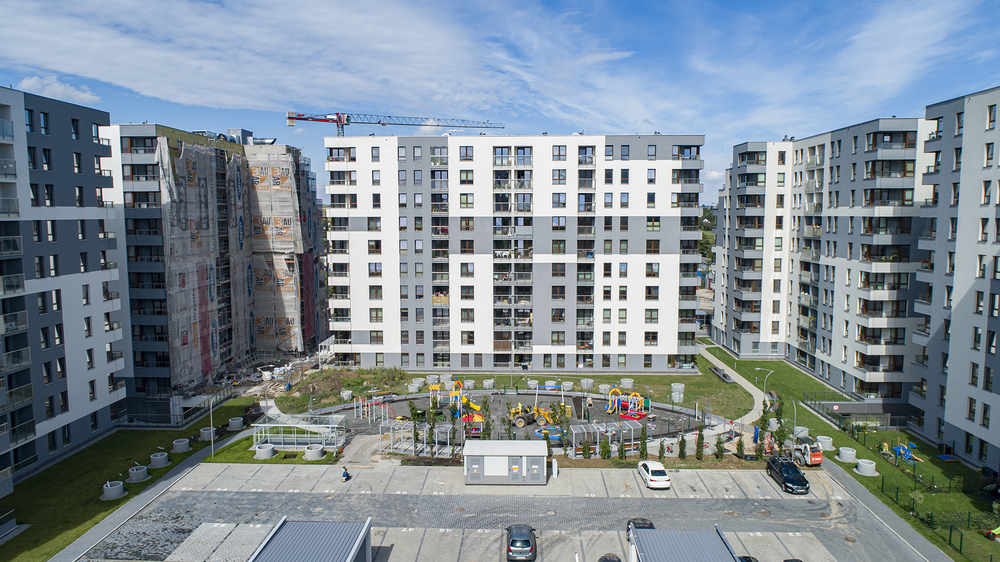

Budynek 5:
- wszystkie prace zakończone, trwają odbiory mieszkań.
Budnek 4:
- Elewacja budynku ogółem 85%
- Tynki 100%
- Wylewki 100%
- Zagospodarowanie wokół budynku 40%
Zagospodarowanie terenów wokół – realizacja wspólnego placu zabaw 60%– zamontowano urządzenia oraz ułożono krawężniki nawierzchni bezpiecznej, trwają prace przy podbudowie, w tym tygodniu rozpocznie się układanie nawierzchni bezpiecznej.

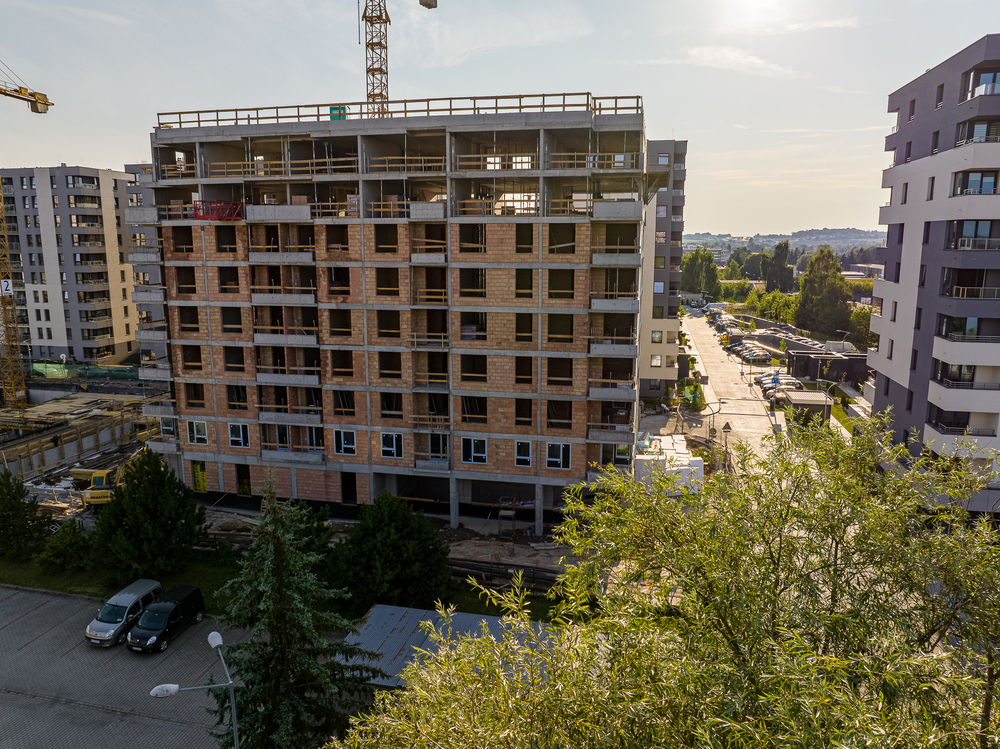

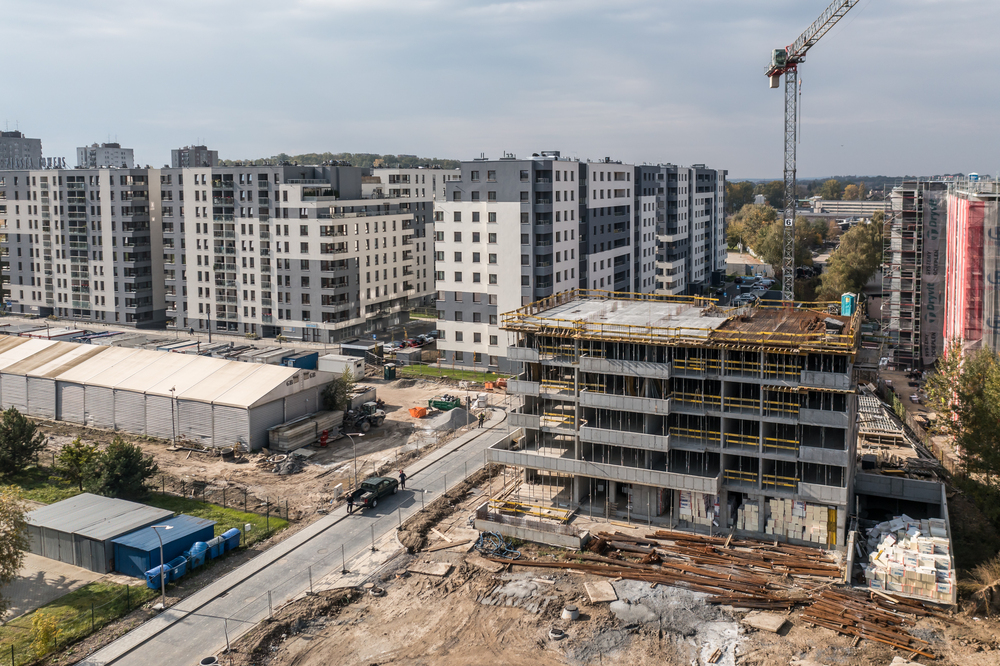

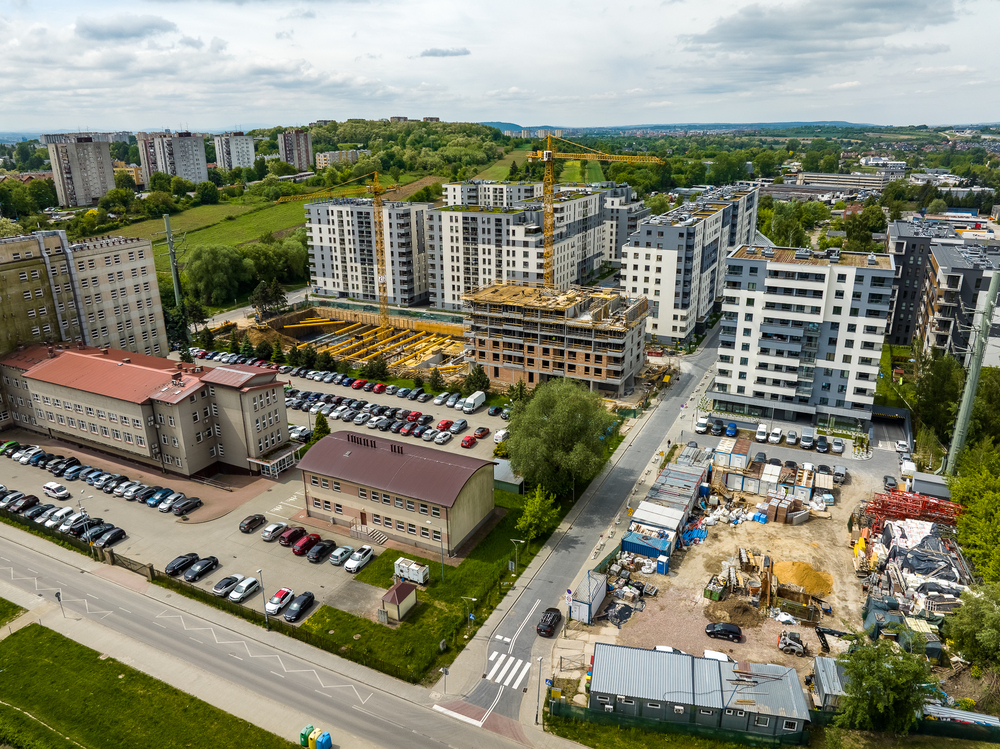

Stan zaawansowania robót na dzień 28.07.2020 r.
Prace budowlane przebiegają bez zakłóceń.
Stan zaawansowania procentowo:
Budynek 5:
- wszystkie odbiory techniczne zakończone, oczekiwanie na komisję administracji
Budnek 4:
- Elewacja budynku ogółem 70%
- Tynki 100%
- Wylewki 90%
- Zagospodarowanie wokół budynku 20%
Zagospodarowanie terenów wokół – realizacja wspólnego placu zabaw 15%– montaż urządzeń, nasadzenia

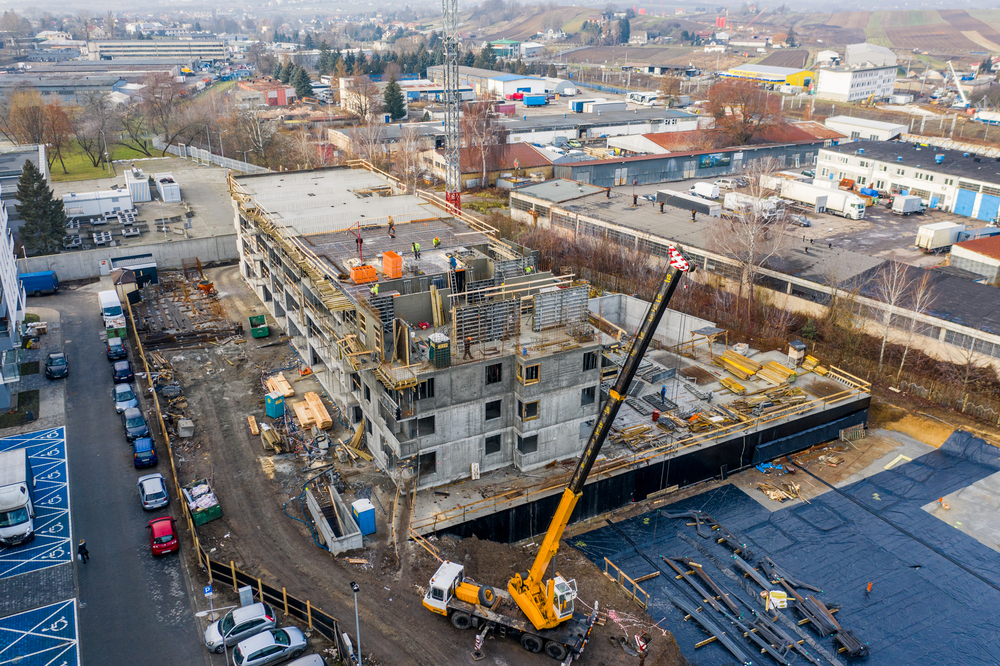

Stan zaawansowania robót na dzień 30.06.2020 r.
Prace budowlane przebiegają bez zakłóceń.
Stan zaawansowania procentowo:
Budynek 5:
- budynek skończony, trwają odbiory techniczne
Budnek 4:
- Elewacja budynku ogółem 50%
- Tynki 75%
- Wylewki 50%
- Zagospodarowanie wokół budynku 0%
Zagospodarowanie terenów wokół – realizacja wspólnego placu zabaw – prace ziemne ciąg dalszy

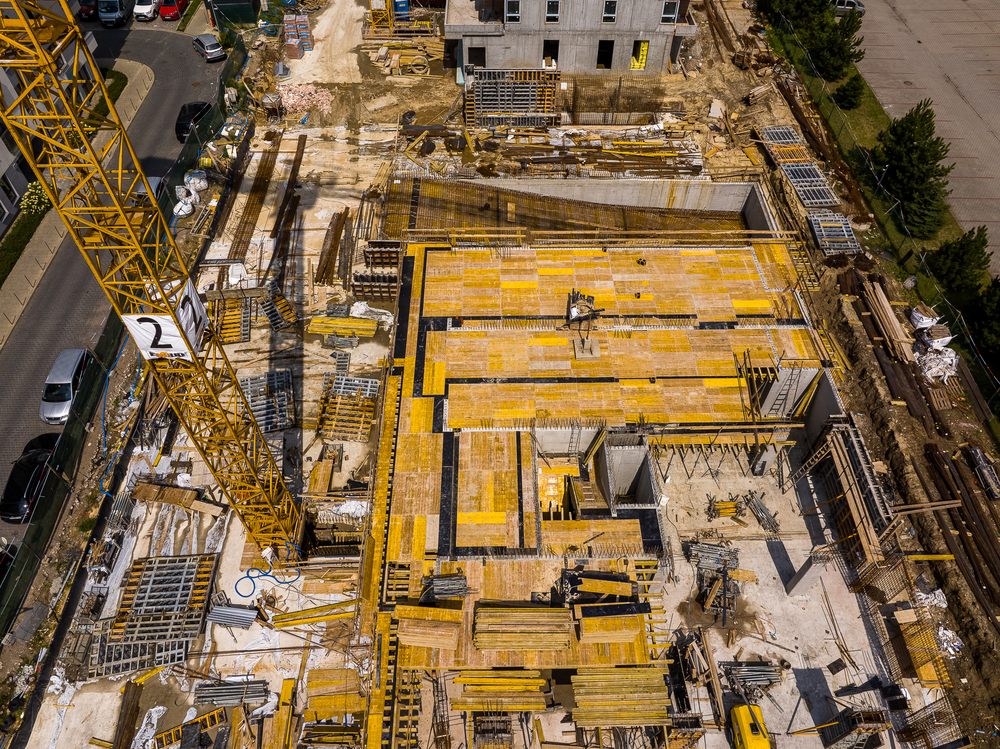

Stan zaawansowania robót na dzień 20.05.2020 r.

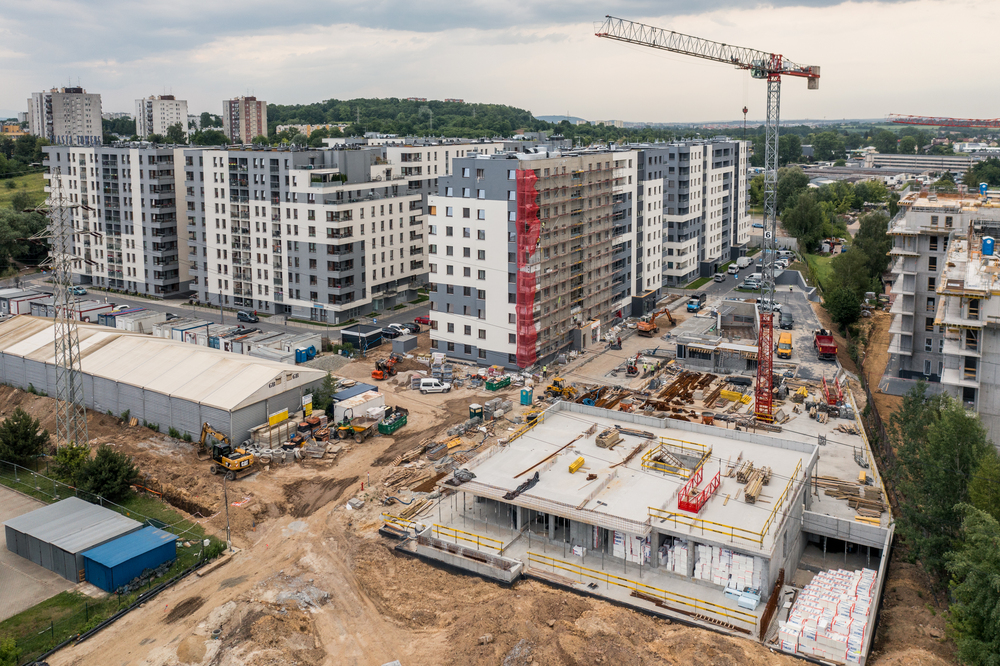

Prace budowlane przebiegają bez zakłóceń.

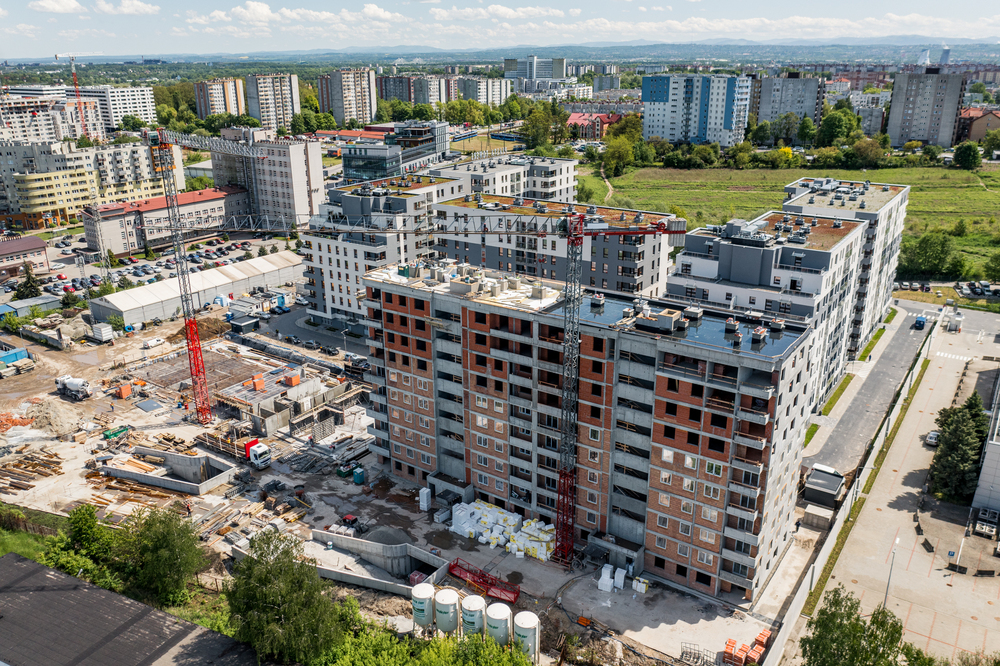

Stan zaawansowania procentowo:

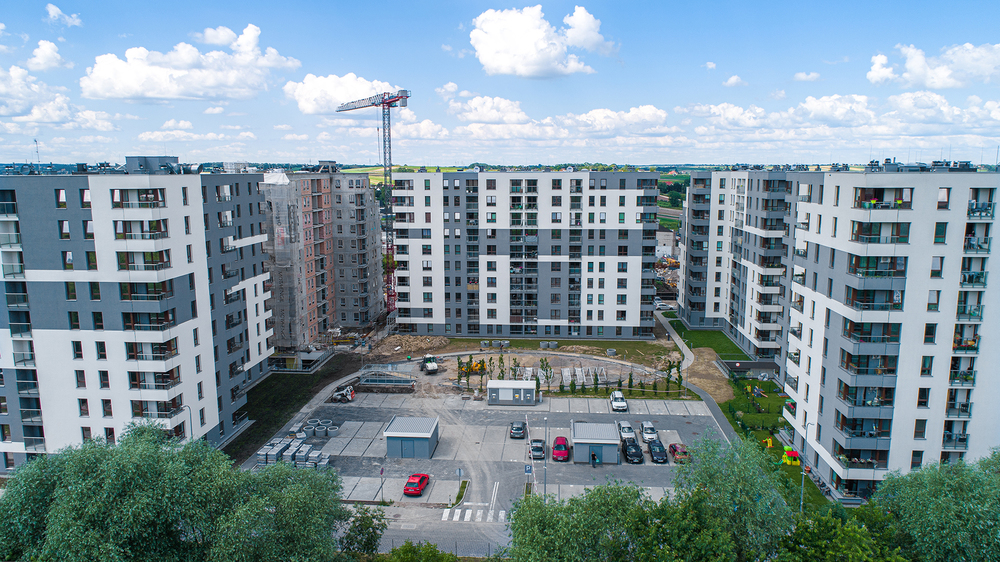

Piasta Towers budynek 5:
- Kompletowanie białego montażu elektrycznego
- Prace porządkowe pod odbiór
- Przyłącza elektryczne w trakcie
- Wokół budynku 5 infrastruktura zewnętrzna: chodniki i droga przeciwpożarowa
Piasta Towers budynek 4:
- Stan surowy zamknięty
- Elewacja od strony zachodniej wykonana w 60%
- W środku ścianki działowe 100%
- Tynki 30%
- Instalacje podtynkowe 100%
- Instalacje pod wylewki 100%
- Wylewki 30%
Zagospodarowanie terenów wokół – realizacja wspólnego placu zabaw – prace ziemne podbudowa, zakup donic
