Fabryczna City
Zapraszamy Państwa do naszego biura sprzedaży
przy Alei Pokoju 18 do budynku biurowego Alfa w kompleksie biurowym Fabryczna Office Park.
Jesteśmy do Państwa dyspozycji codziennie od poniedziałku do piątku w godzinach 8.00-17.00.
Prosimy o kontakt z nami pod nr telefonu:
📞 +48 12 390 79 59
Fabryczna City
Jest to inwestycja omnifunkcyjna, czyli zróżnicowana nie tylko w zakresie funkcji, jakie spełnia, ale również pod kątem tego, komu będzie służyć. Łączy historyczny charakter tego miejsca z nowoczesnością i oczekiwaniami współczesnego klienta biznesowego oraz indywidualnego. Powstała na terenie po dawnej Panstwowej Wytórni Wódek Polmos. Nowa zabudowa, powstała na terenie o powierzchni 6,5 hektara, składa się z budynków biurowych klasy A, tworzących kompleks biurowców nazwie Fabryczna Office Park, obiektów mieszkalnych oraz zrewitalizowanych budynków zabytkowych.
Usługi w zrewitalizowanej części zabytkowej
W obrębie części zabytkowej powstał czterogwiazdkowy hotel Mercure Kraków Fabryczna City, a w nim strefa spa & fitness z basenem, parking podziemny, bar i restauracja.
Zrewitalizowana część zabytkowa przewiduje również 3500 metrów kw. nowoczesnej i komfortowej powierzchni konferencyjnej. Obecnie funkcjonuje tutaj 6 bardzo interesujących konceptów gastronomicznych z klimatycznymi ogródkami zlokalizowanymi w pasażu pomiędzy zabytkowymi budynkami, a jeden z lokali dysponuje własnym browarem z piwem warzonym na miejscu. Otwarte zostanie również muzeum wódki, w celu upamiętnienia ponad 100-letniej tradycji tego miejsca.
Część mieszkaniowa
Część mieszkaniowa to dziesięciopiętrowy budynek M1 w zabudowie kaskadowej, z lokalami usługowymi w parterze. Zostało w nim zaprojektowanych 211 mieszkań o powierzchni od 34 do 200 m2. Na poziomie -1 znajduje się garaż wielostanowiskowy z wydzielonymi miejscami postojowymi. Część mieszkań na najwyższej kondygnacji posiada tarasy na dachu budynku. Inwestycja została zakończona i oddana do użytku w maju 2021 r.
Część biurowa
Fabryczna Office Park, która powstaje w ramach kompleksu Fabryczna City, jest kompleksem sześciu biurowców klasy A o łącznej powierzchni najmu ok. 67 tys. m kw., realizowanym zgodnie z założeniami zielonej certyfikacji BREEAM, kładącej nacisk na ekologię, zrównoważone zagospodarowanie terenu, oszczędność zasobów wody, większą efektywność energetyczną inwestycji oraz najwyższą jakość materiałów zastosowanych wewnątrz budynków. Pierwszy z budynków został już oddany do użytku najemców. Uzyskał najwyższą możliwą ocenę Certyfikatu BREEAM Final na poziomie OUTSTANDING!
Lokalizacja i usługi w najbliższej okolicy
Fabryczna City wraz z częścią biurową Fabryczna Office Park realizowana jest na działce o powierzchni 6,5 ha na obszarze poprzemysłowym po dawnej Państwowej Wytwórni Wódek „POLMOS”, w miejscu z prawie 100-letnią historią.
Teren położony jest między dwoma głównymi arteriami komunikacyjnymi, co pozwala na swobodny dostęp do najważniejszych miejsc w mieście. Tuż przy inwestycji planowany jest przystanek szybkiej kolei aglomeracyjnej PKP łączącej miasto z terenami podmiejskimi oraz z lotniskiem. Dla rowerzystów zapewniona jest rozwinięta sieć ścieżek rowerowych. Świetnie skomunikowana lokalizacja w samym sercu miasta umożliwia wygodny dostęp do powierzchni handlowo-usługowych, ośrodków użyteczności publicznej i całej oferty kulturalno-rozrywkowej Krakowa.
Fabryczna City
Wybierz mieszkanie z listy i skontaktuj się z naszym biurem sprzedaży.
Aktualnie w ofercie znajduje się dziesięciopiętrowy budynek M1, w którym zostało zaprojektowanych 211 mieszkań o powierzchni od 36 do 178 m2. Na poziomie -1 znajduje się garaż wielostanowiskowy z wydzielonymi miejscami postojowymi. Część mieszkań na najwyższej kondygnacji posiada tarasy na dachu budynku.

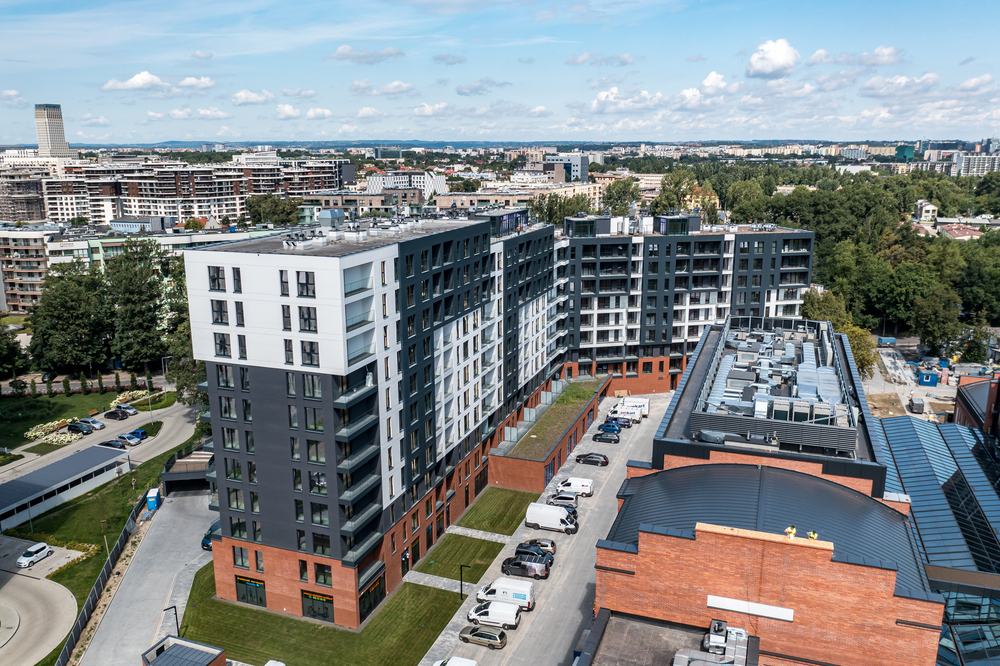

Inwestycja zakończona.
Budynek M1
Kliknij na wiersz zawierający dane apartamentu lub mieszkania, aby zobaczyć jego rzut.
Klikając na nazwę kolumny możesz posortować listę układając np. od największego do najmniejszego mieszkania lub od najtańszego do najdroższego.
Zapoznaj się z przykładowymi aranżacjami mieszkań podczas WIRTUALNEGO SPACERU 3D, klikając w odpowiednią ikonę.
Mieszkania powtarzalne na różnych kondygnacjach prezentowane są w różnych stylach wykończenia wnętrz.
* - Powierzchnia podana w m2 szacunkowo. Dokładny obmiar przy odbiorze mieszkania.
** - Wszystkie ceny w PLN brutto.
STANOWISKO POSTOJOWE 50.000 zł brutto
STANOWISKO POSTOJOWE PODWÓJNE 80.000 zł brutto
Komórka lokatorska 4.000 zł brutto/m2

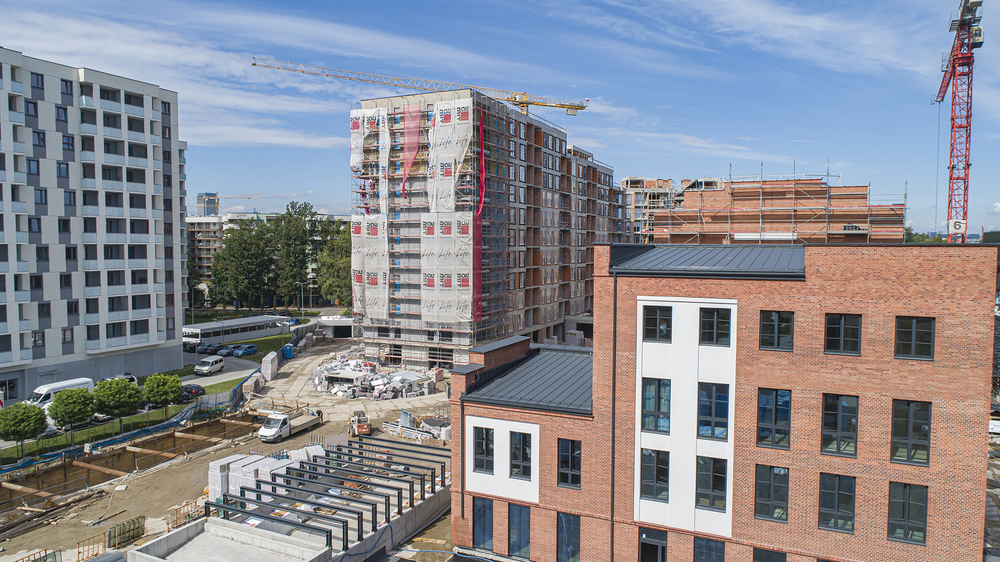

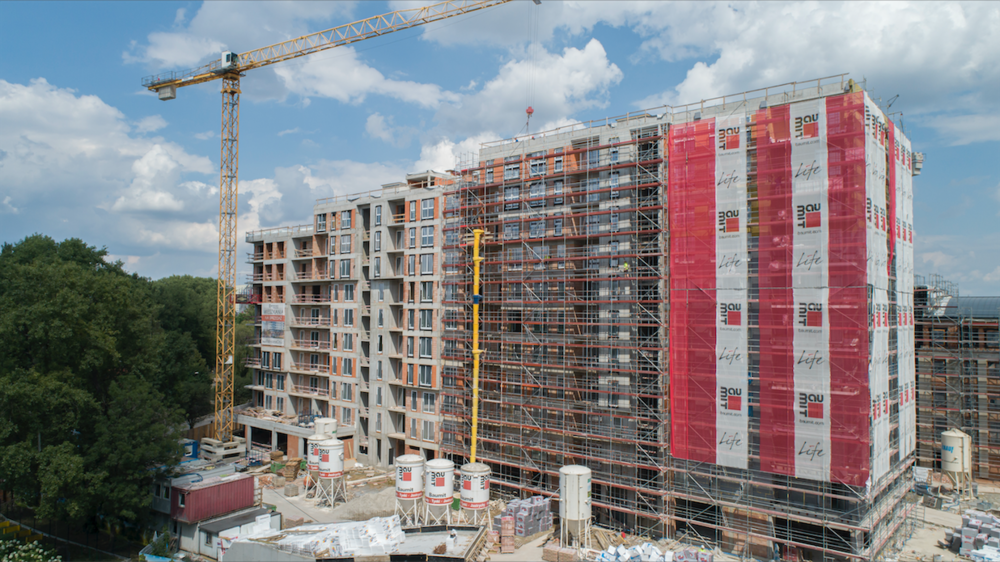

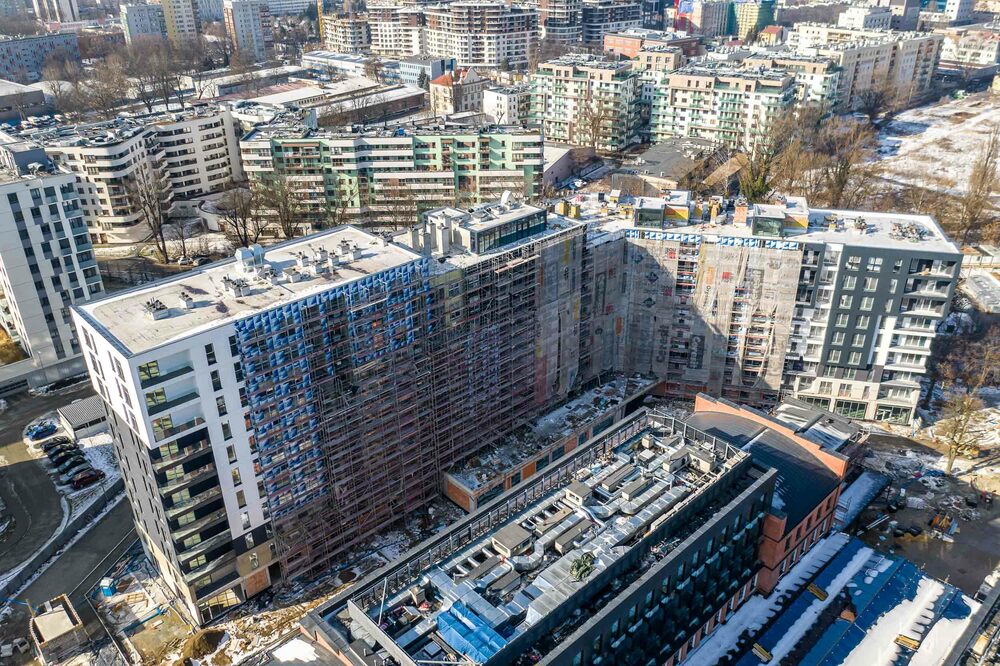

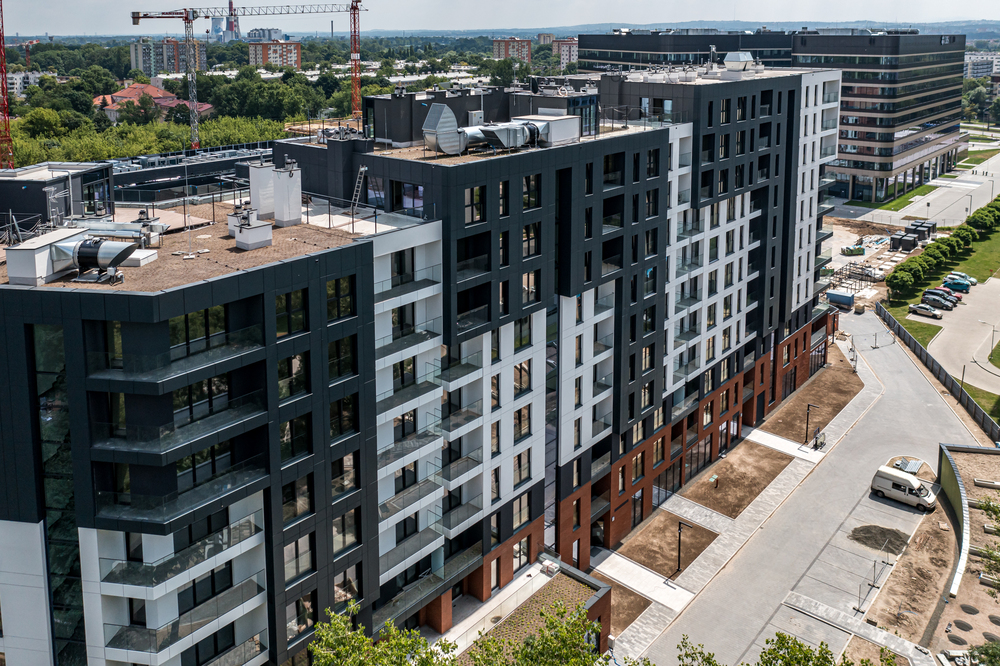

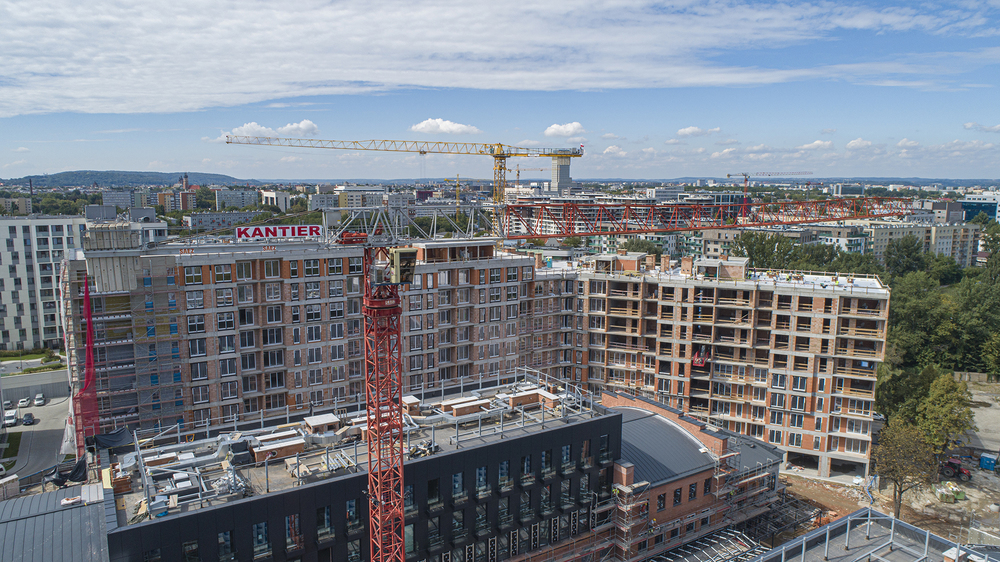

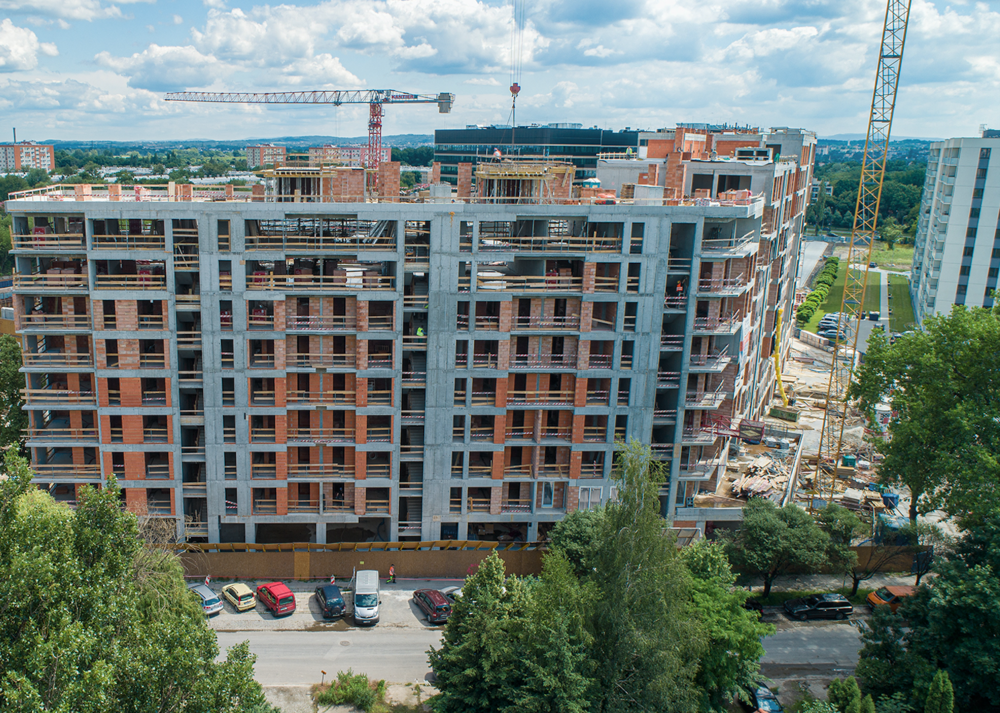

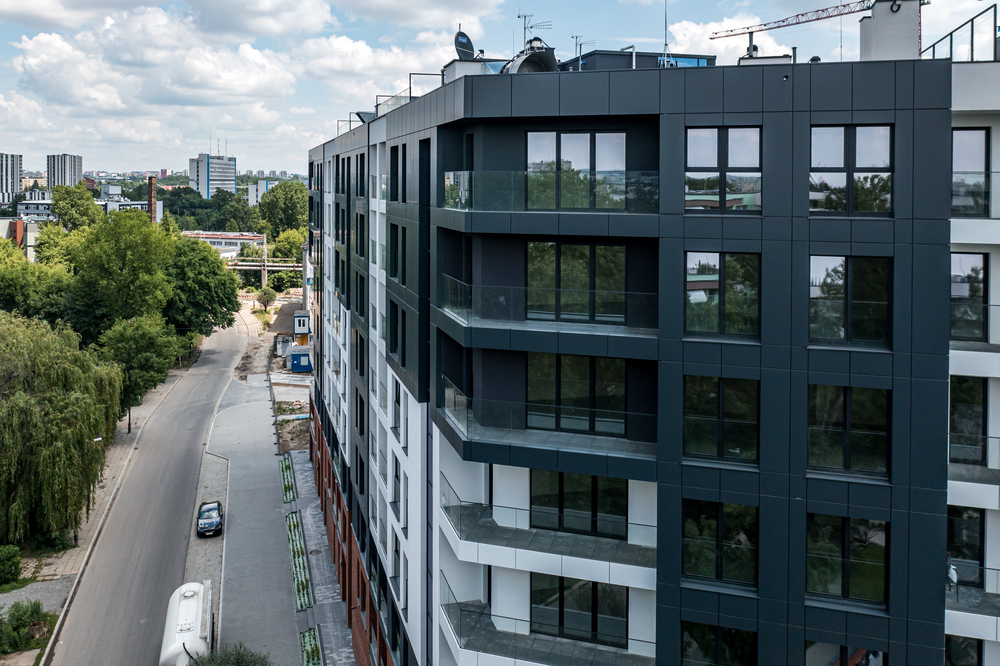

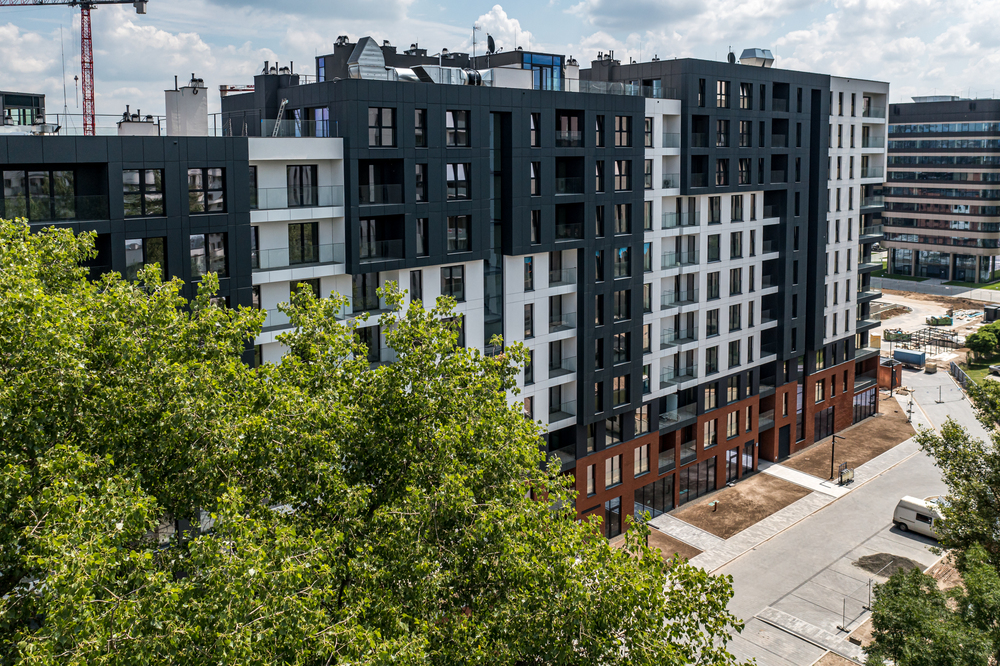

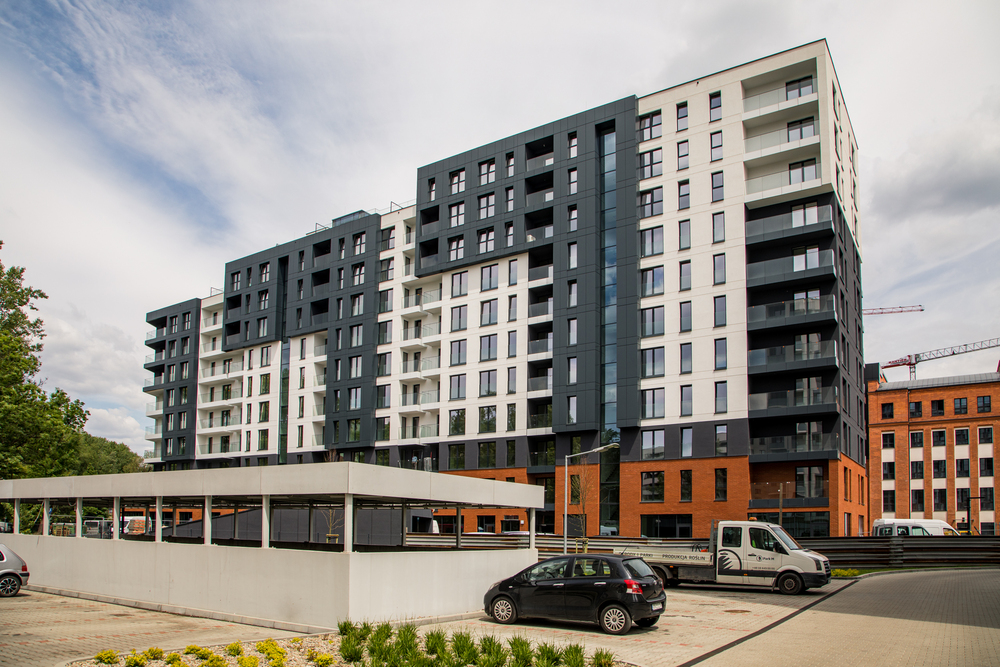

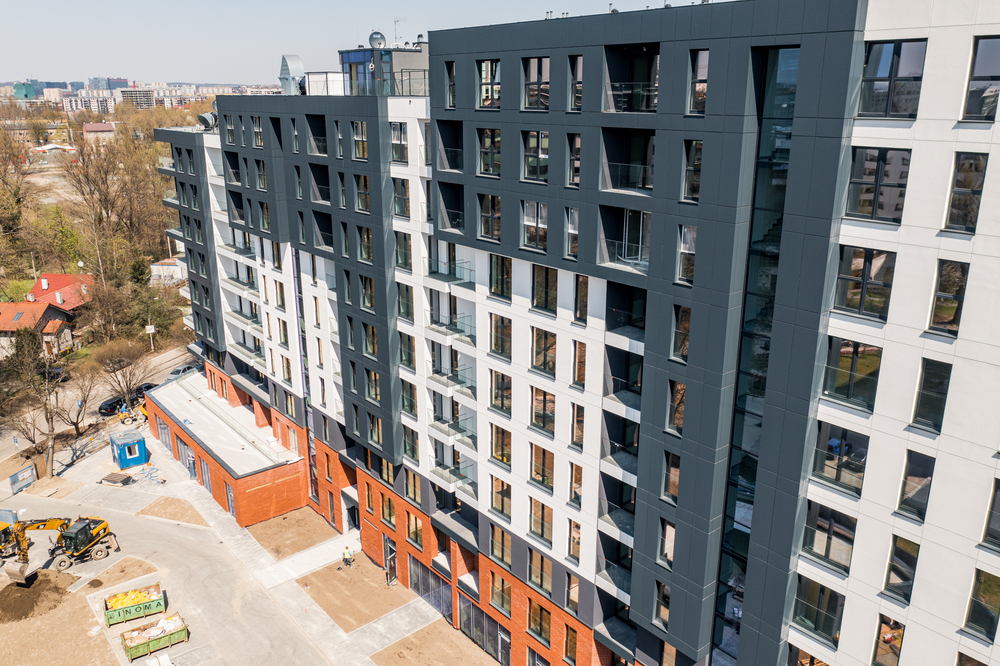

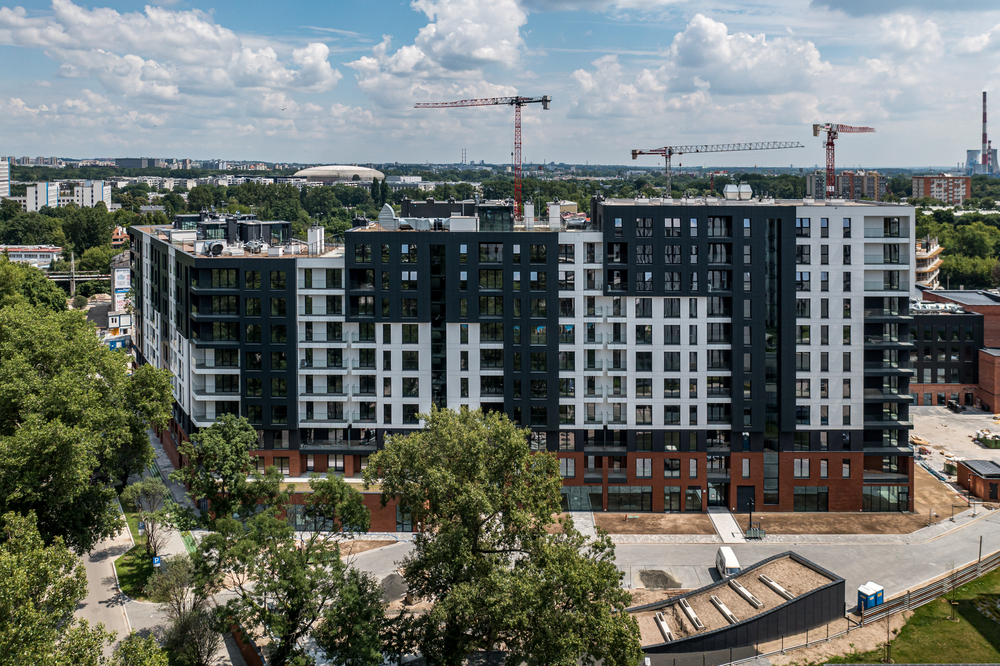

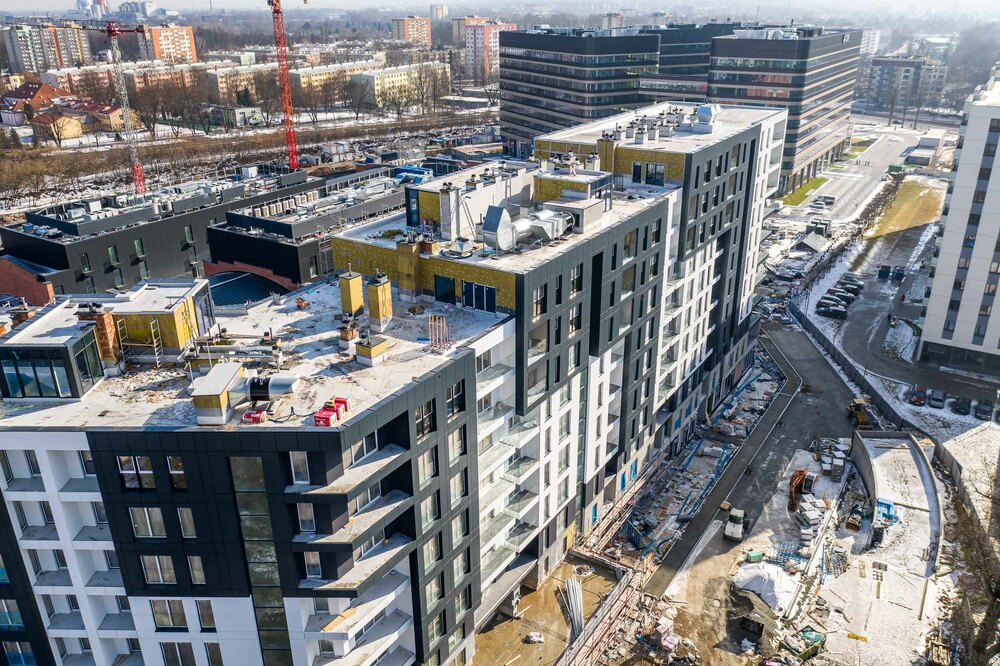

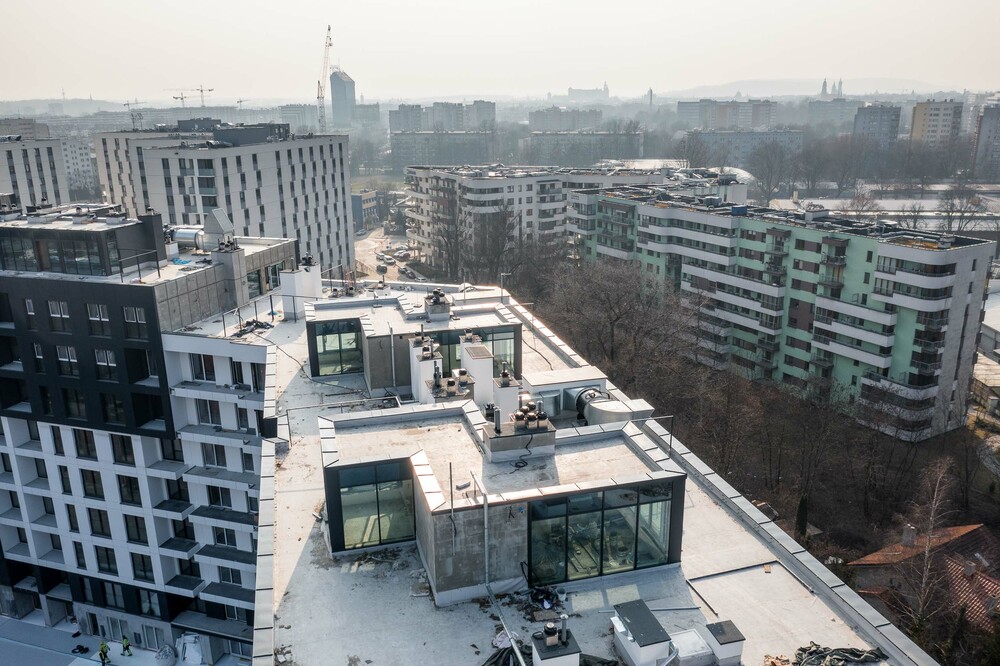

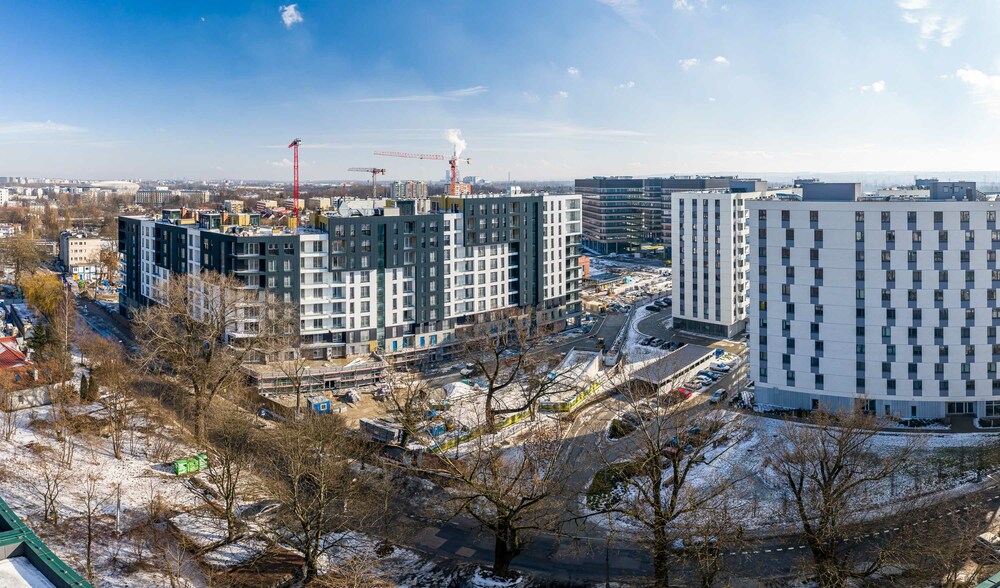

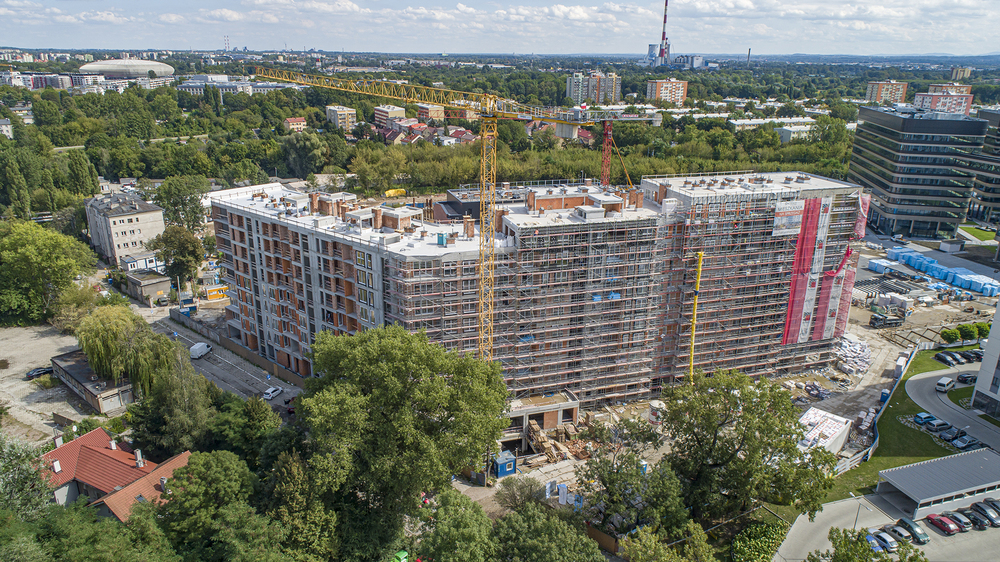

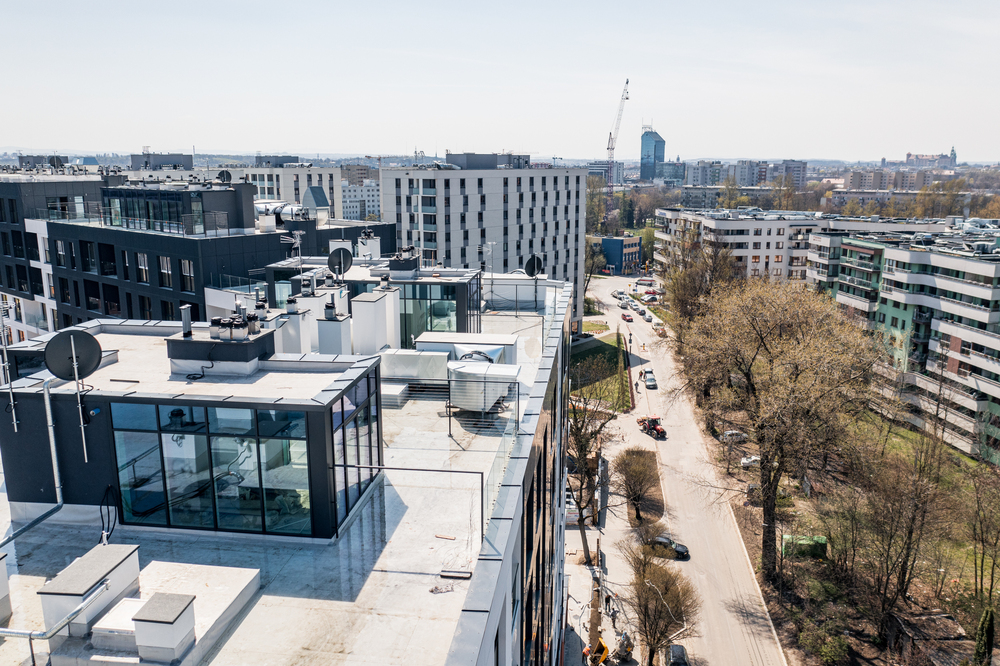

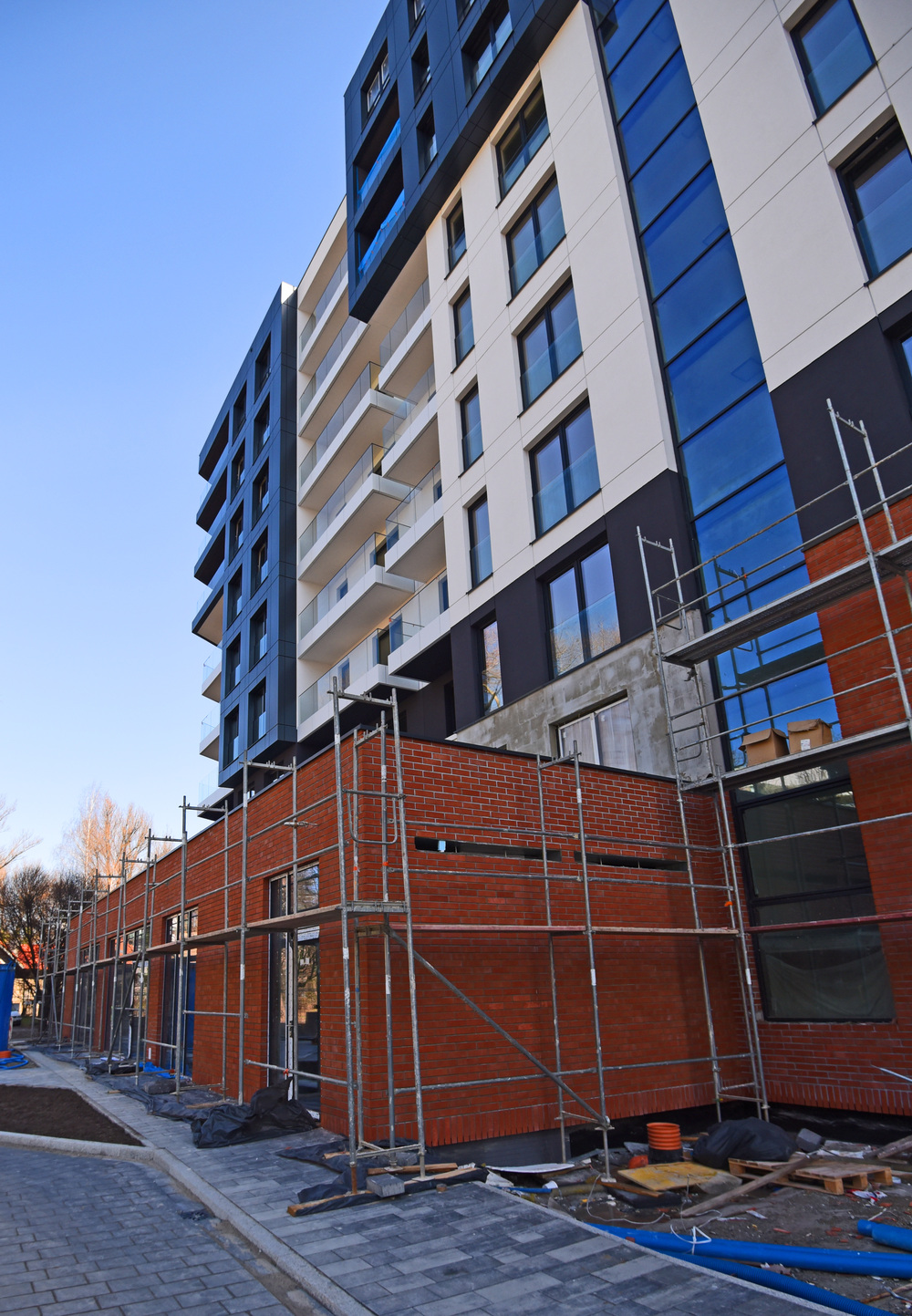

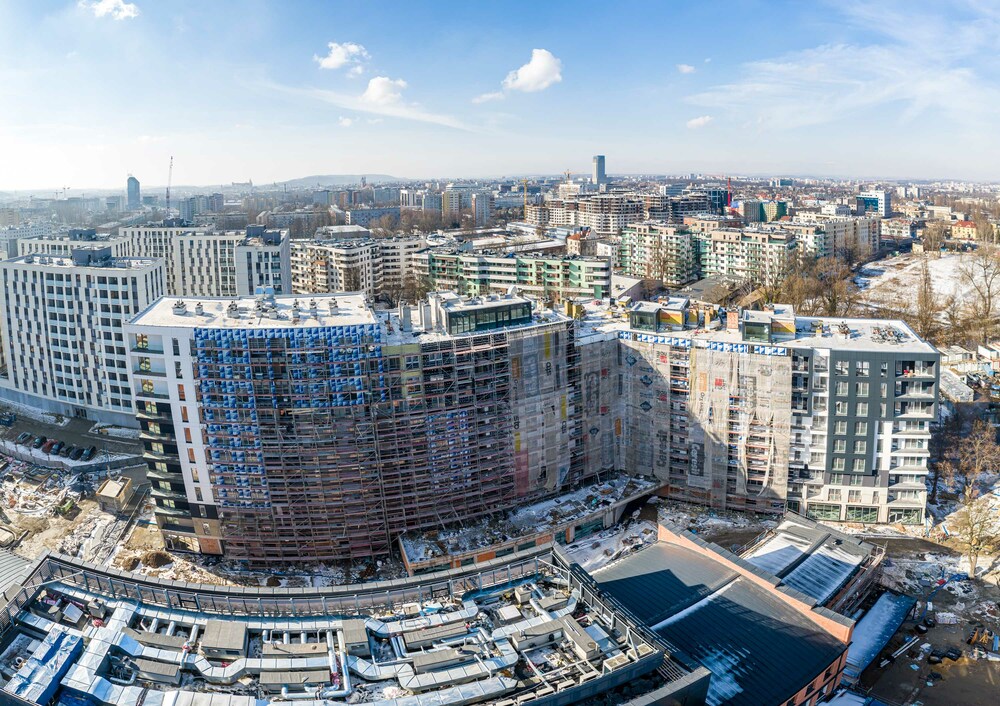

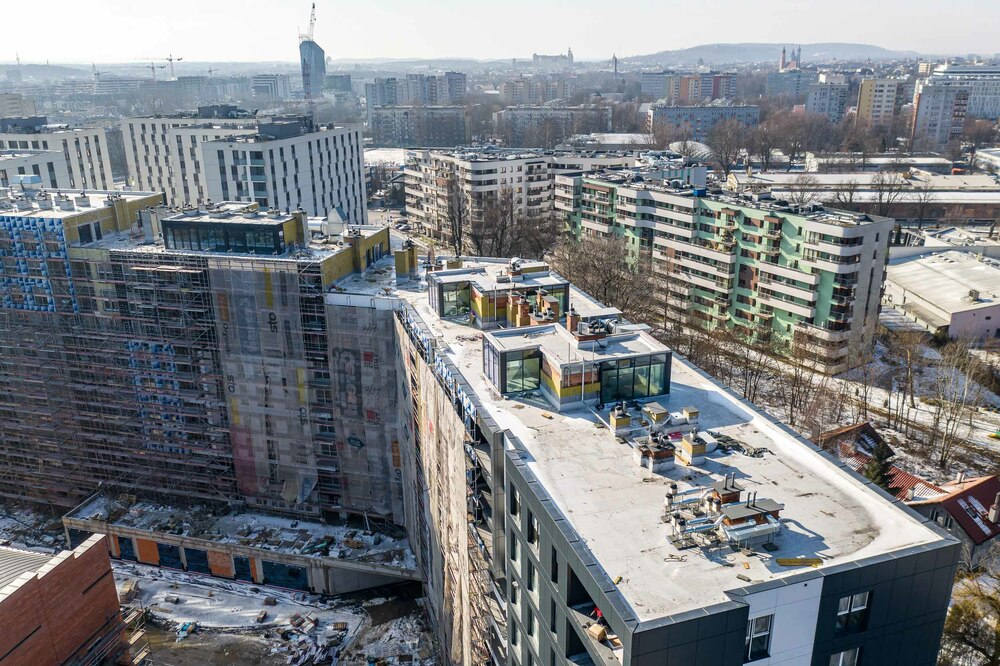

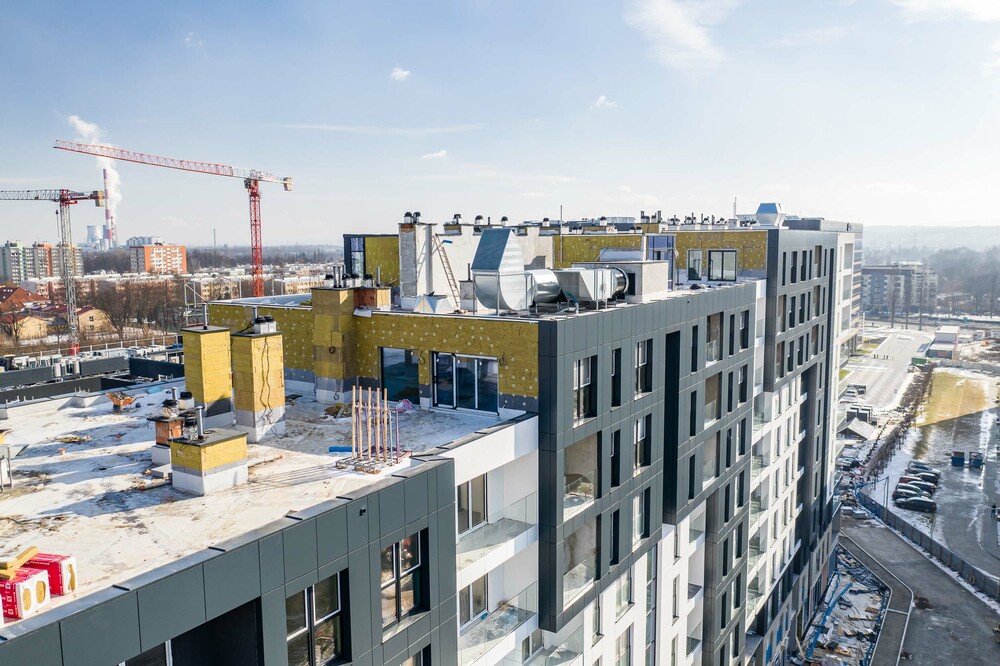

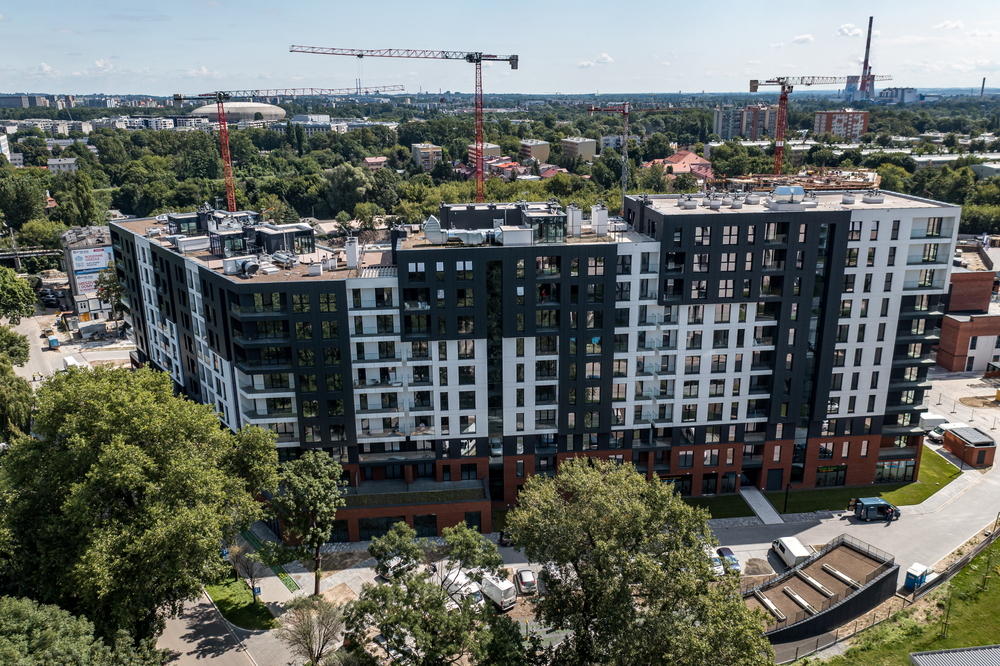

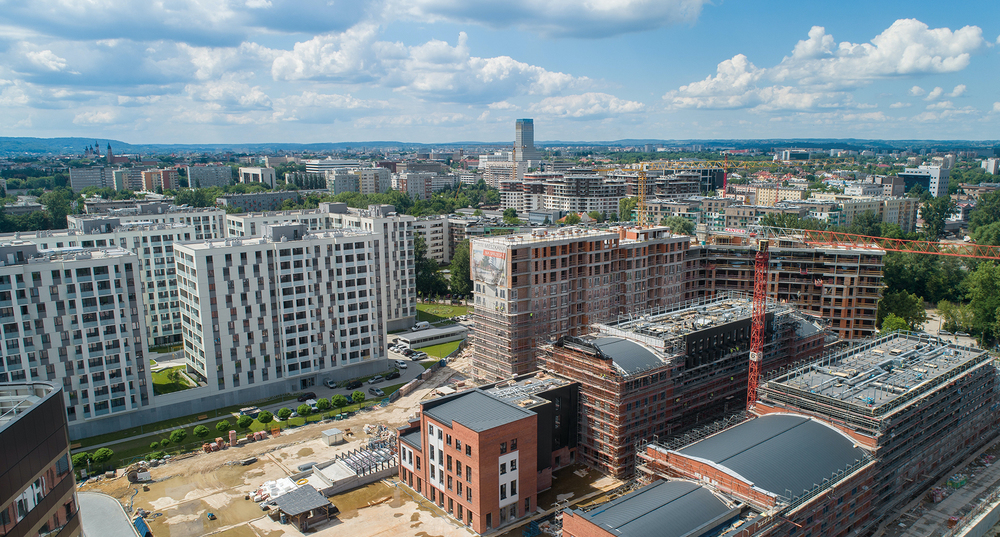

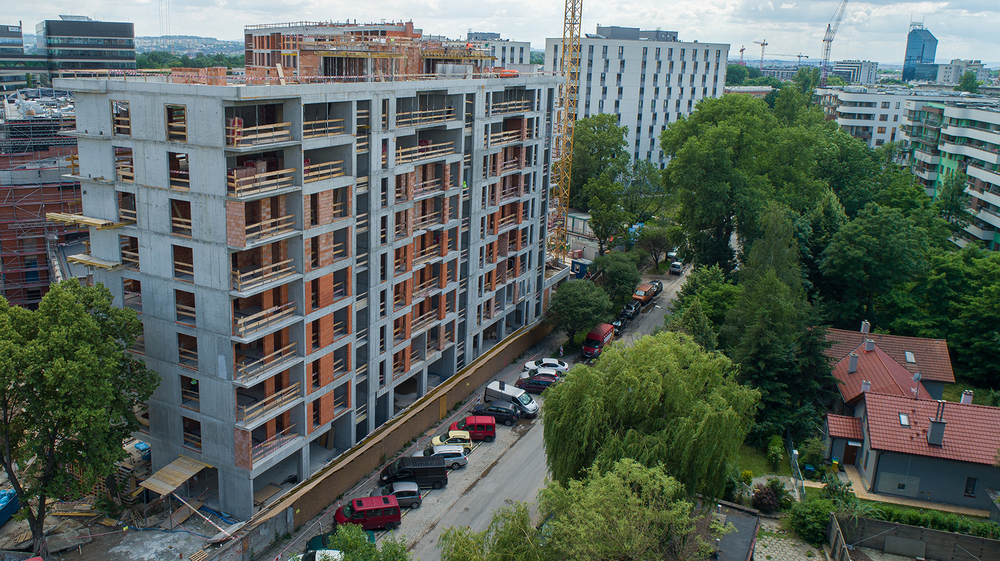

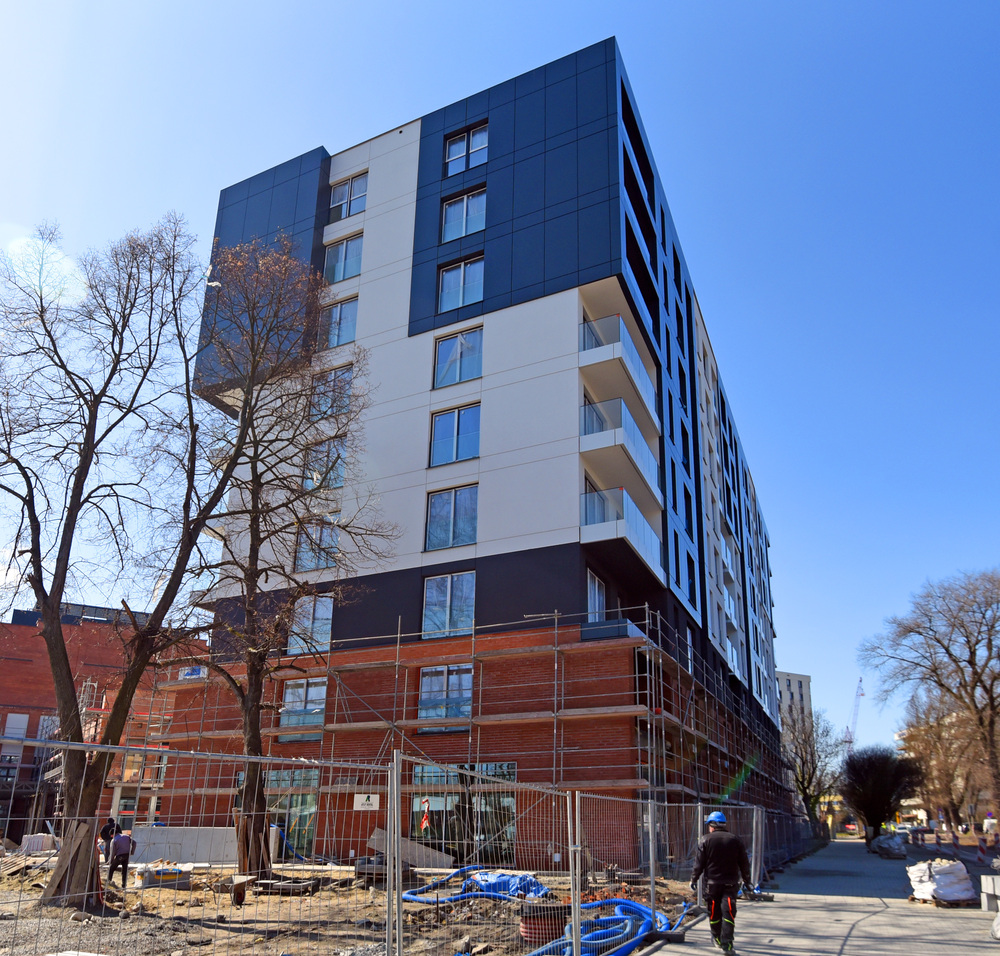

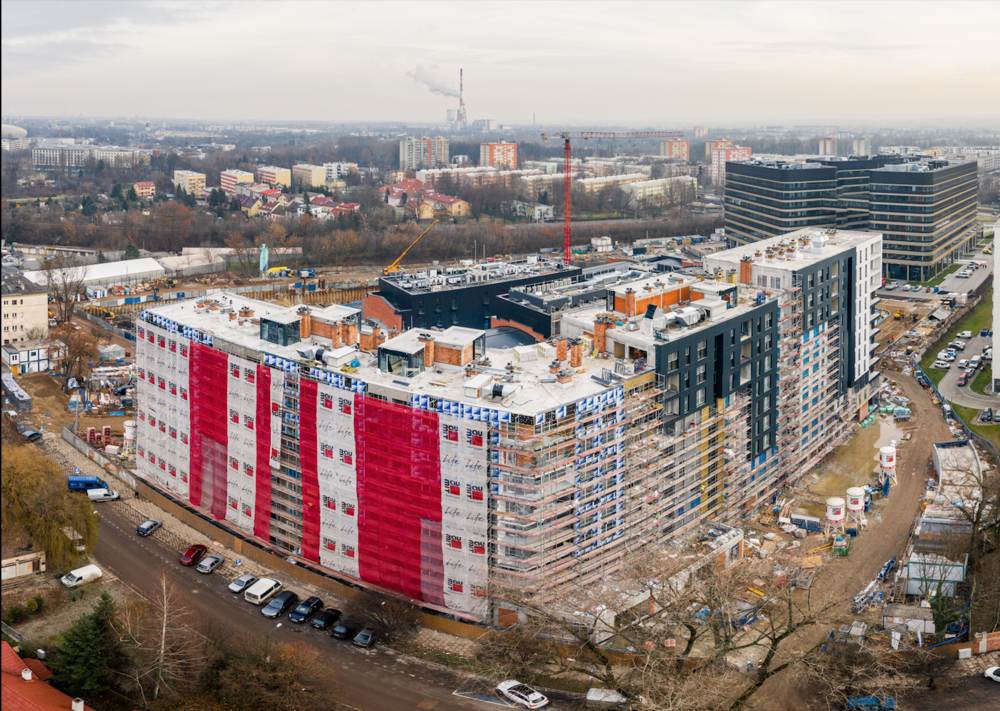

Stan zaawansowania inwestycji na dzień 3.08.2021 r.
Inwestycja zakończona, trwają odbiory mieszkań i montaż urządzeń placu zabaw.
Stan zaawansowania robót na dzień 30.06.2021 r.
Prace na budowie przebiegają bez zakłóceń.
Stan zaawansowania procentowo:
- zagospodarowanie - układ drogowy 100%
- architektura mała 90%
- klatki schodowe wykończenia 99%
Stan zaawansowania robót na dzień 30.05.2021 r.
Prace na budowie przebiegają bez zakłóceń.
Stan zaawansowania procentowo:
- zagospodarowanie - układ drogowy 100%
- architektura mała 70%
- klatki schodowe wykończenia 98%
Stan zaawansowania robót na dzień 28.04.2021 r.
Prace na budowie przebiegają bez zakłóceń.
Stan zaawansowania procentowo:
- Wylewki 100%
- Elewacja 100%
- Instalacje:
- Elektryczna ogółem 100%
- Wod-kan ogółem 100 %
- Sieci zewnętrzne 100 %
- zagospodarowanie - układ drogowy 100%
- architektura mała 50%
- klatki schodowe wykończenia 95%
Stan zaawansowania robót na dzień 27.03.2021 r.
Prace na budowie przebiegają bez zakłóceń.
Stan zaawansowania procentowo:
- Tynki 100%
- Wylewki 92%
- Elewacja 90%
- Instalacje:
- Elektryczna ogółem 98%
- Wod-kan ogółem 98 %
- Sieci zewnętrzne 100 %
- zagospodarowanie - układ drogowy 50%
Stan zaawansowania robót na dzień 21.02.2021 r.
Prace na budowie przebiegają bez zakłóceń.
Stan zaawansowania procentowo:
- Tynki 90%
- Wylewki 92%
- Okna w trakcie montażu 100%
- Elewacja 73%
- Instalacje:
- Elektryczna ogółem 92%
- Wod-kan ogółem 95%
- Sieci zewnętrzne 90%
- zagospodarowanie - układ drogowy 25%

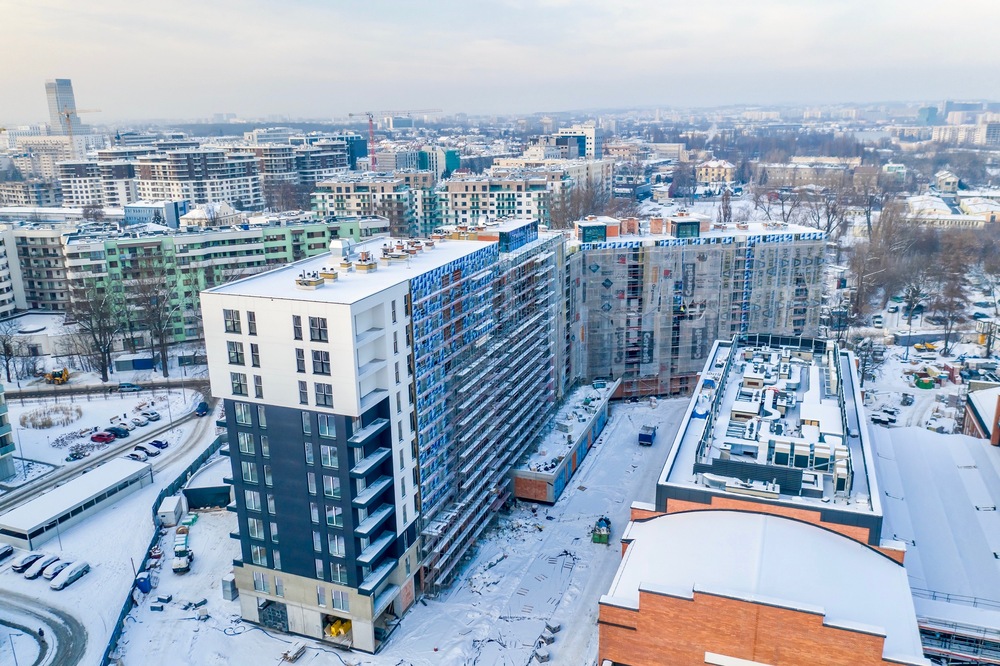

Stan zaawansowania robót na dzień 18.01.2021 r.
Prace na budowie przebiegają bez zakłóceń.
Stan zaawansowania procentowo:
- Tynki 90%
- Wylewki 92%
- Okna w trakcie montażu 98%
- Elewacja 70%
- Instalacje:
- Elektryczna ogółem 92%
- Wod-kan ogółem 95%
- Sieci zewnętrzne 90%
- zagospodarowanie - układ drogowy 20%

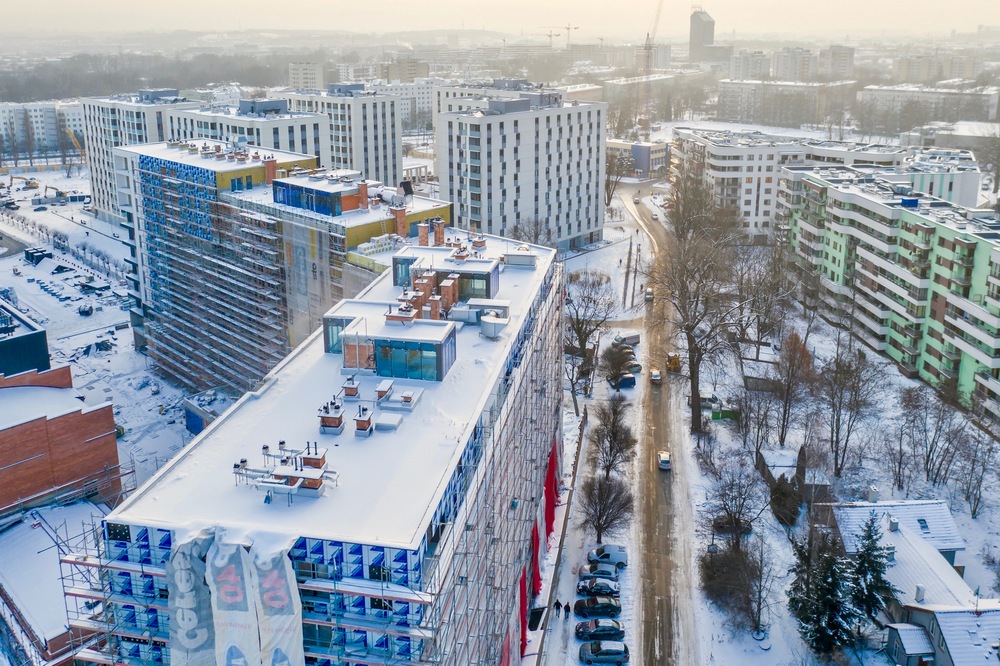

Stan zaawansowania robót na dzień 16.12.2020 r.
Prace na budowie przebiegają bez zakłóceń.
Stan zaawansowania procentowo:
- Tynki 85%
- Wylewki 90%
- Okna w trakcie montażu 95%
- Elewacja 50%
- Instalacje:
- Elektryczna ogółem 90%
- Wod-kan ogółem 90%
- Sieci zewnętrzne 80%

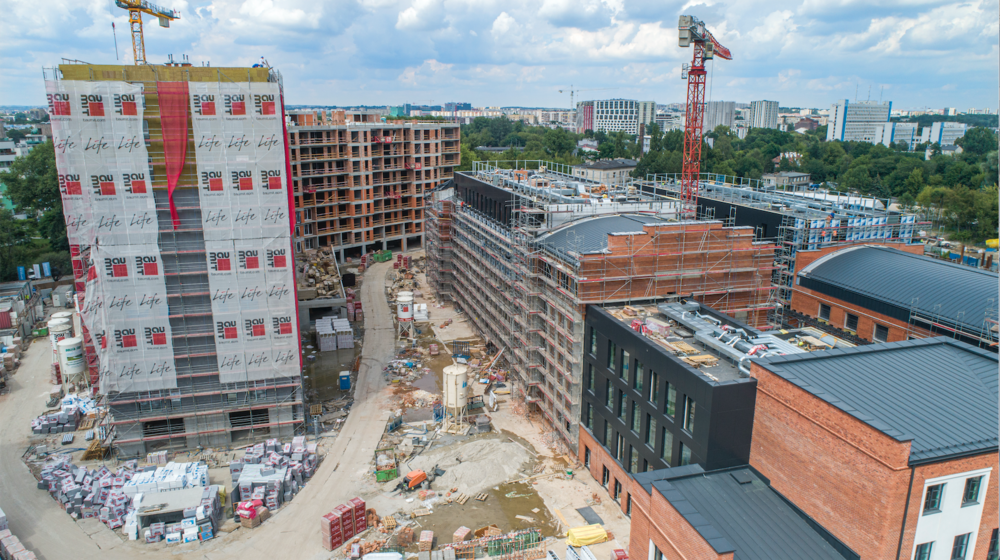

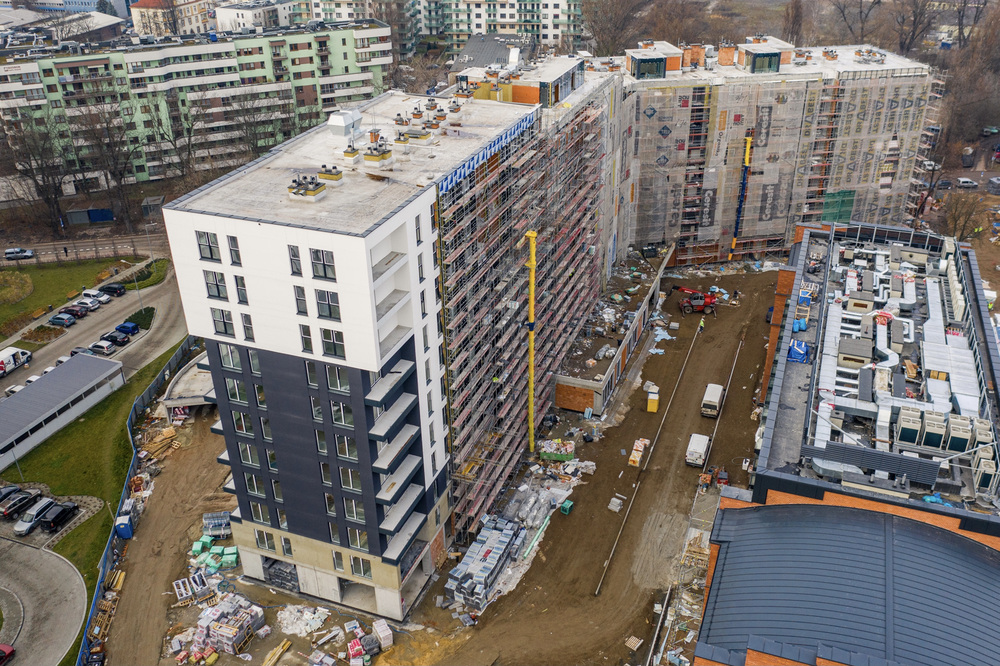

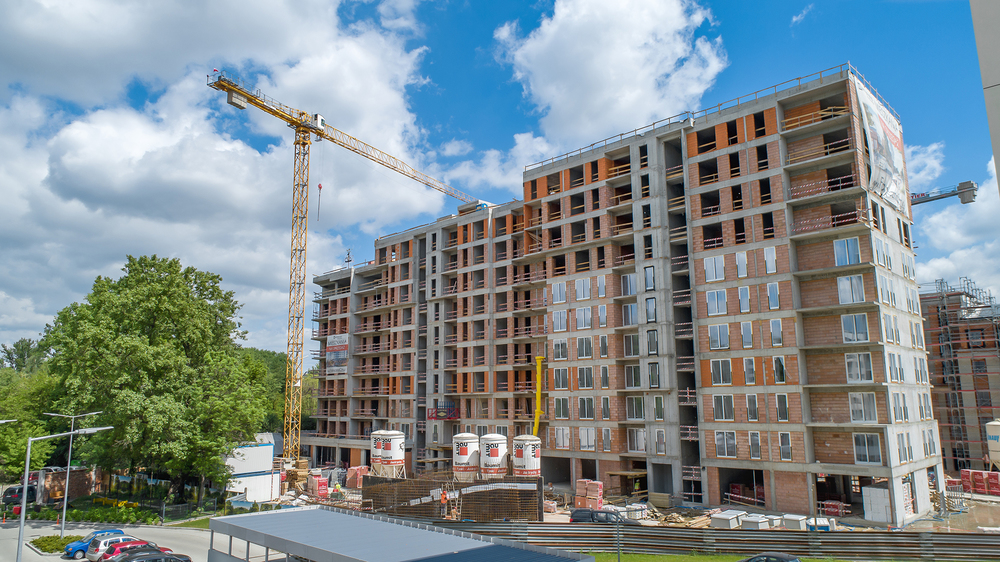

Stan zaawansowania robót na dzień 24.09.2020 r.
Prace na budowie przebiegają bez zakłóceń.
Stan zaawansowania procentowo:
- Ścianki działowe ogółem 100%
- Tynki 60%
- Wylewki 40%
- Okna w trakcie montażu 90%
- Elewacja 20%
- Instalacje:
- Elektryczna ogółem 90%
- Wod-kan ogółem 90%
- Sieci zewnętrzne 10%

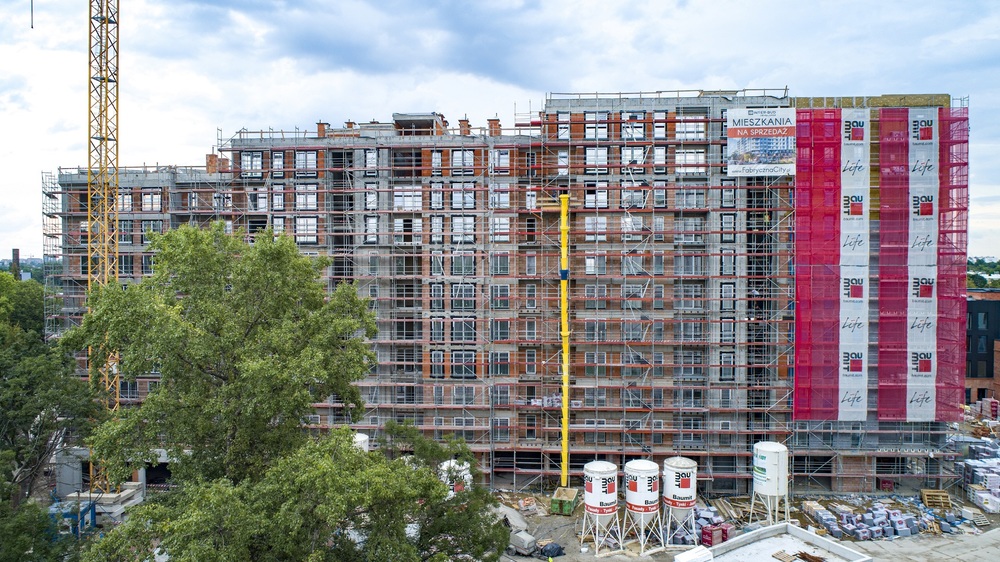

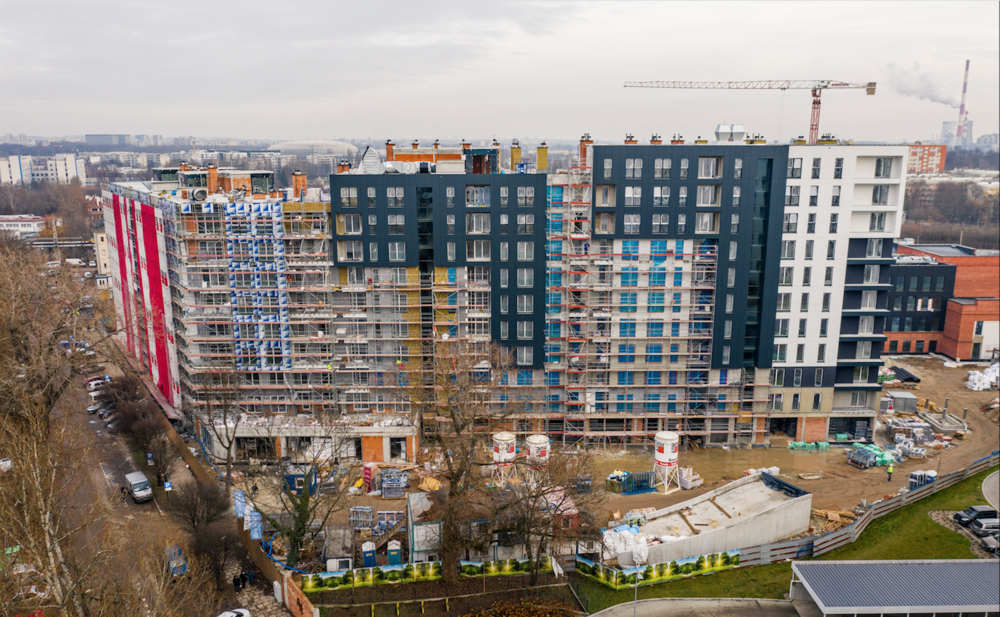

Stan zaawansowania robót na dzień 03.09.2020 r.
Prace na budowie przebiegają bez zakłóceń.
Stan zaawansowania procentowo:
- Ścianki działowe ogółem 100%
- Tynki 45%
- Wylewki 30%
- Okna w trakcie montażu 70%
- Elewacja 15%
- Instalacje:
- Elektryczna ogółem 80%
- Wod-kan ogółem 80%
- Sieci zewnętrzne 10%
Stan zaawansowania robót na dzień 15.08.2020 r.
Prace na budowie przebiegają bez zakłóceń.
Stan zaawansowania procentowo:
- Ścianki działowe ogółem 98%
- Tynki 40%
- Okna w trakcie montażu 60%
- Elewacja 10%
- Instalacje:
- Elektryczna ogółem 70%
- Wod-kan ogółem 70%
- Sieci zewnętrzne 10%
Stan zaawansowania robót na dzień 28.07.2020 r.
Prace na budowie przebiegają bez zakłóceń.
Stan zaawansowania procentowo:
- Ścianki działowe ogółem 95%
- Tynki 30%
- Okna w trakcie montażu 50%
- Elewacja 5%
- Instalacje:
- Elektryczna ogółem 60%
- Wod-kan ogółem 60%
- Sieci zewnętrzne 10%
Stan zaawansowania robót na dzień 30.06.2020 r.
Prace na budowie przebiegają bez zakłóceń.
Stan zaawansowania procentowo:
- Ścianki działowe ogółem 85%
- Tynki 20%
- Okna w trakcie montażu 40%
- Instalacje:
- Elektryczna ogółem 45%
- Wod-kan ogółem 45%
Stan zaawansowania robót na dzień 20.05.2020 r.
Prace na budowie przebiegają bez zakłóceń.
Stan zaawansowania procentowo::
- Ścianki działowe 75%
- Tynki 20%
- Okna w trakcie montażu 30%
- Instalacje:
- elektryczna 30%:
- wod-kan 30%:
